SEESCHAU NEXT

Mit der Inbetriebnahme der umgebauten Zweibettzimmer in der Allgemein-Abteilung konnte anfangs September 2017 das Bauprojekt «SeeschauNext» abgeschlossen werden. Die umfangreiche, bauliche Erweiterung dient in erster Linie der qualitativen Stärkung des Klinikbetriebs sowie der Leistungsbereiche, für welche die Klinik Seeschau vom Kanton Thurgau den Leistungsauftrag erhalten hat.

Ein Aspekt, den unsere Patientinnen und Patienten bei einem Aufenthalt in der Klinik Seeschau besonders schätzen, ist die persönliche Atmosphäre. Diese wurde mit dem Ausbauprojekt noch zusätzlich aufgewertet. Mehr Komfort, mehr Platz, mehr Sicherheit, mehr Annehmlichkeiten – diese Zielsetzungen wurden in der zweijährigen Bauzeit von August 2015 bis  September 2017 erreicht.

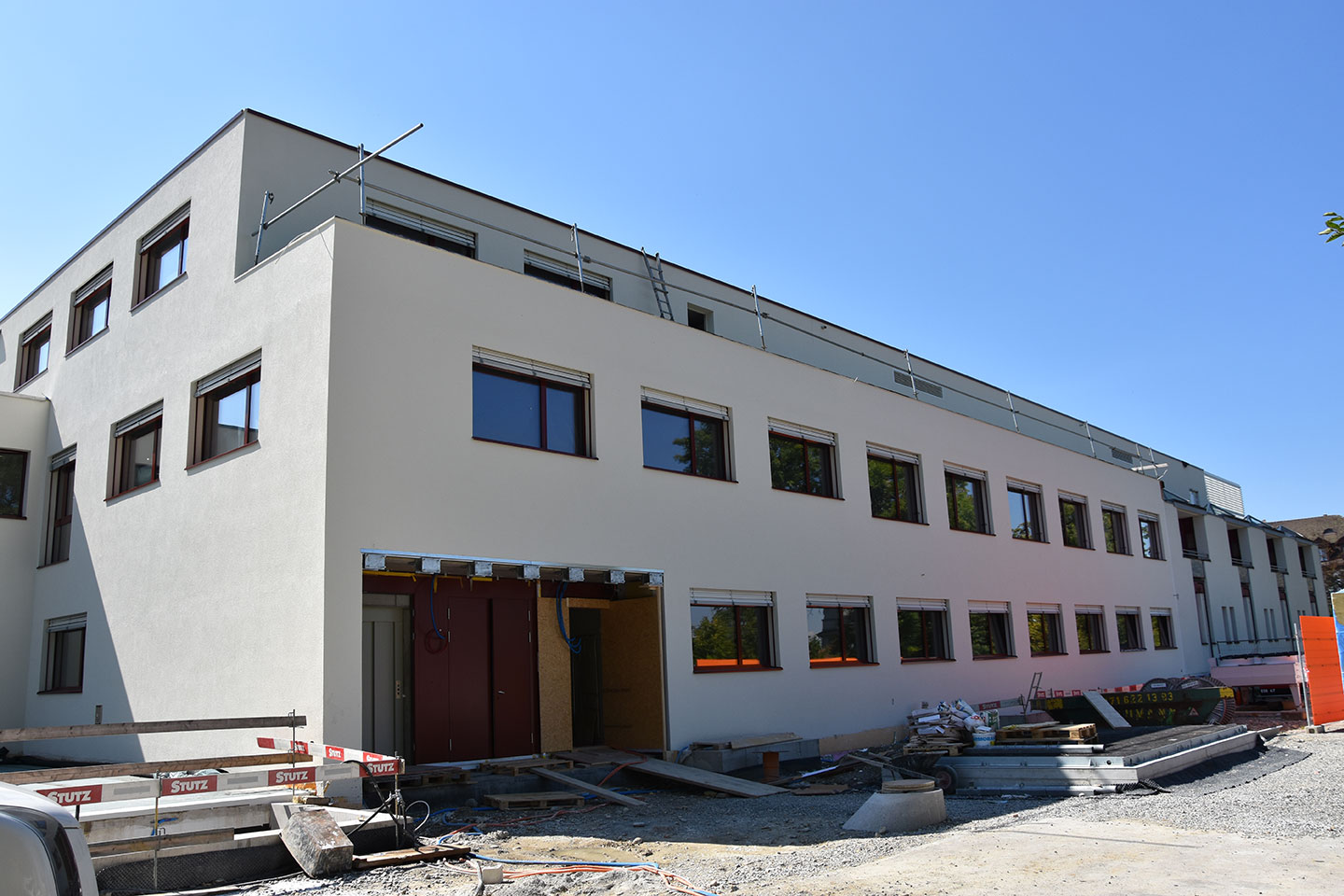

Neubau Broschüre

Abschluss des Bauprojekts «SeeschauNext»

Seeschau Privé

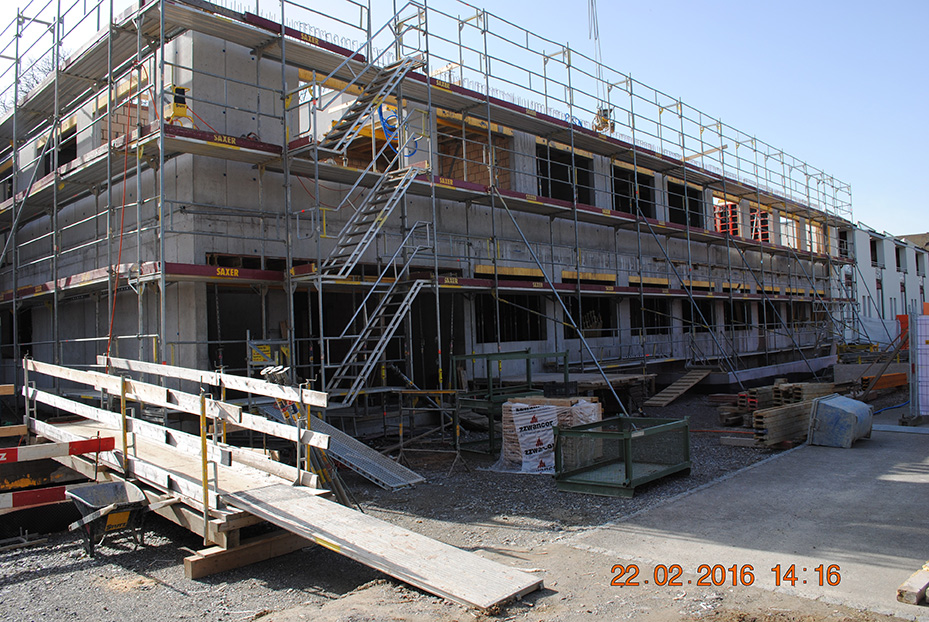

Lounge für Privat- und Halbprivatabteilung
Renoviertes Einerzimmer in der Privatabteilung

Neues Zweibettzimmer in der Privatabteilung
Mehrbettzimmer in der Allgemeinabteilung
Renoviertes Zweibettzimmer in der Allgemeinabteilung
Umgebautes Stationsbüro

Intermediate-Care-Einheit (IMCU)

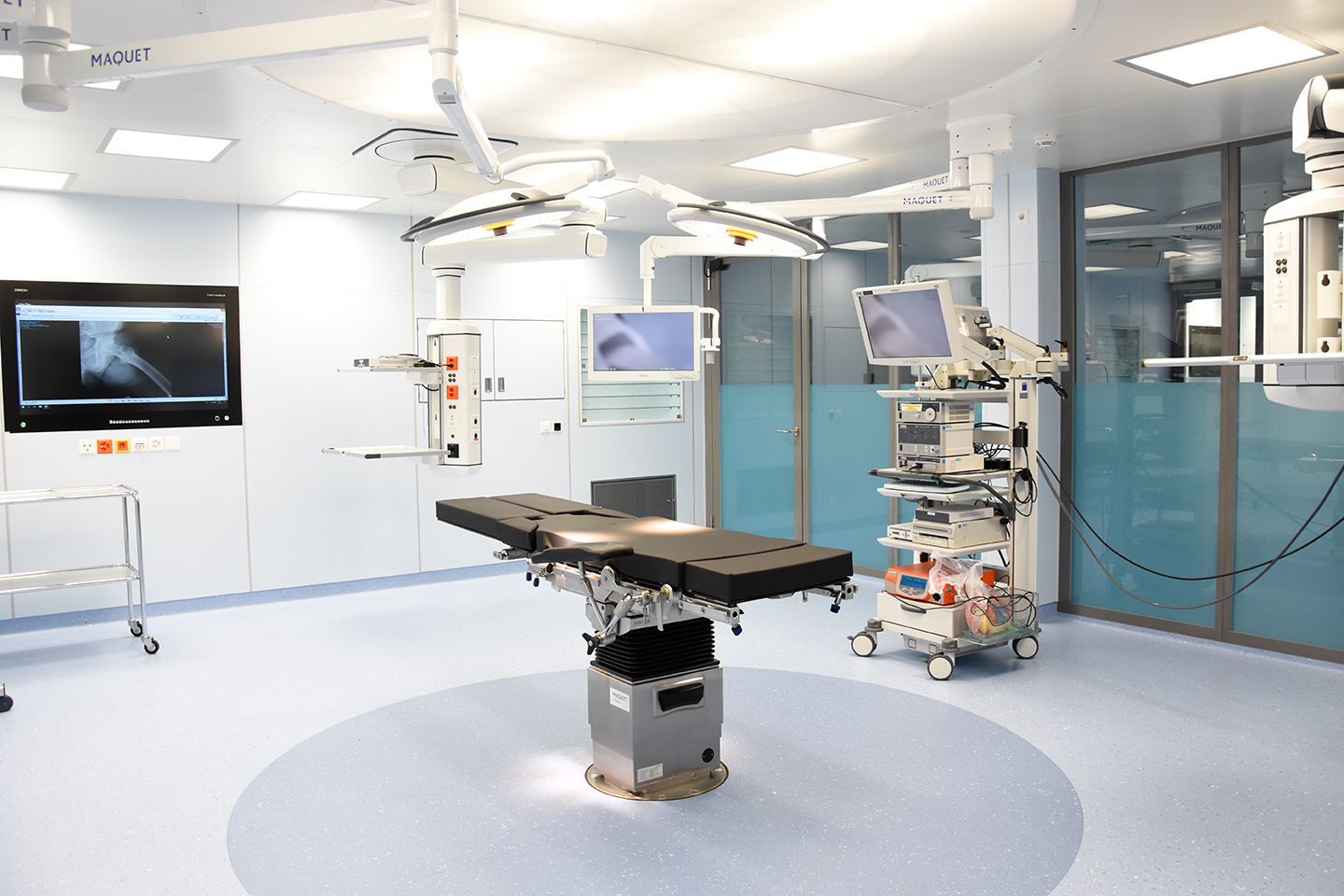

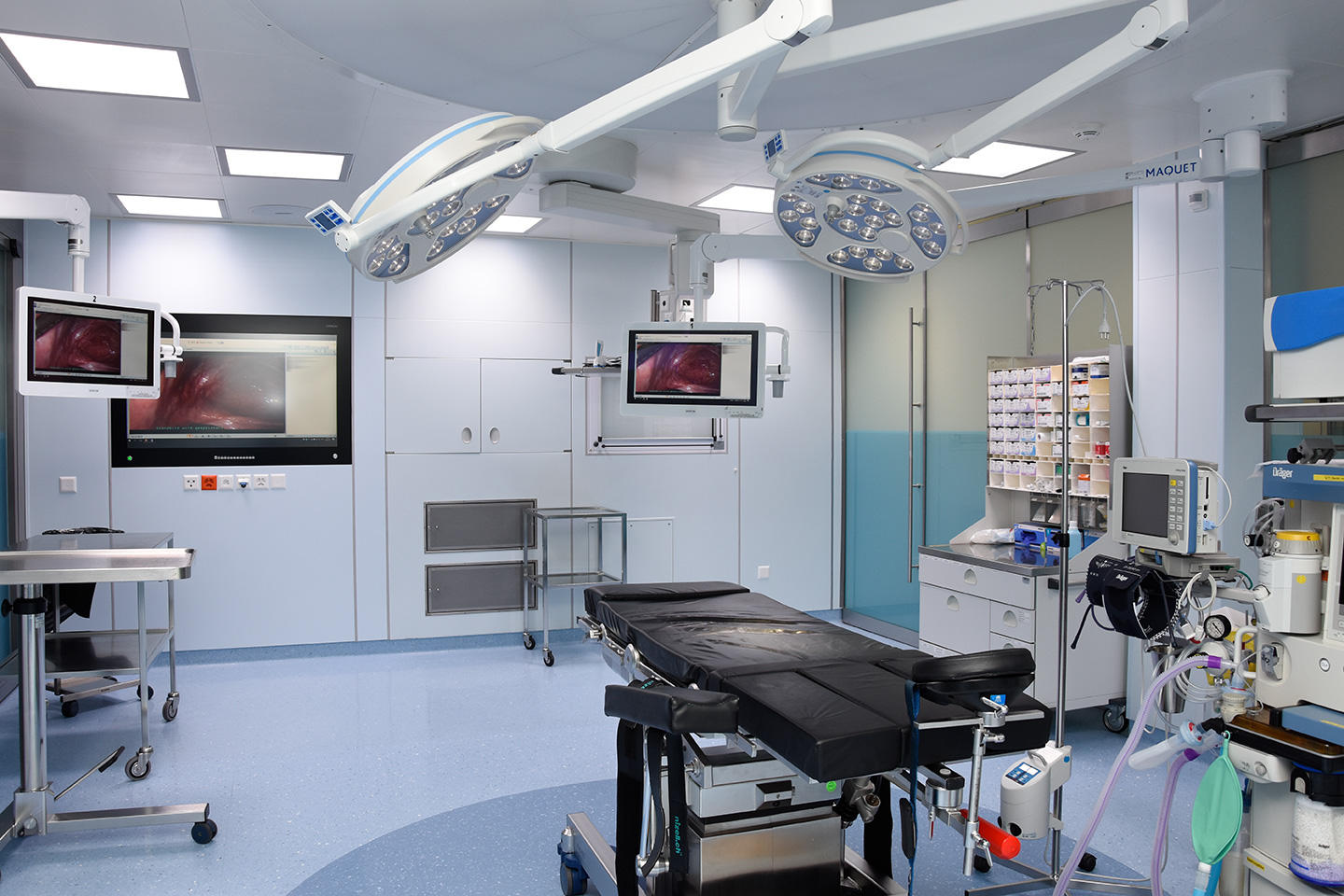

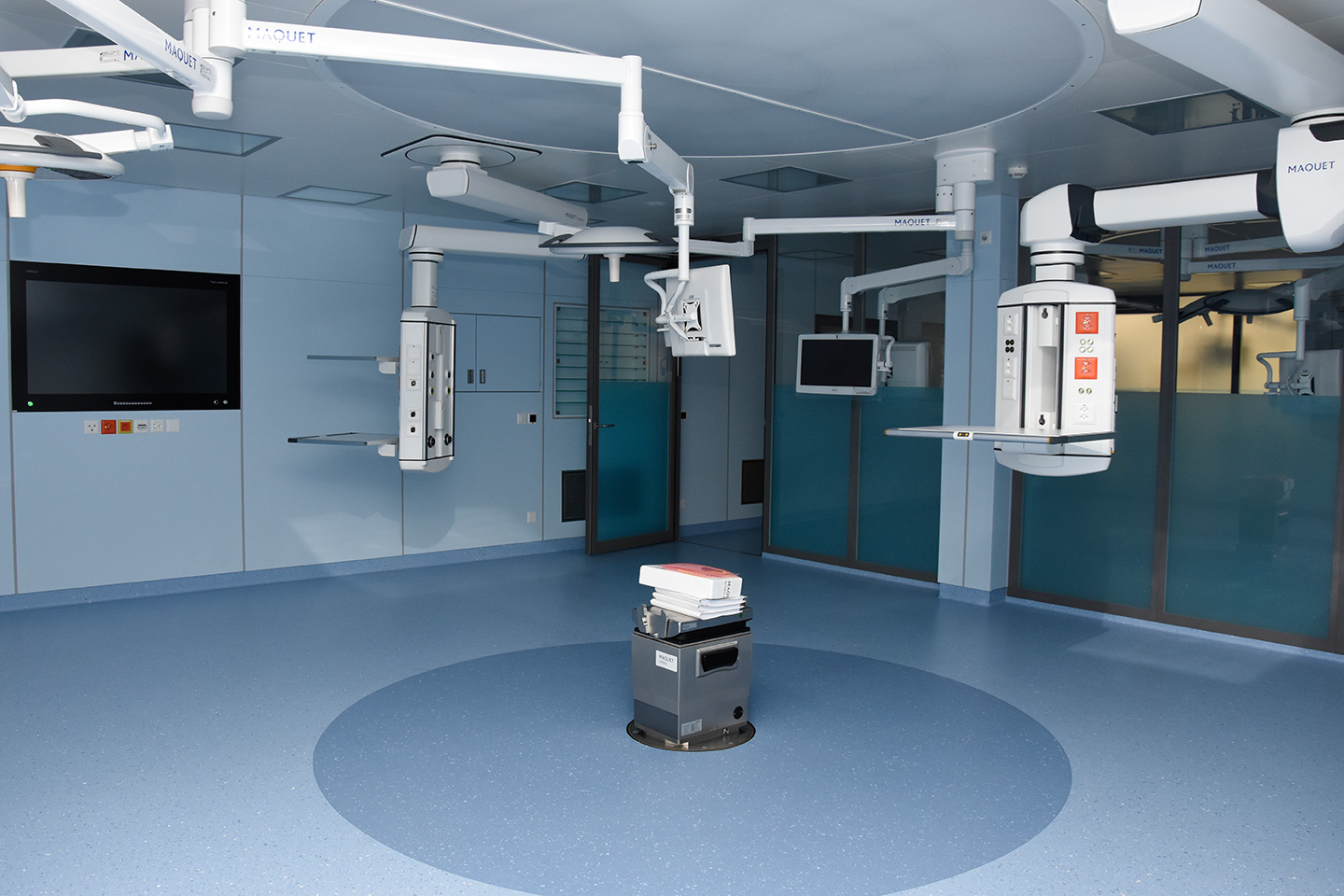

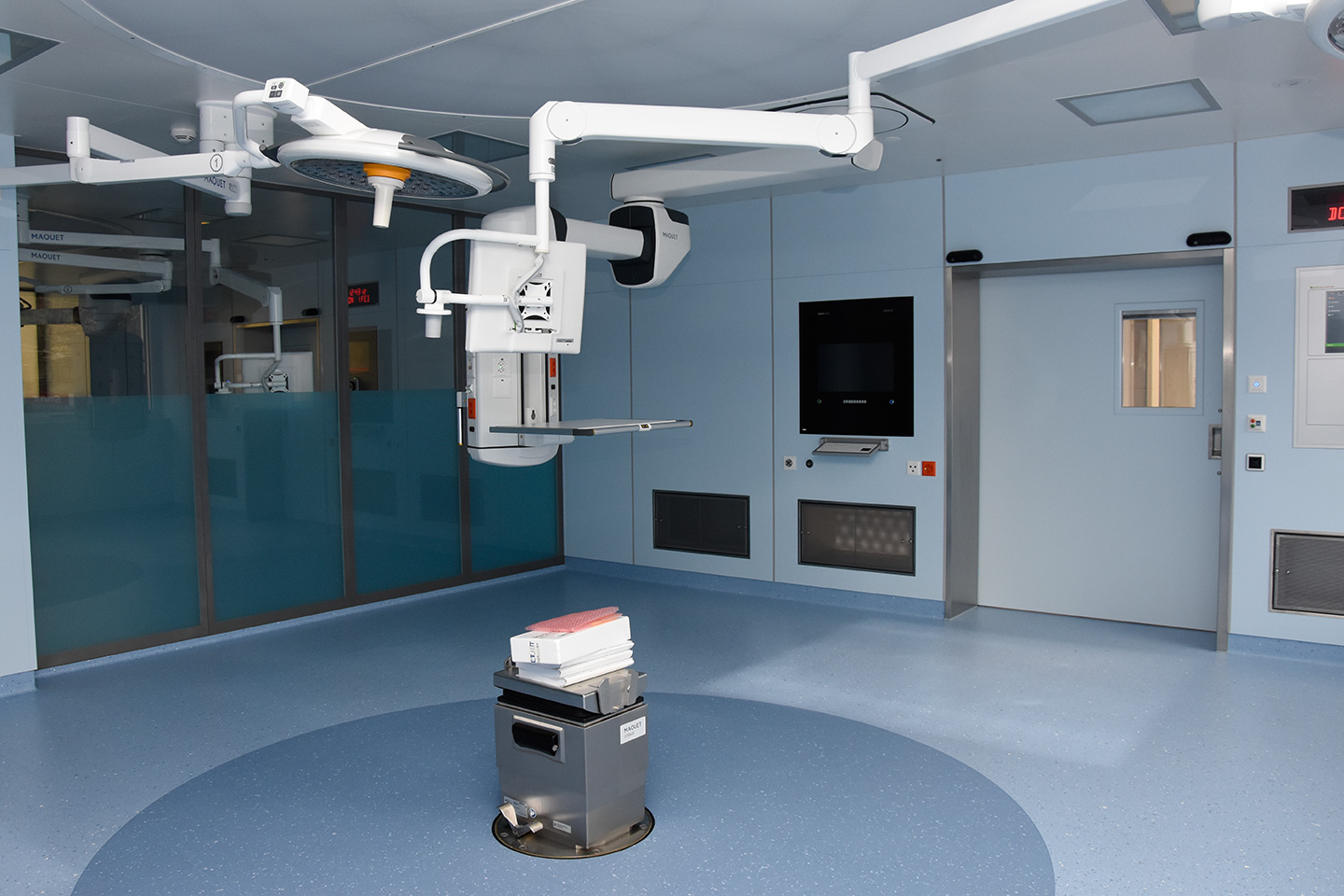

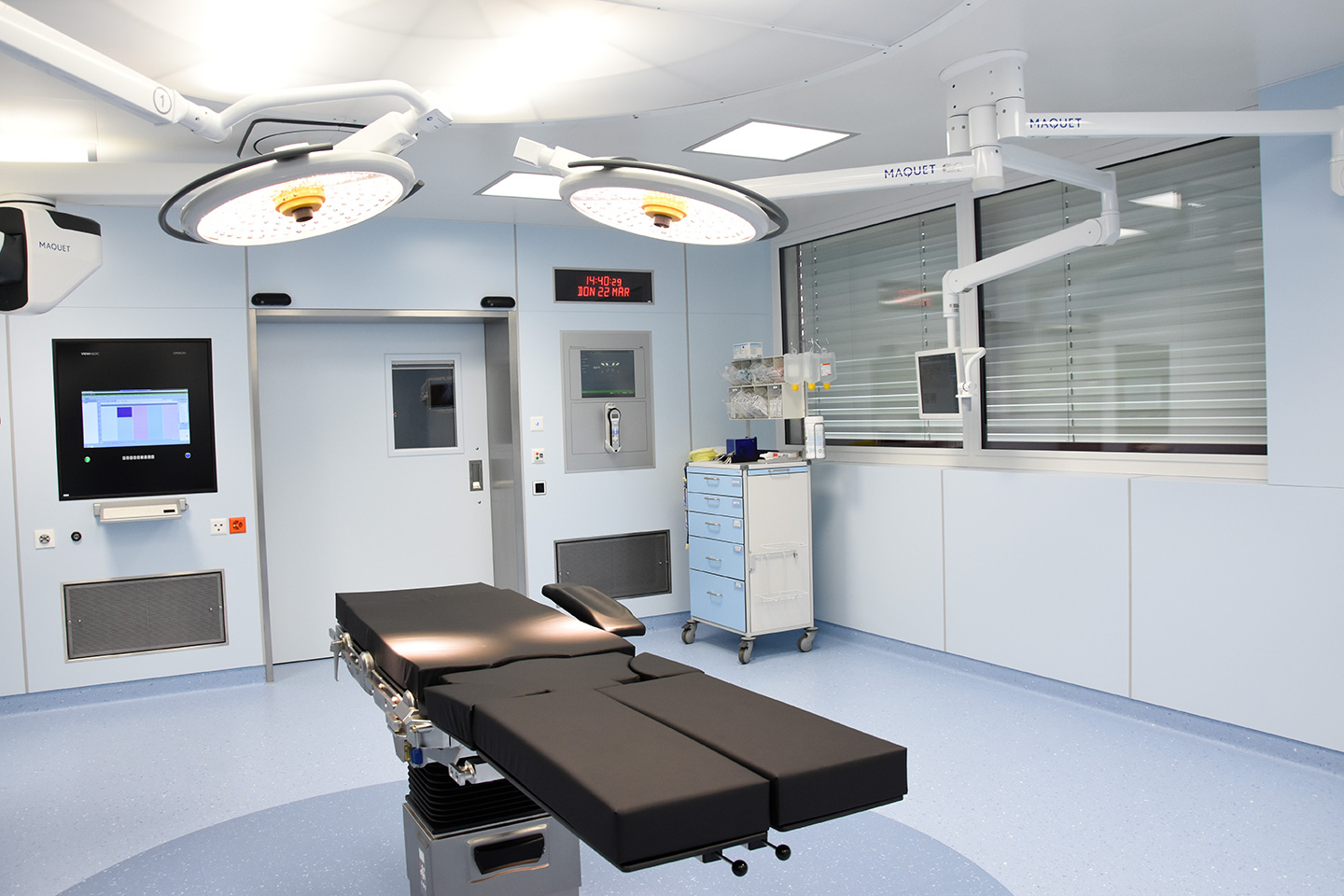

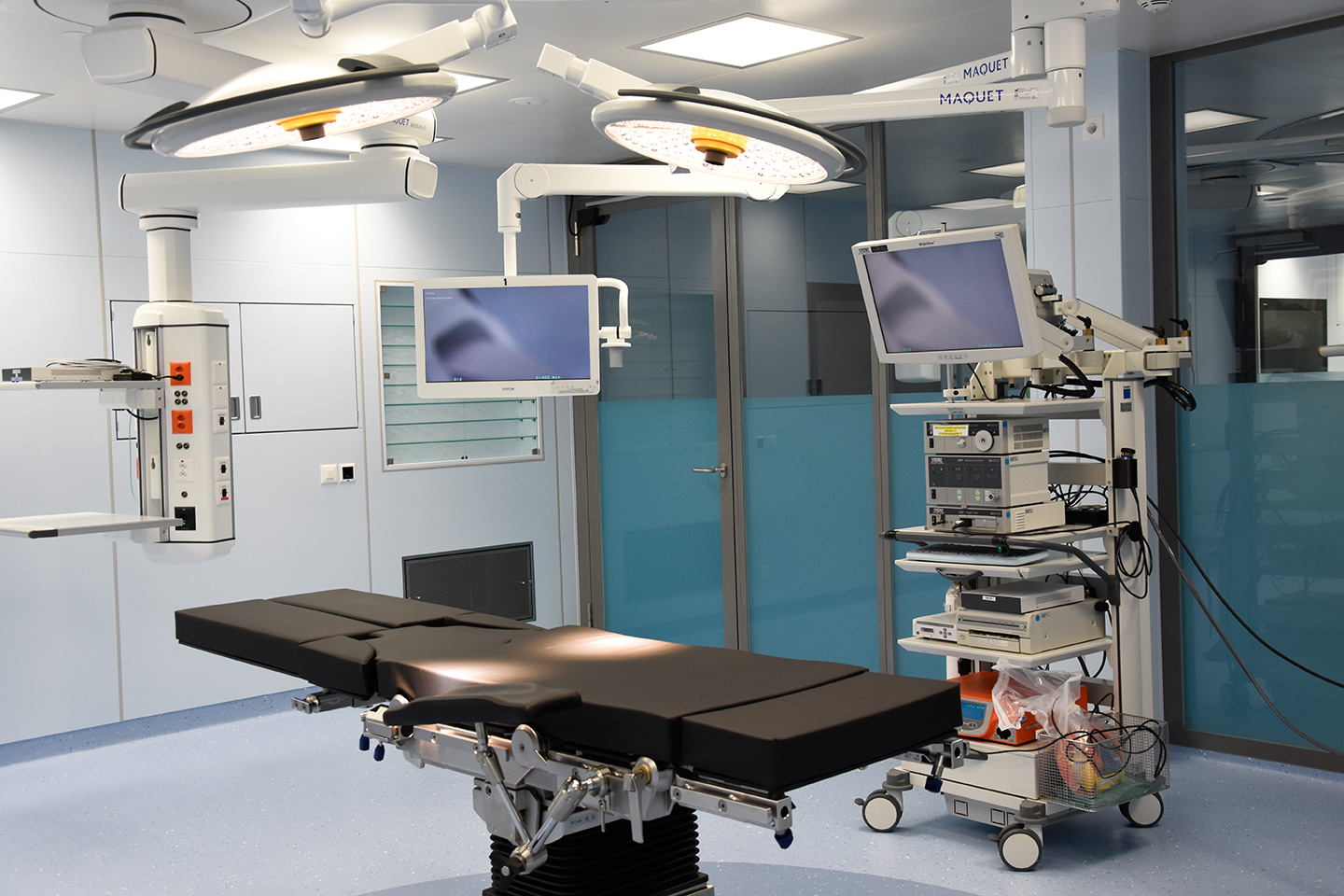

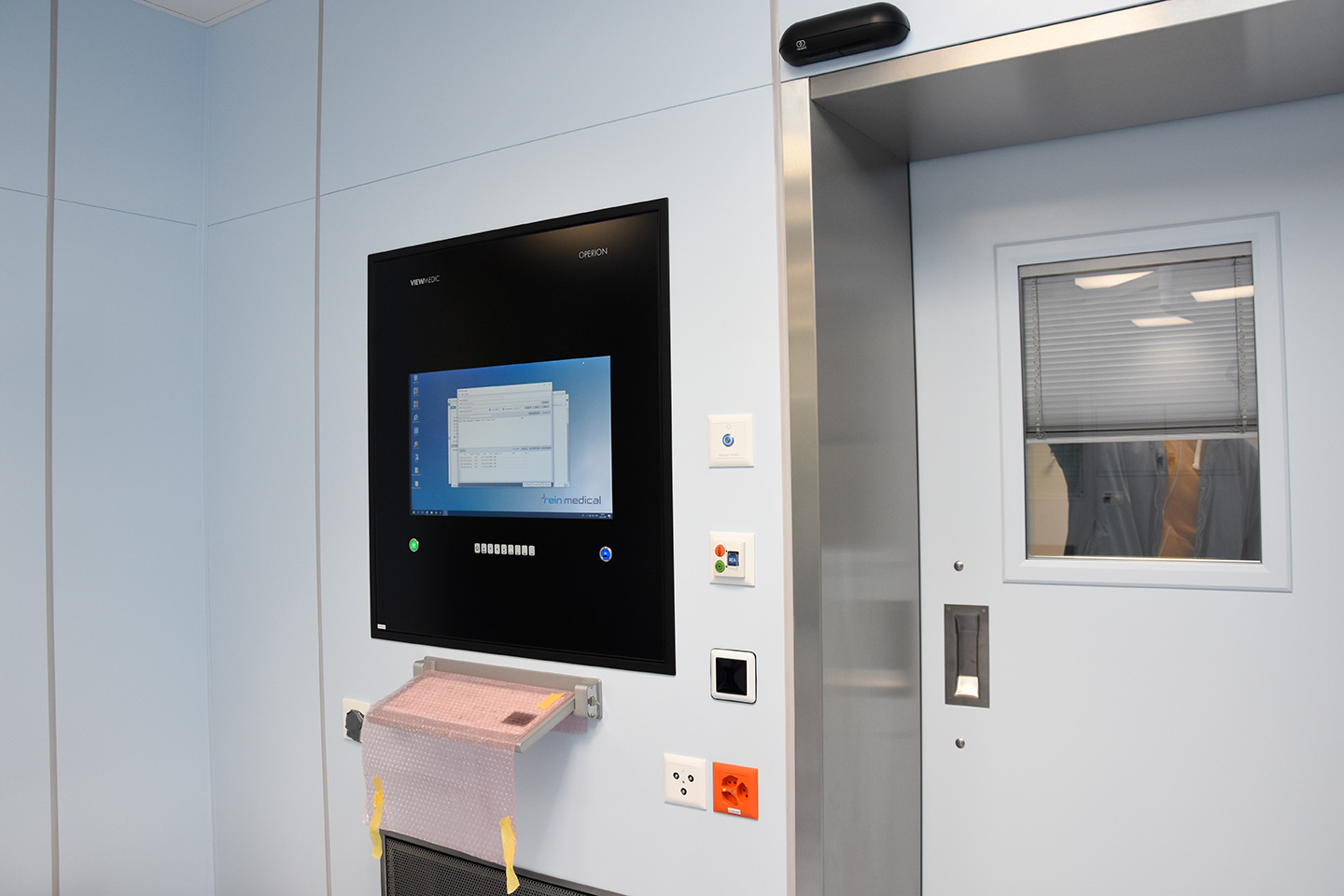

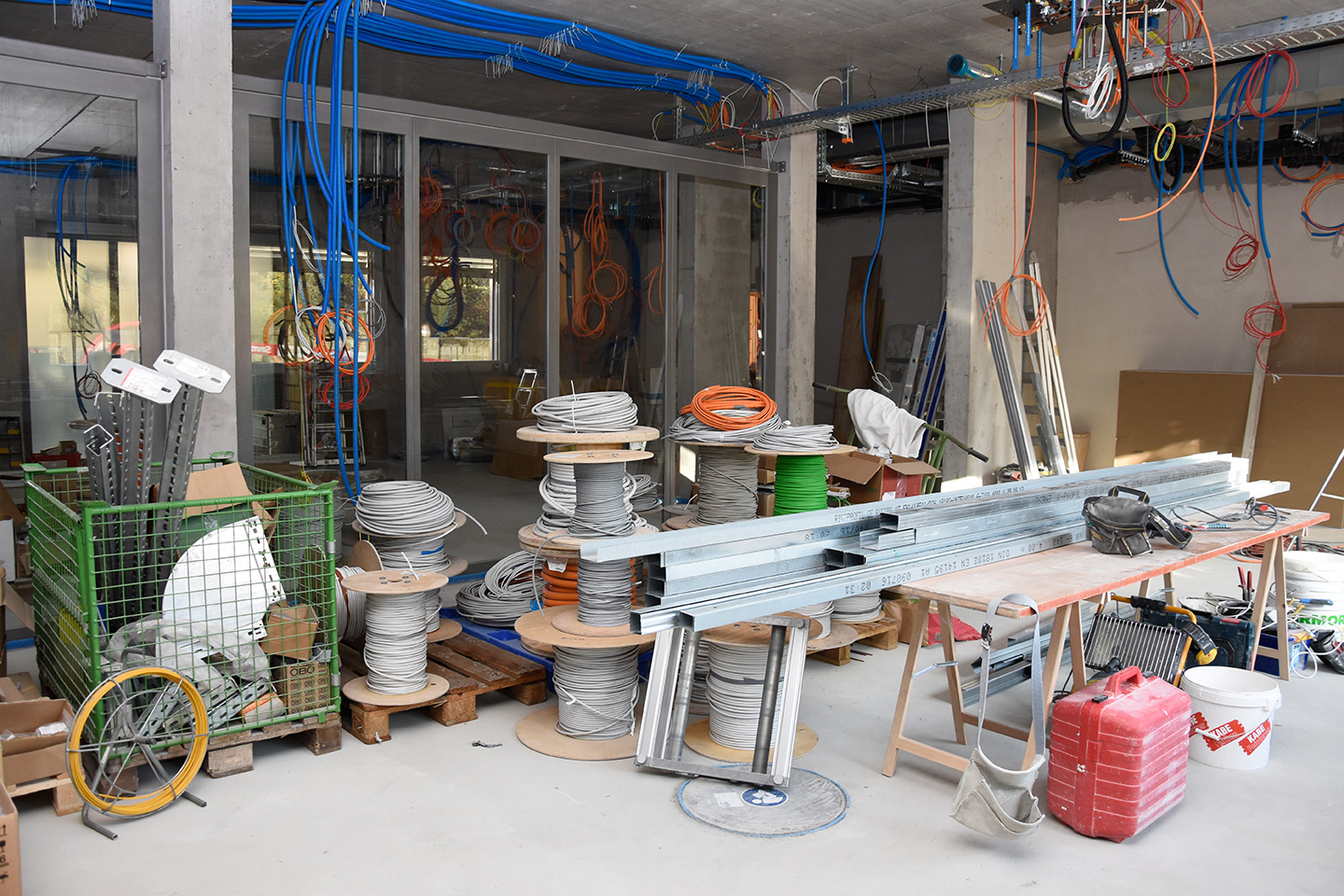

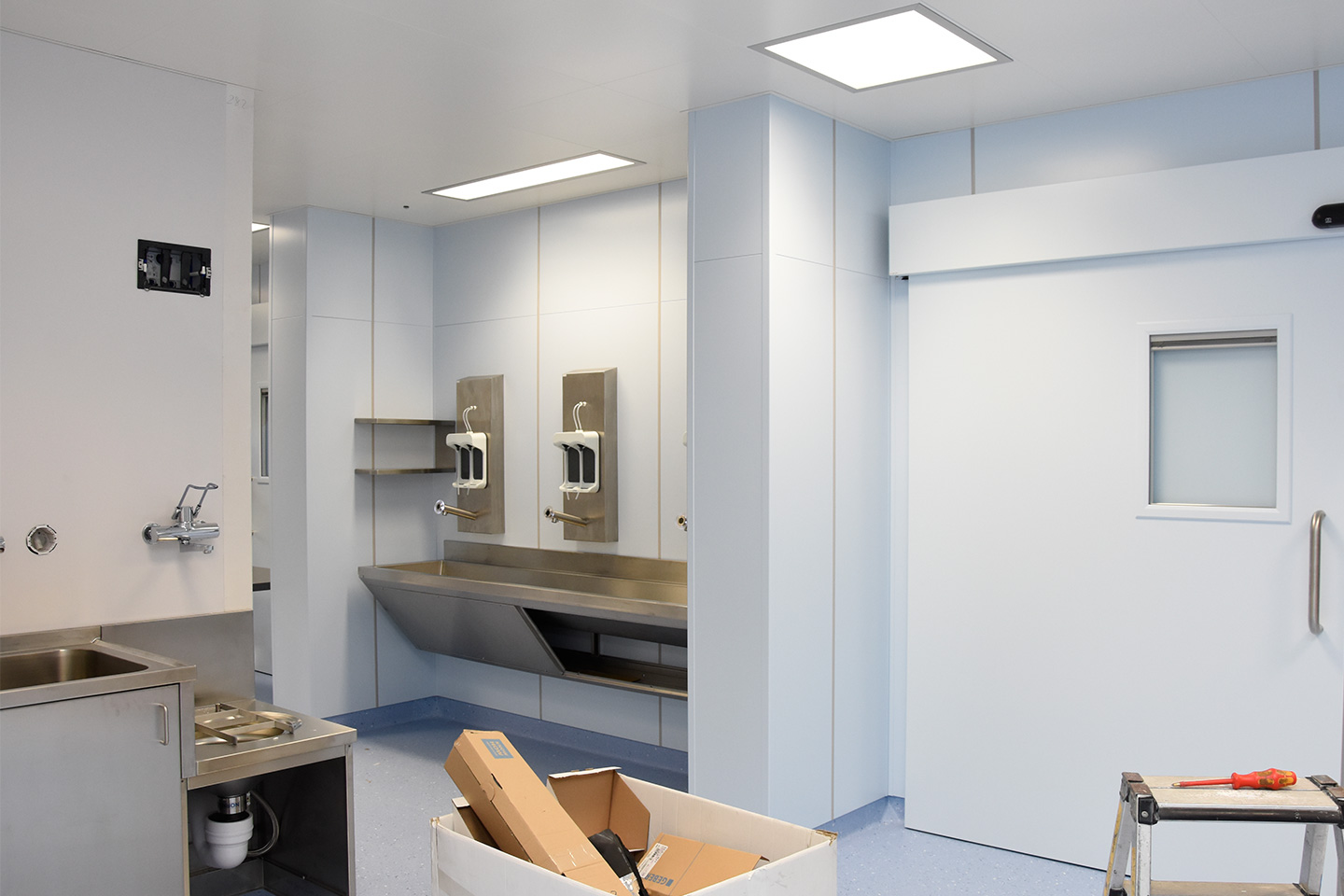

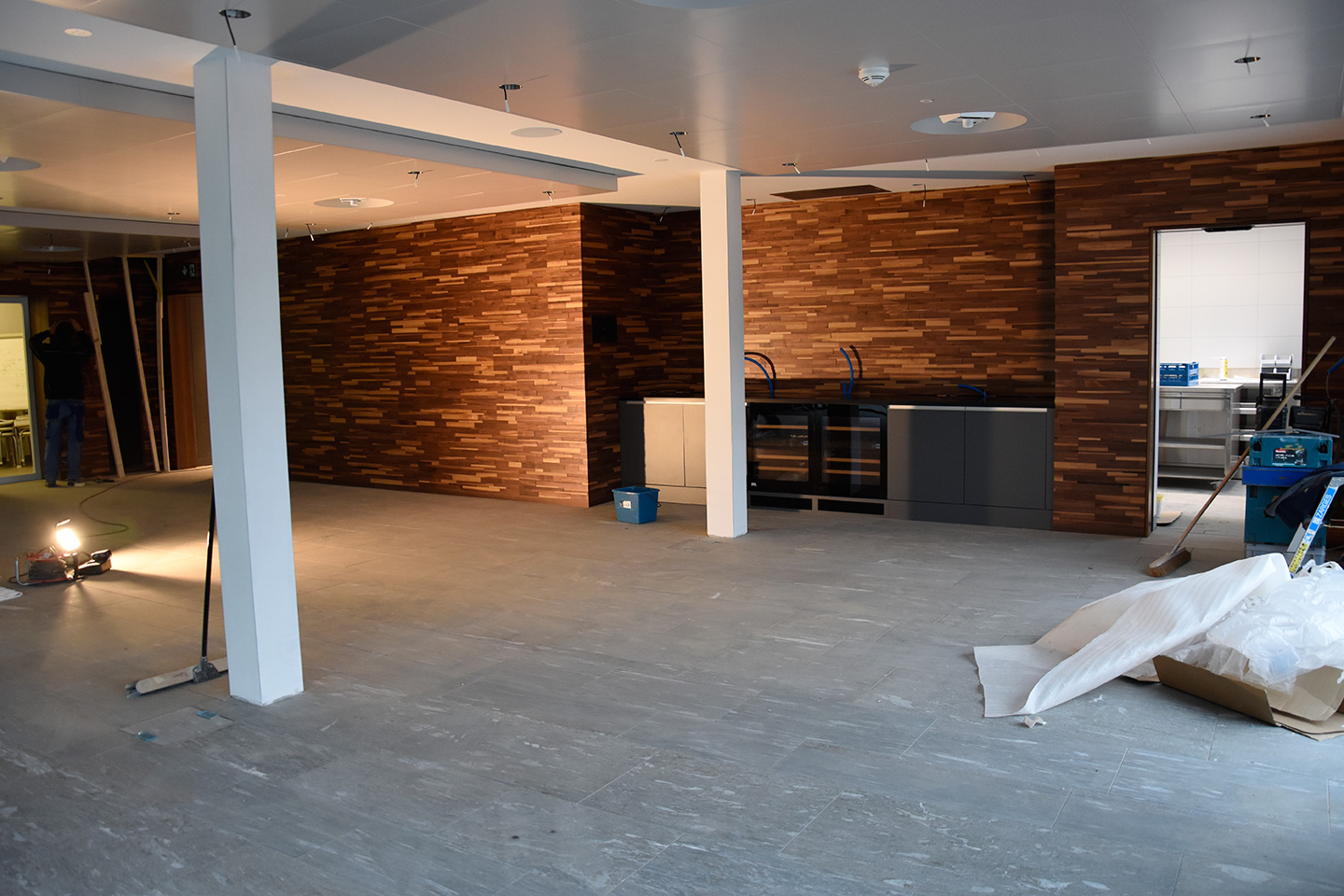

Digitalisierung Operationssäle

Ausbau Sterilisation

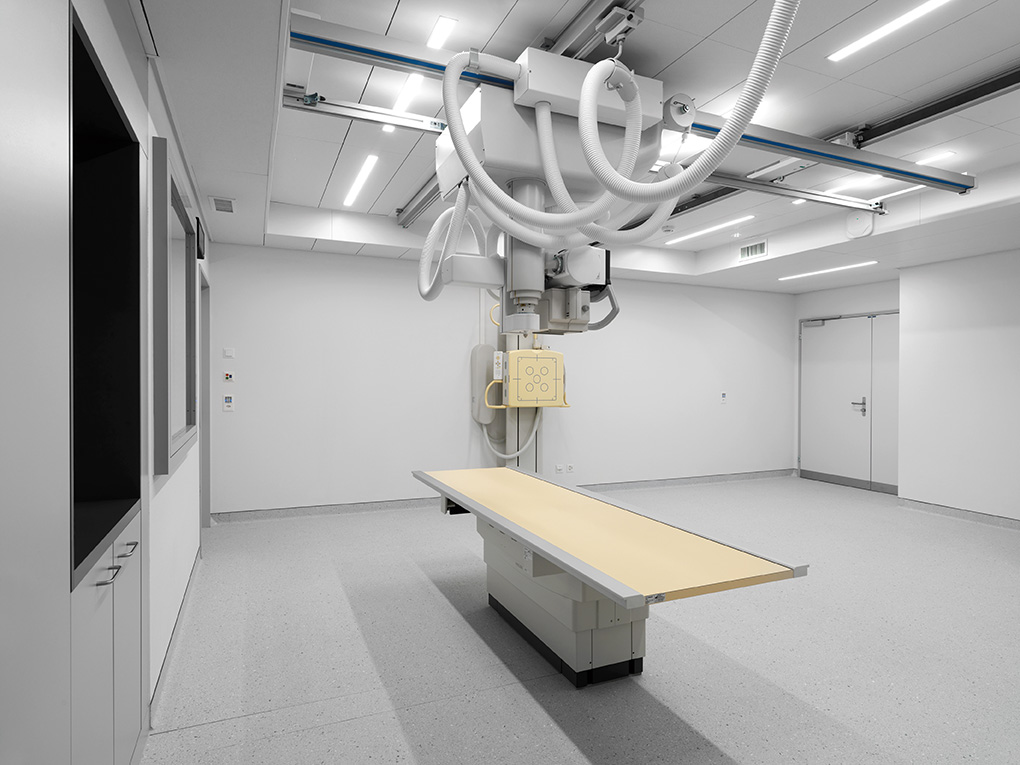

Computertomographie
Radiologie
Raum für die Physiotherapie

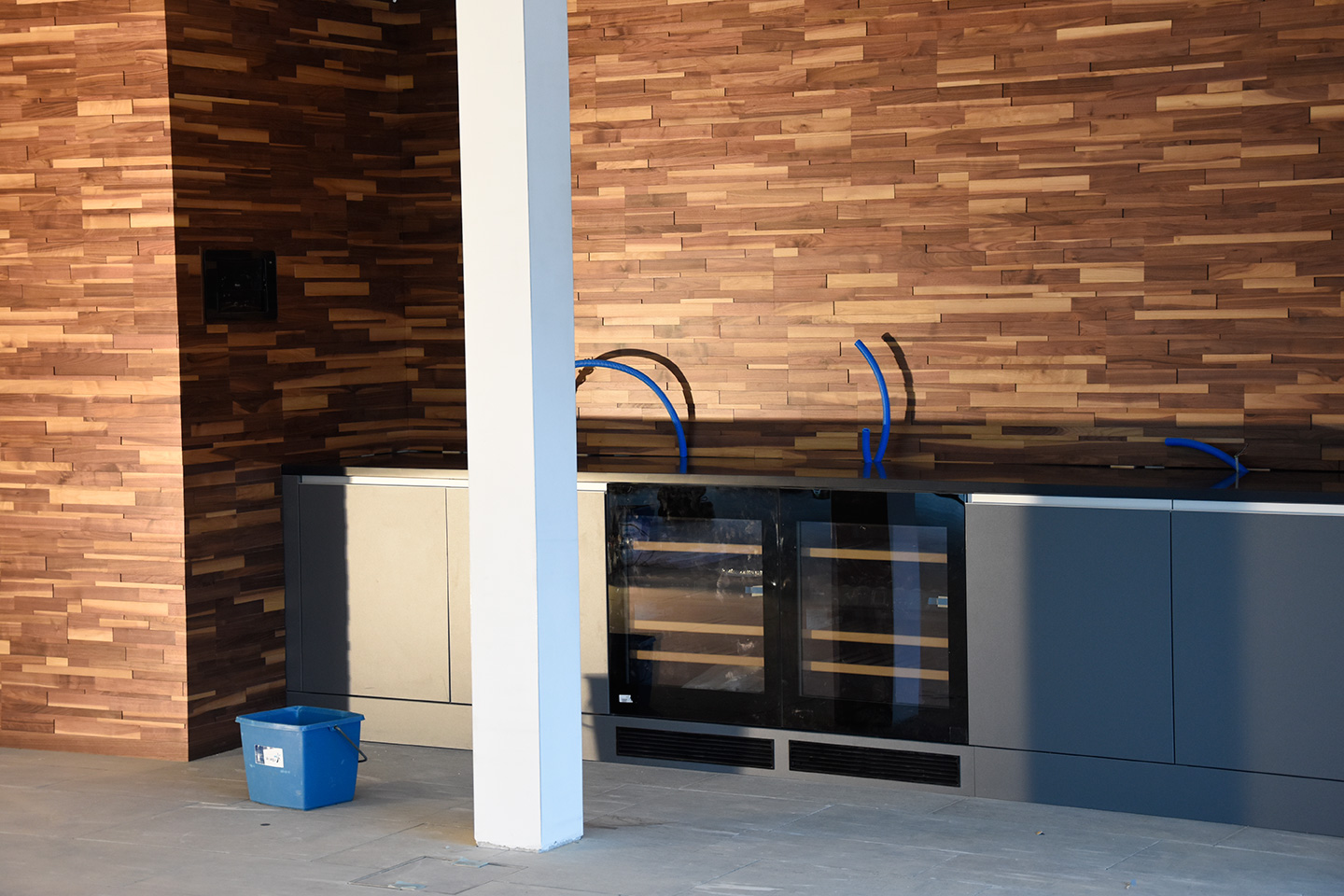

Erweiterung Küche

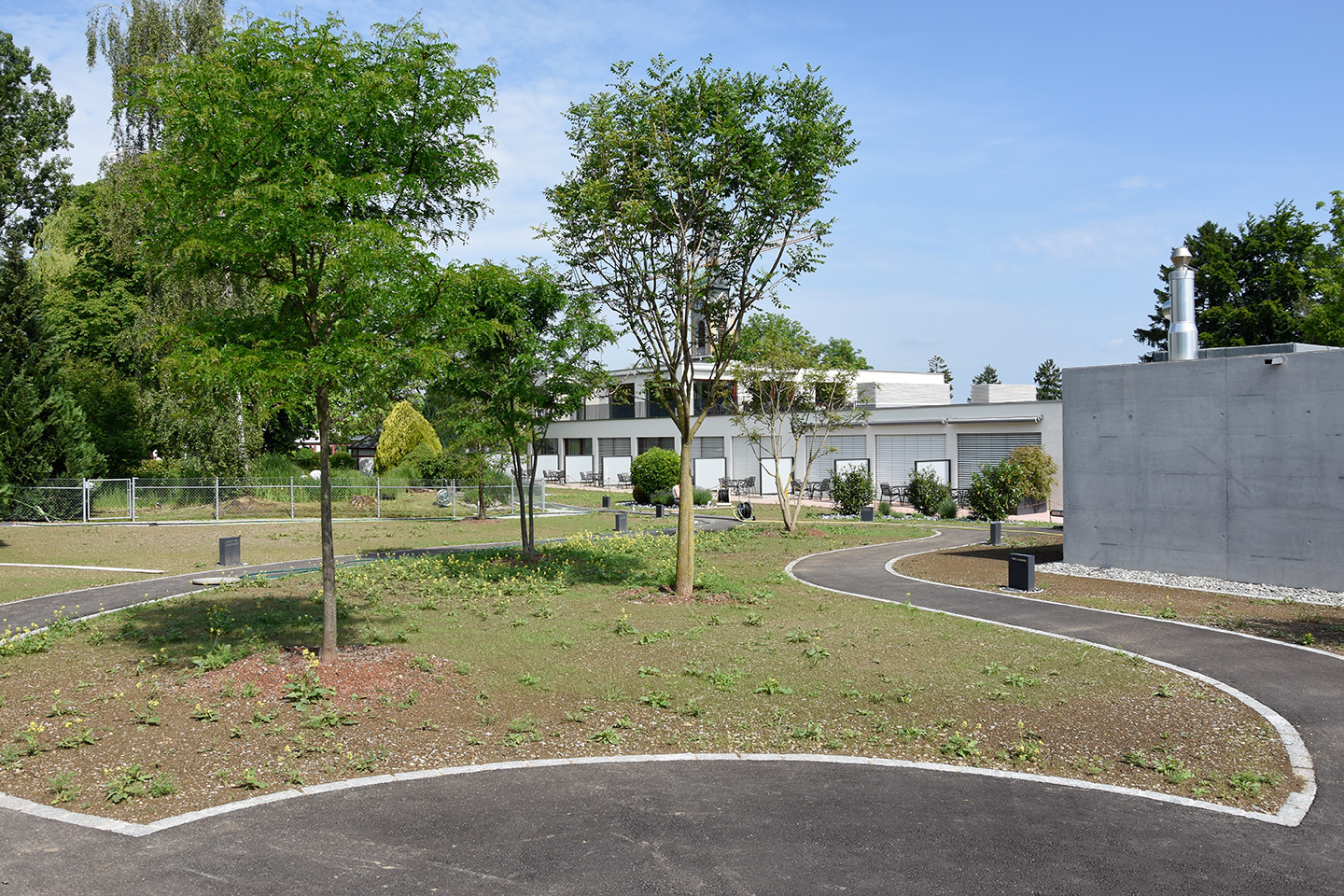

Gartenanlage

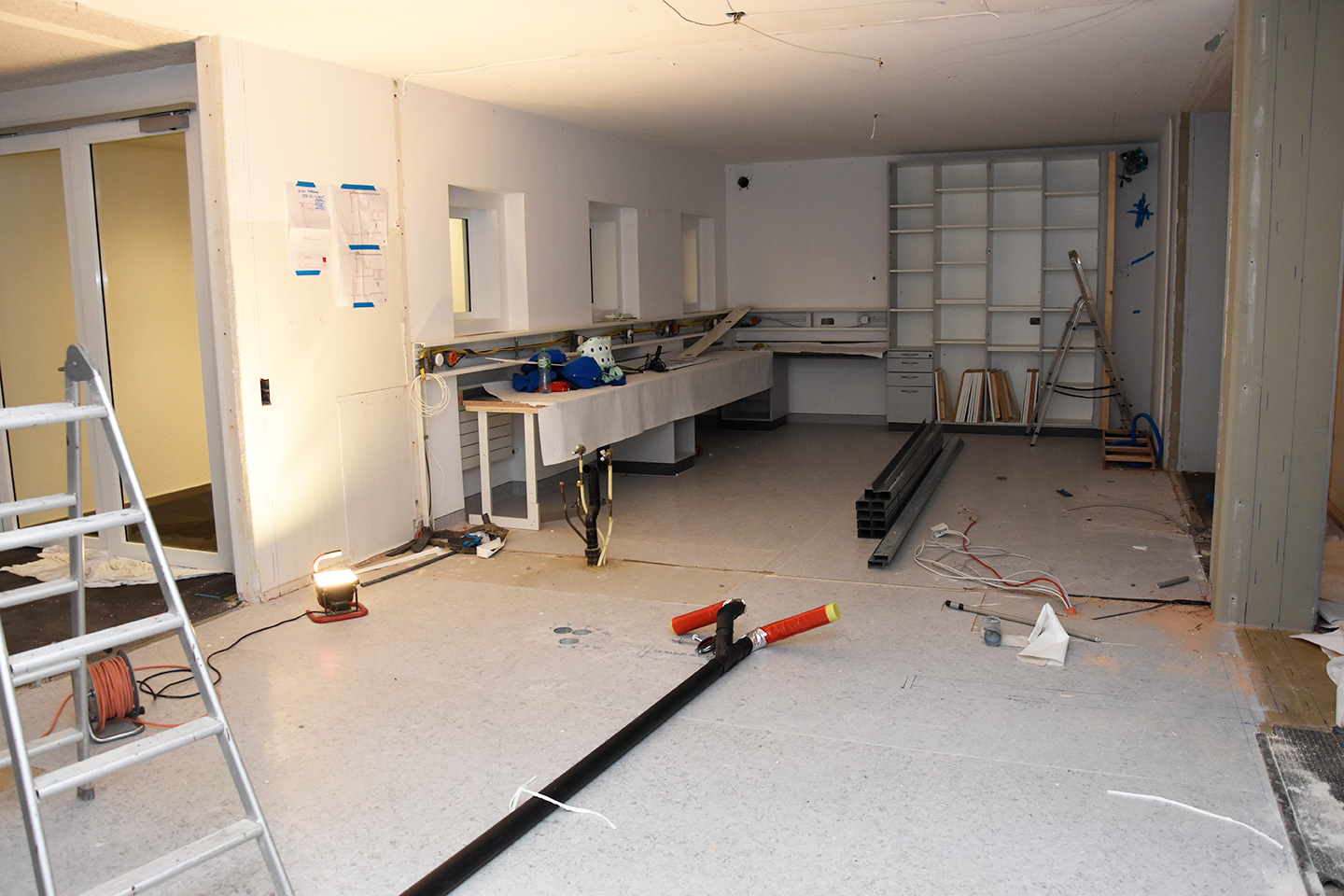

Renoviertes Stationsbüro - Erweiterte und umgebaute Küche

Am 21.08.2017 konnte das Pflegepersonal das renovierte Stationszimmer wieder nutzen.

Eine Woche später am 28.08.2017 wurde die neue Küche dem Betrieb übergeben.

Seeschau Privé
Lounge für Privat- und Halbprivatabteilung
Renoviertes Einerzimmer in der Privatabteilung
Neues Zweibettzimmer in der Privatabteilung
Mehrbettzimmer in der Allgemeinabteilung
Renoviertes Zweibettzimmer in der Allgemeinabteilung
Umgebautes Stationsbüro
Intermediate-Care-Einheit (IMCU)
Digitalisierung Operationssäle
Ausbau Sterilisation
Computertomographie
Radiologie
Raum für die Physiotherapie
Erweiterung Küche
Gartenanlage

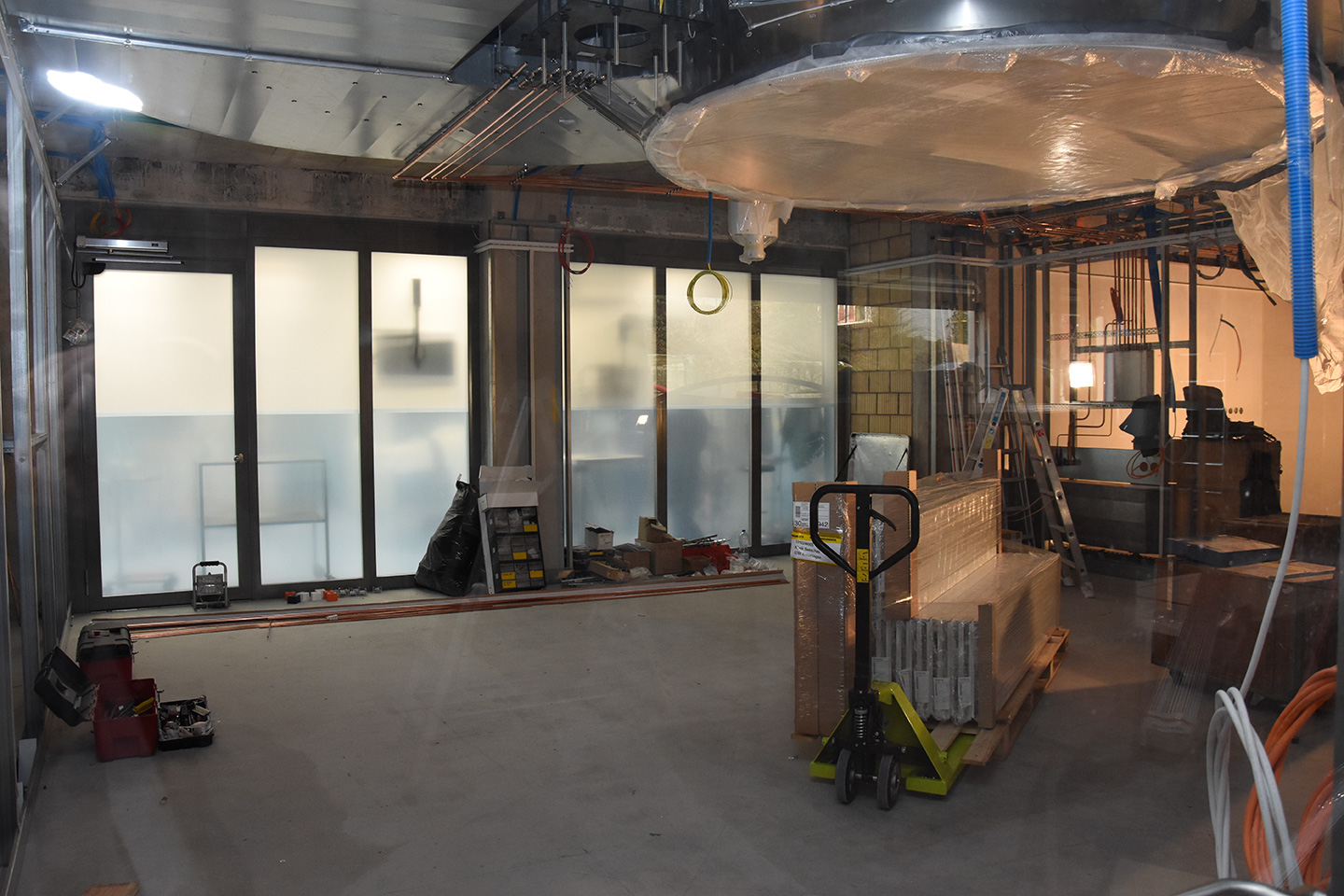

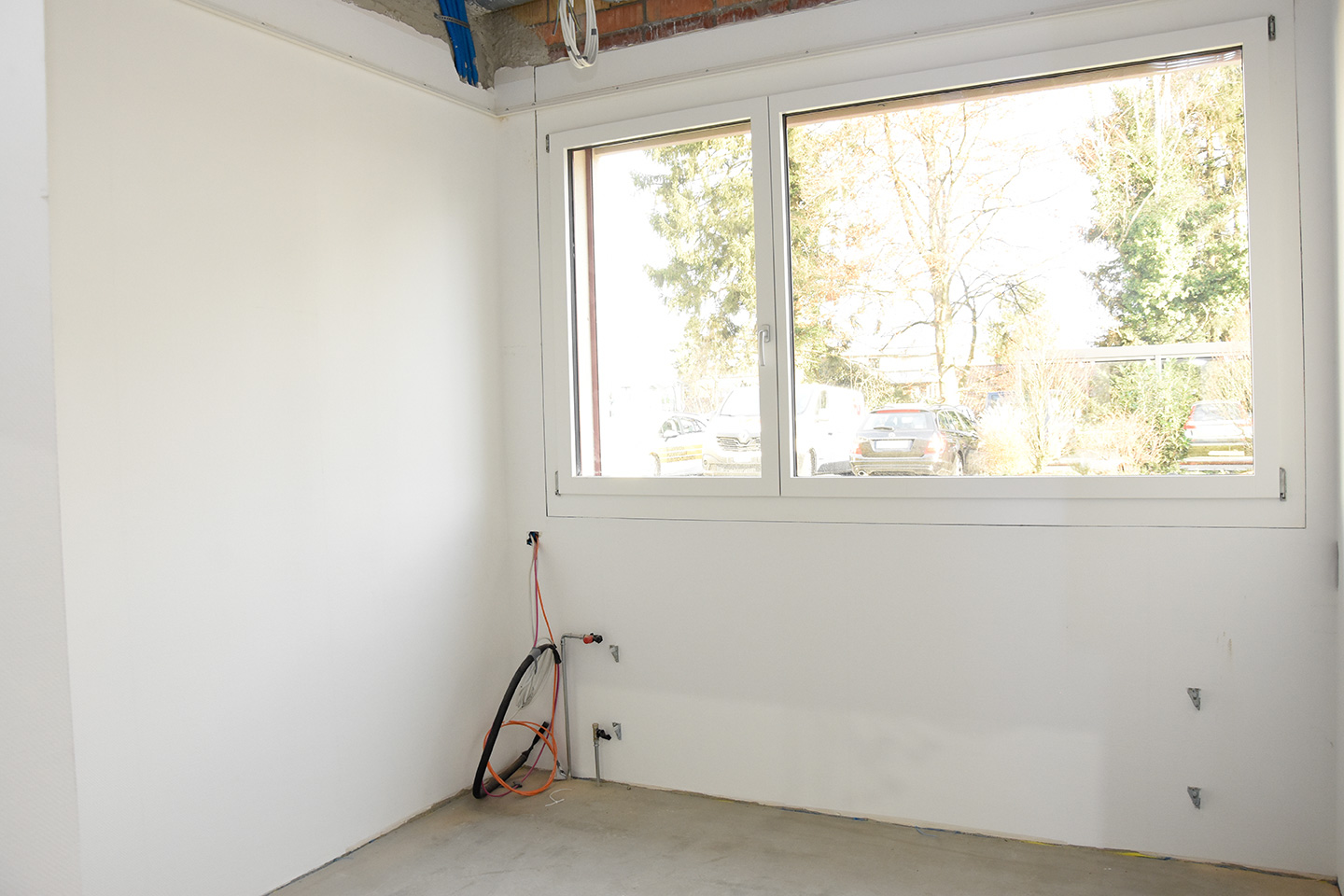

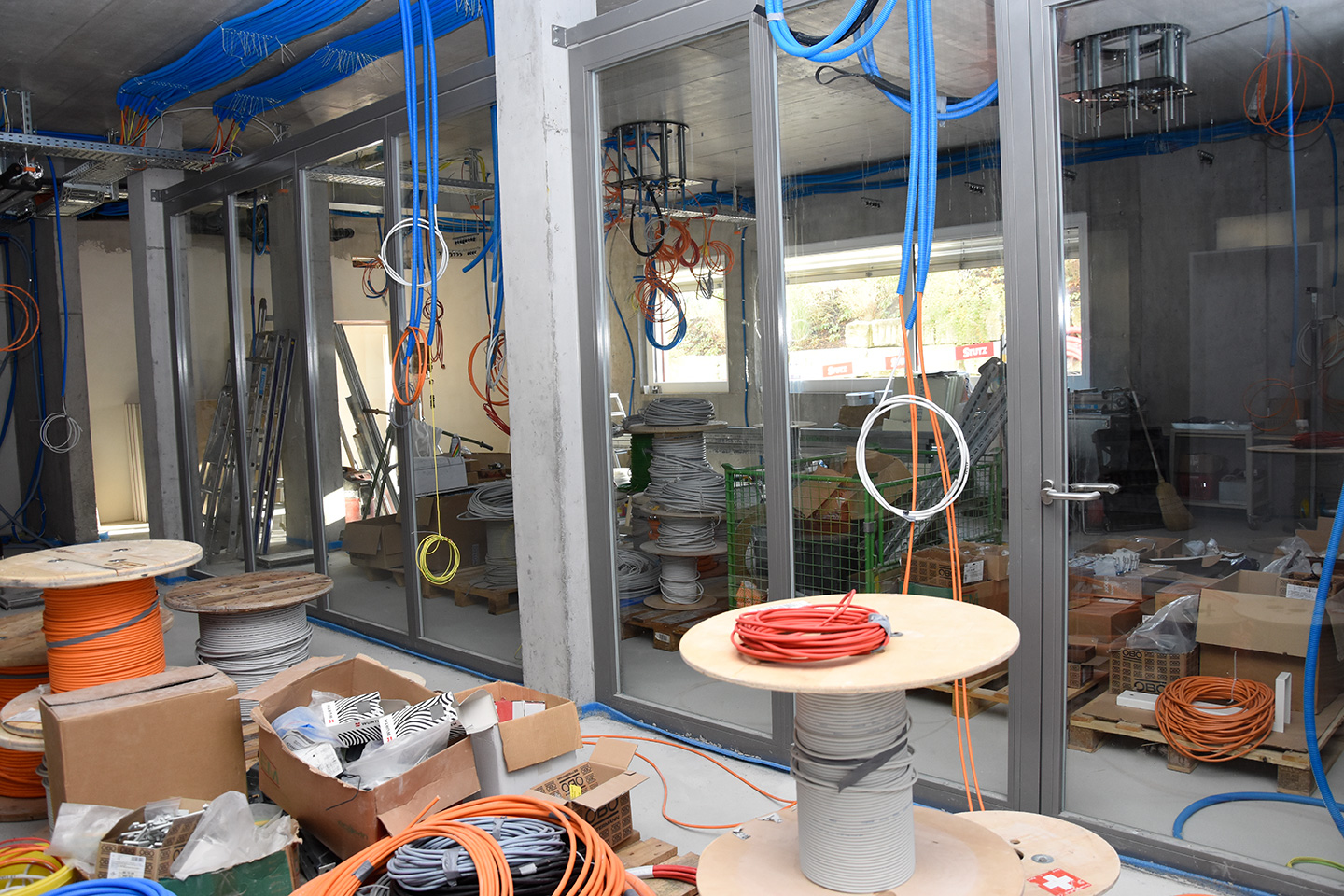

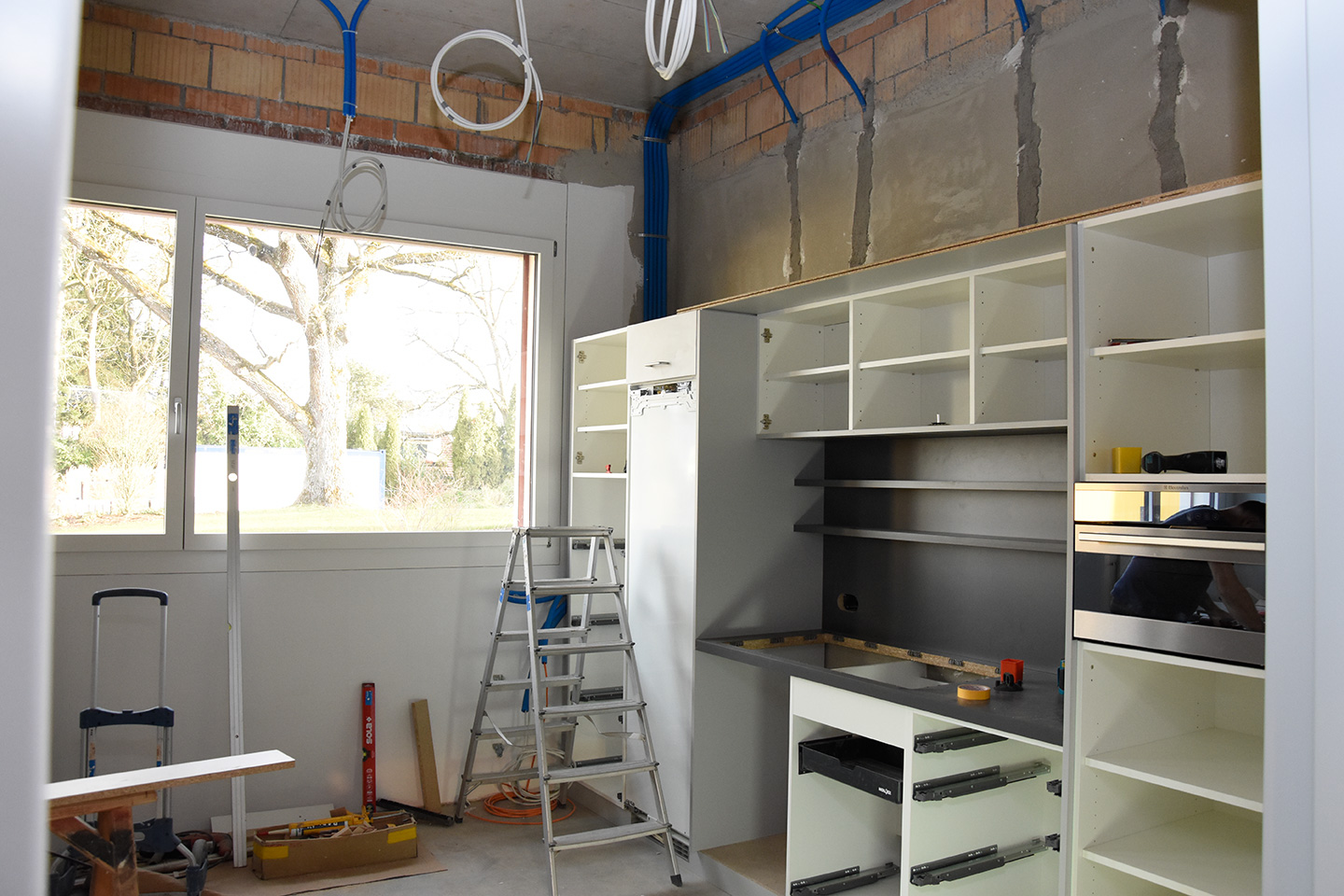

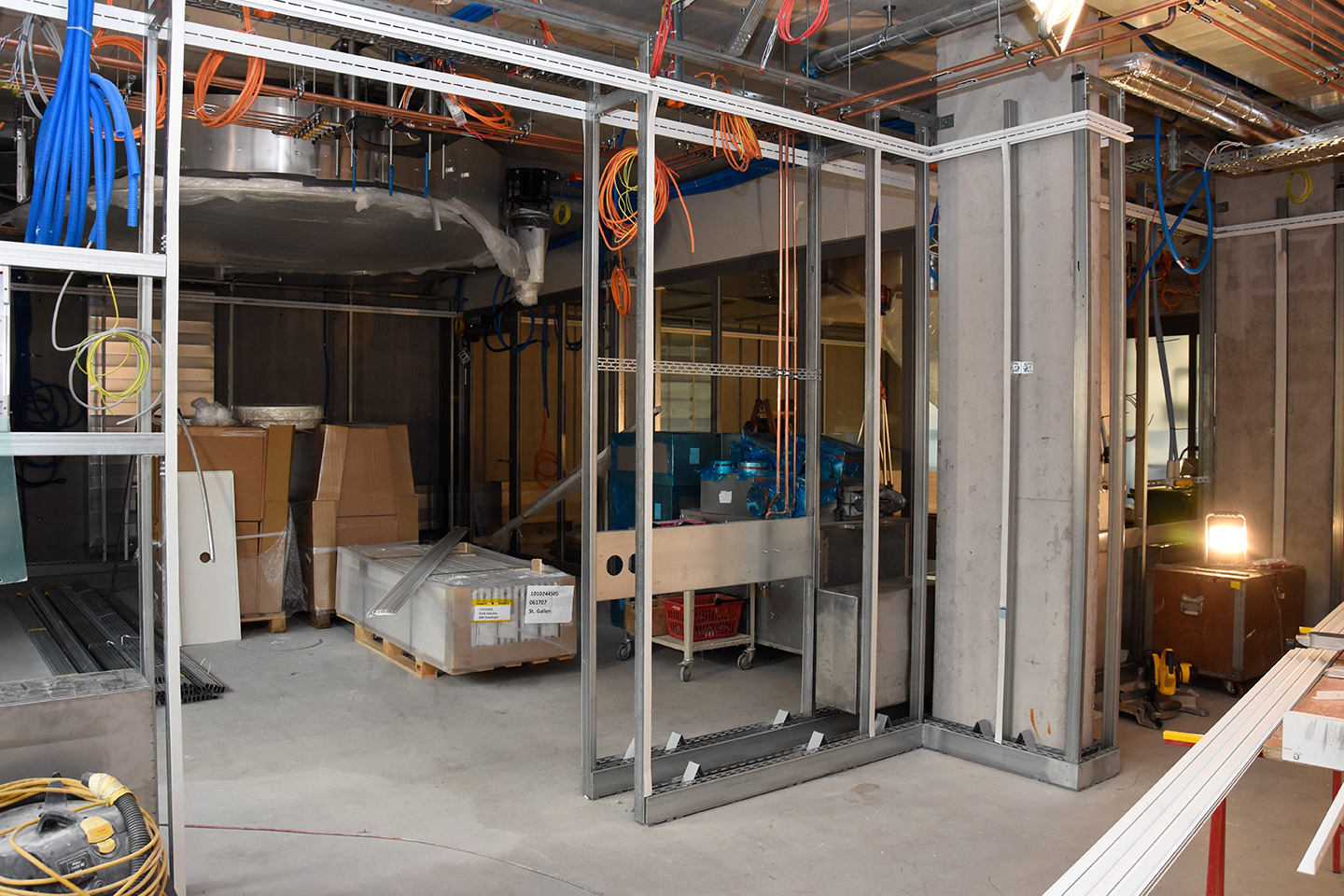

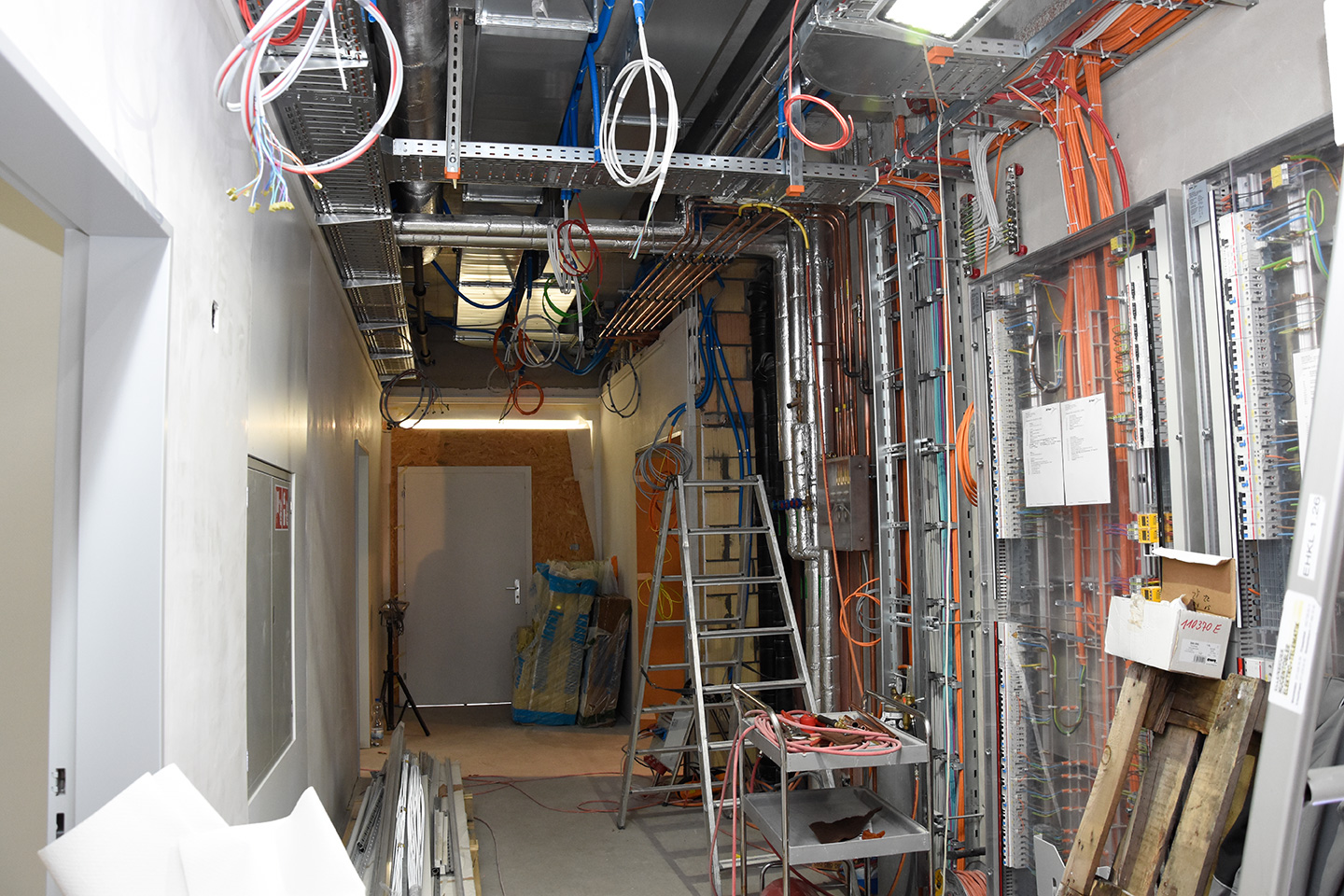

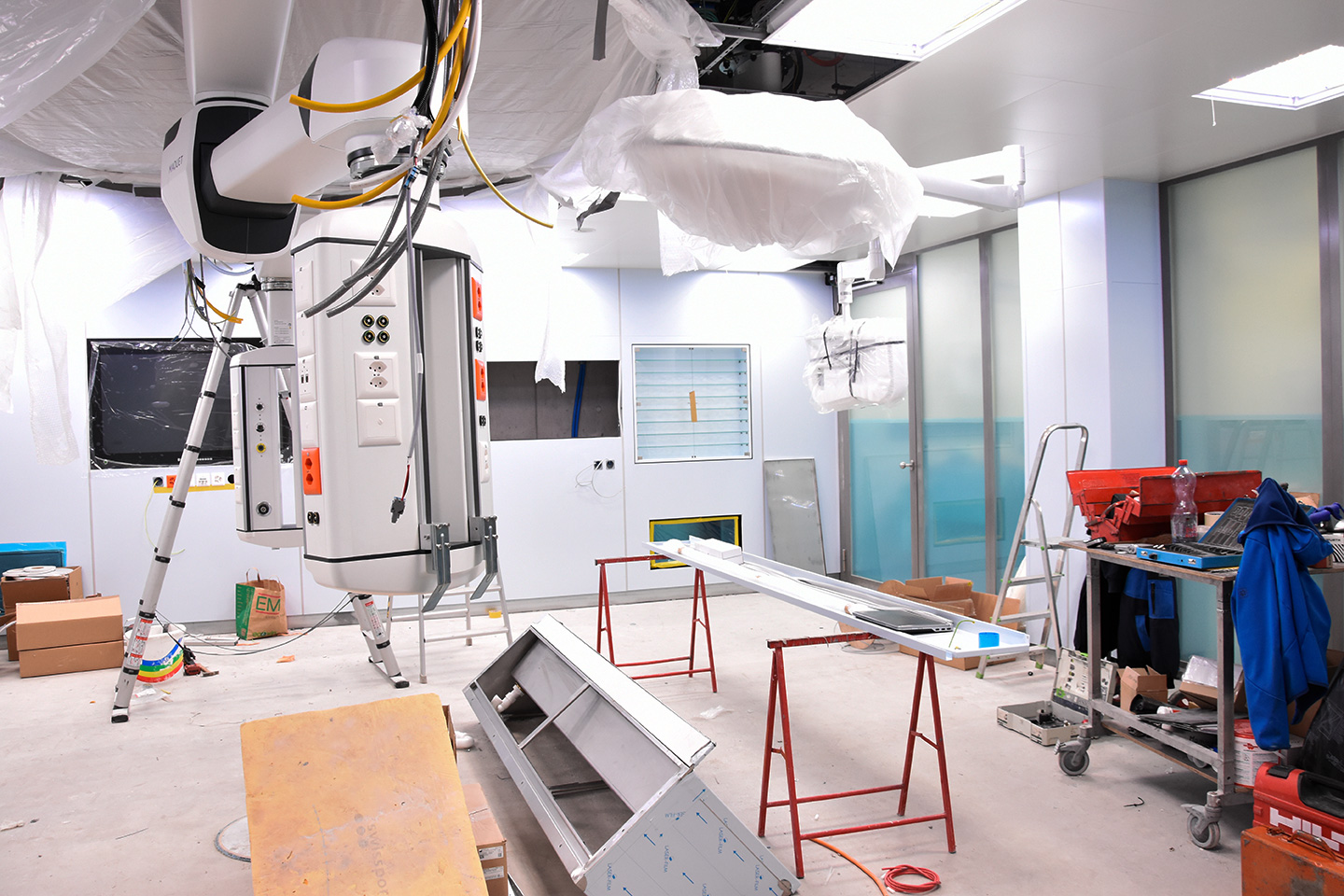

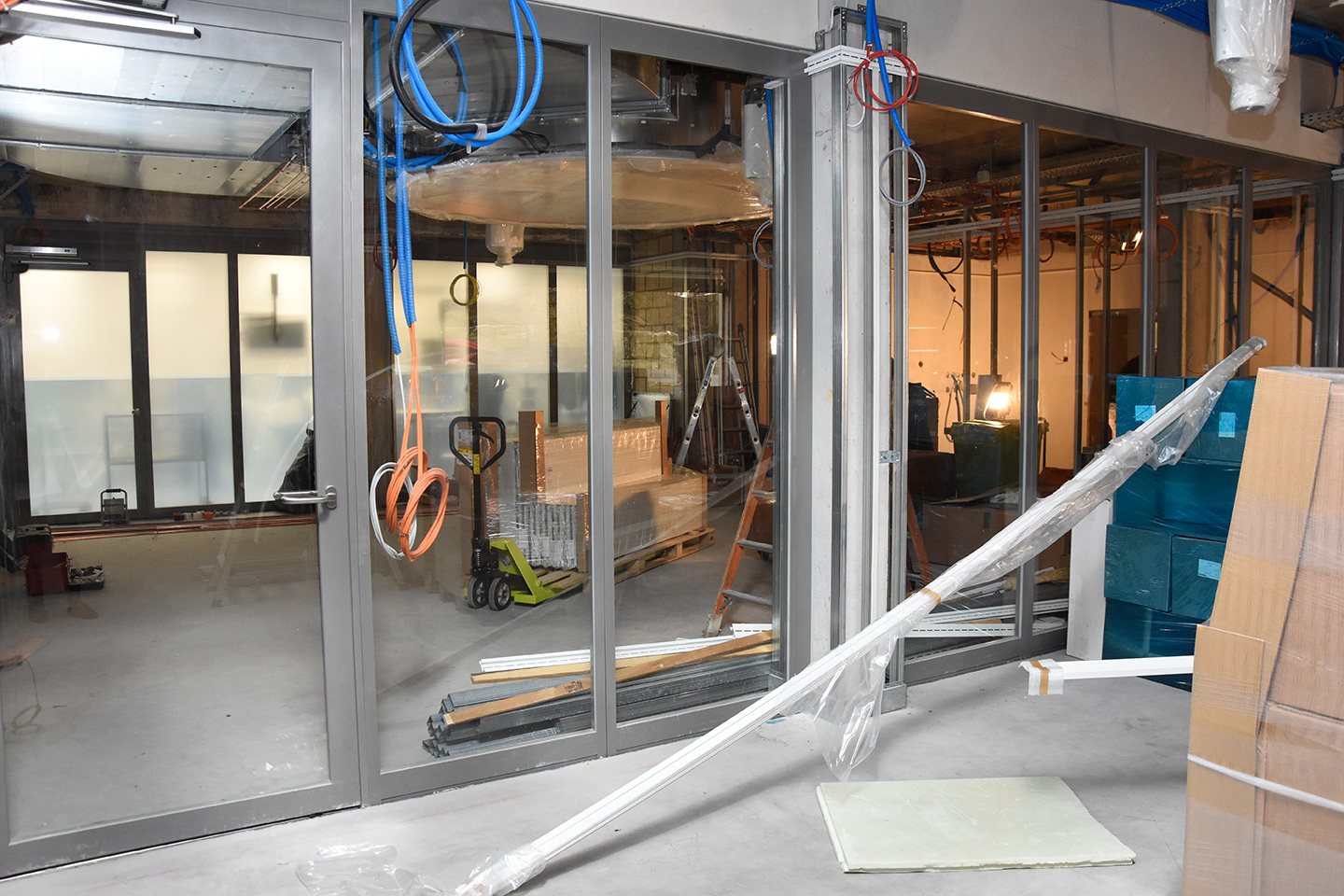

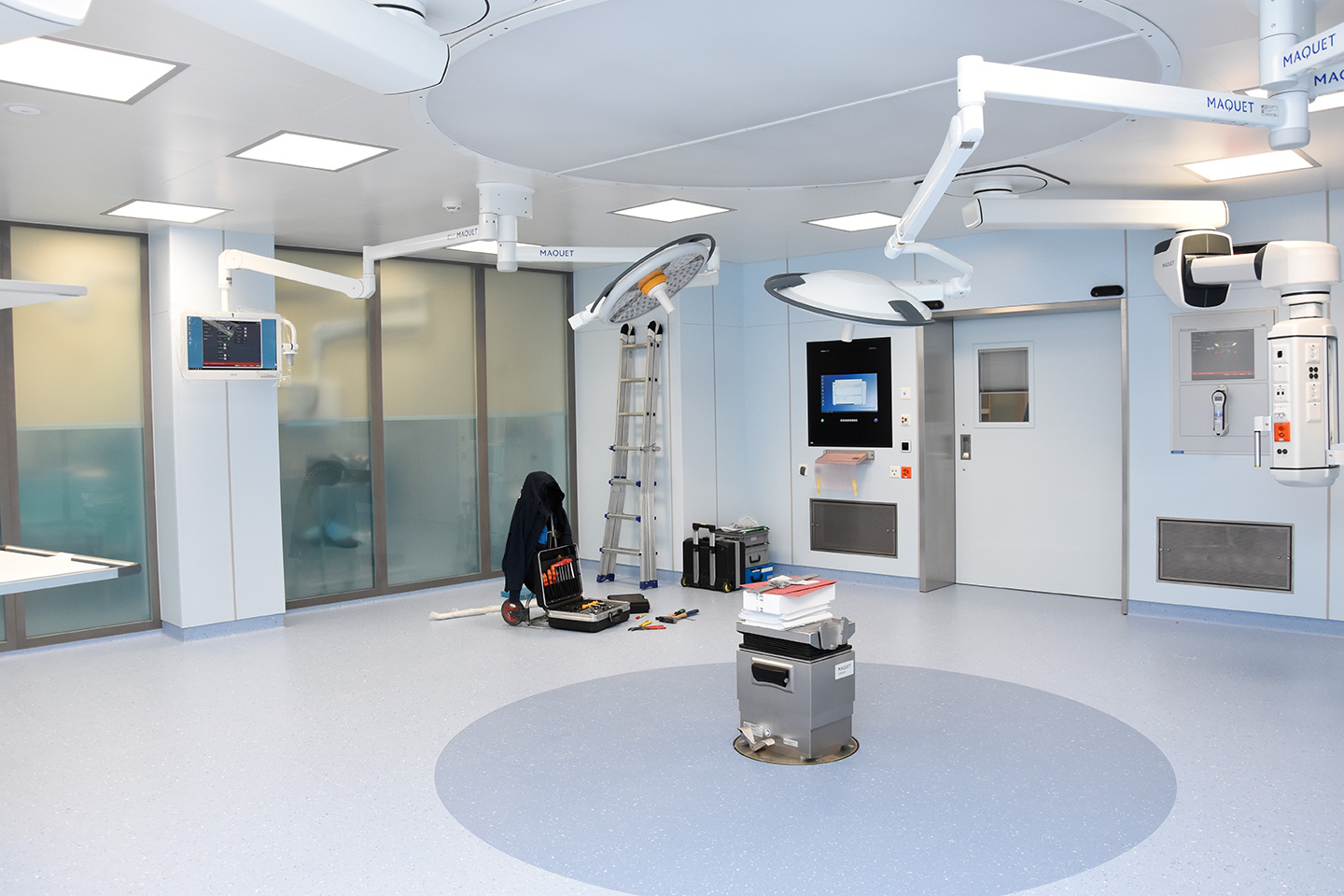

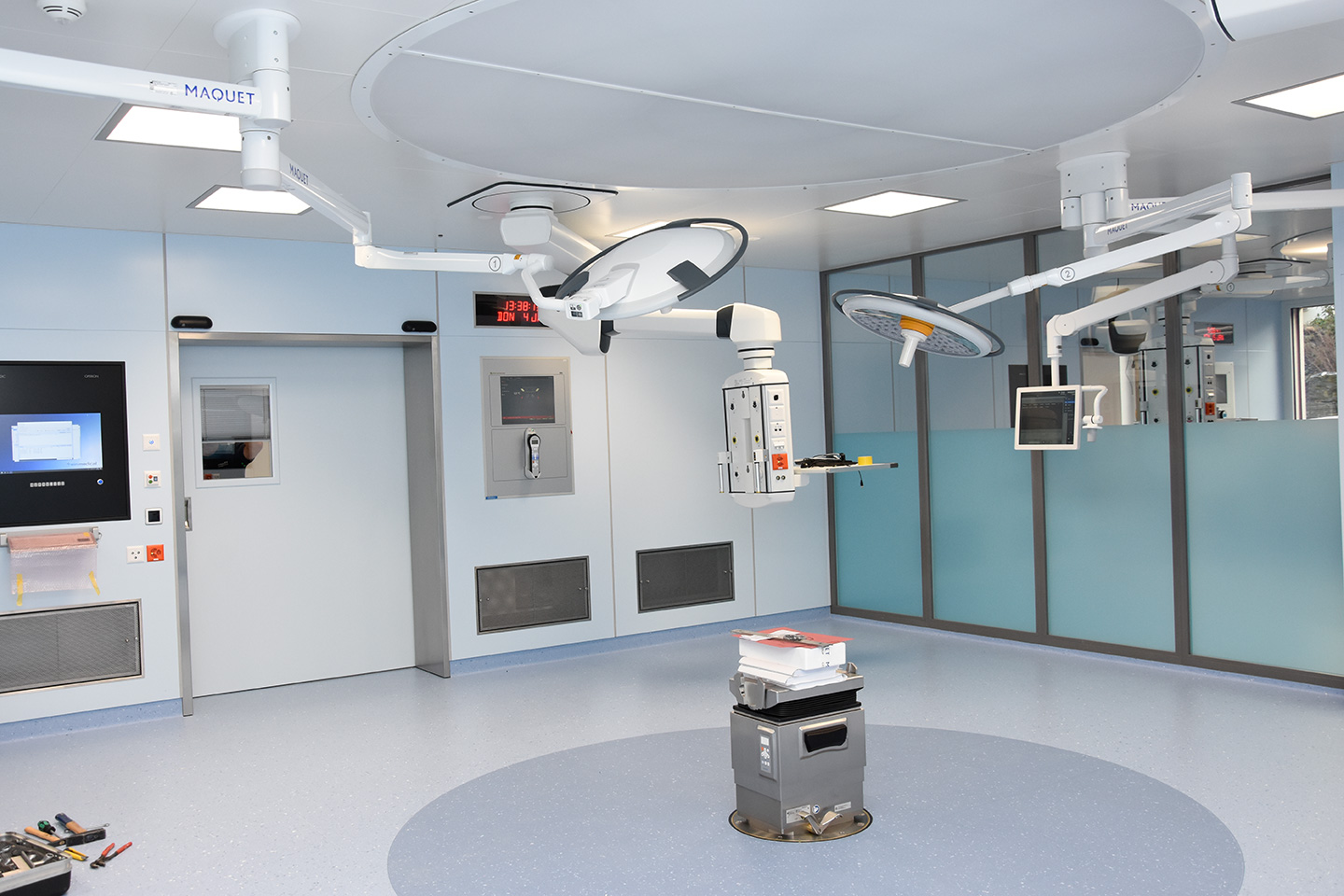

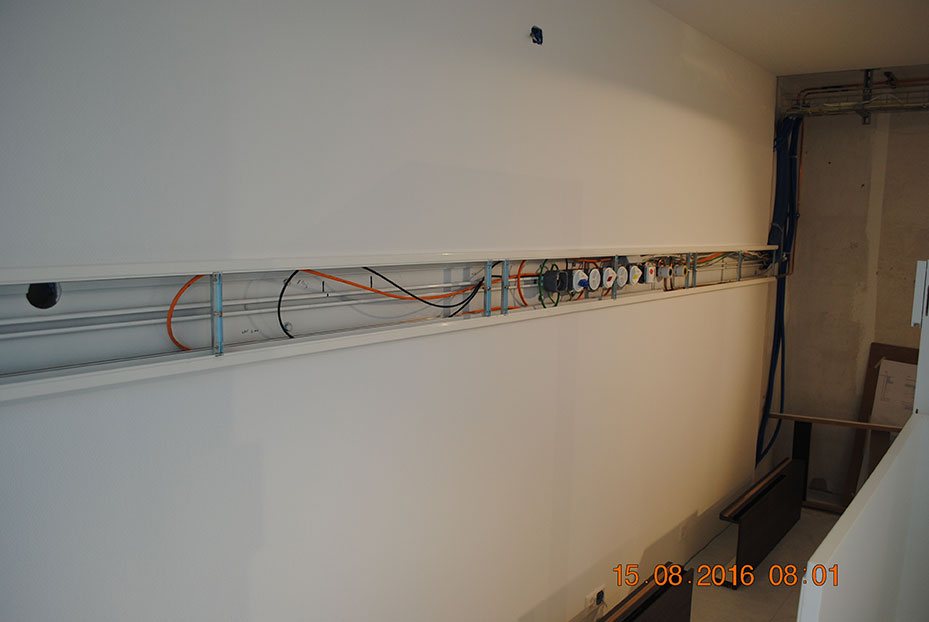

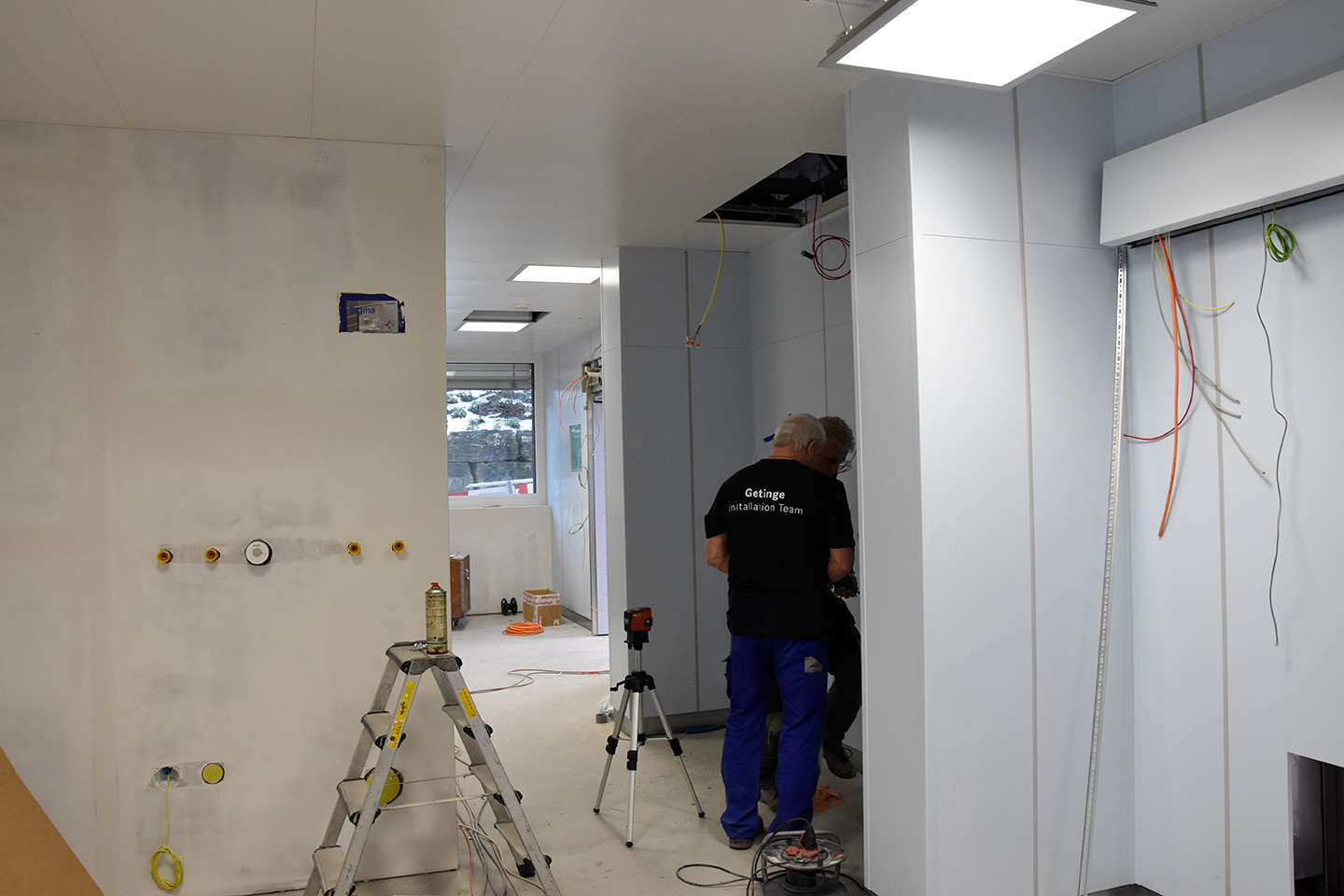

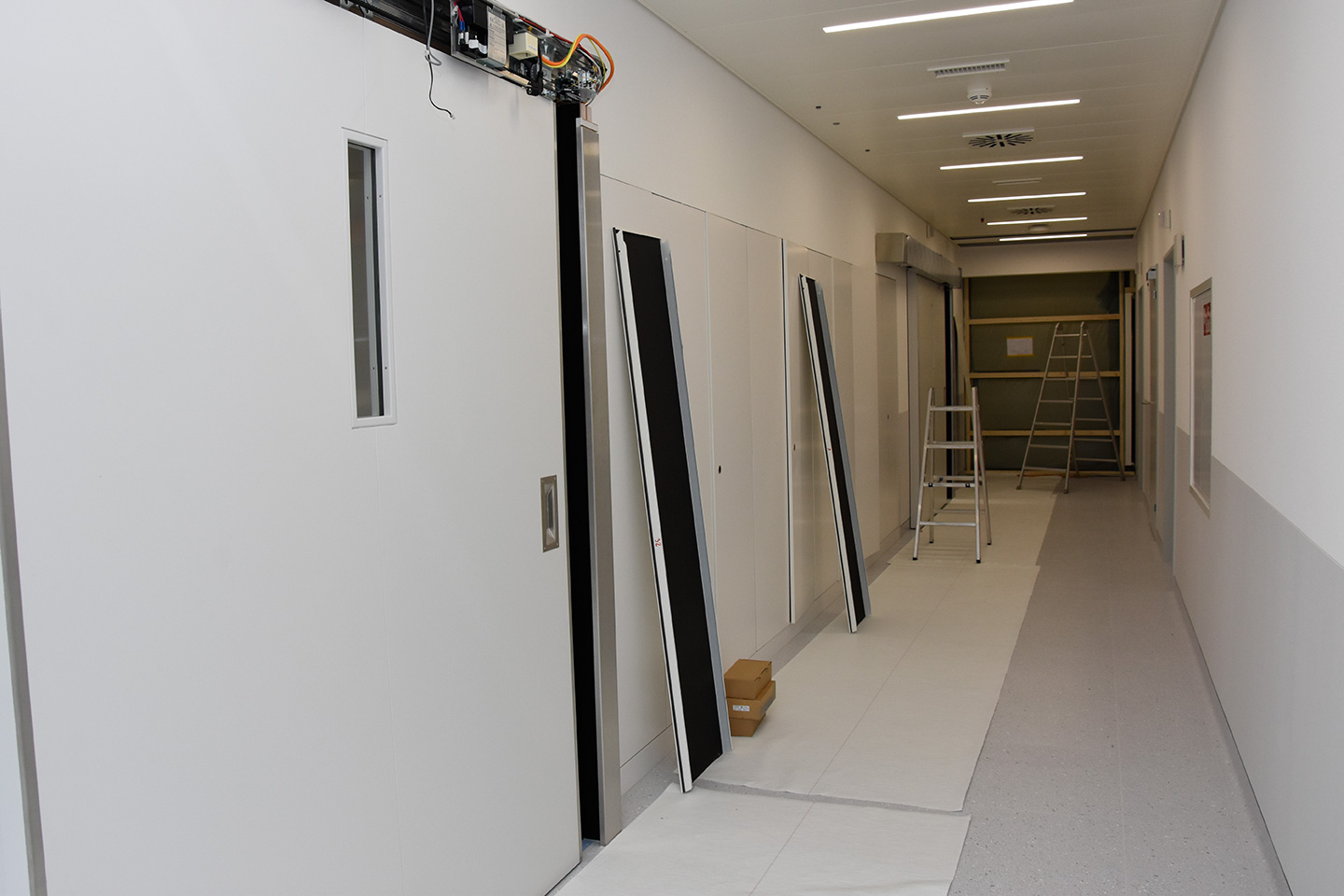

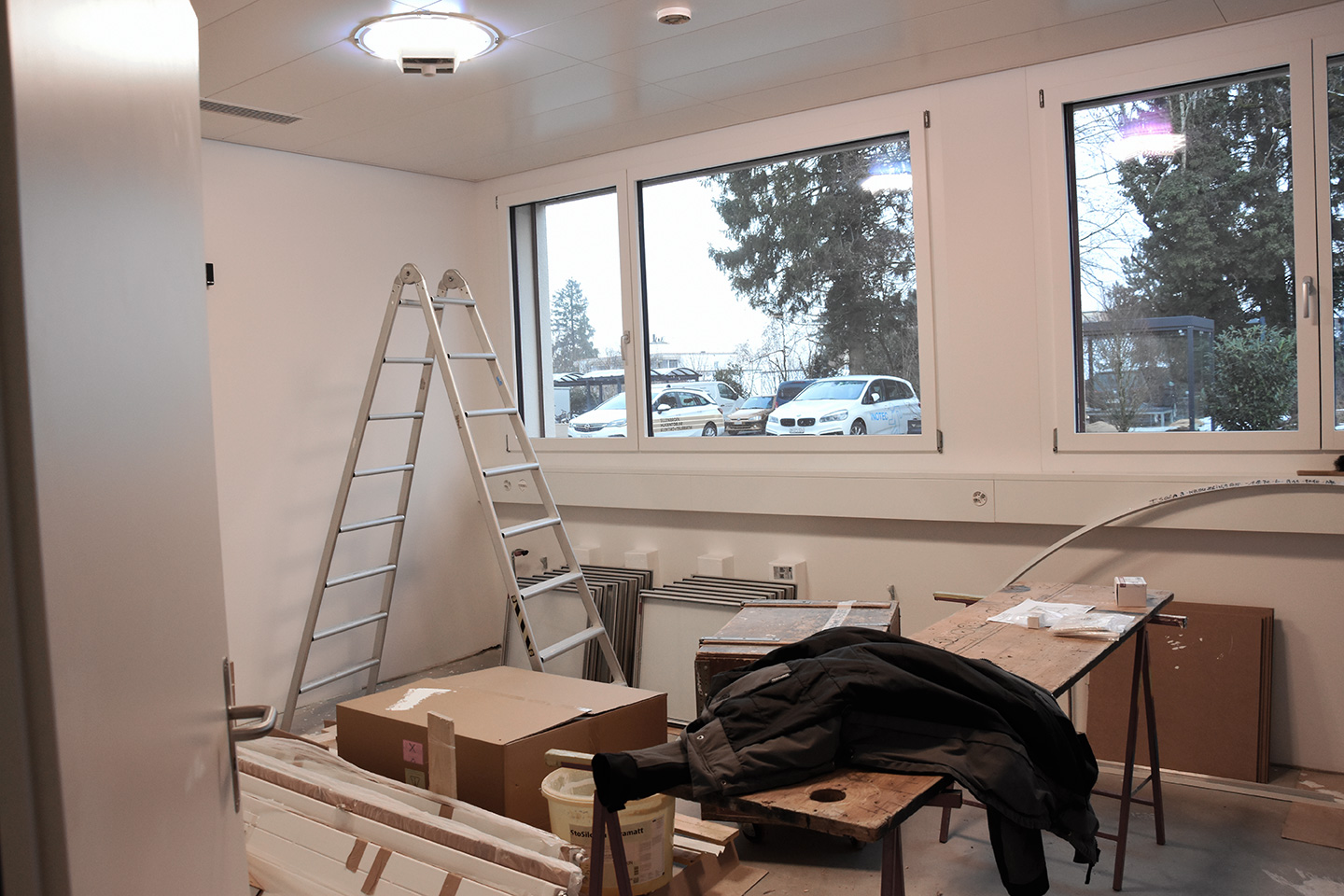

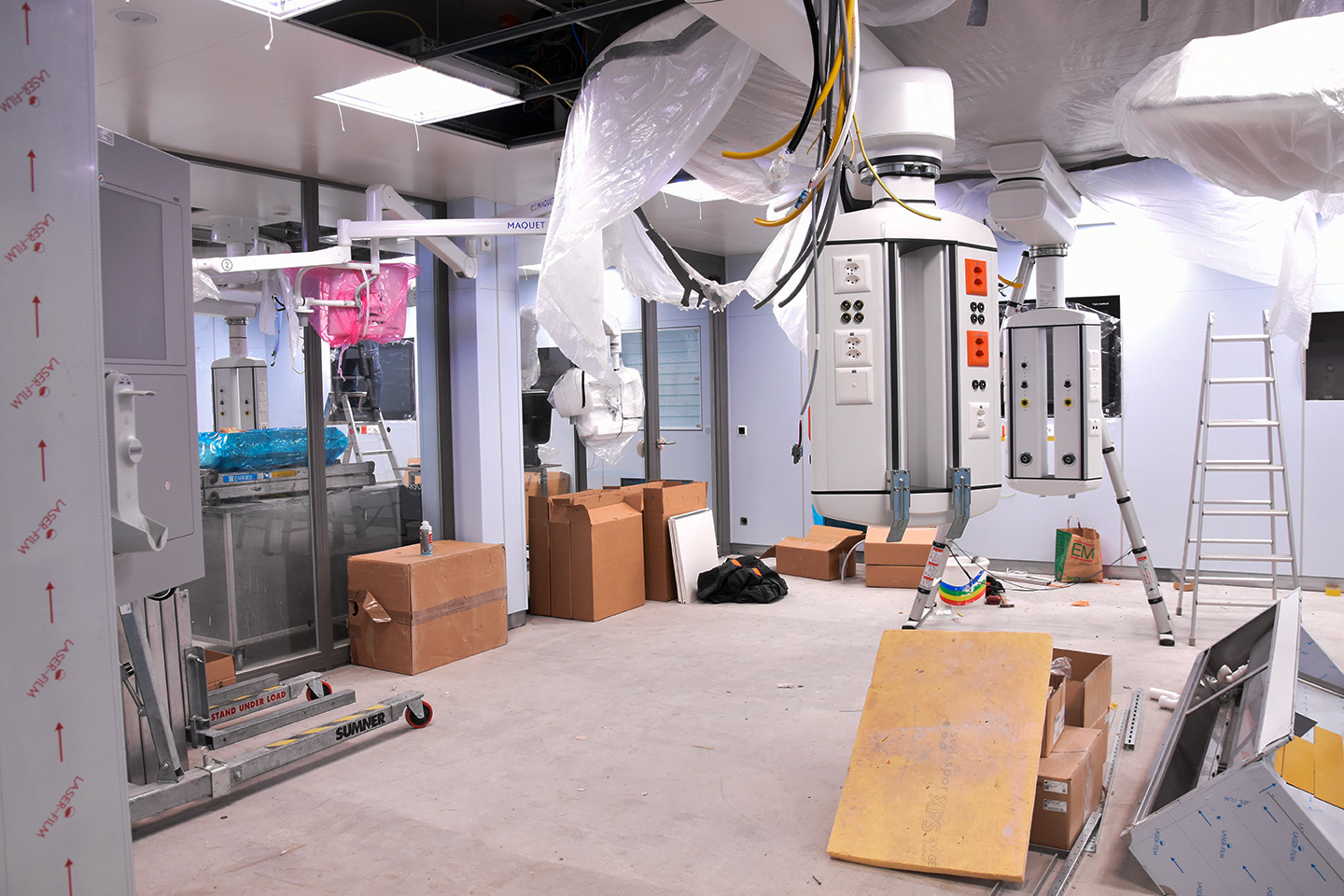

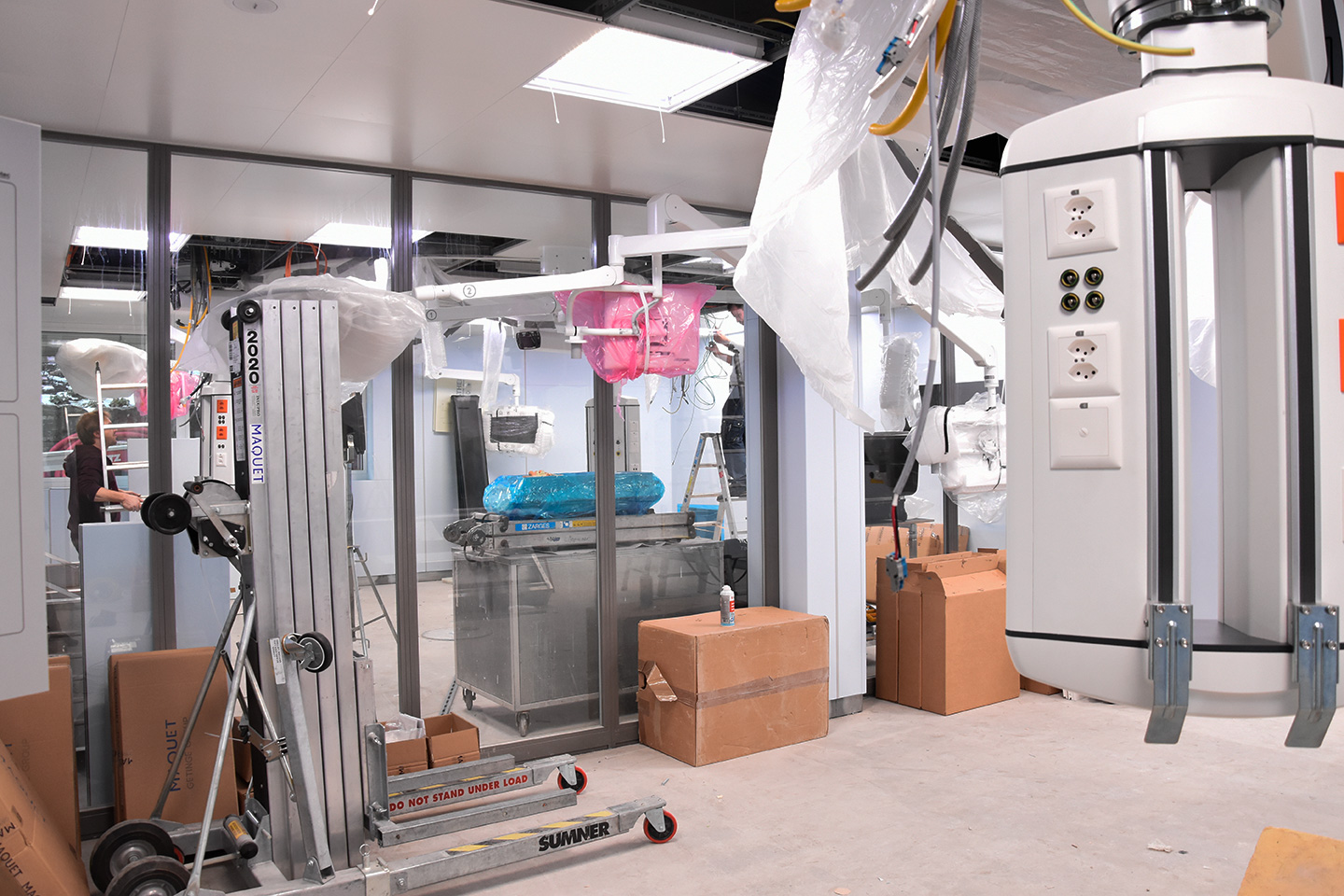

August 2017 - OP-Saal 3 und Sterilisation

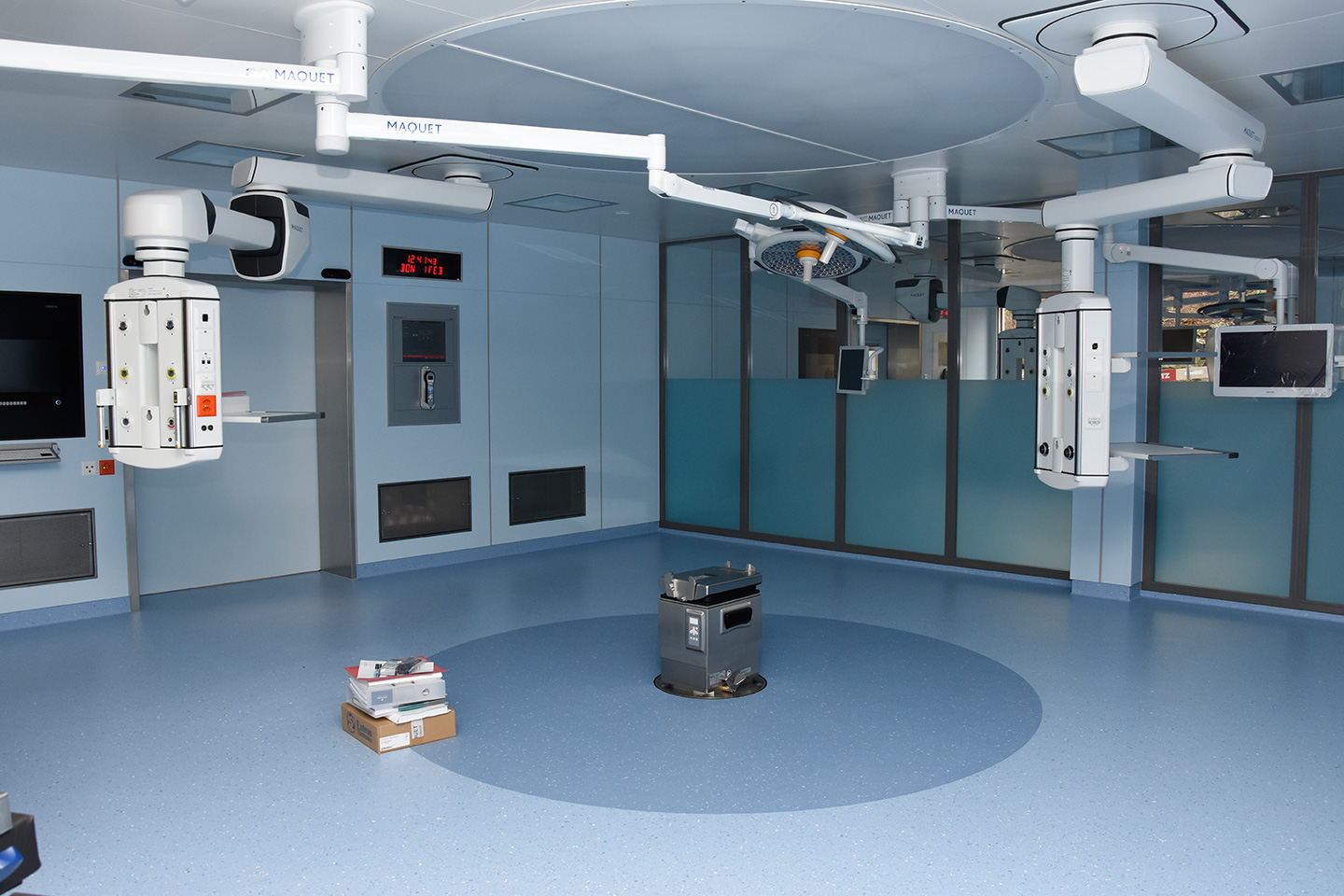

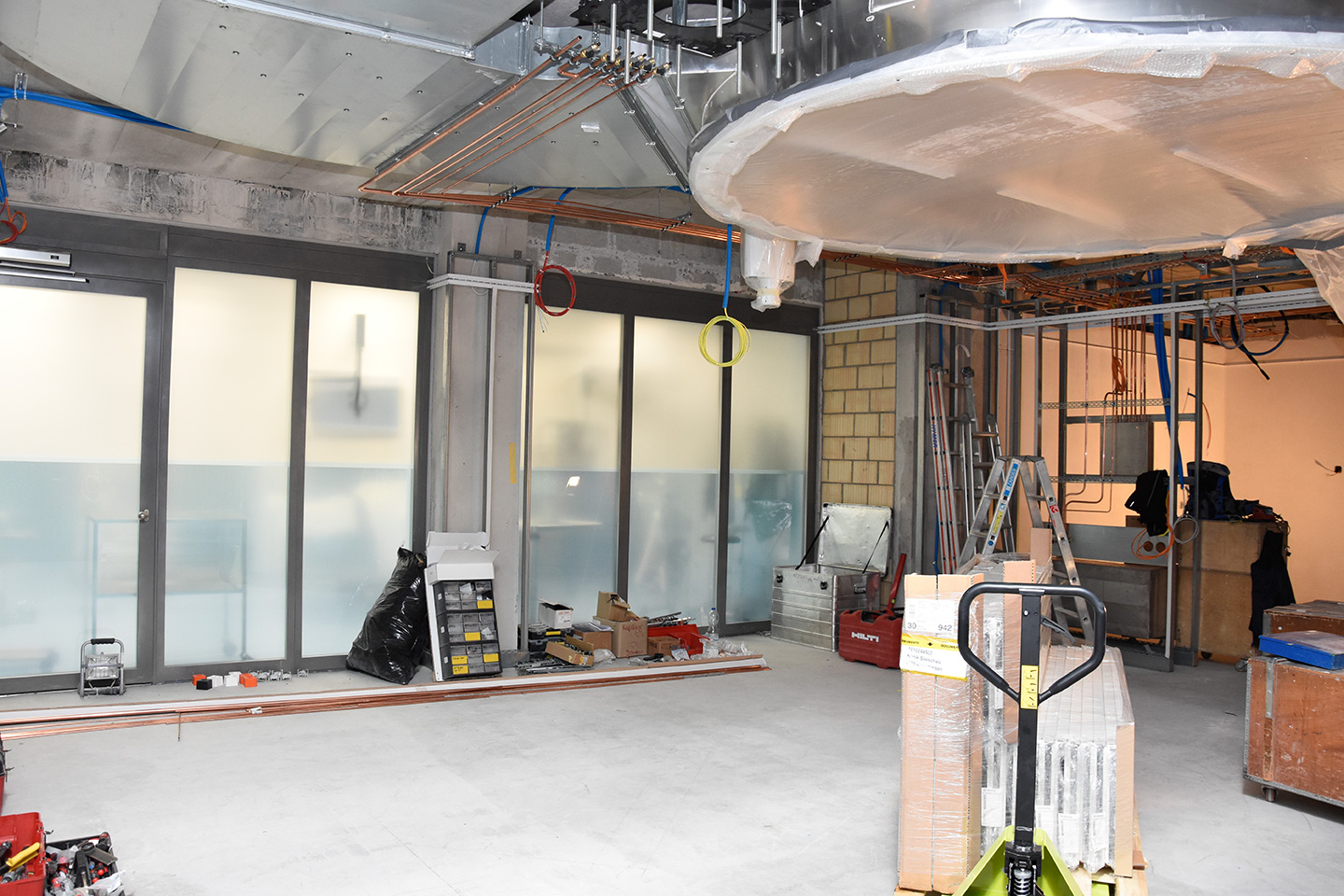

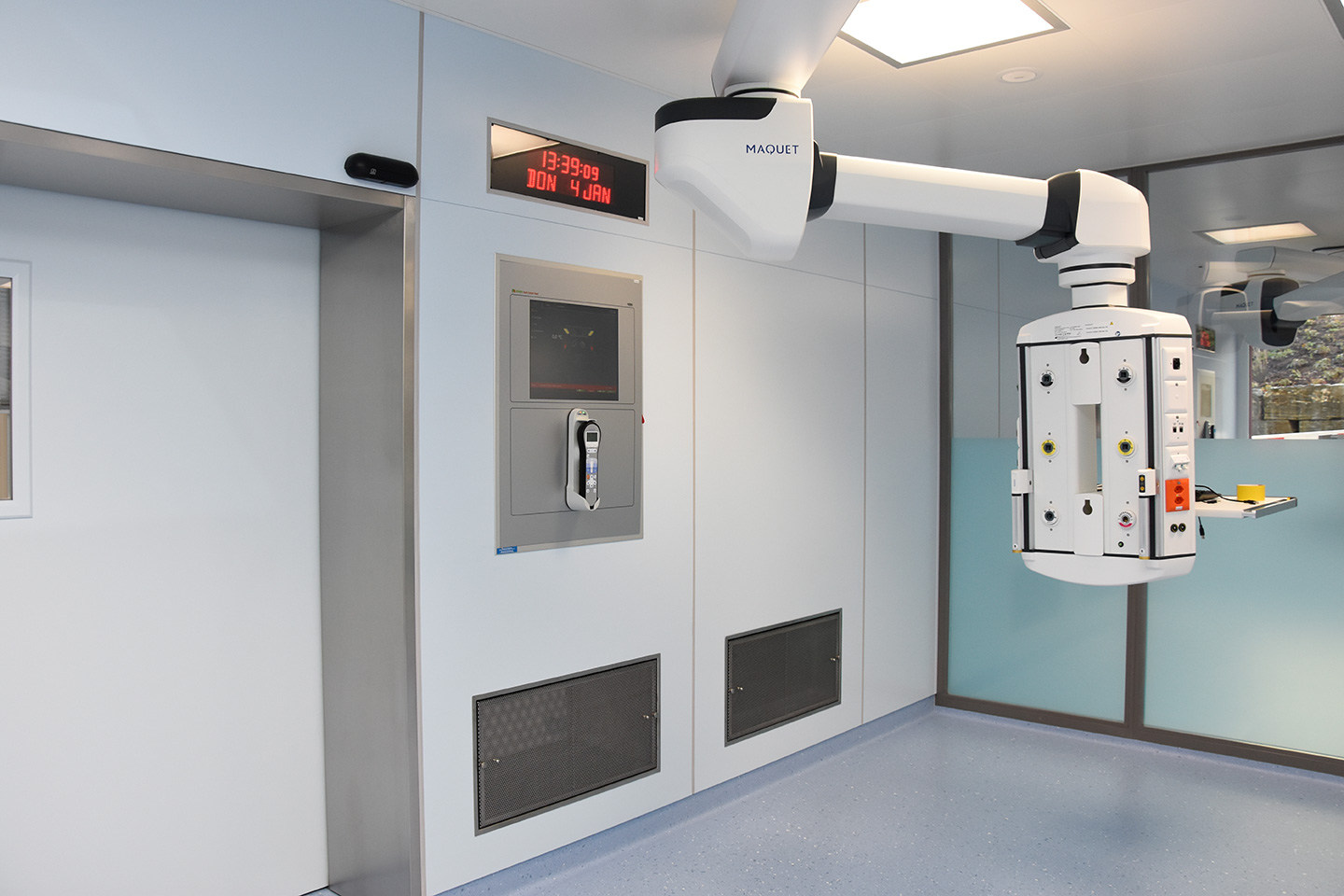

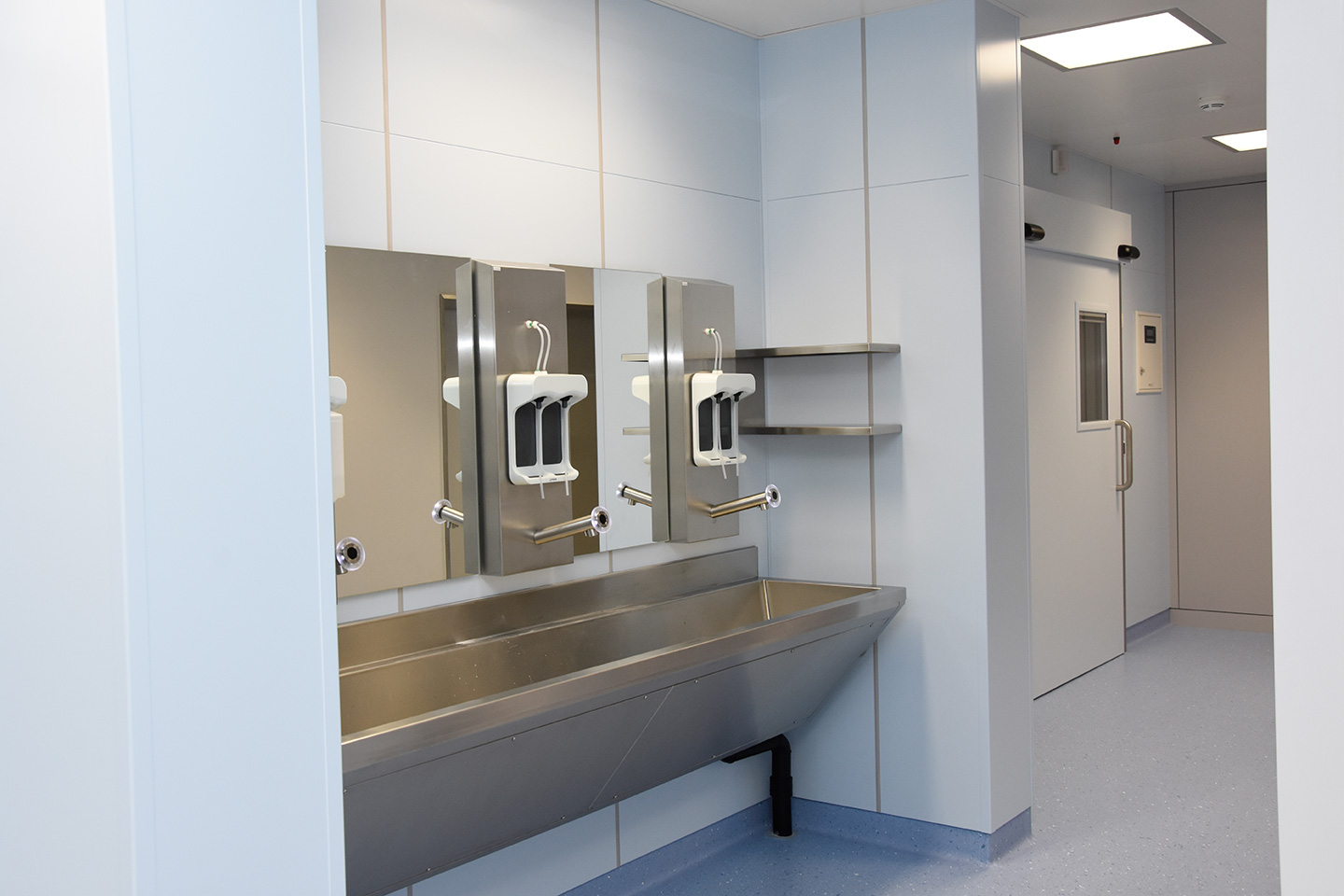

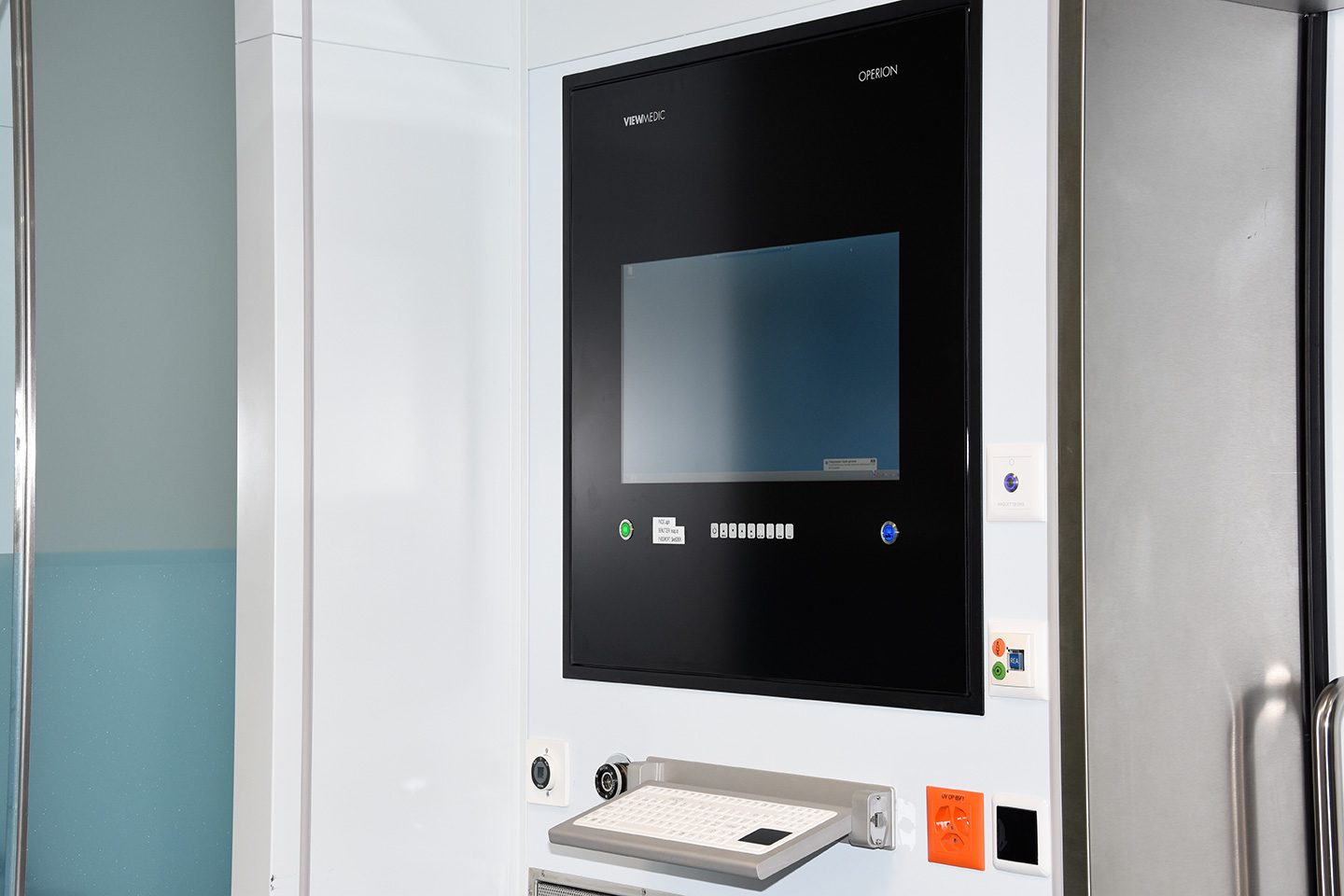

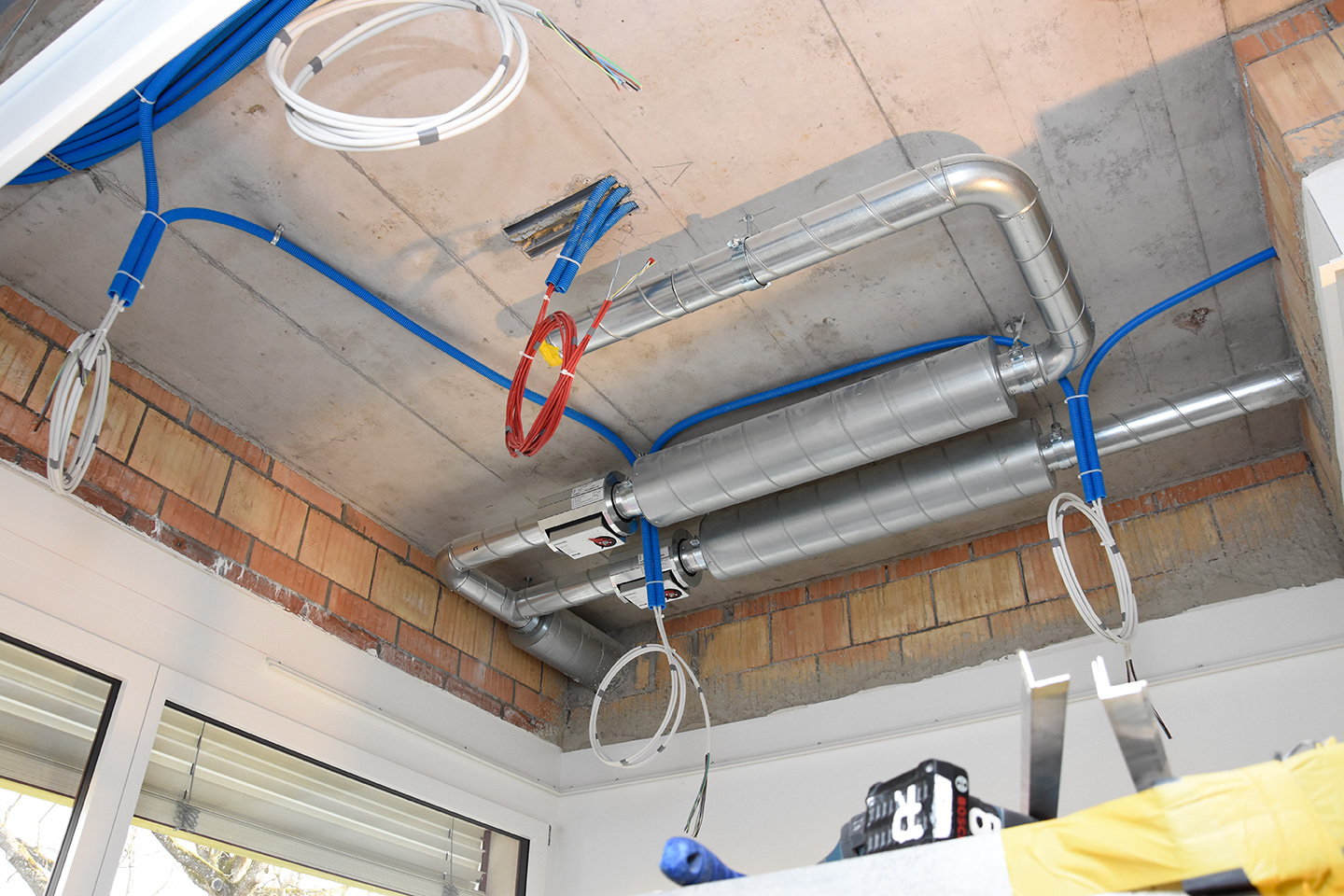

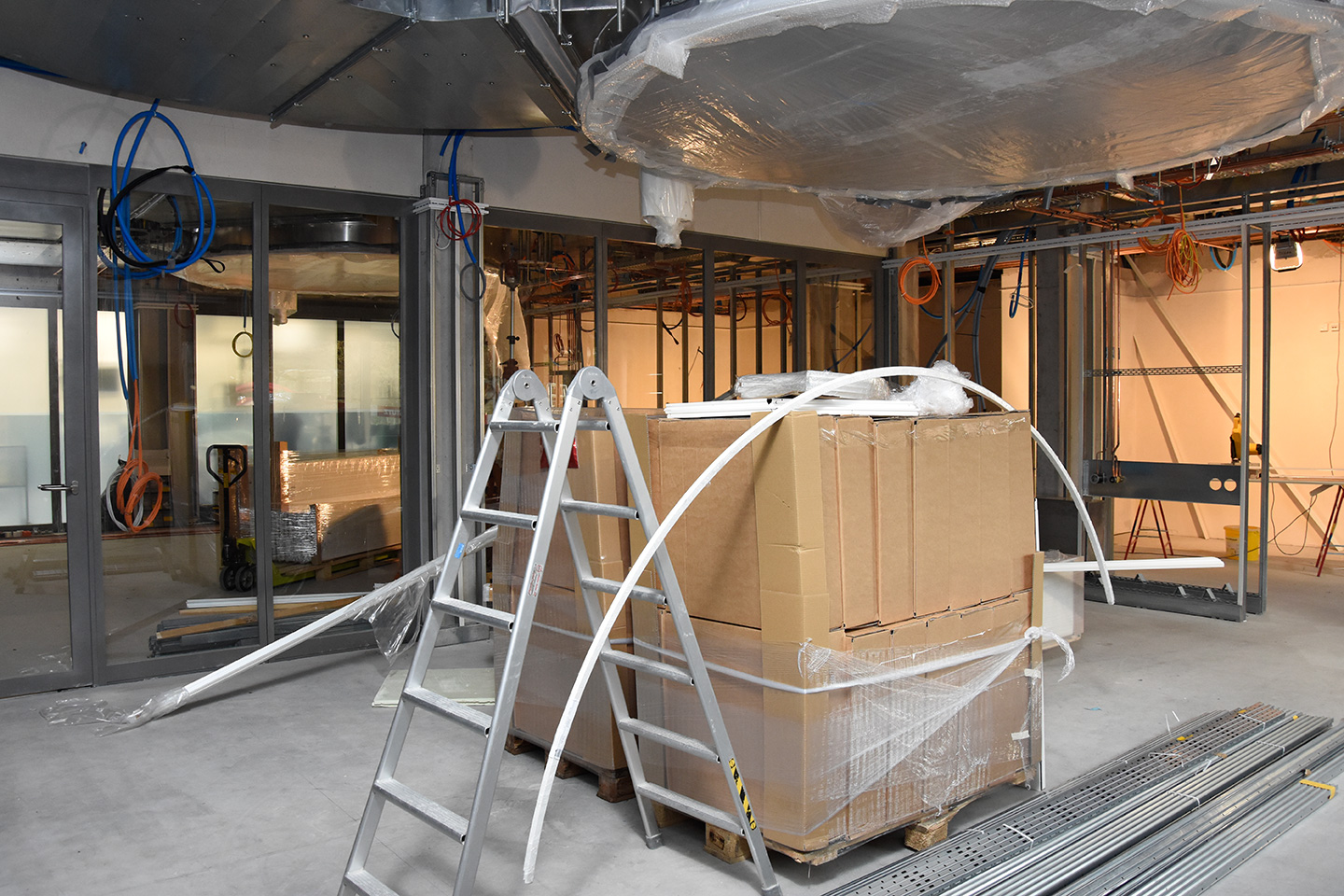

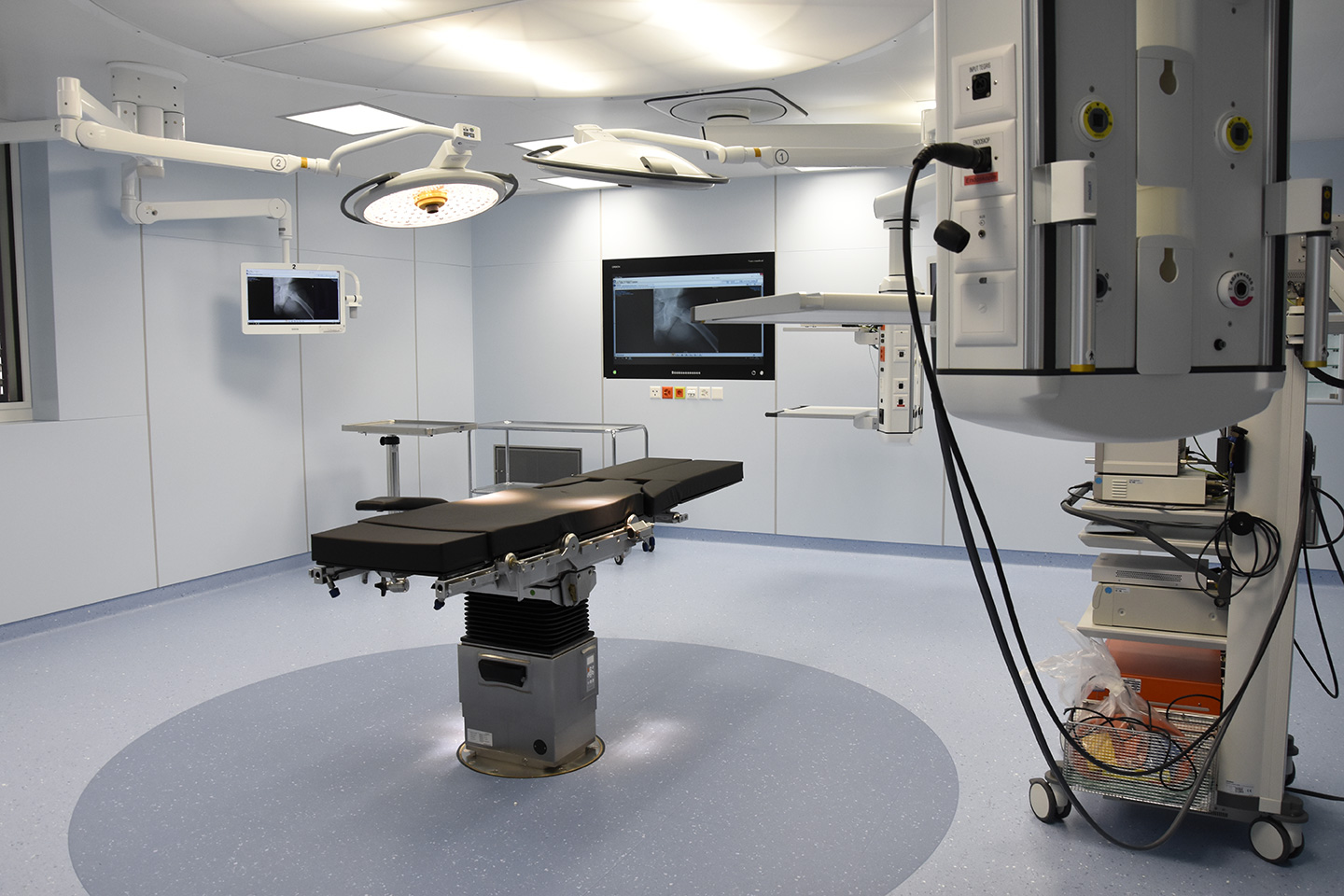

Der OP-Saal 3 ist nach der Installation des OP-Integrationssystems TEGRIS seit Mitte August wieder in Betrieb. TEGRIS wird für die Verteilung von Audio und Videosignalen innerhalb des Operationssaals verwendet.

Der Saal verfügt neu über ein Touchscreen Tablet, zwei Hängebildschirme und einen grossen Wandbildschirm für die Übertragung der Bilder. Weiter wurde der PC für die  Patientenleistungserfassung in der Wand montiert.

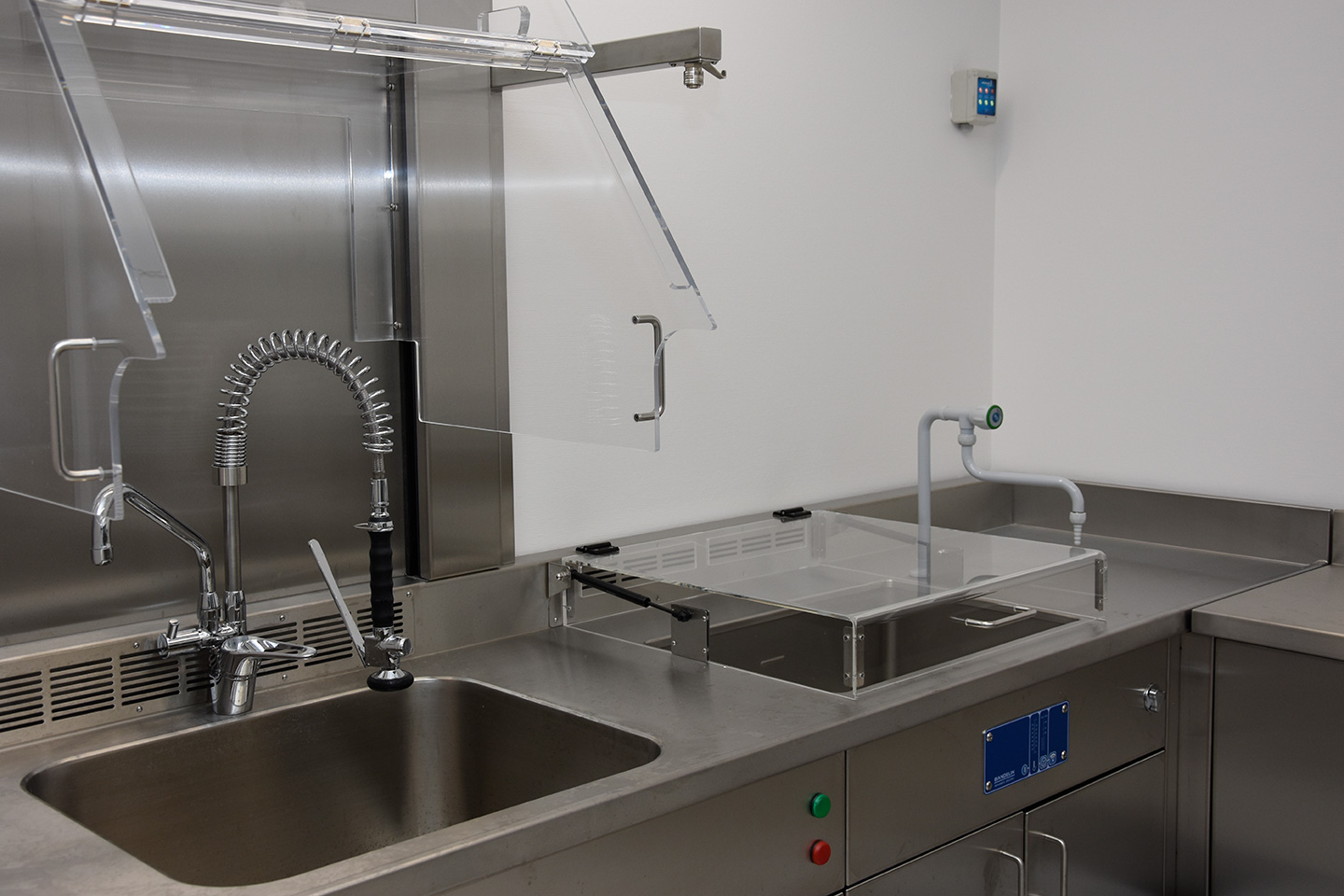

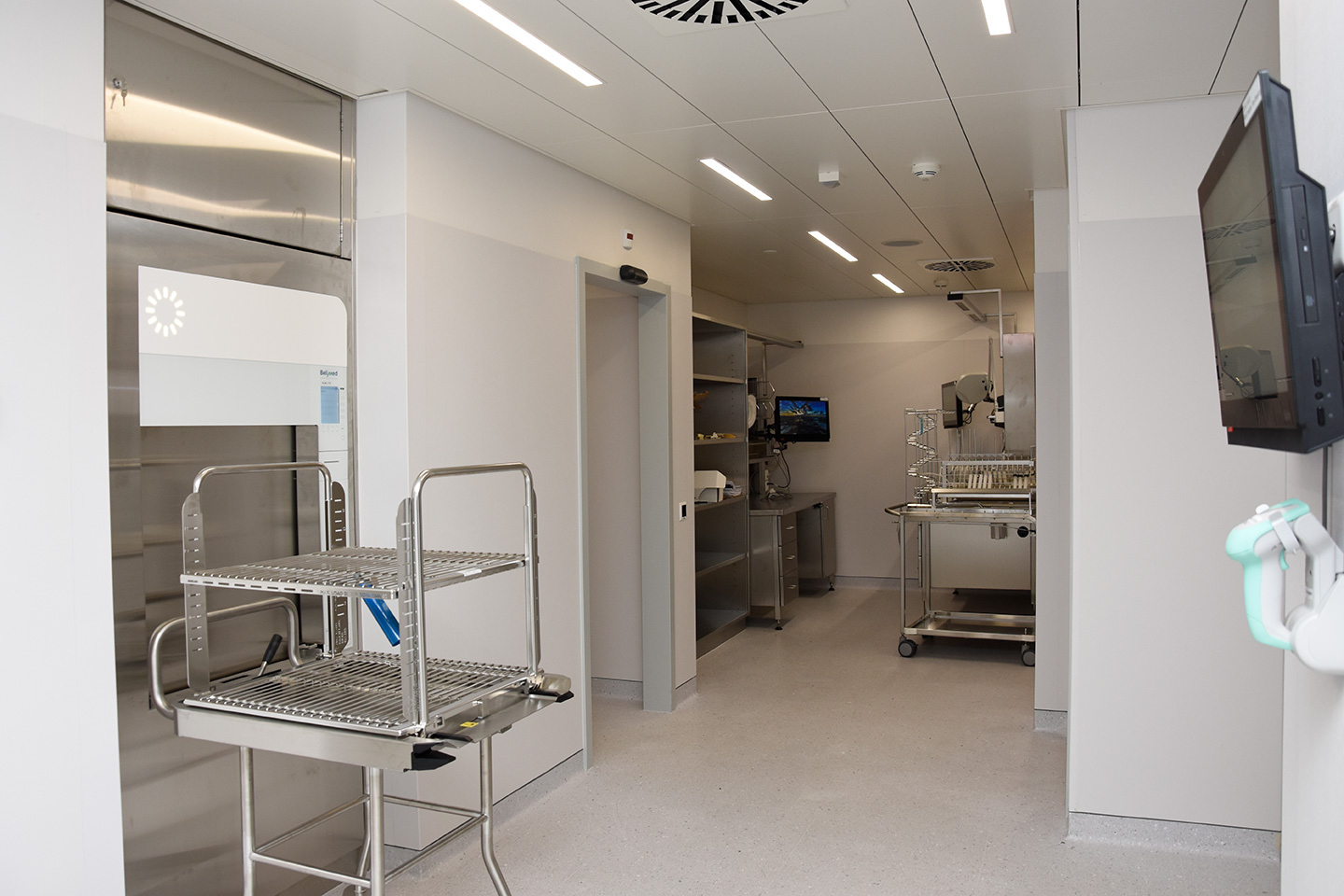

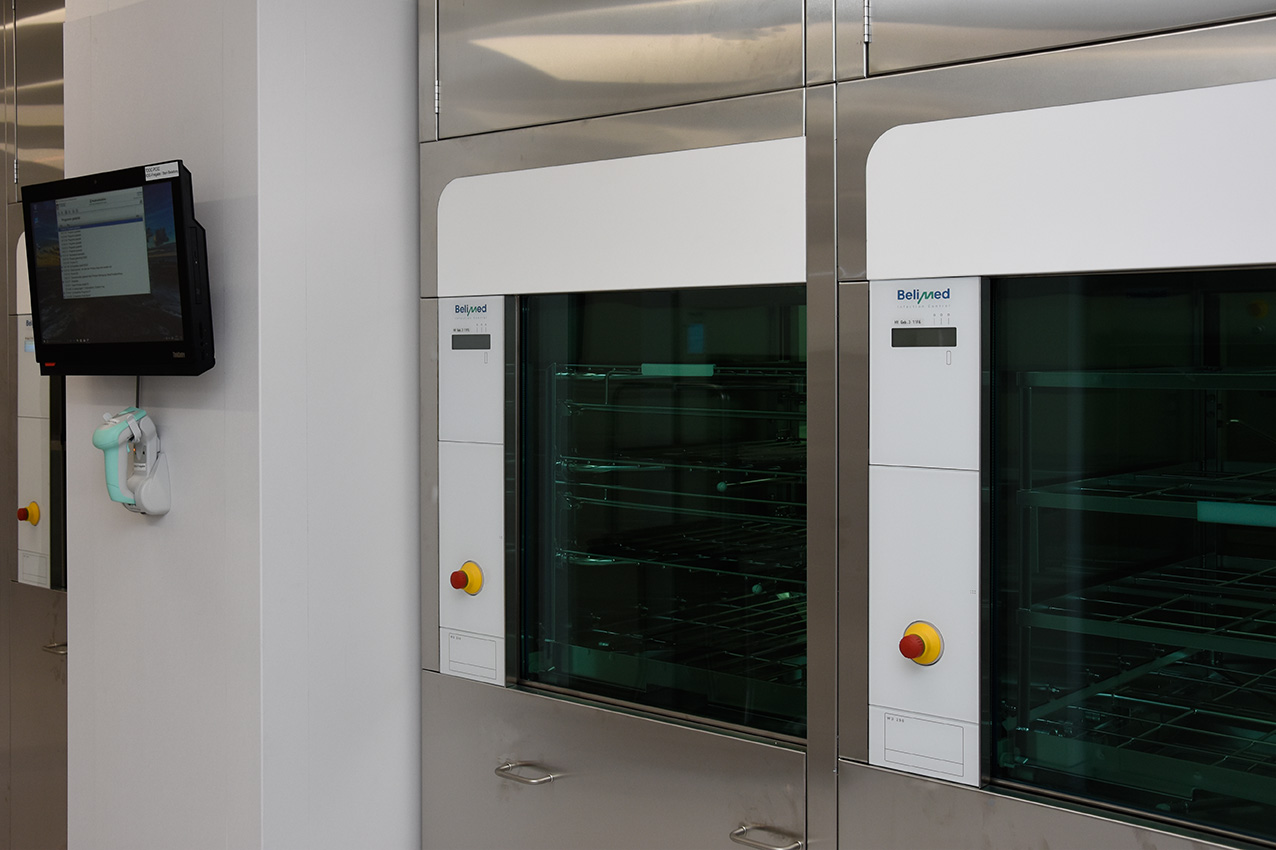

Seit dem 21. August 2017 ist die umgebaute und erweiterte Sterilisation in Betrieb.

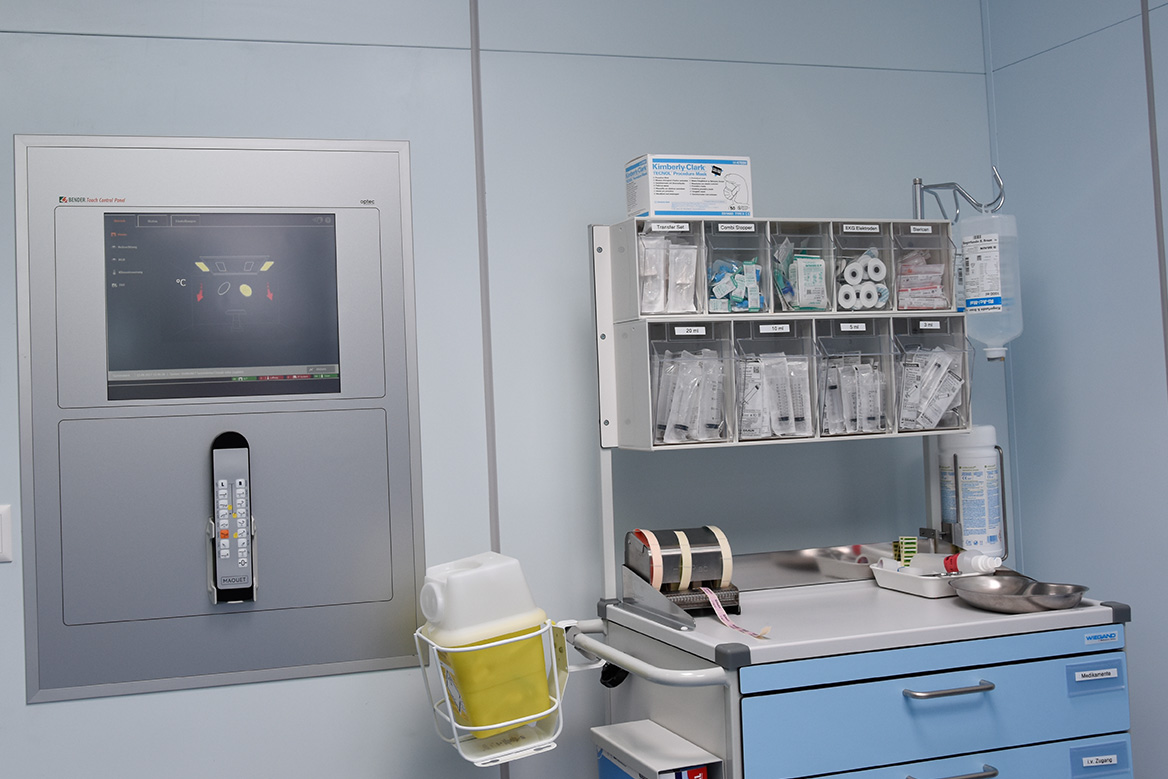

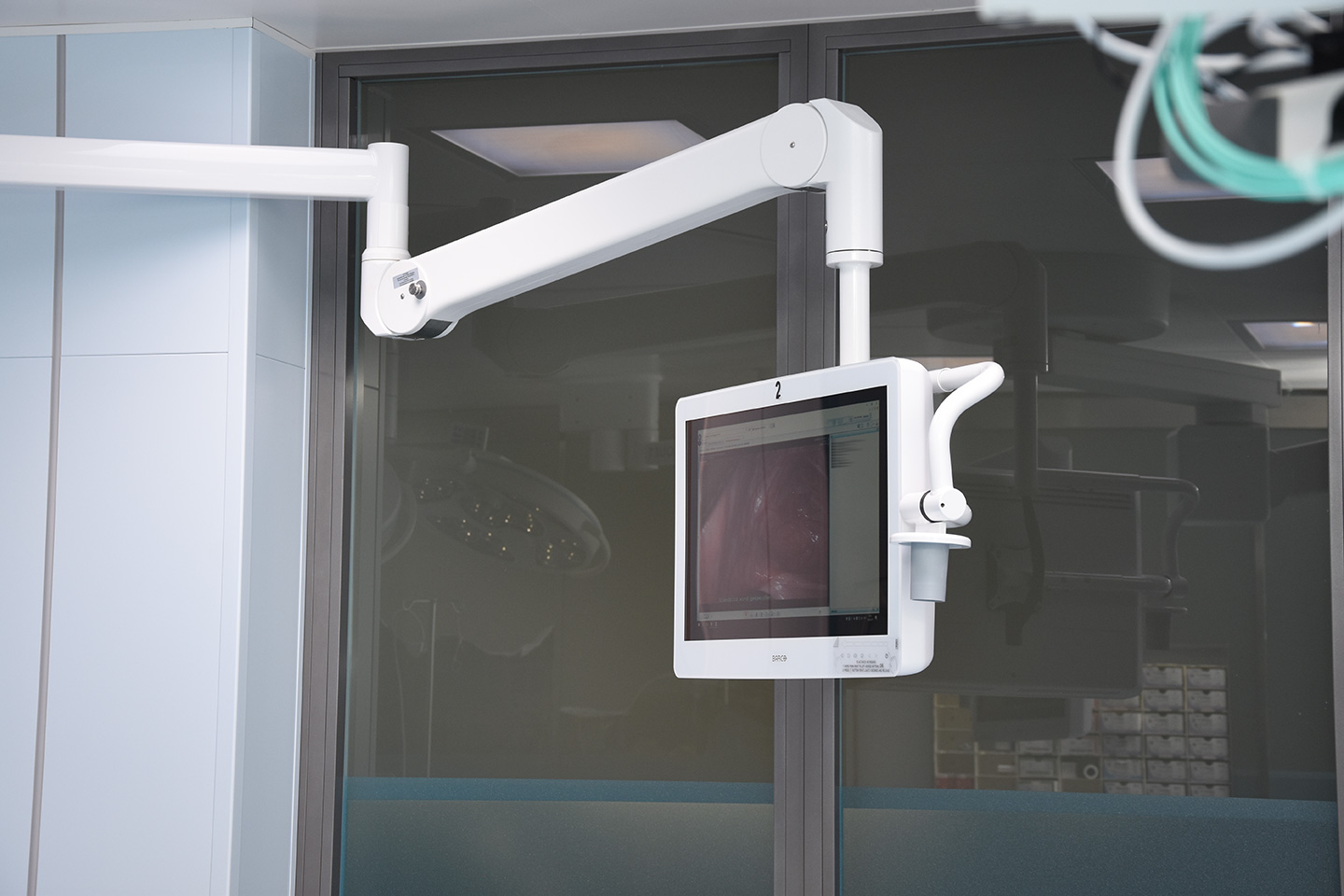

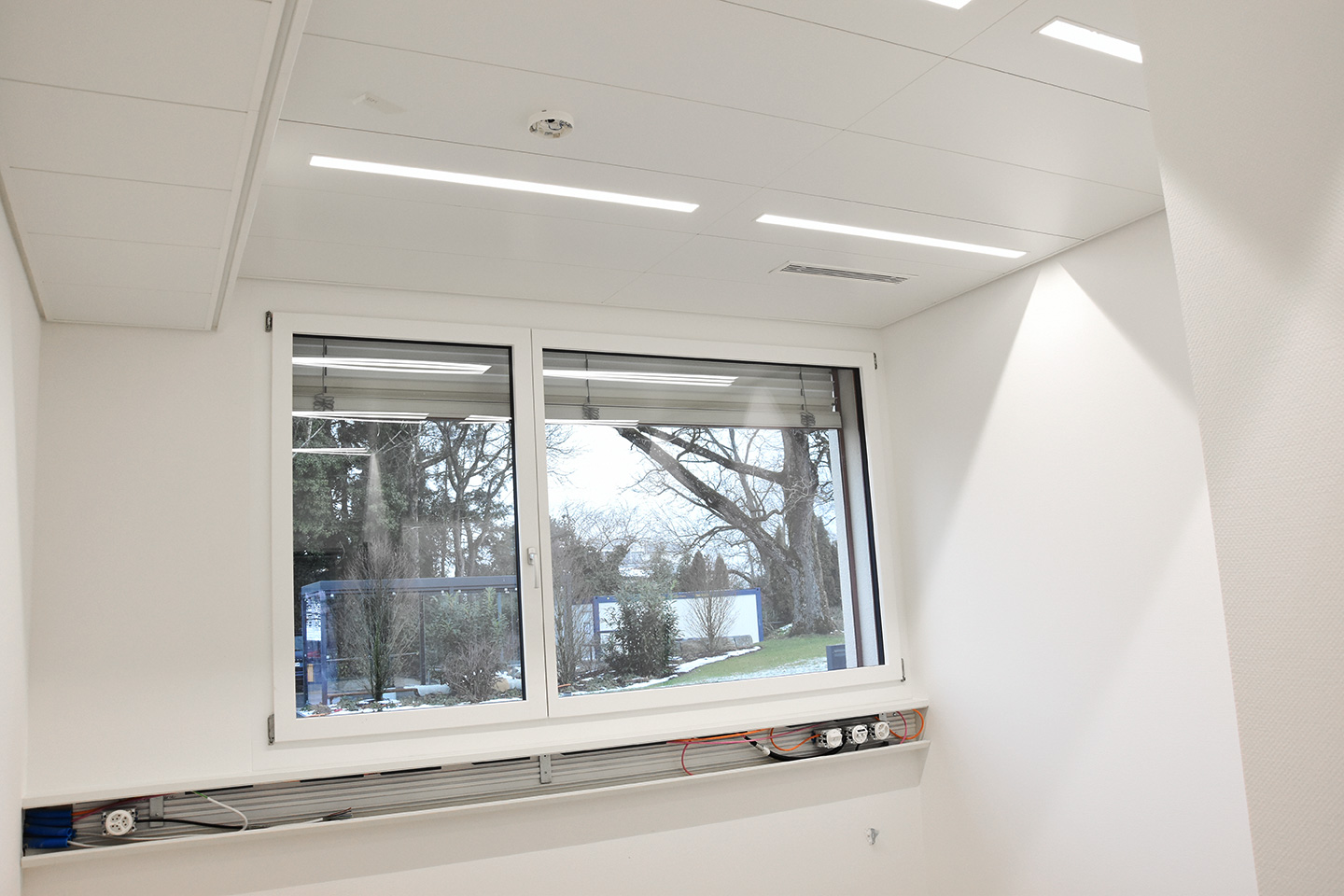

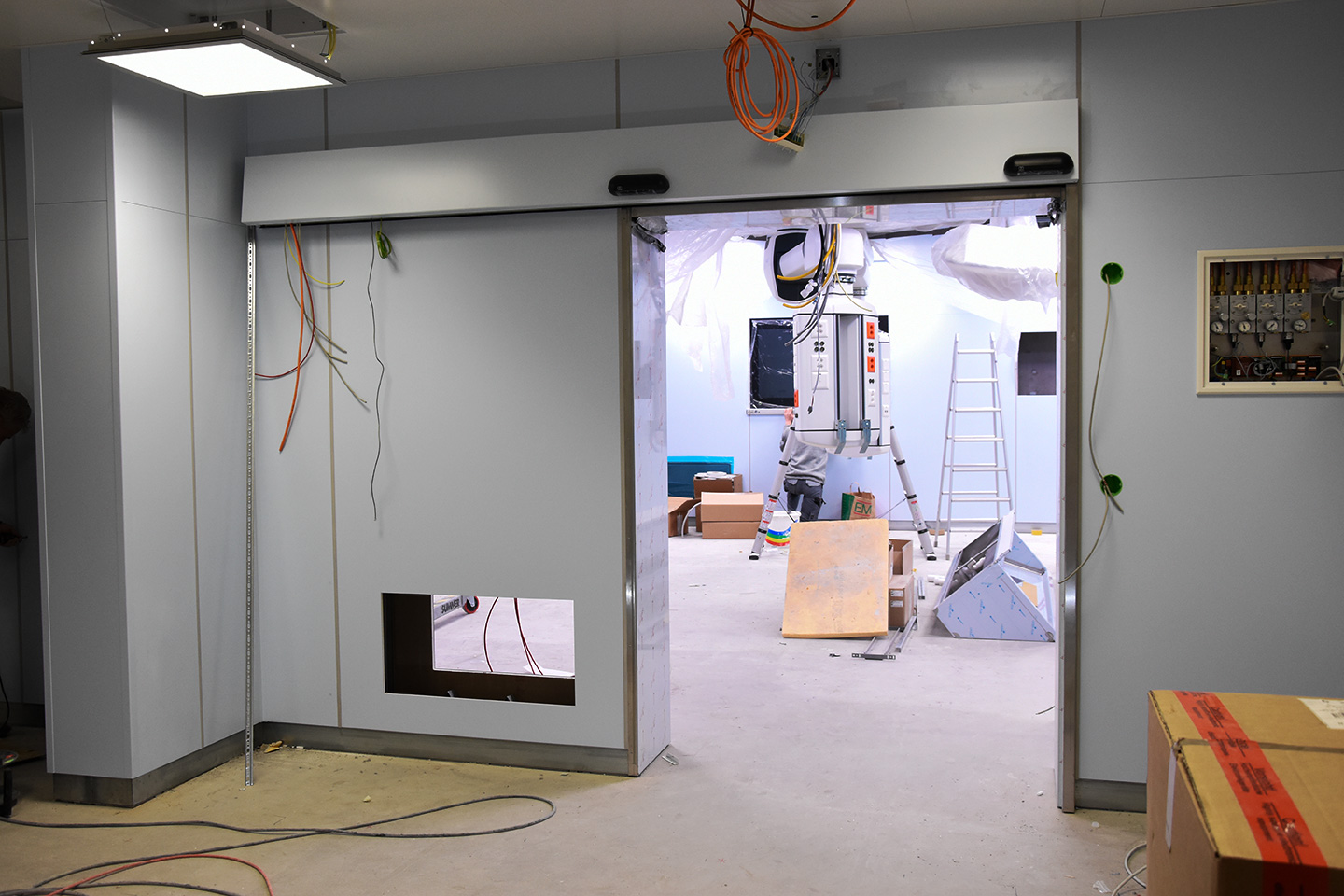

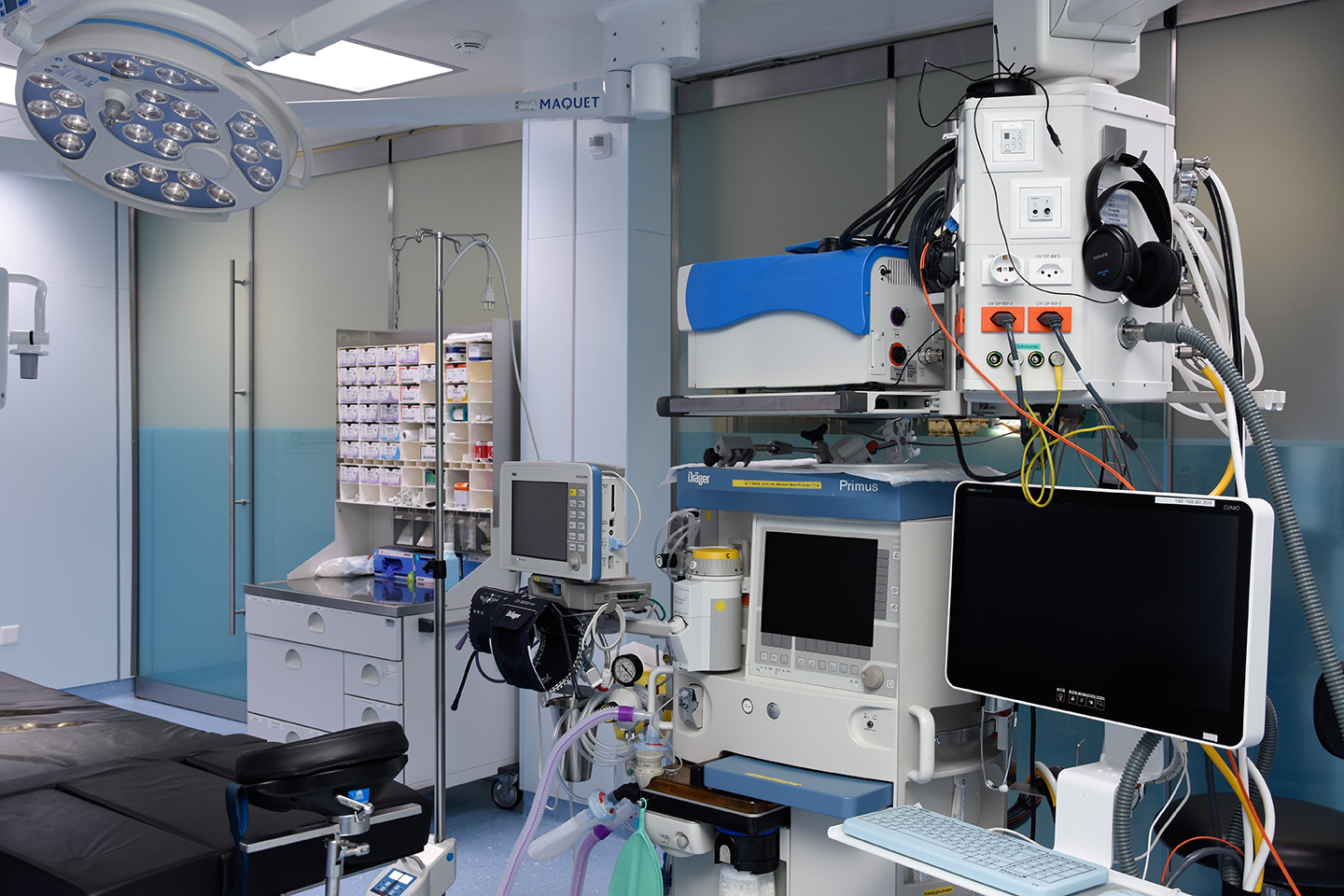

OP-Saal 3
OP-Saal 3
OP-Saal 3
OP-Saal 3
OP-Saal 3
OP-Saal 3
OP-Saal 3

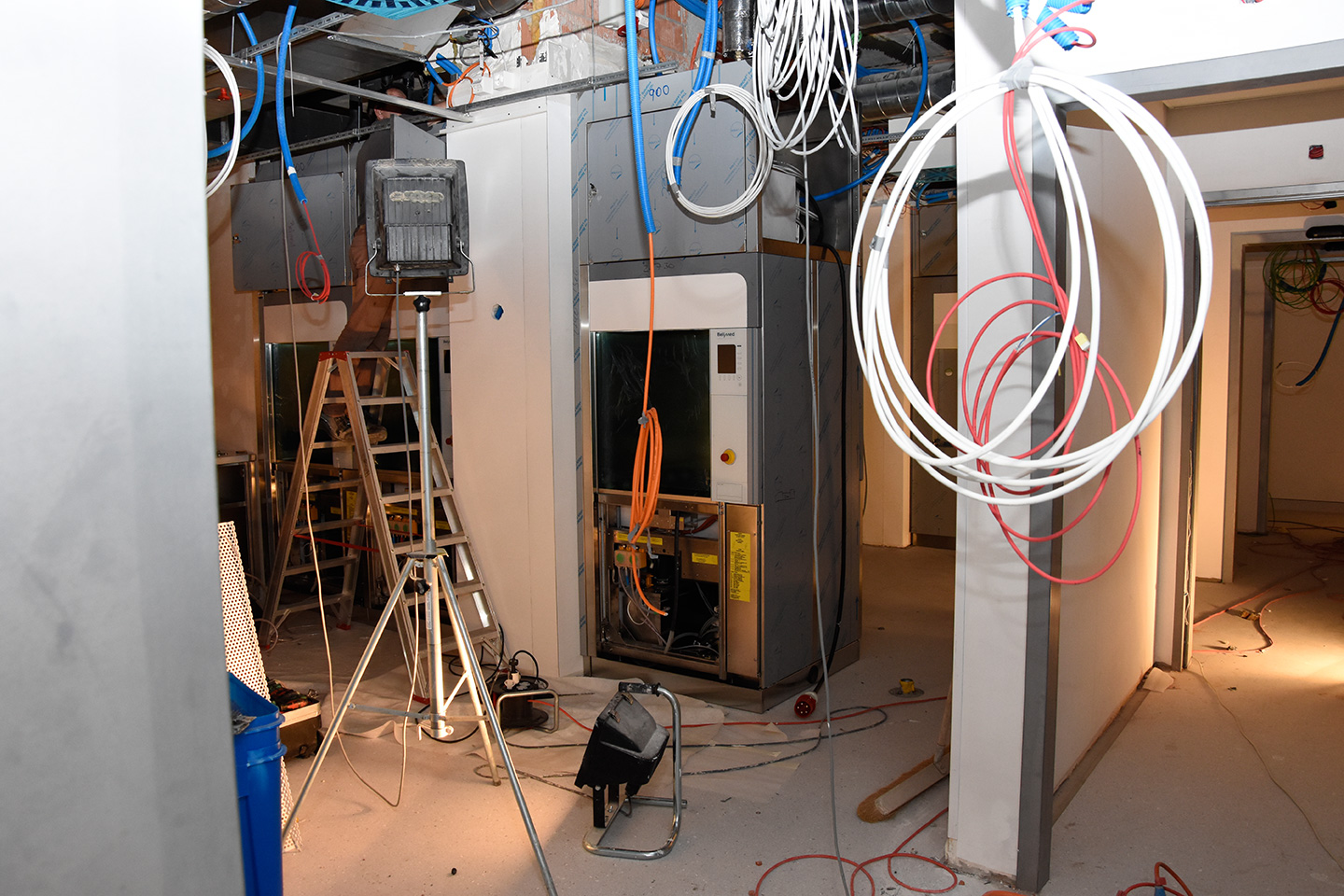

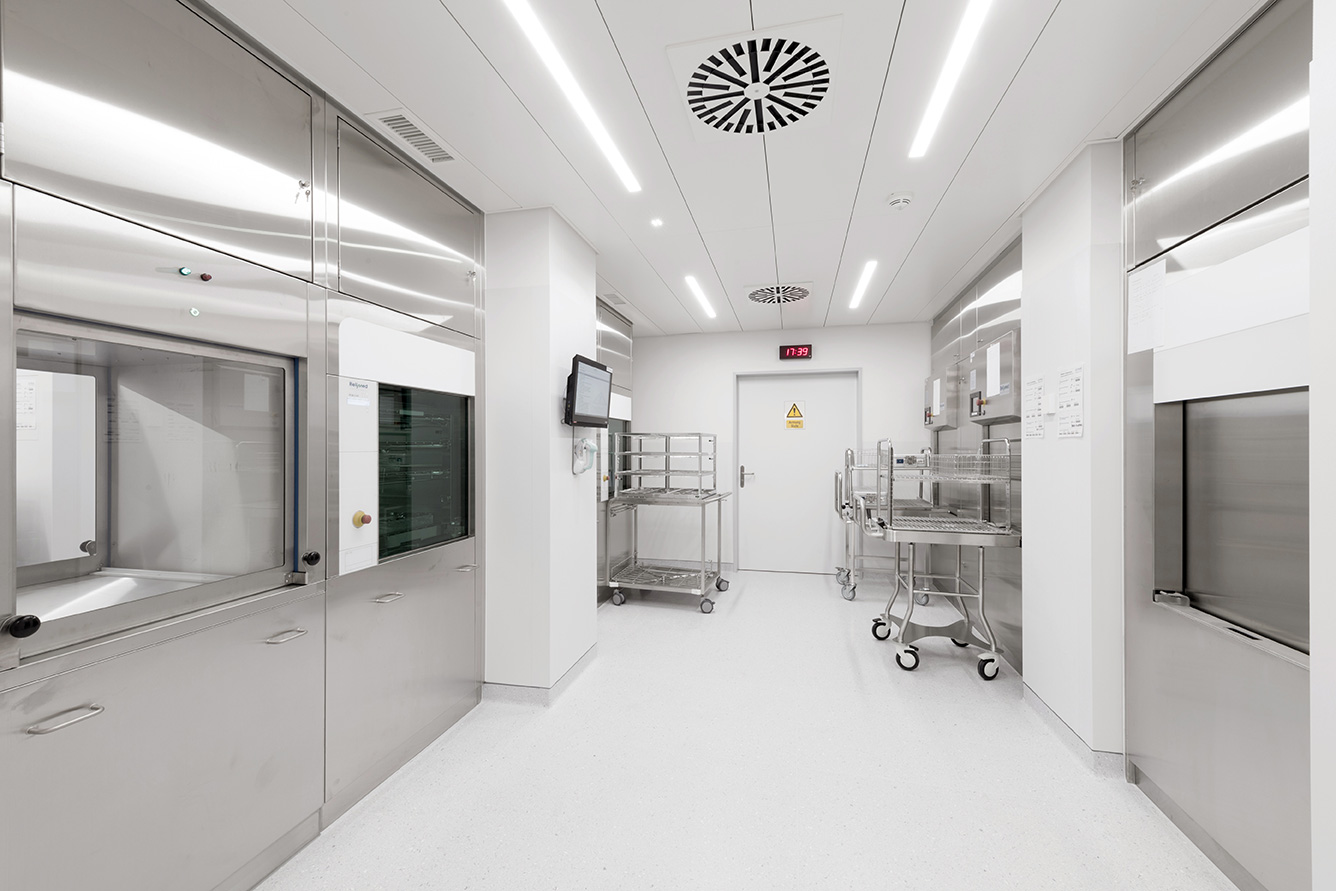

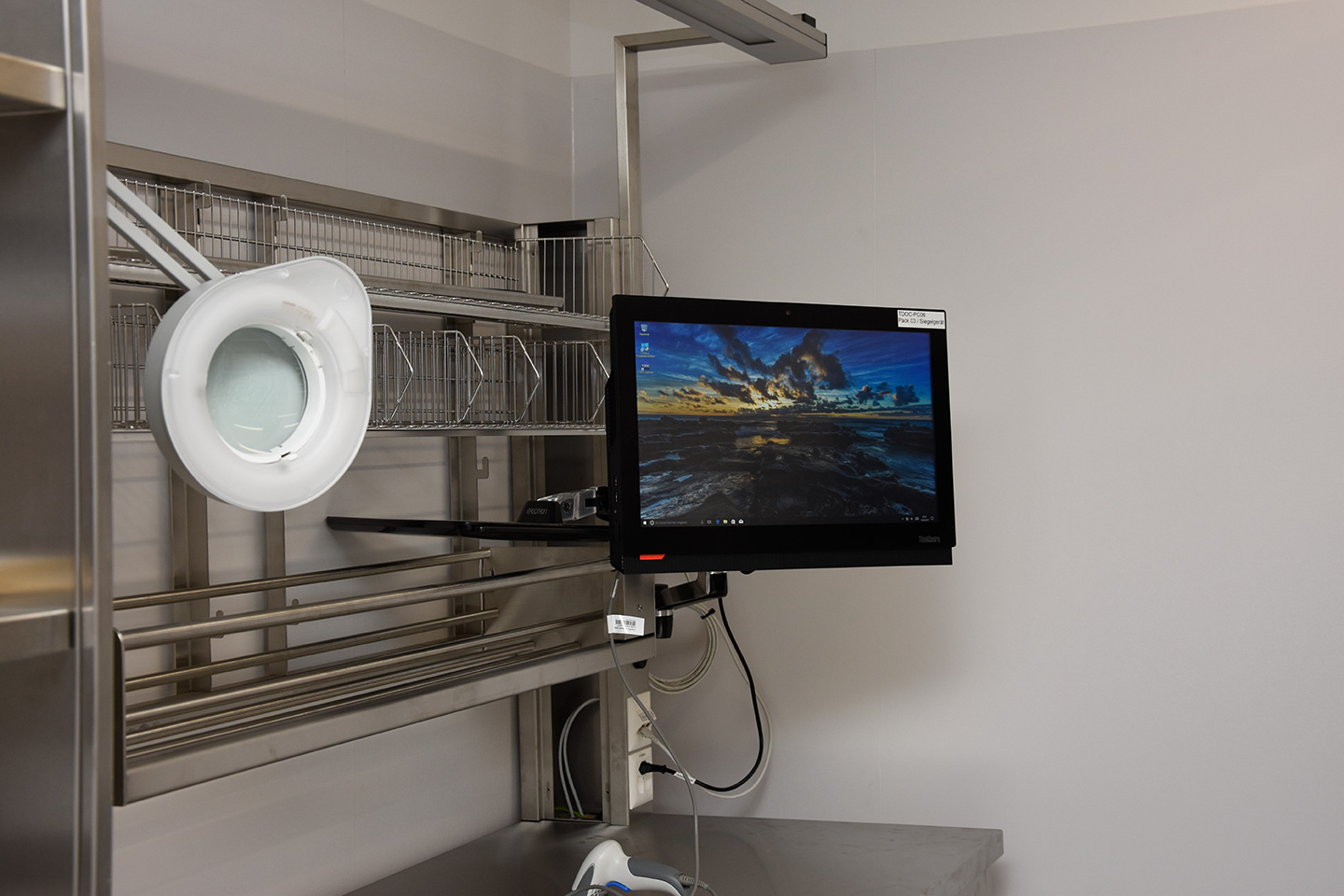

Sterilisation
Sterilisation
Sterilisation
Sterilisation
Sterilisation
August 2017

Renovation Patientenzimmer Allgemeinabteilung, Nebenräume EG Behandlungstrakt, Zentralsterilisation, Umbau Stationsbüro.

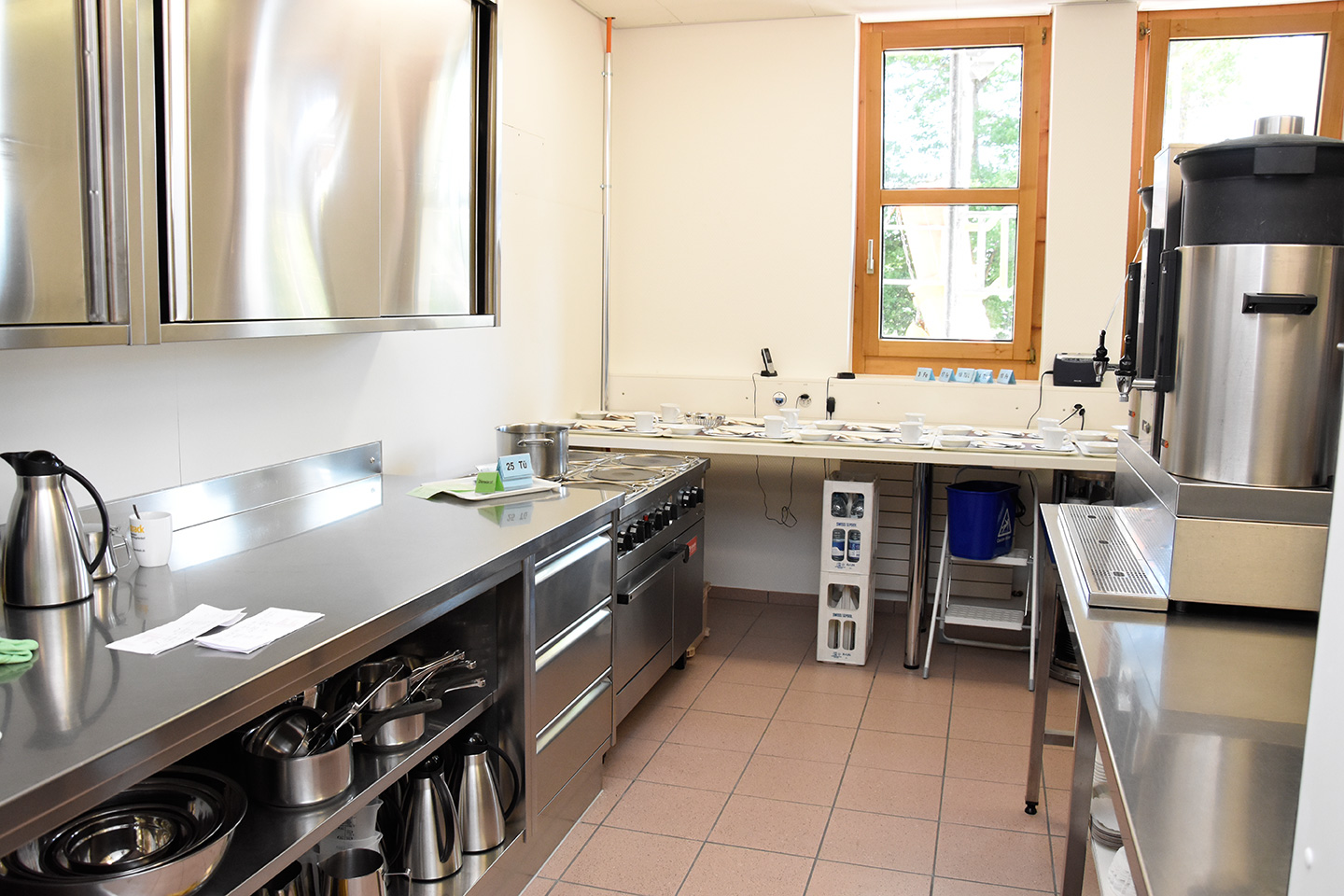

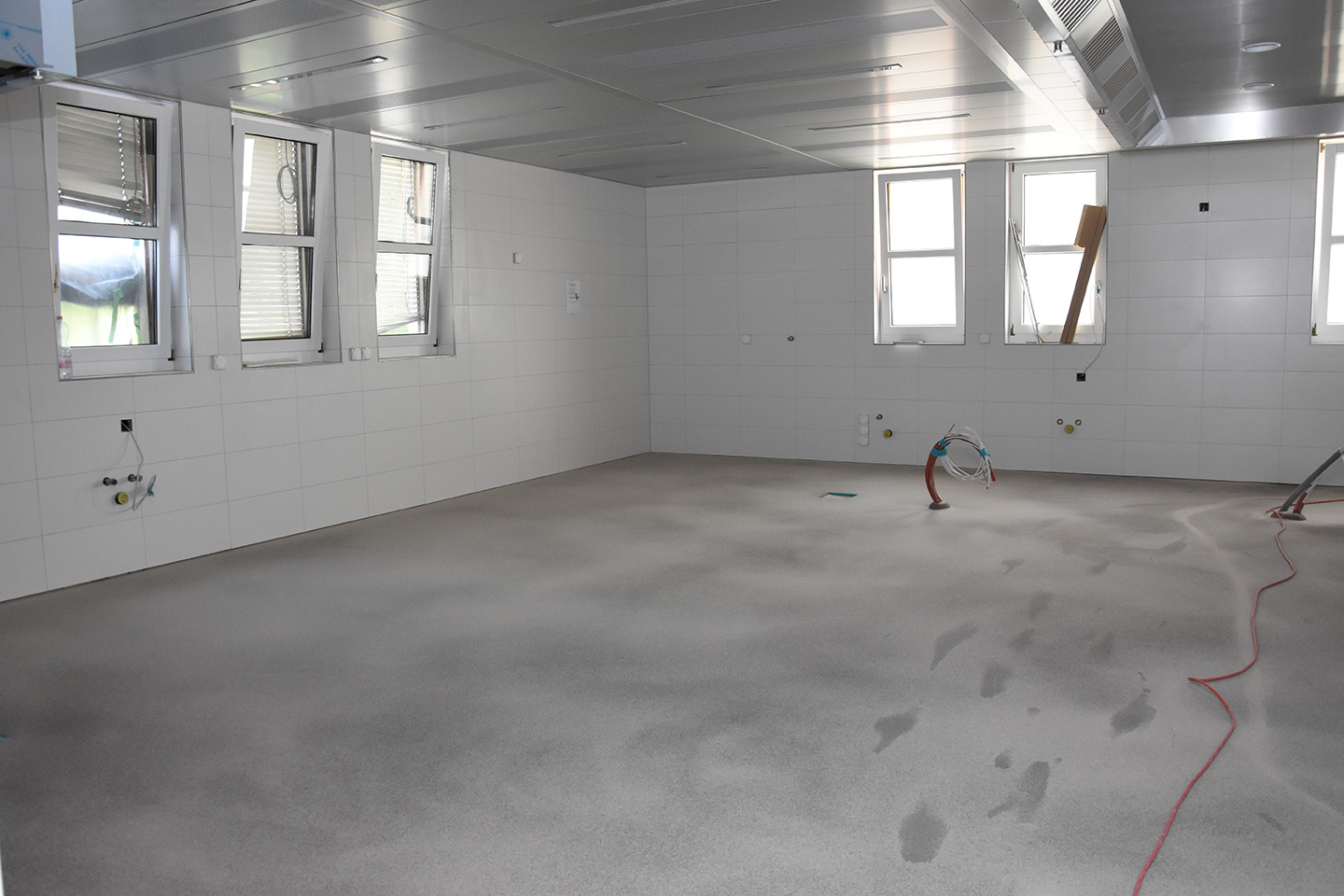

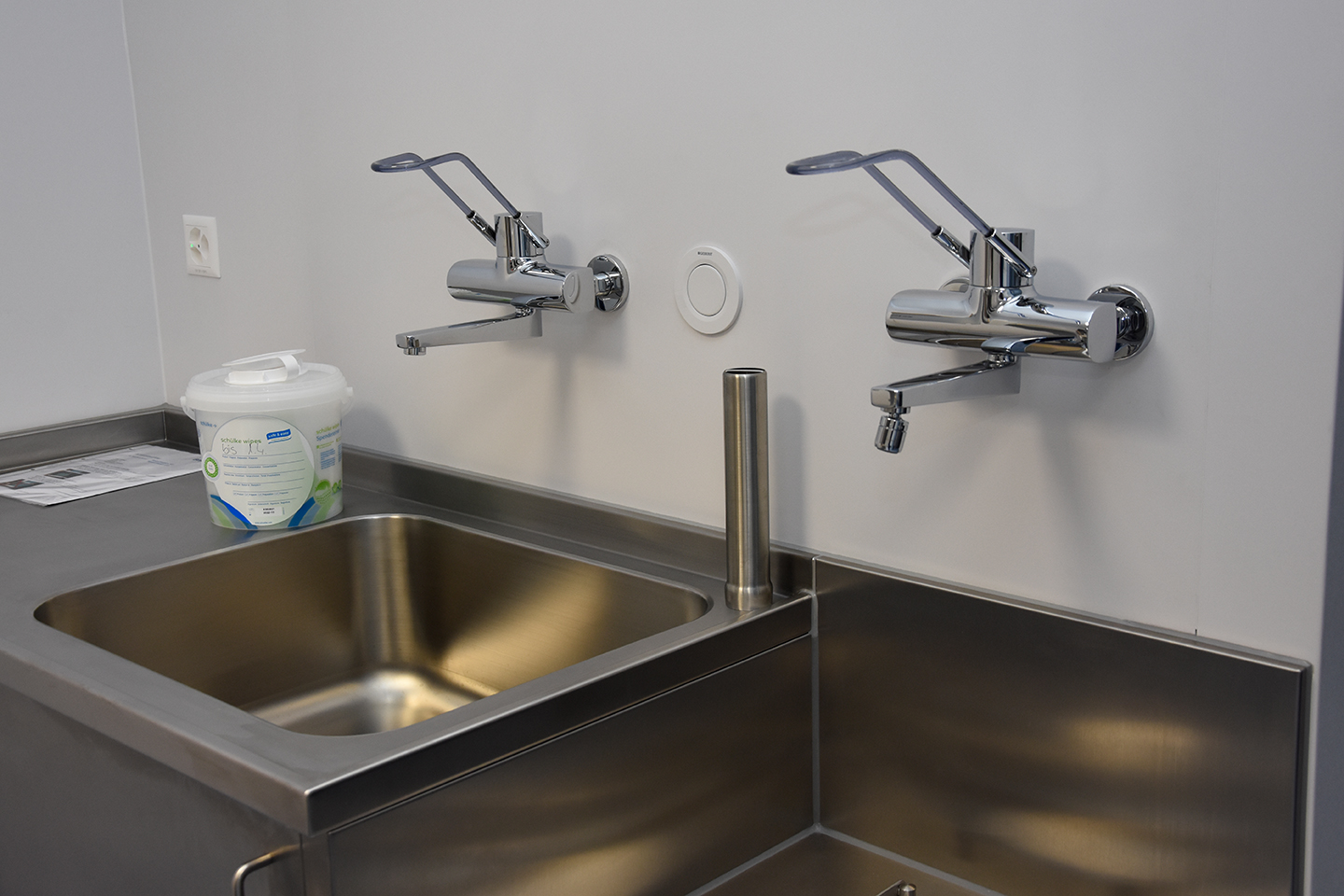

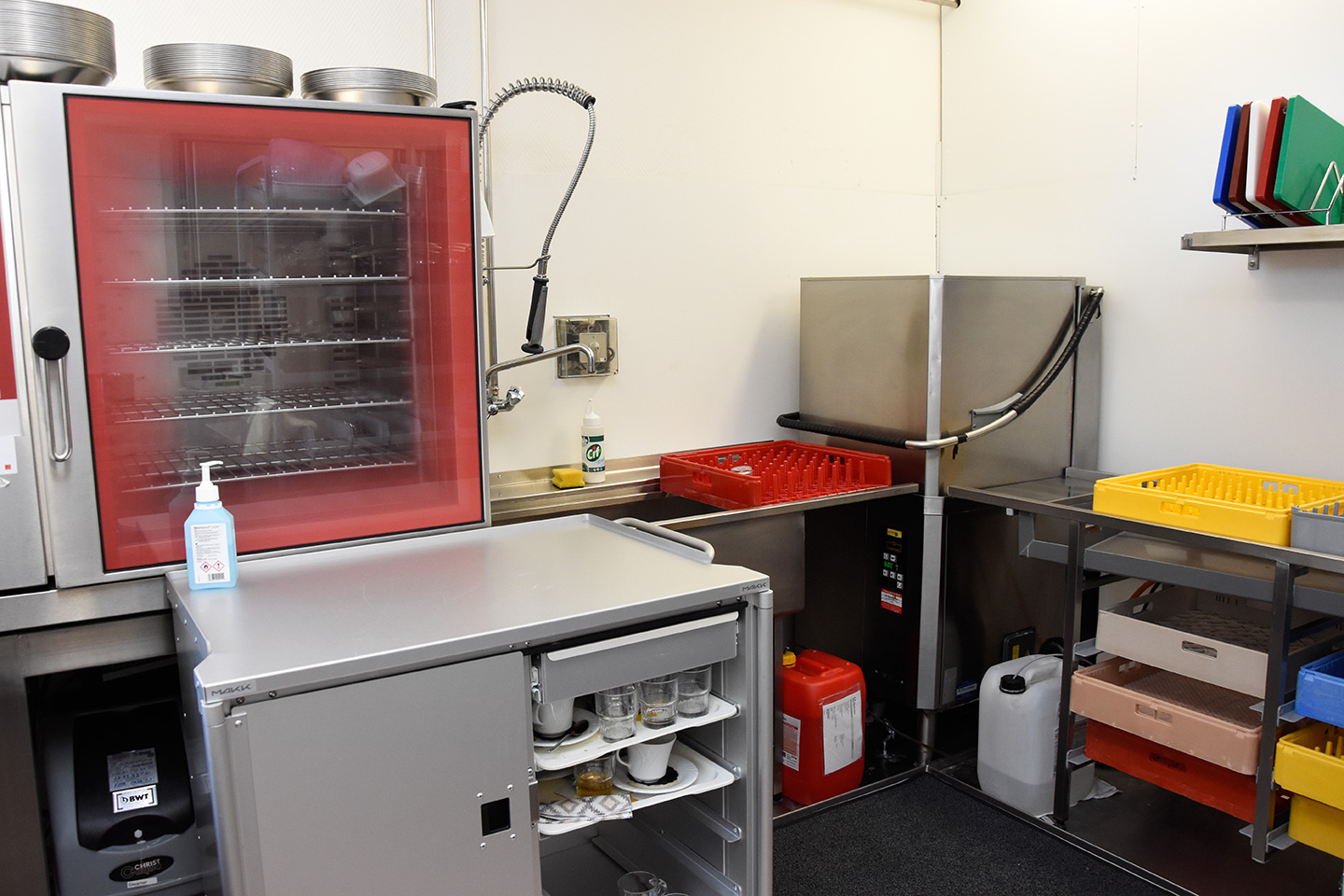

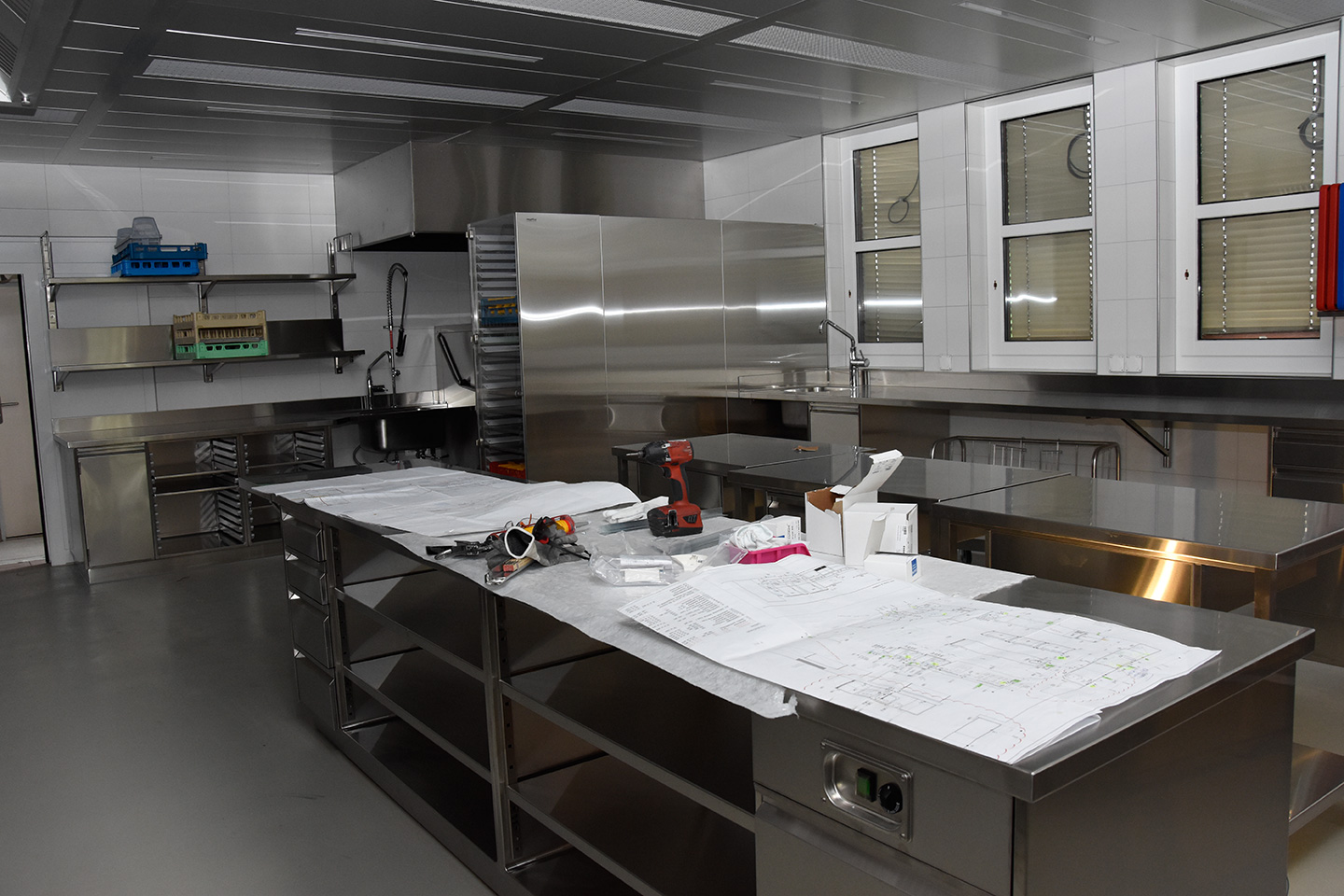

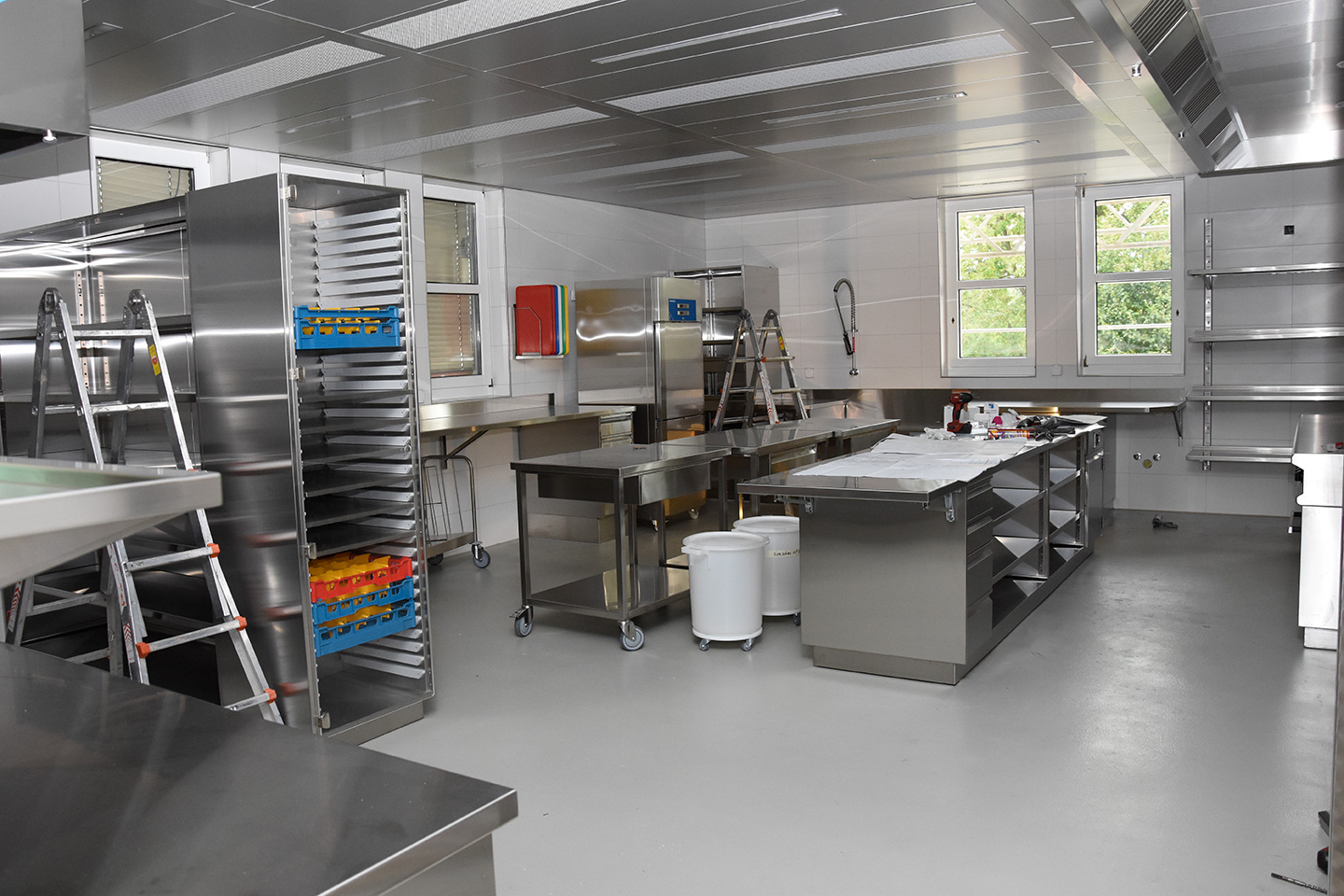

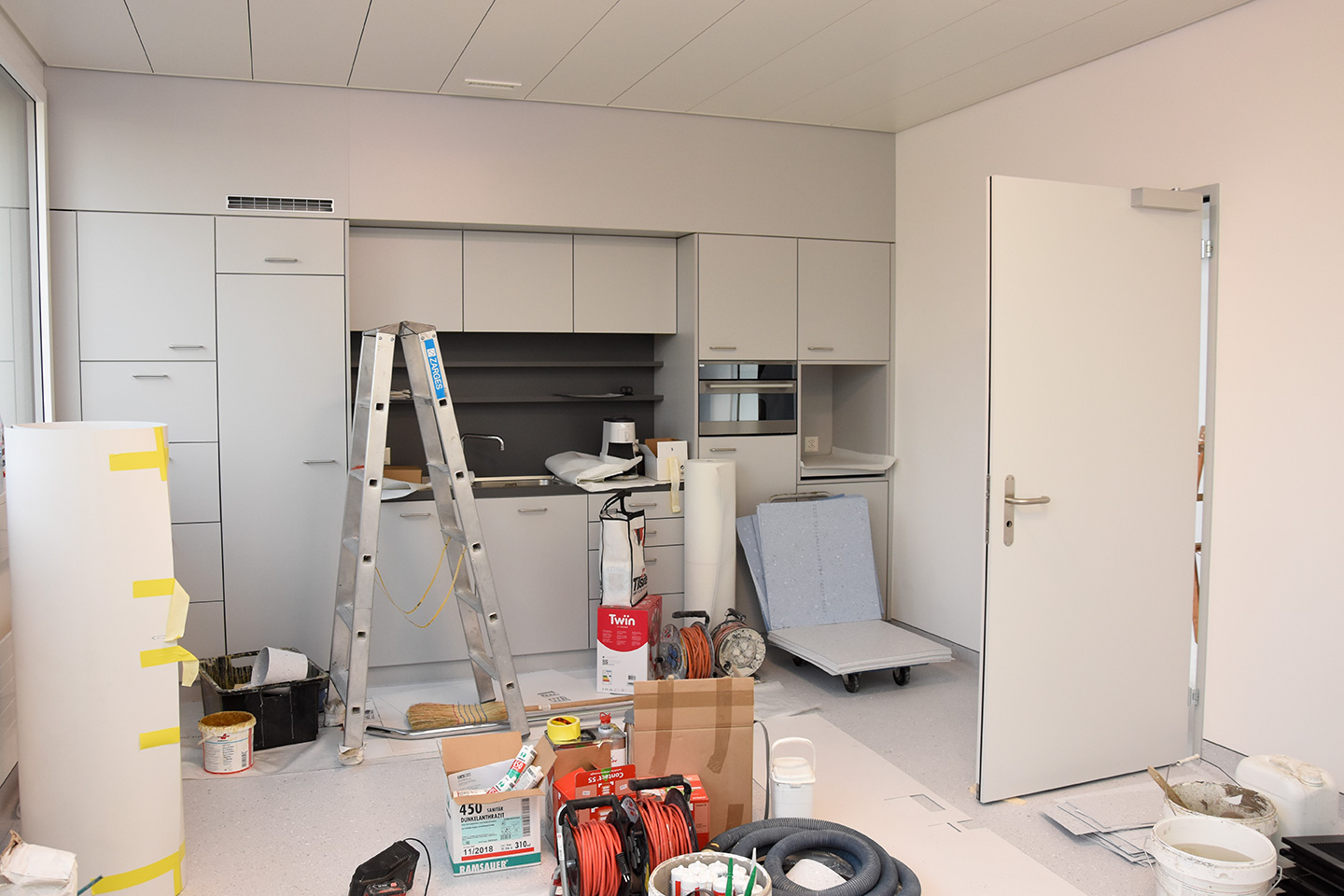

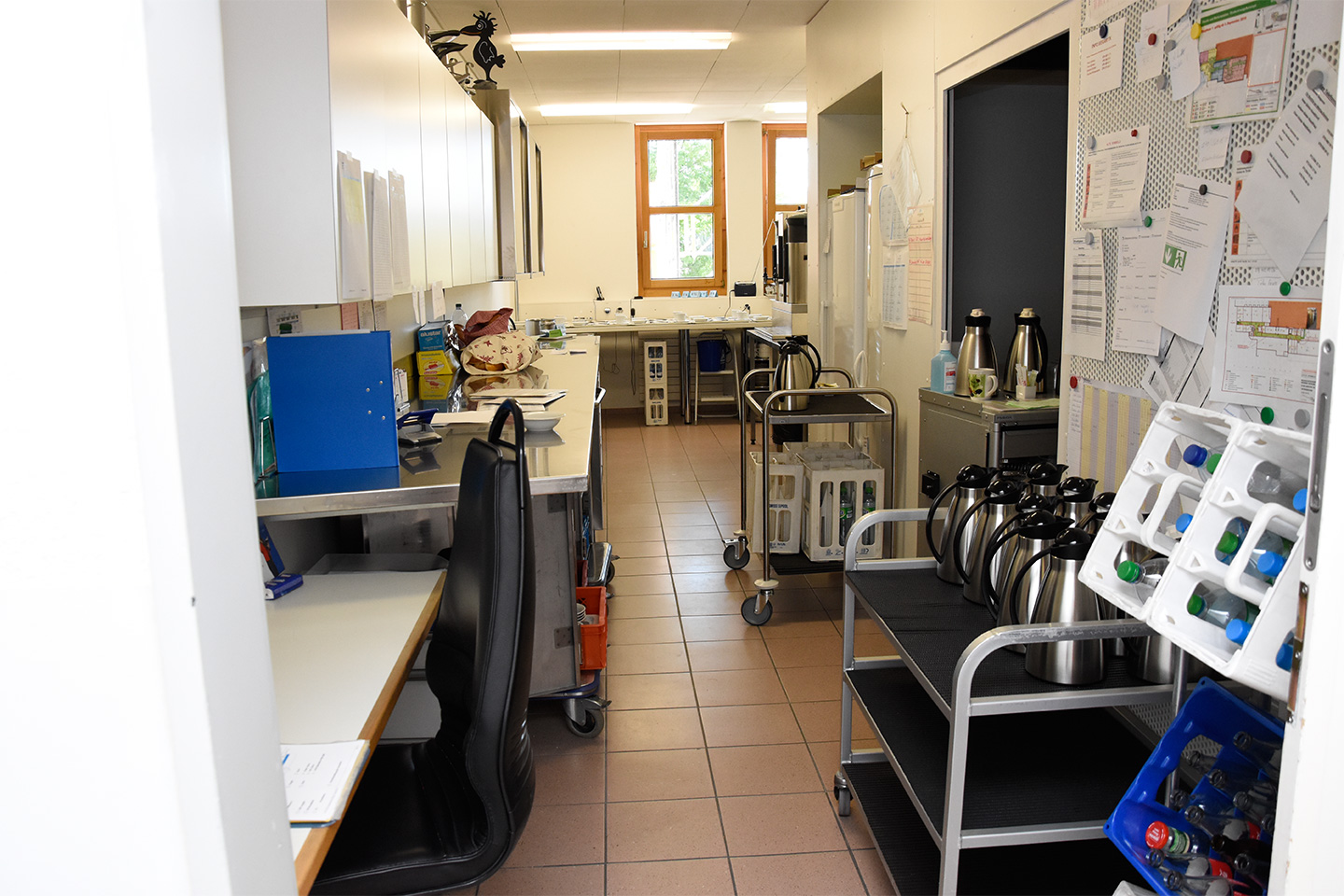

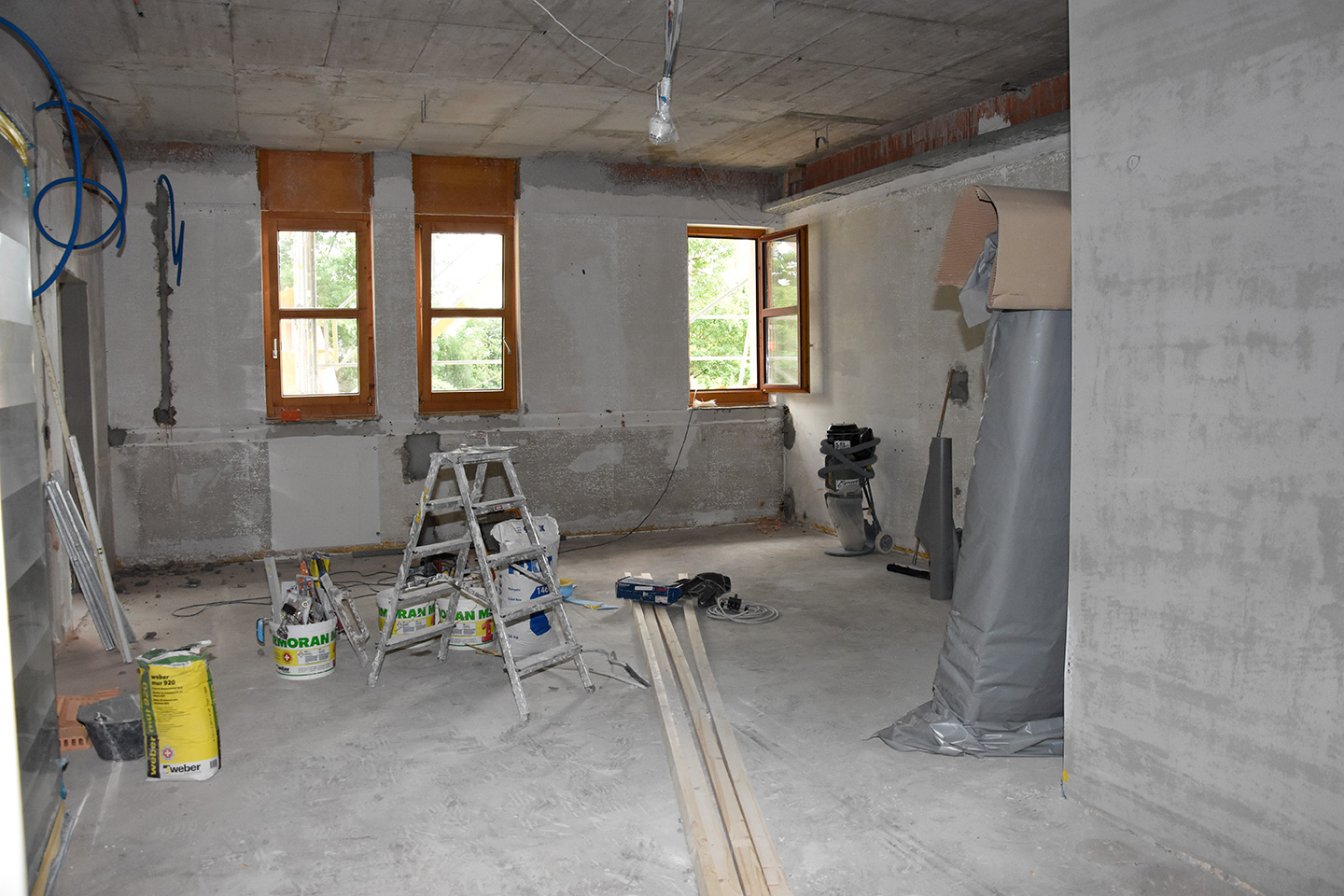

Umbauarbeiten Küche
Umbauarbeiten Küche
Umbauarbeiten Küche
Umbauarbeiten Küche

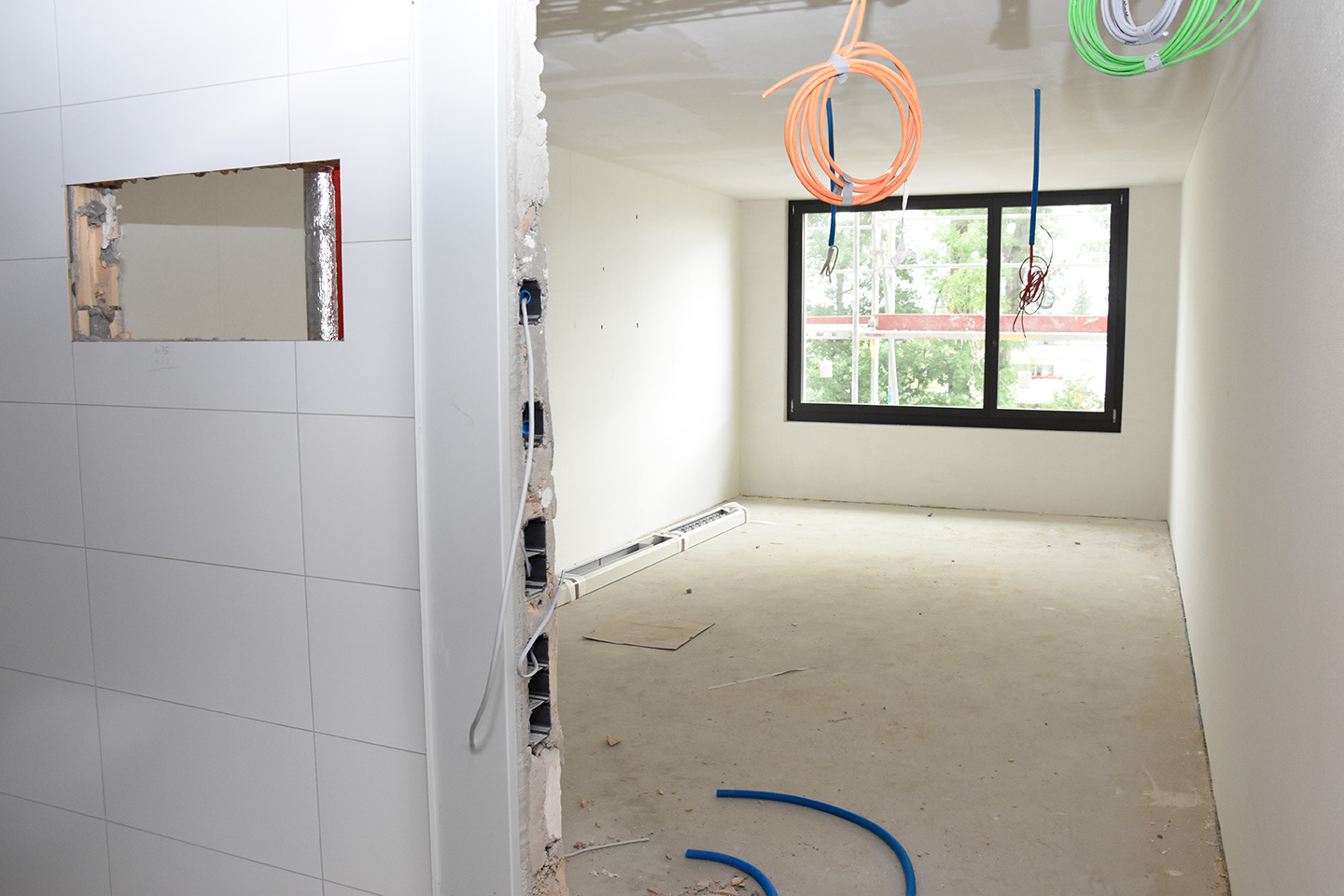

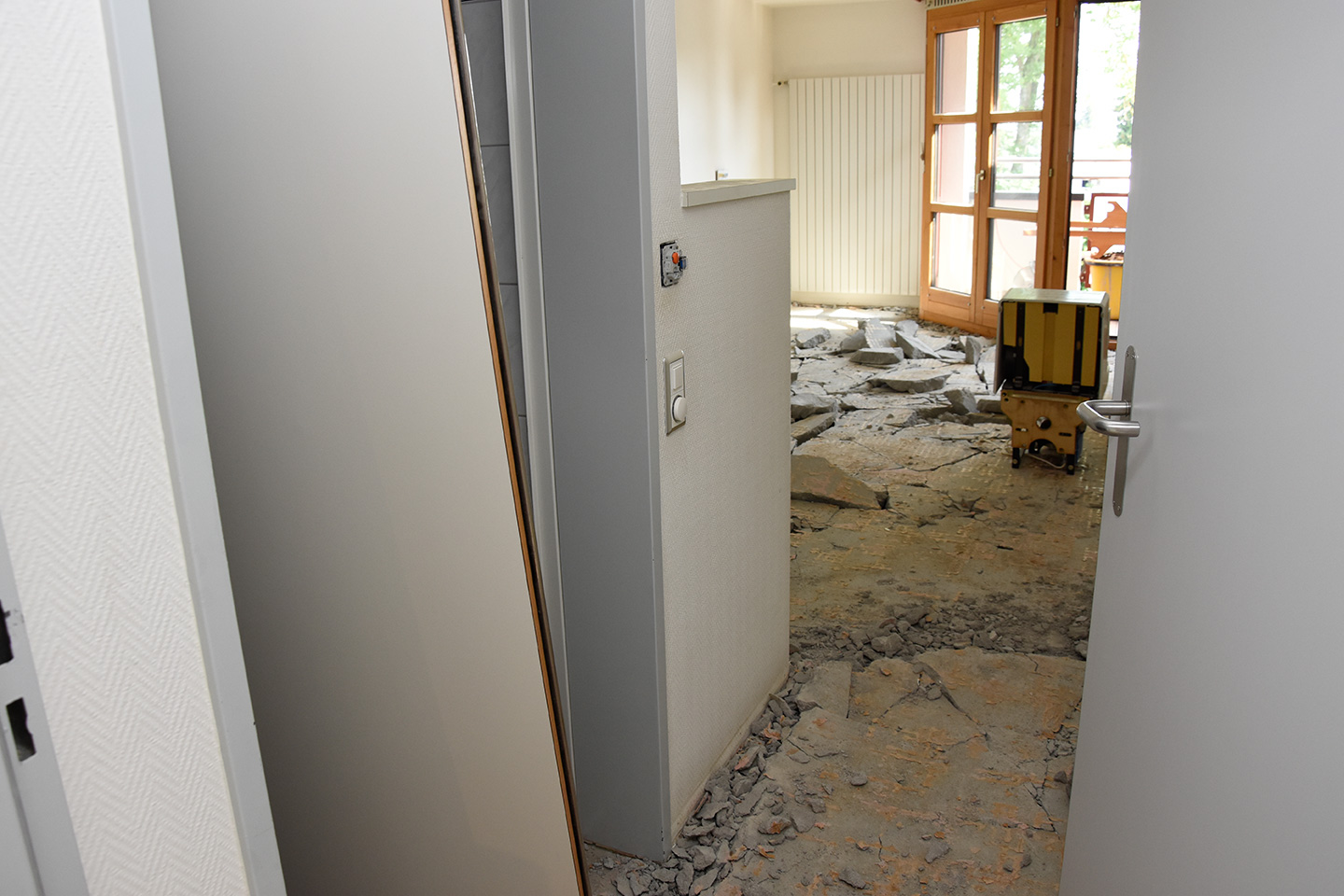

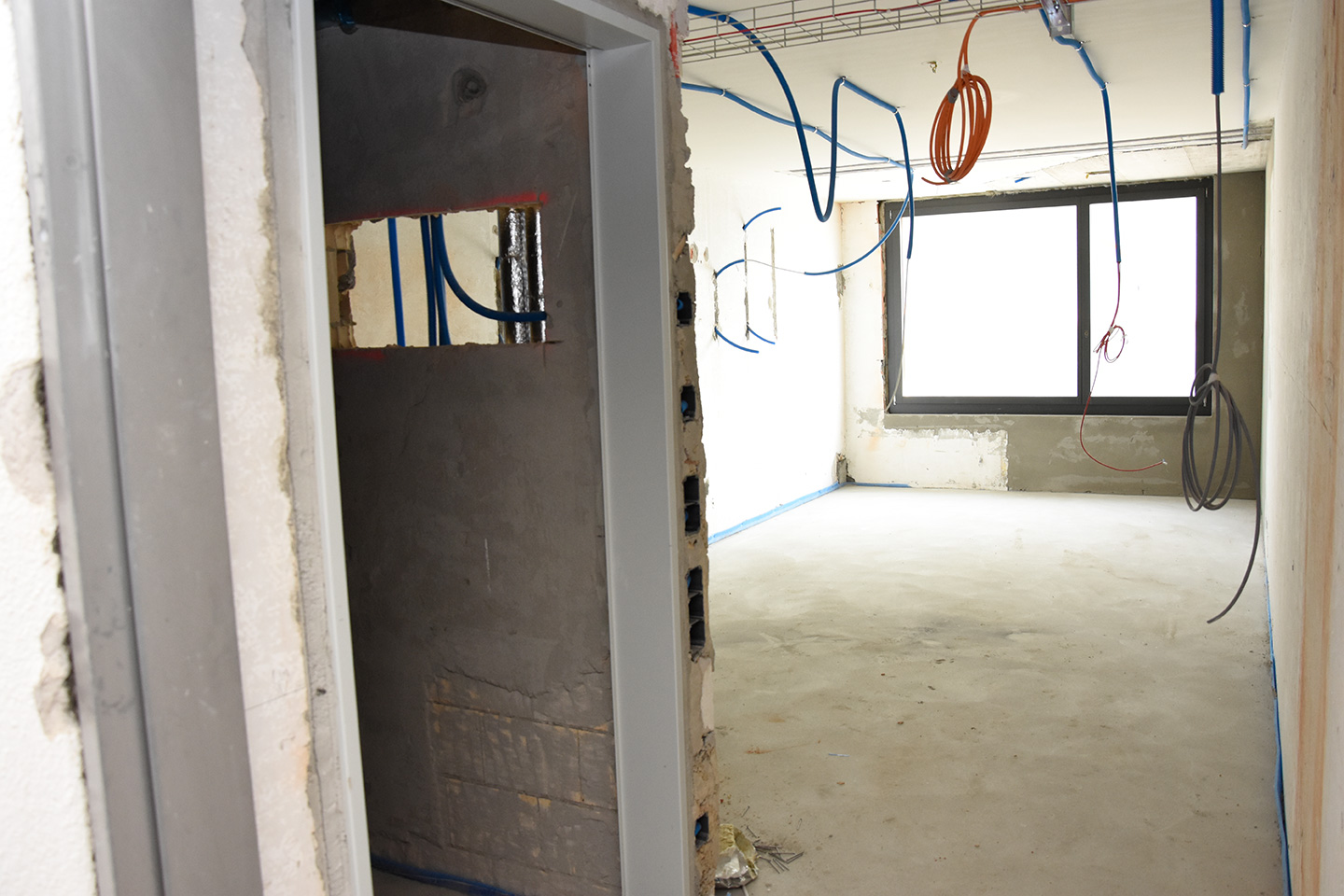

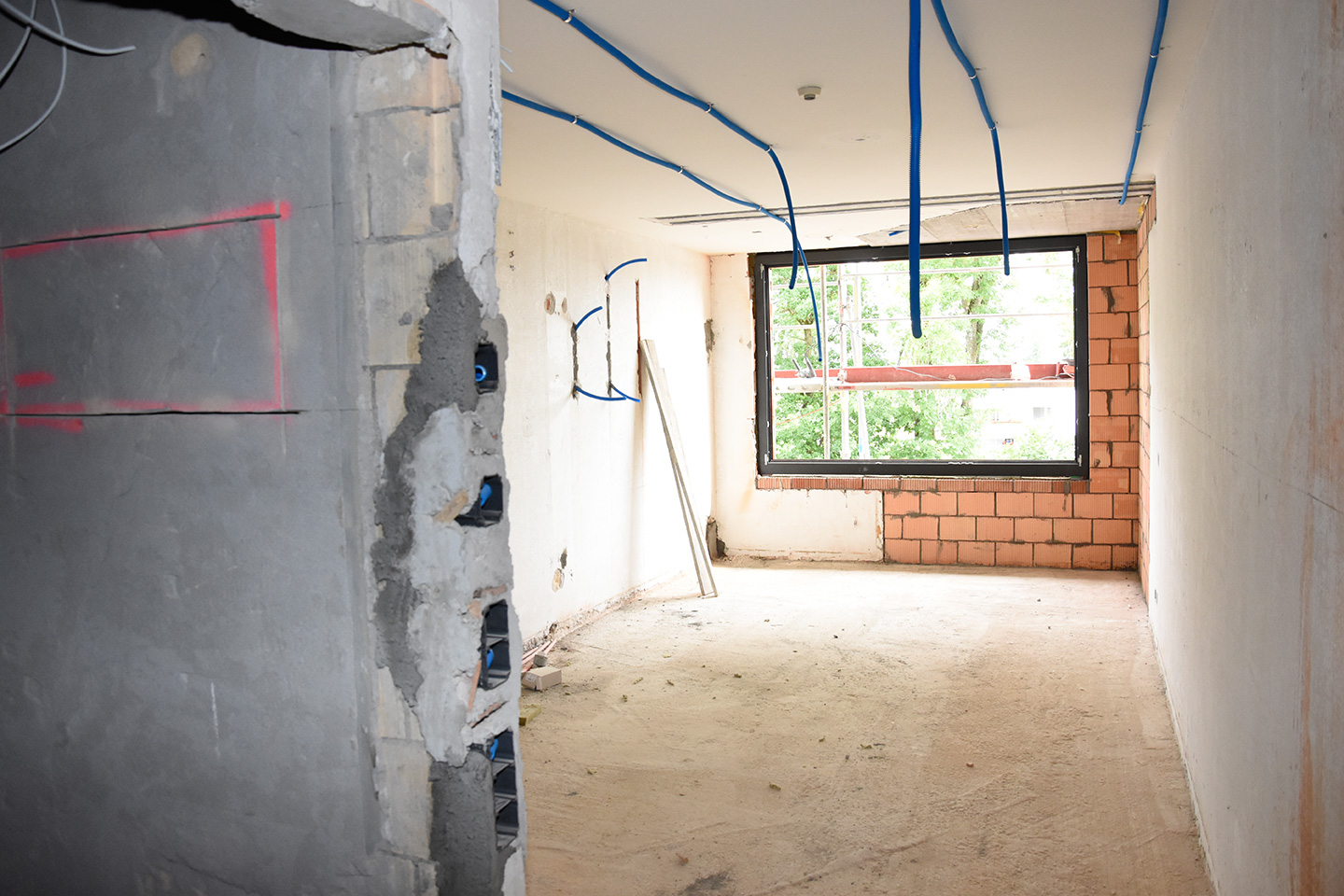

Umbauarbeiten Patientenzimmer Allgemein
Umbauarbeiten Patientenzimmer Allgemein

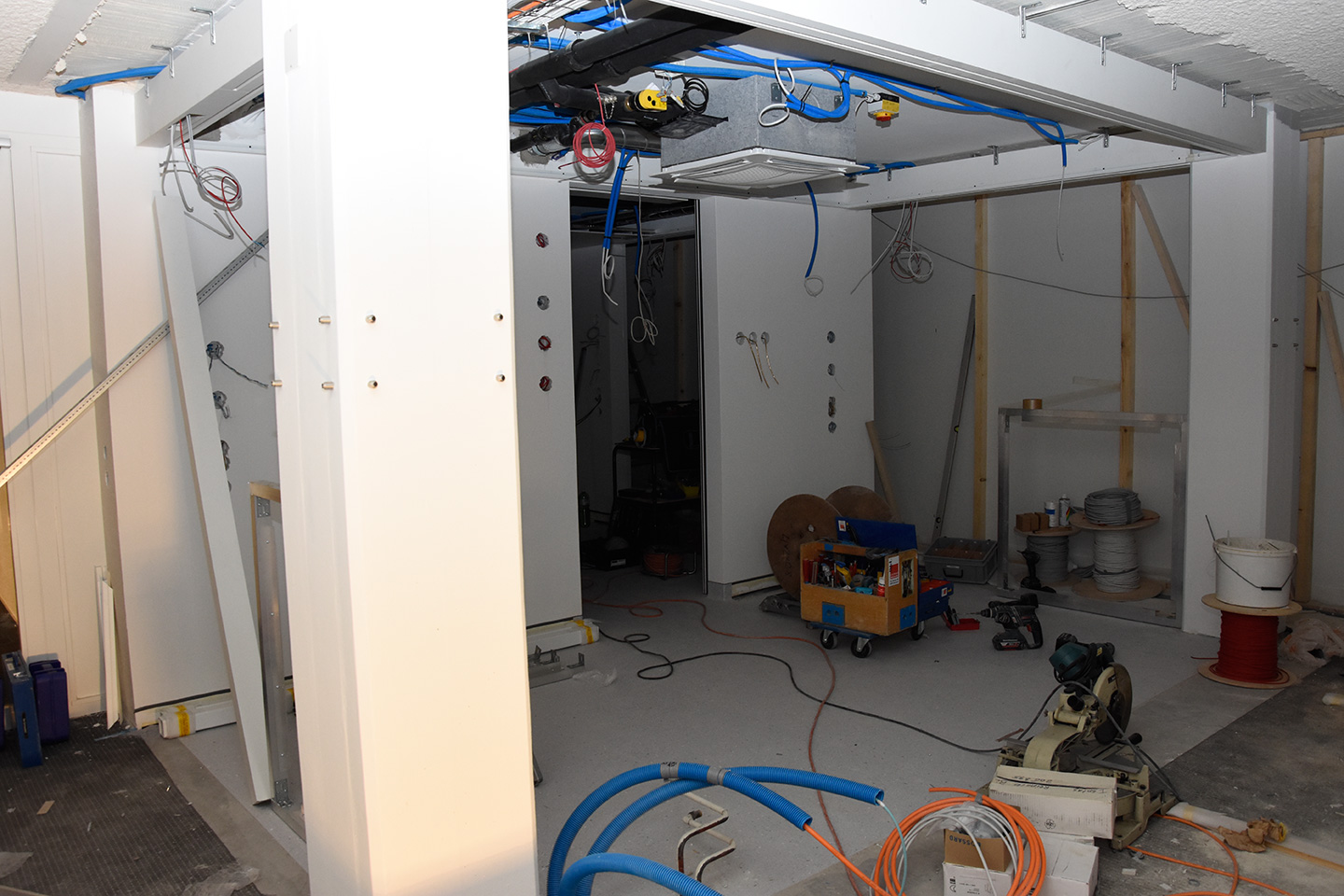

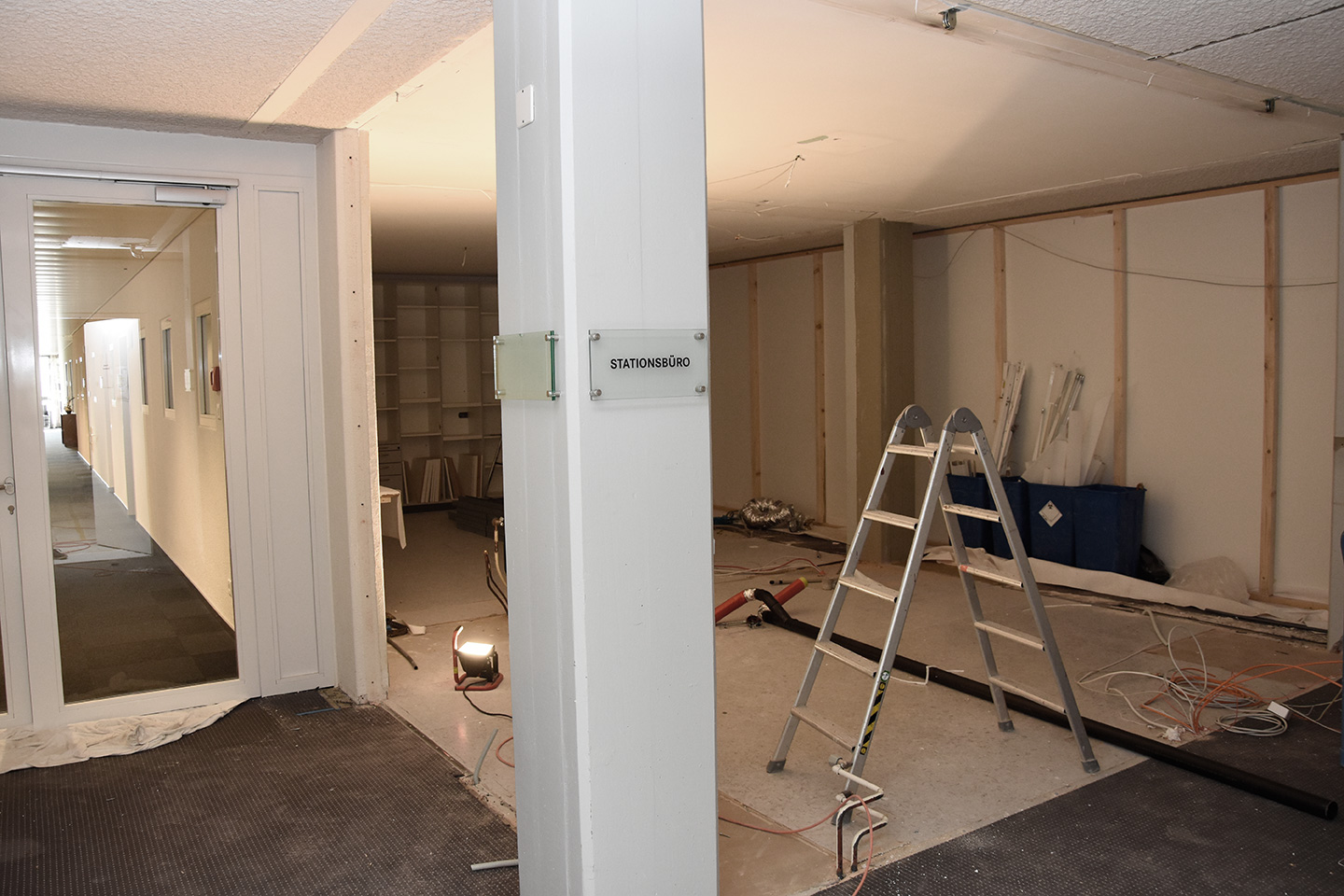

Umbauarbeiten Stationsbüro
Umbauarbeiten Zentralsterilisation und Nebenräume
Umbauarbeiten Zentralsterilisation und Nebenräume
Umbauarbeiten Zentralsterilisation und Nebenräume

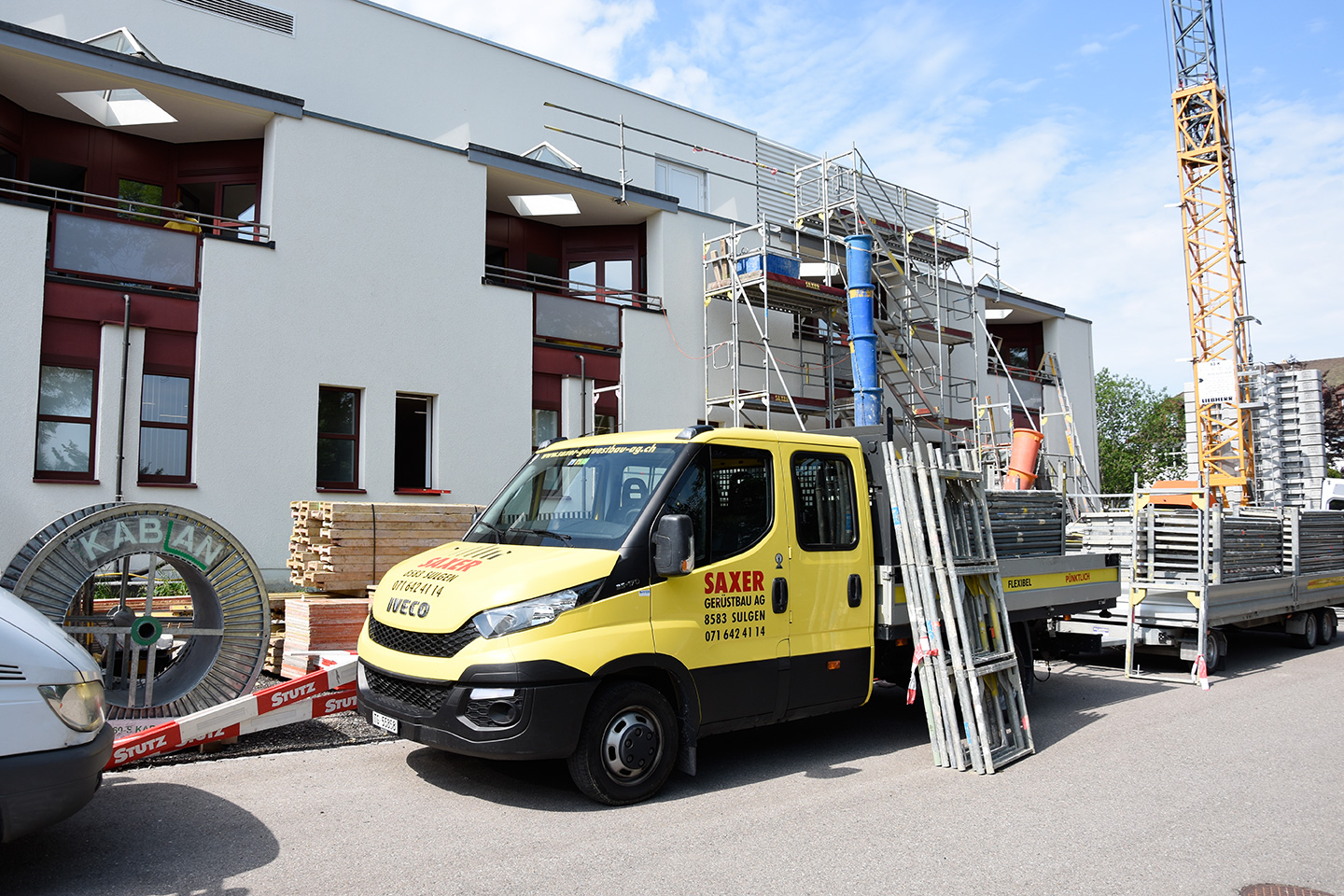

Juli 2017

Renovation Patientenzimmer Allgemeinabteilung, Nebenräume EG Behandlungstrakt, Umbau Stationsbüro.

Abgrenzung der Baustelle zum laufenden Klinikbetrieb / 01.07.2017
Abgrenzung der Baustelle zum laufenden Klinikbetrieb / 01.07.2017
Zugang Bauarbeiten Renovation Patientenzimmer in der Allgemeinabteilung / 01.07.2017

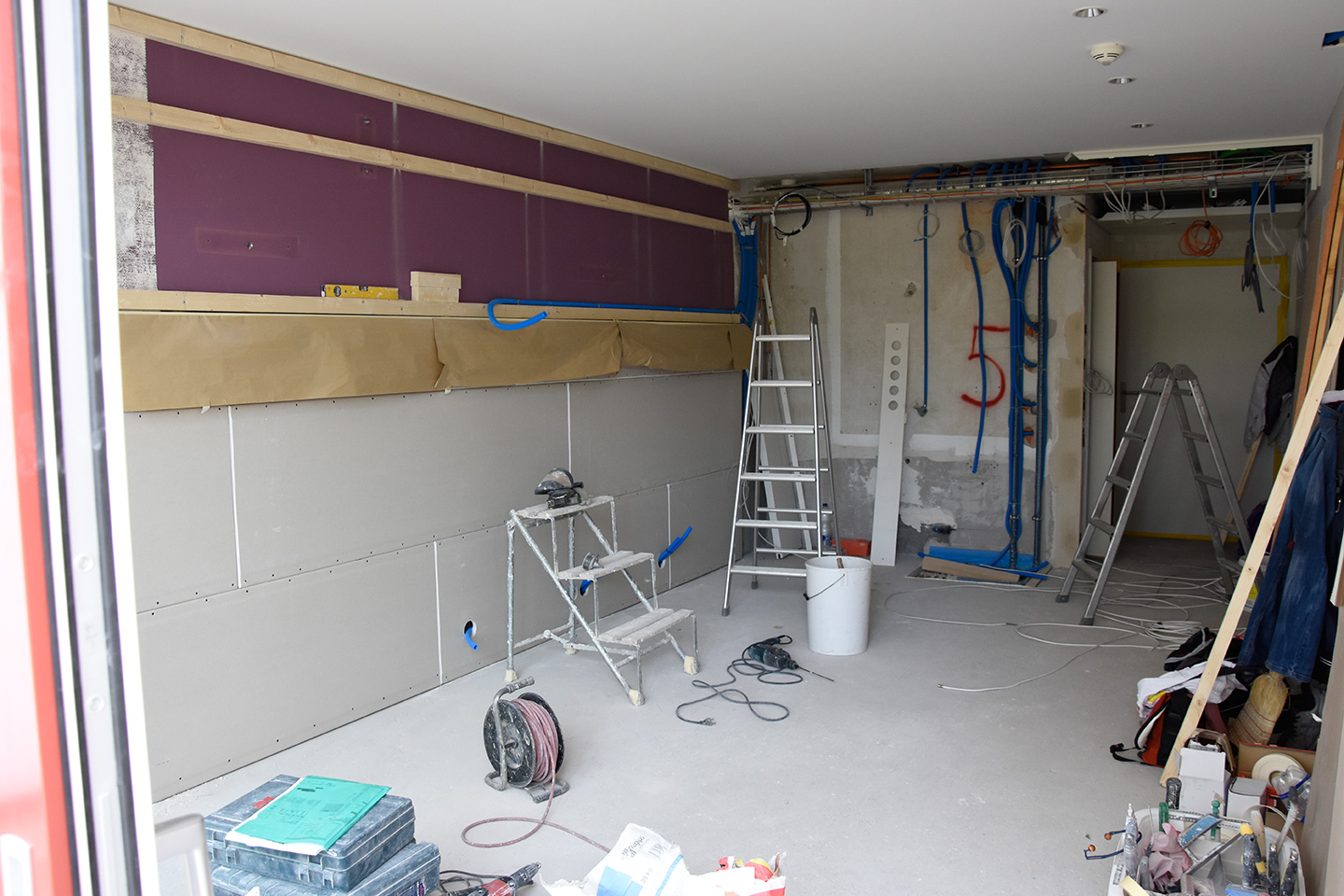

Renovation Patientenzimmer Allgemein / 01.07.2017
Renovation Patientenzimmer Allgemein / 01.07.2017
Renovation Patientenzimmer Allgemein / 01.07.2017
Umbau Küchenbereich / 01.07.2017
Umbau Küchenbereich / 01.07.2017
Umbau Nebenräume EG Behandlungstrakt / 01.07.2017
Umbau Nebenräume EG Behandlungstrakt / 01.07.2017
Baustellenzugang von aussen / 01.07.2017
Baustellenzugang von aussen / 01.07.2017
Umbau Stationsbüro / 14.07.2017
Umbau Stationsbüro / 14.07.2017
Umbau Stationsbüro / 14.07.2017
Provisorisches Stationsbüro / 14.07.2017
Provisorisches Stationsbüro / 14.07.2017

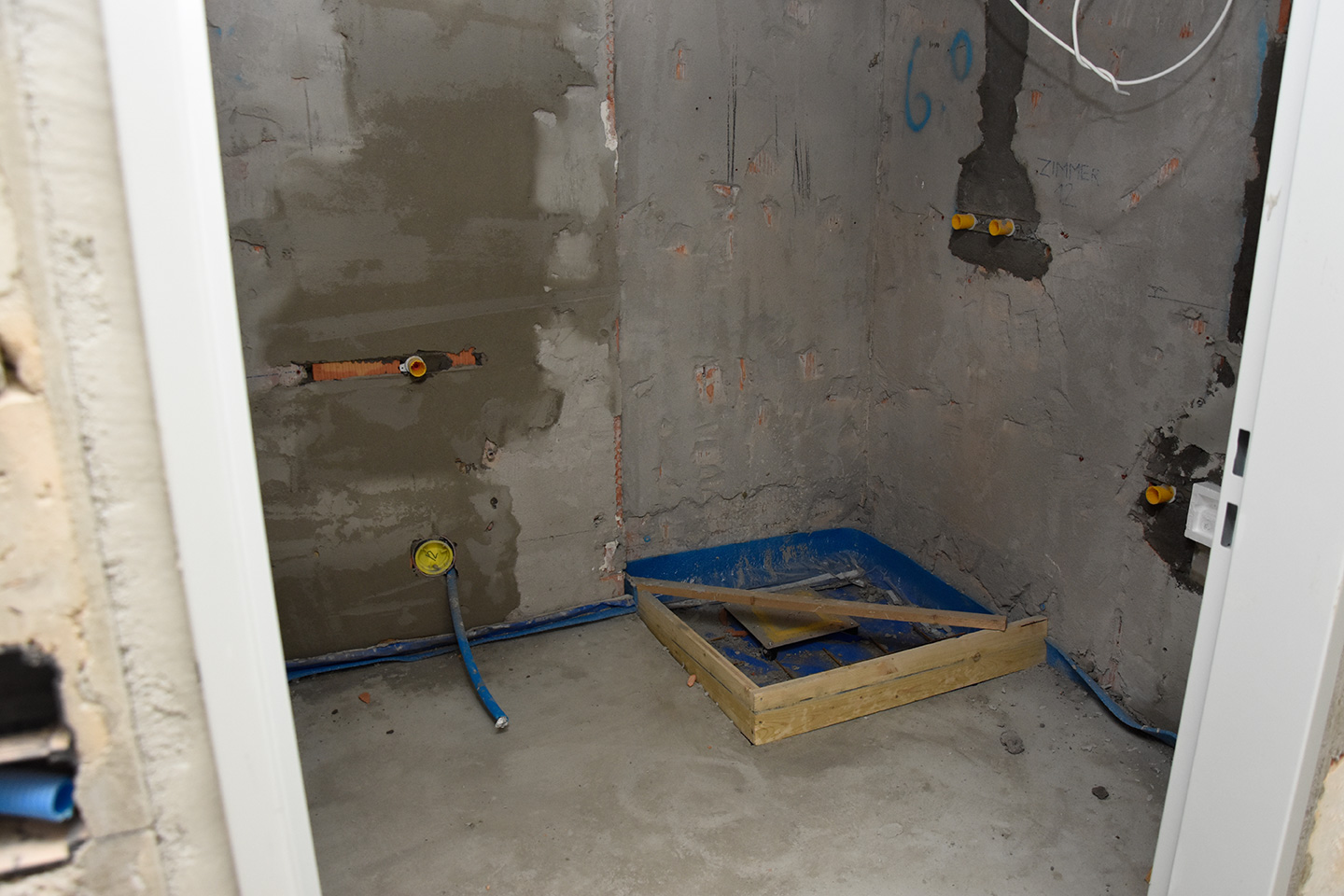

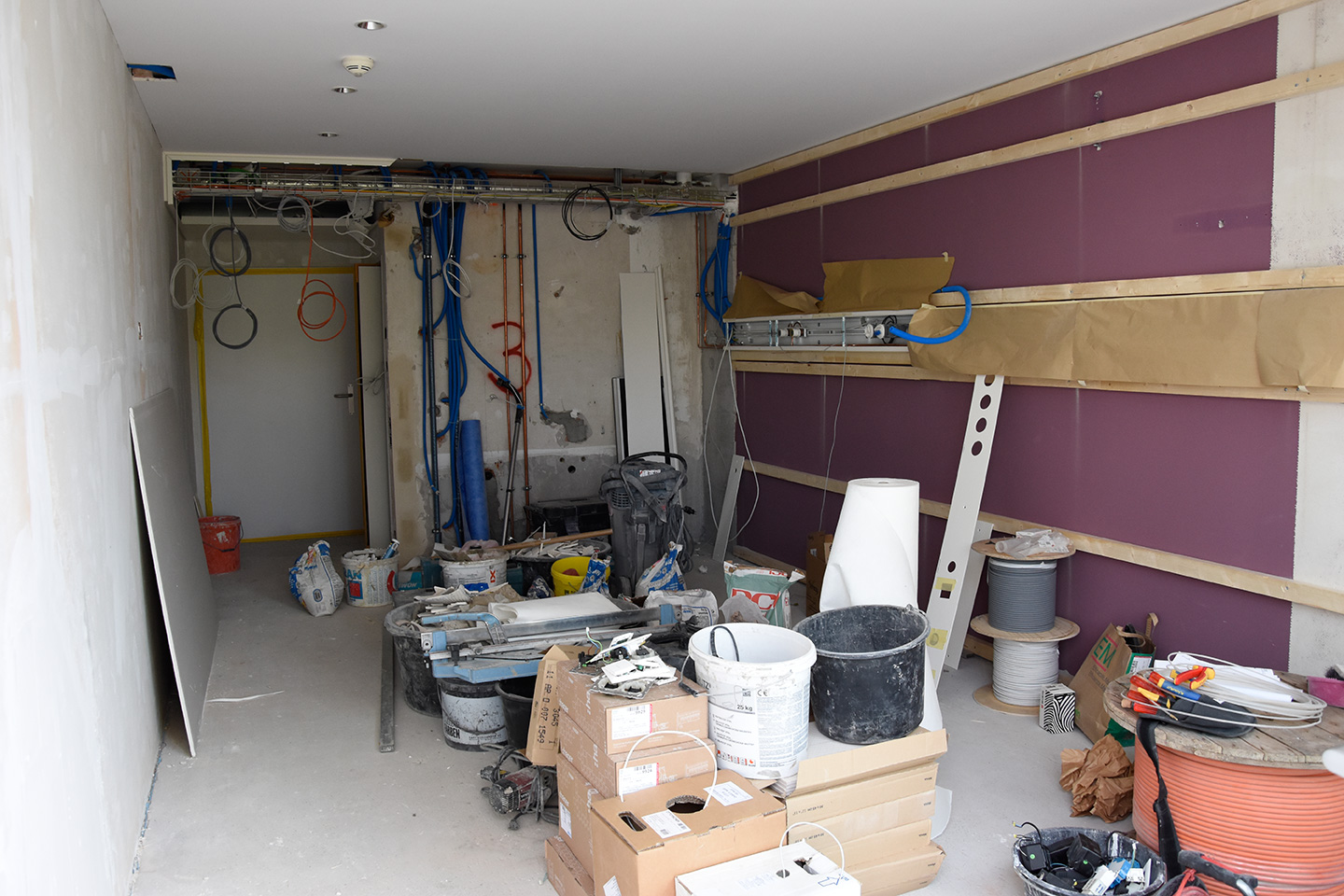

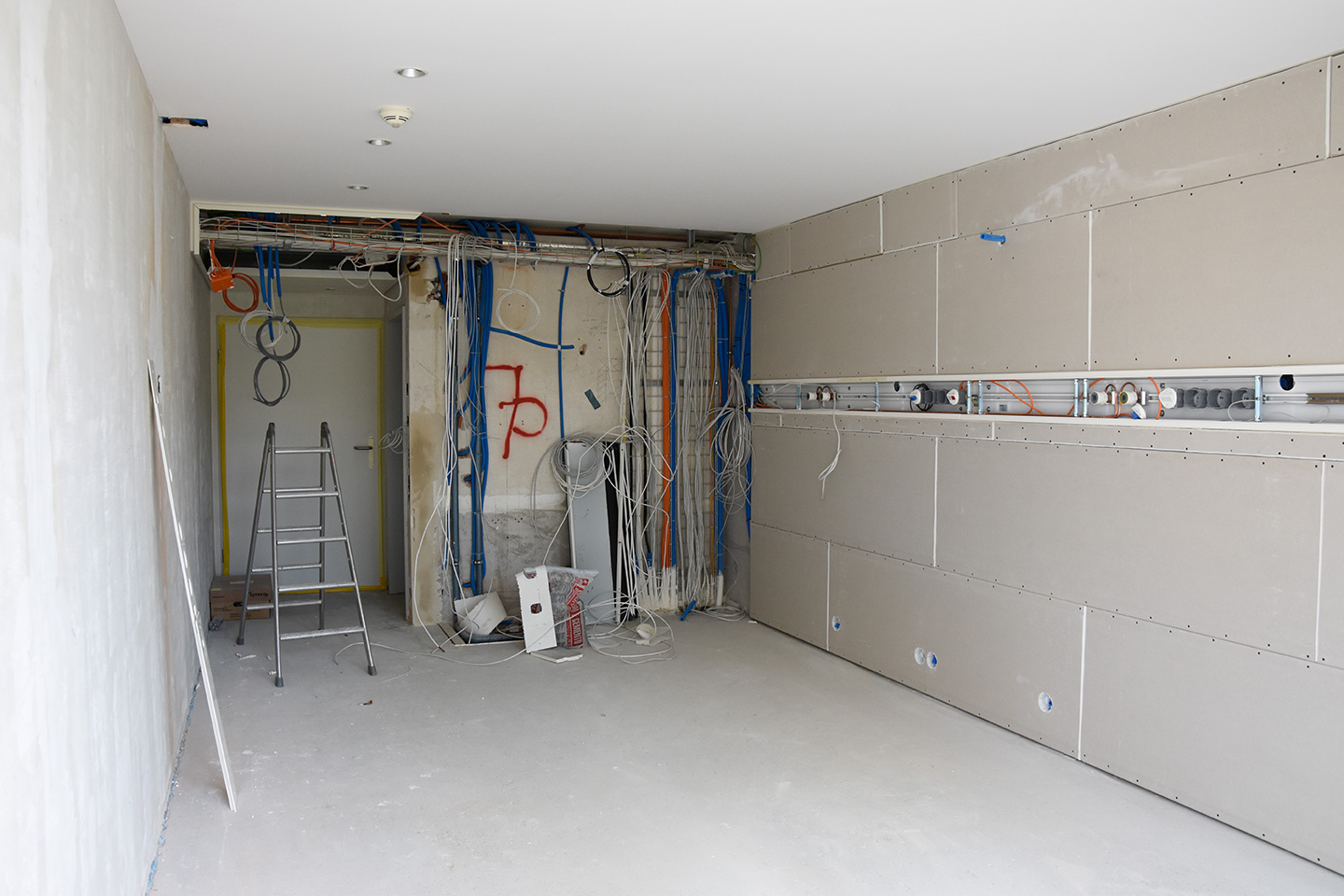

Renovation Allgemeinzimmer / 14.07.2017
Renovation Allgemeinzimmer / 14.07.2017
Renovation Allgemeinzimmer / 14.07.2017
Umbau Küchenbereich / 14.07.2017
Umbau Küchenbereich / 14.07.2017

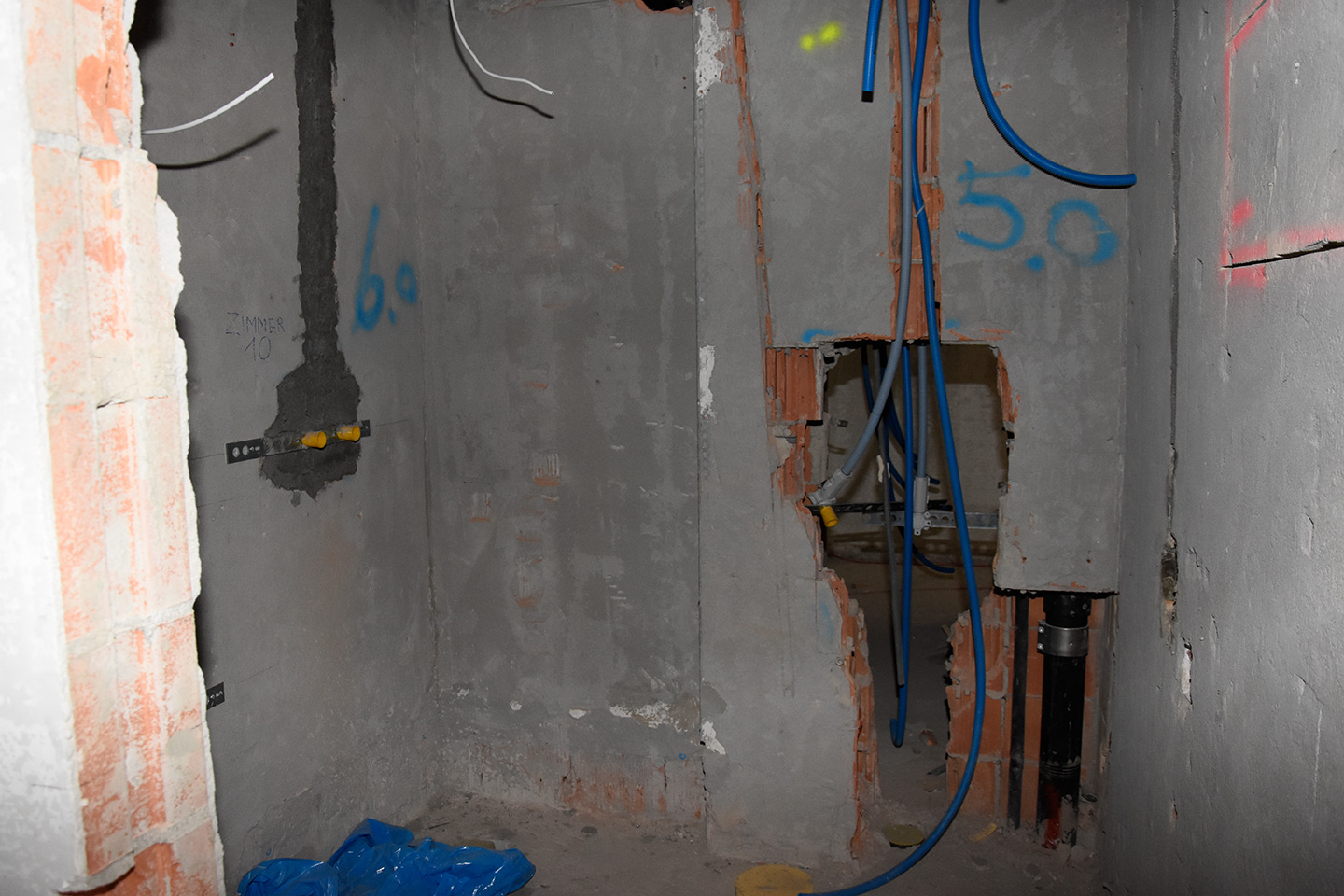

Juni 2017

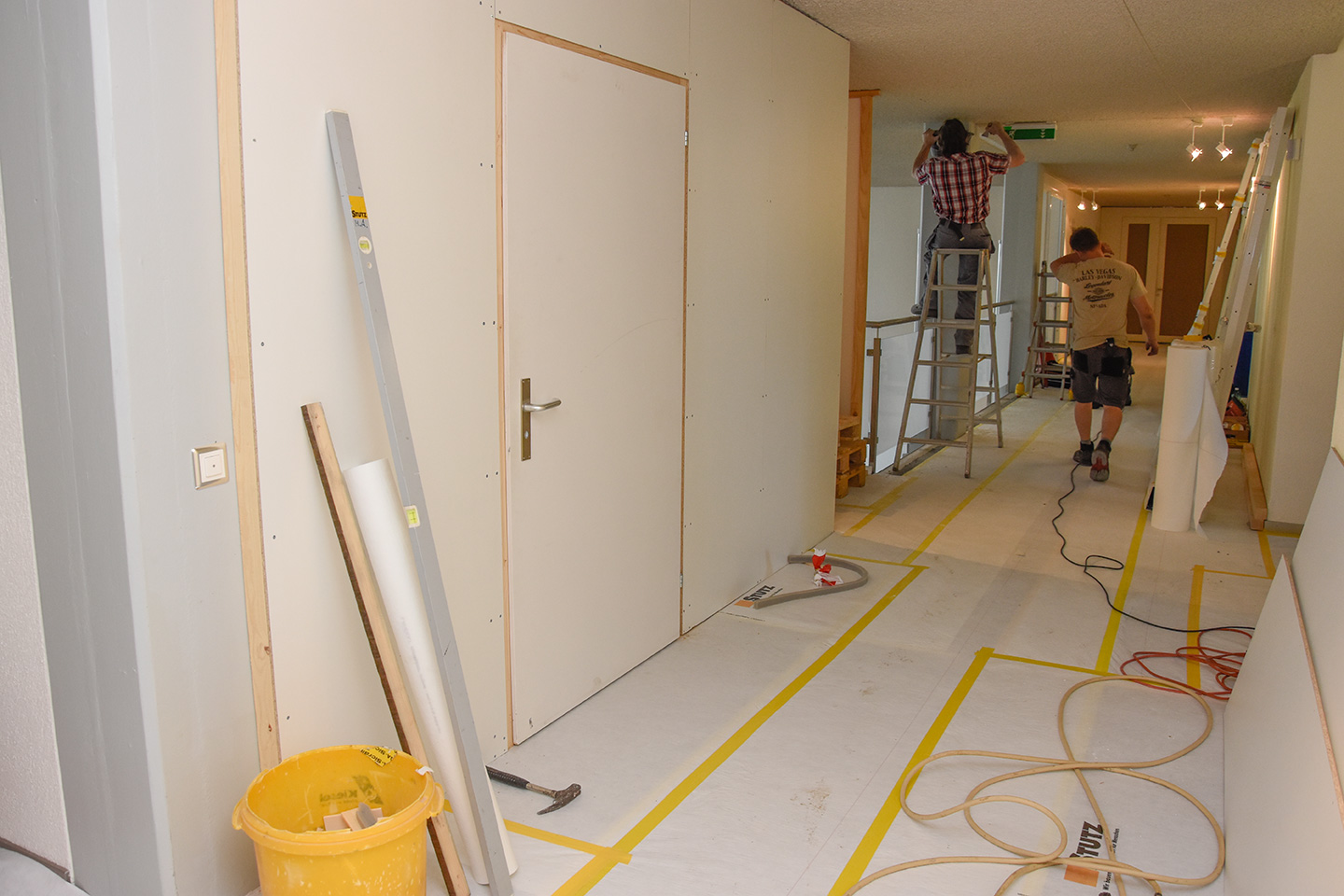

Im Juni beginnt der Umbau und die Renovation der alten Allgemeinzimmer.

Personalbereich Aussen
Neuer Velounterstand

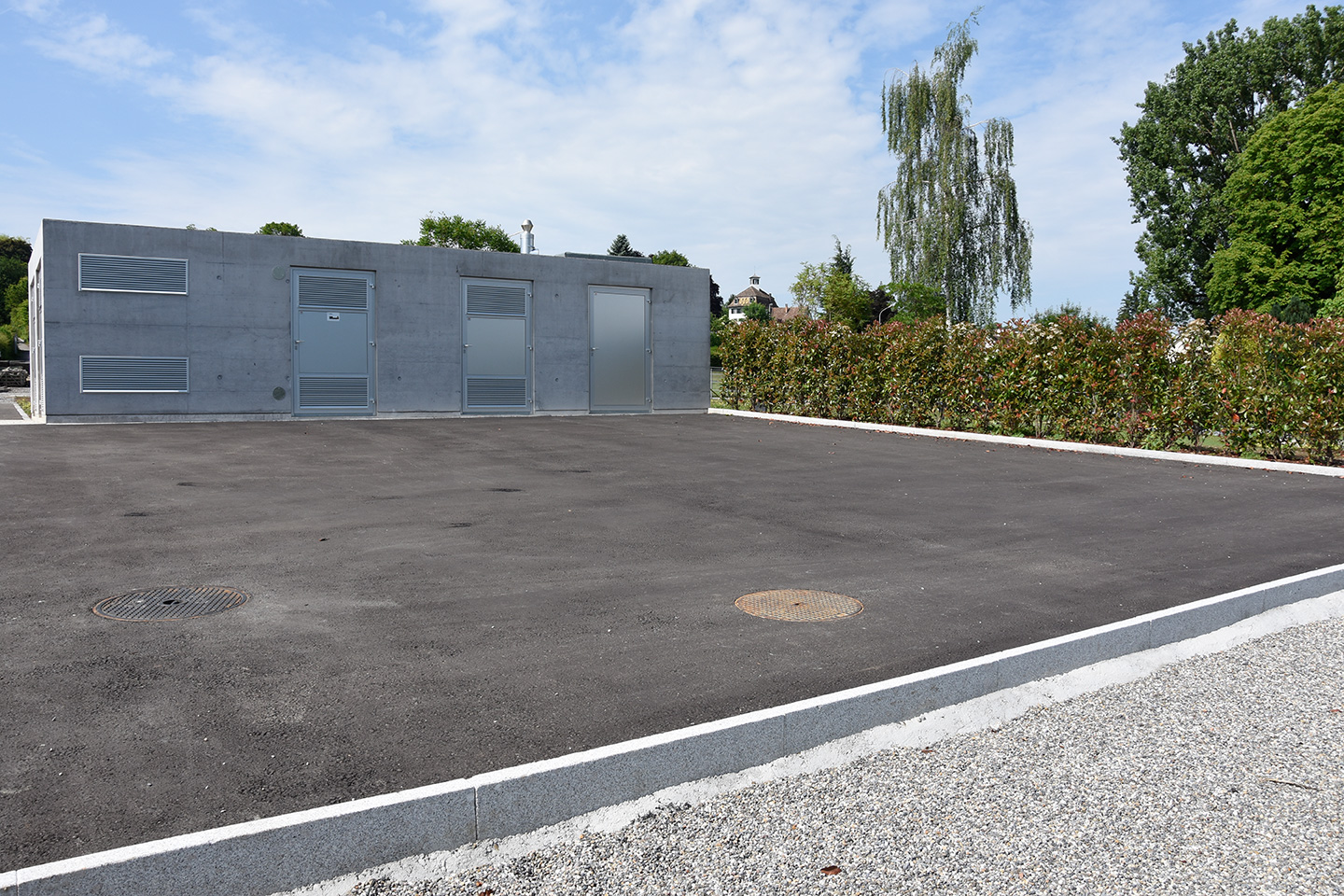

Neue Trafostation auf der Südostseite der Klinik

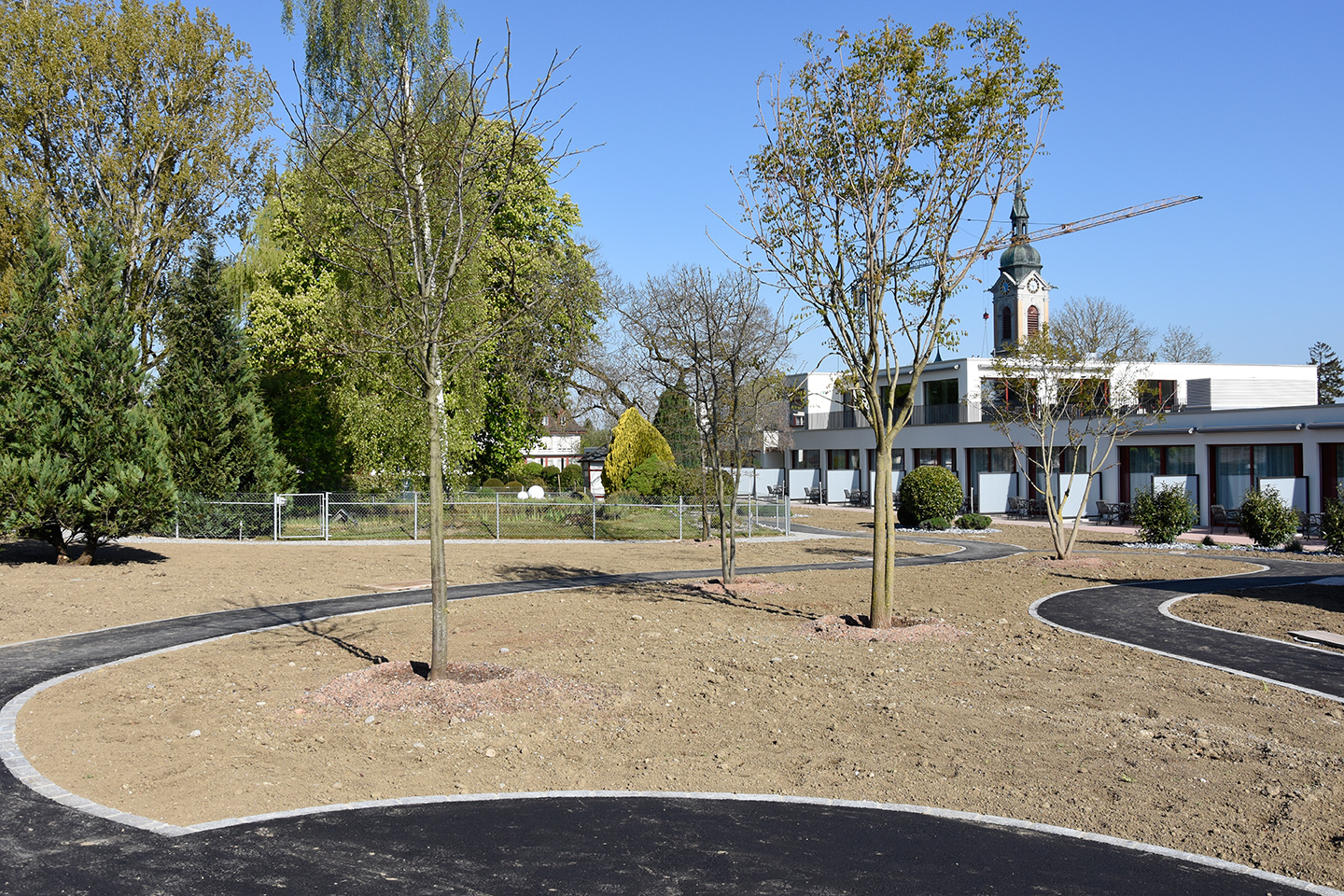

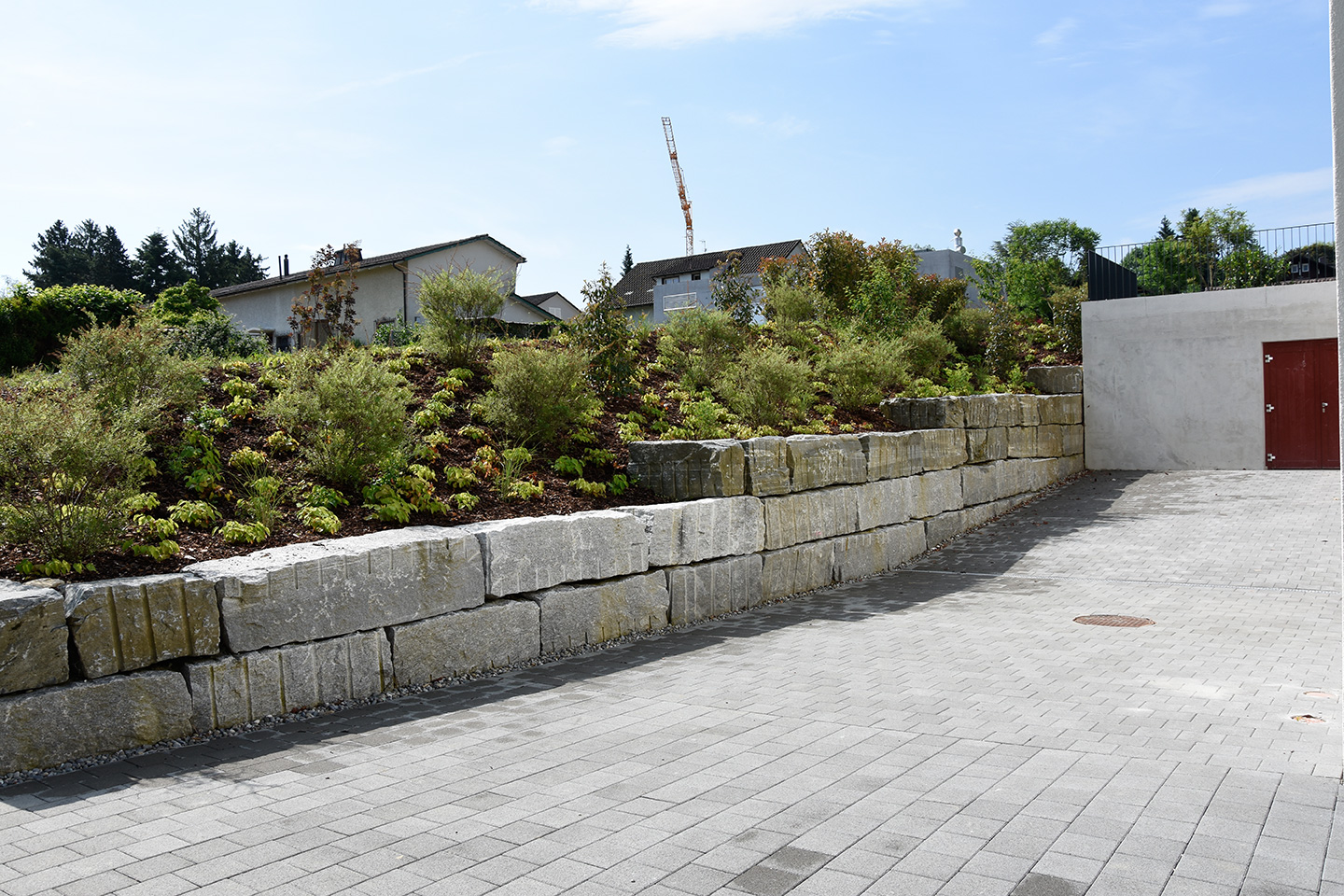

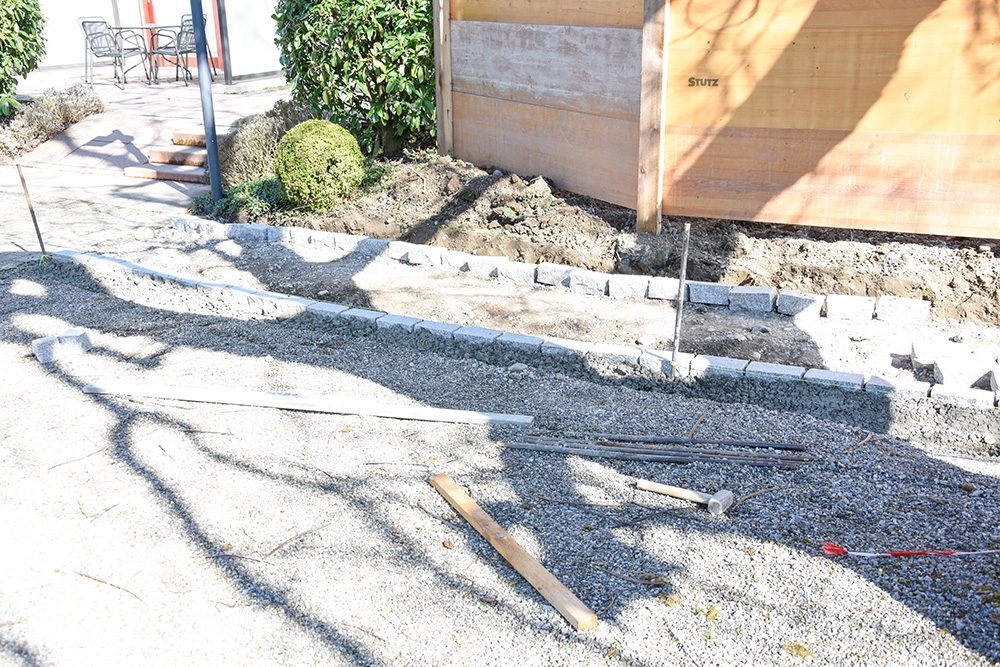

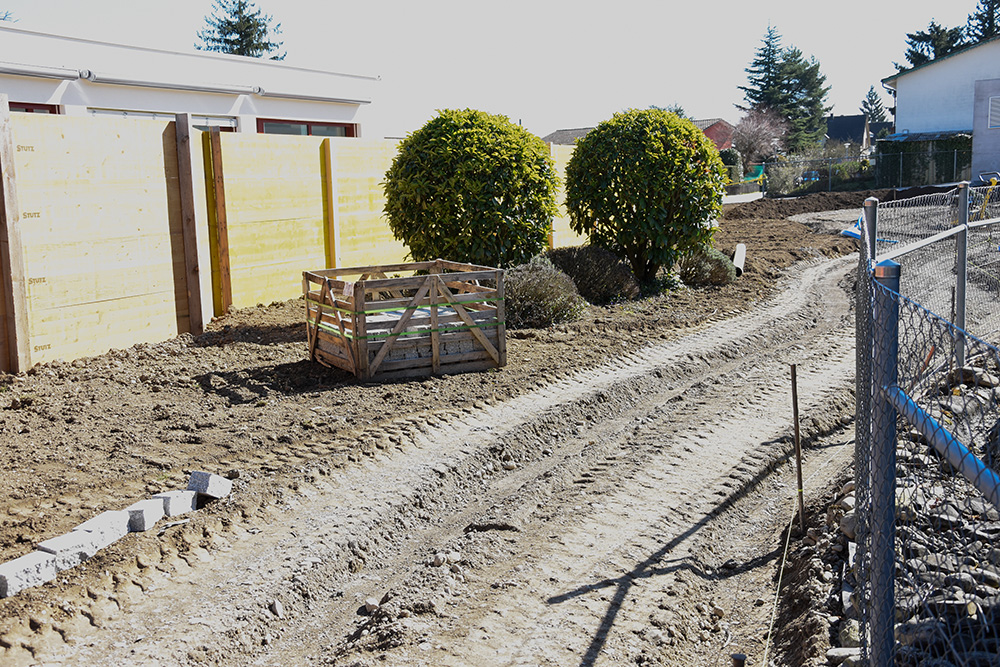

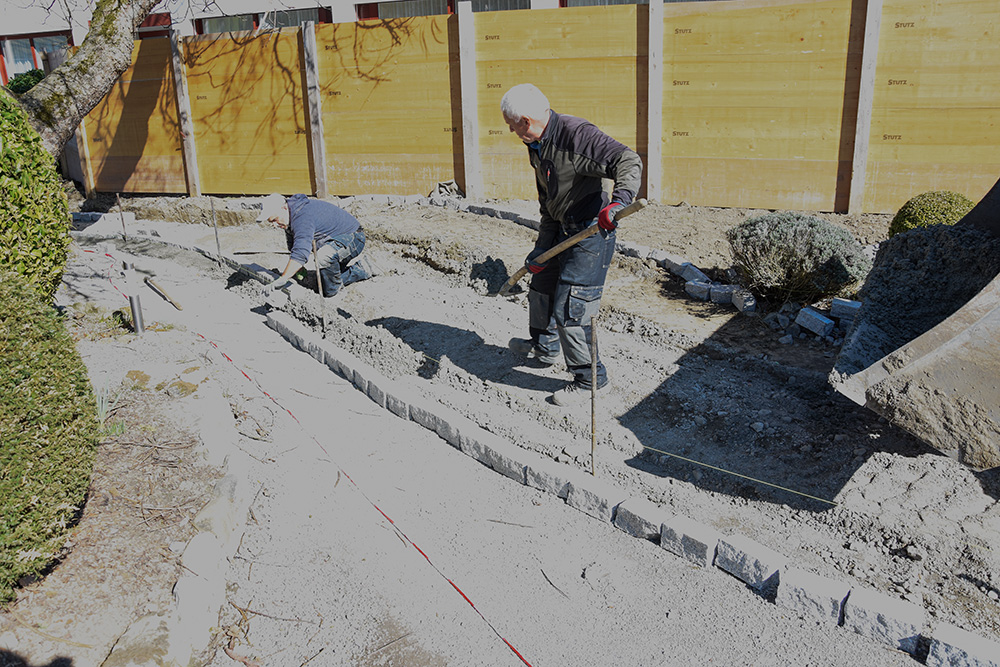

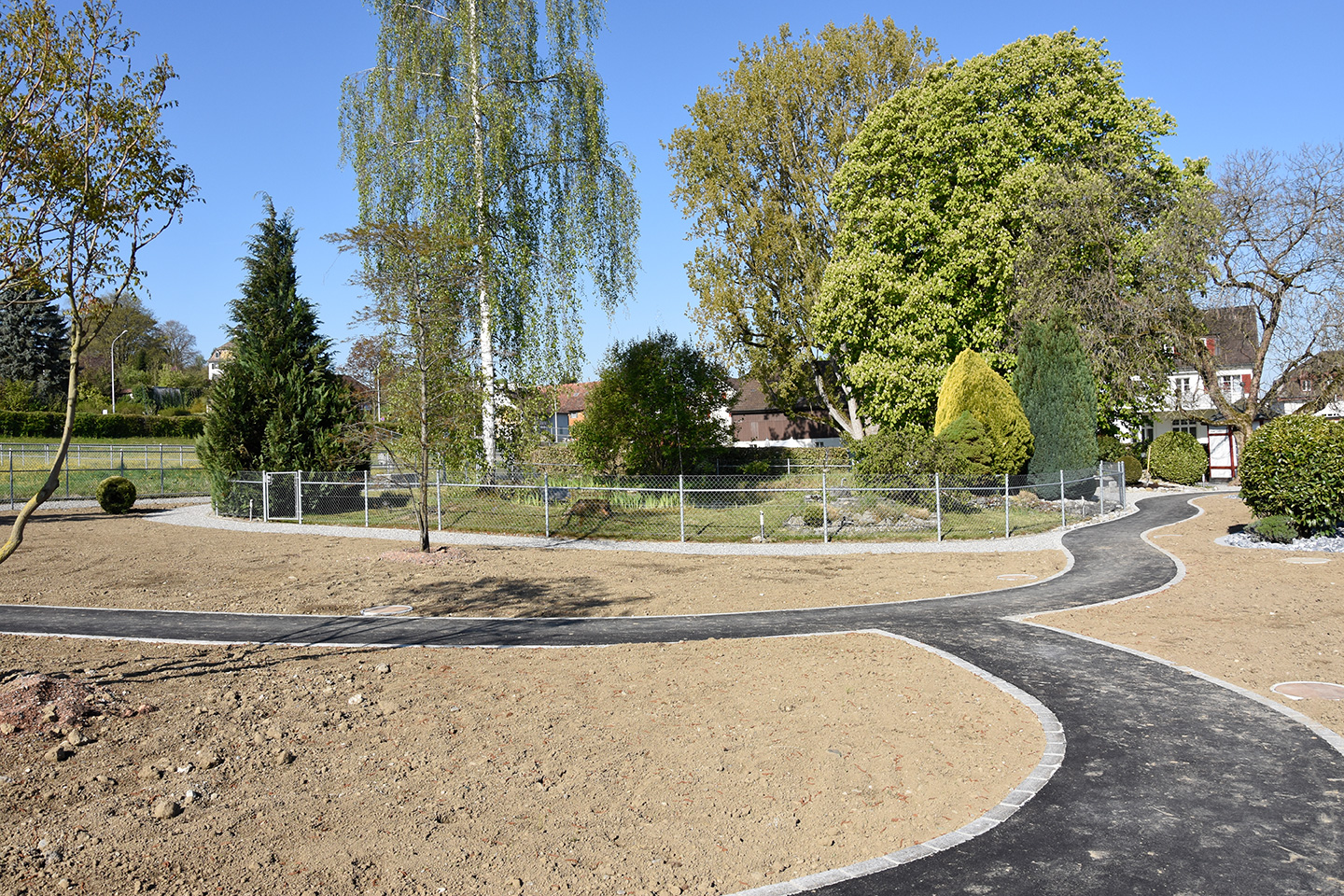

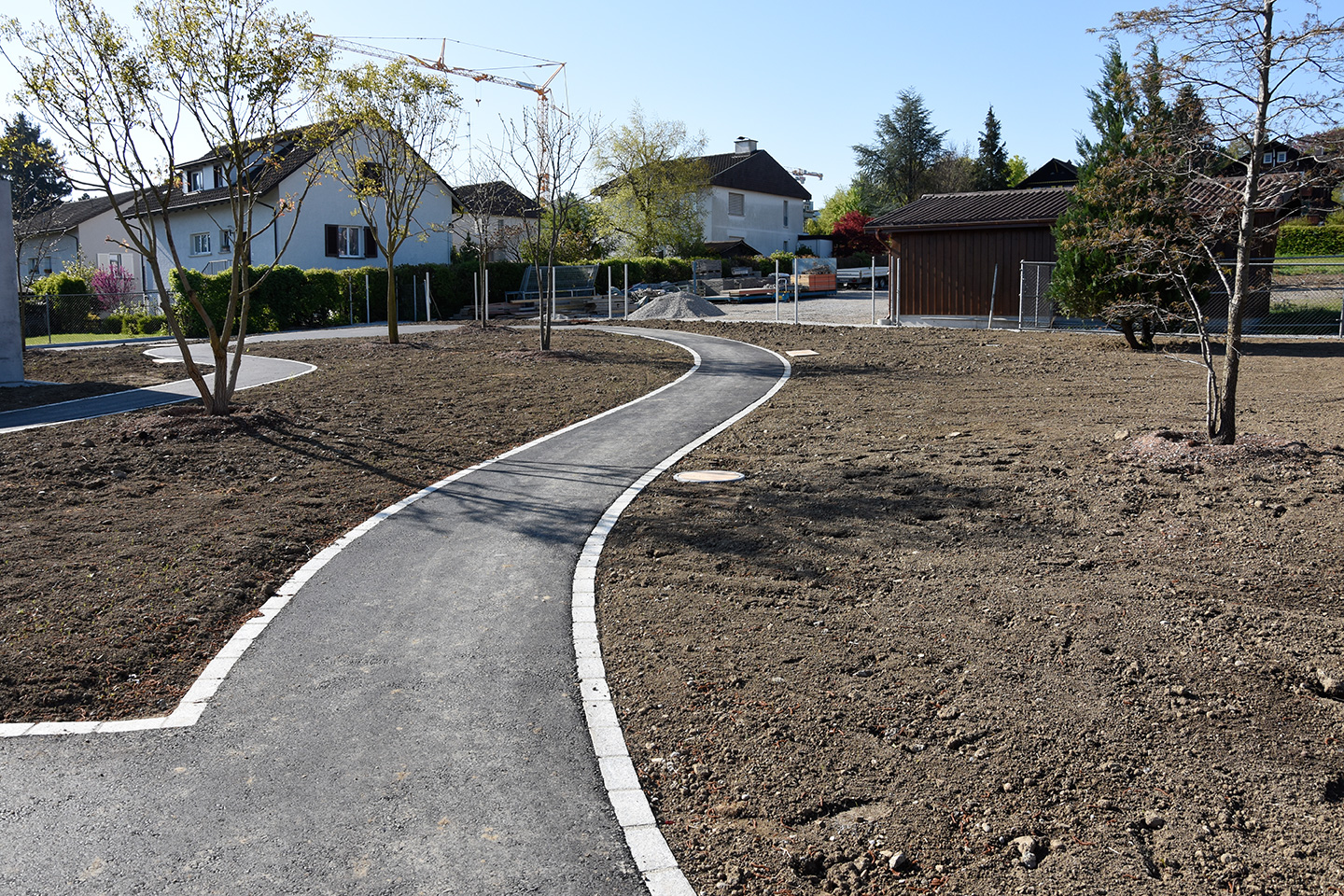

Gartenanlage Juni 2017
Gartenanlage Juni 2017
Gartenanlage Juni 2017
Gartenanlage Juni 2017
Der Baubereich wird für Umbau und Sanierung der alten Allgemeinzimmer vom Klinikbetrieb abgetrennt.
Umbau und Sanierung der alten Allgemeinzimmer
Umbau und Sanierung der alten Allgemeinzimmer - Aussenansicht

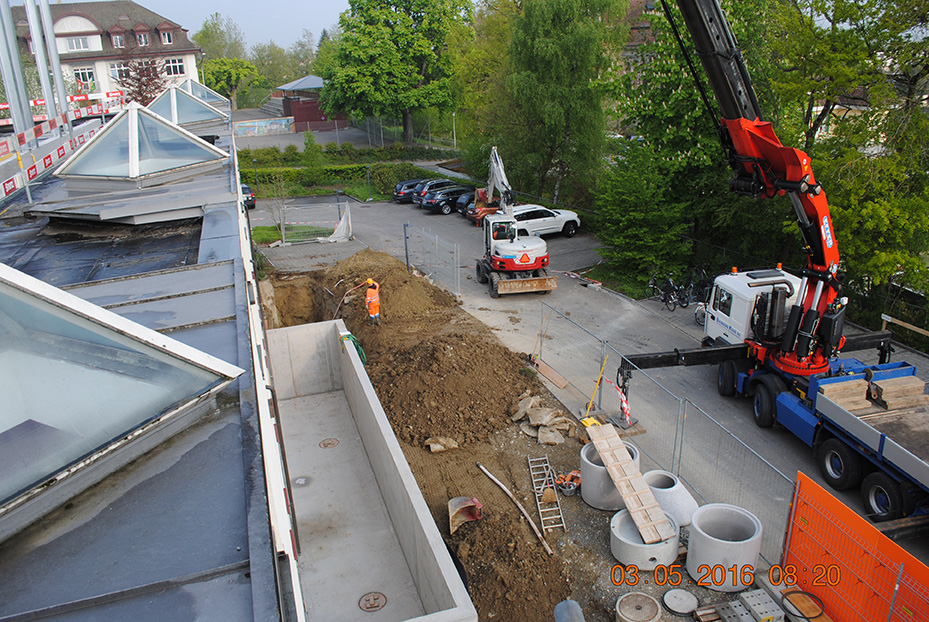

Mai 2017

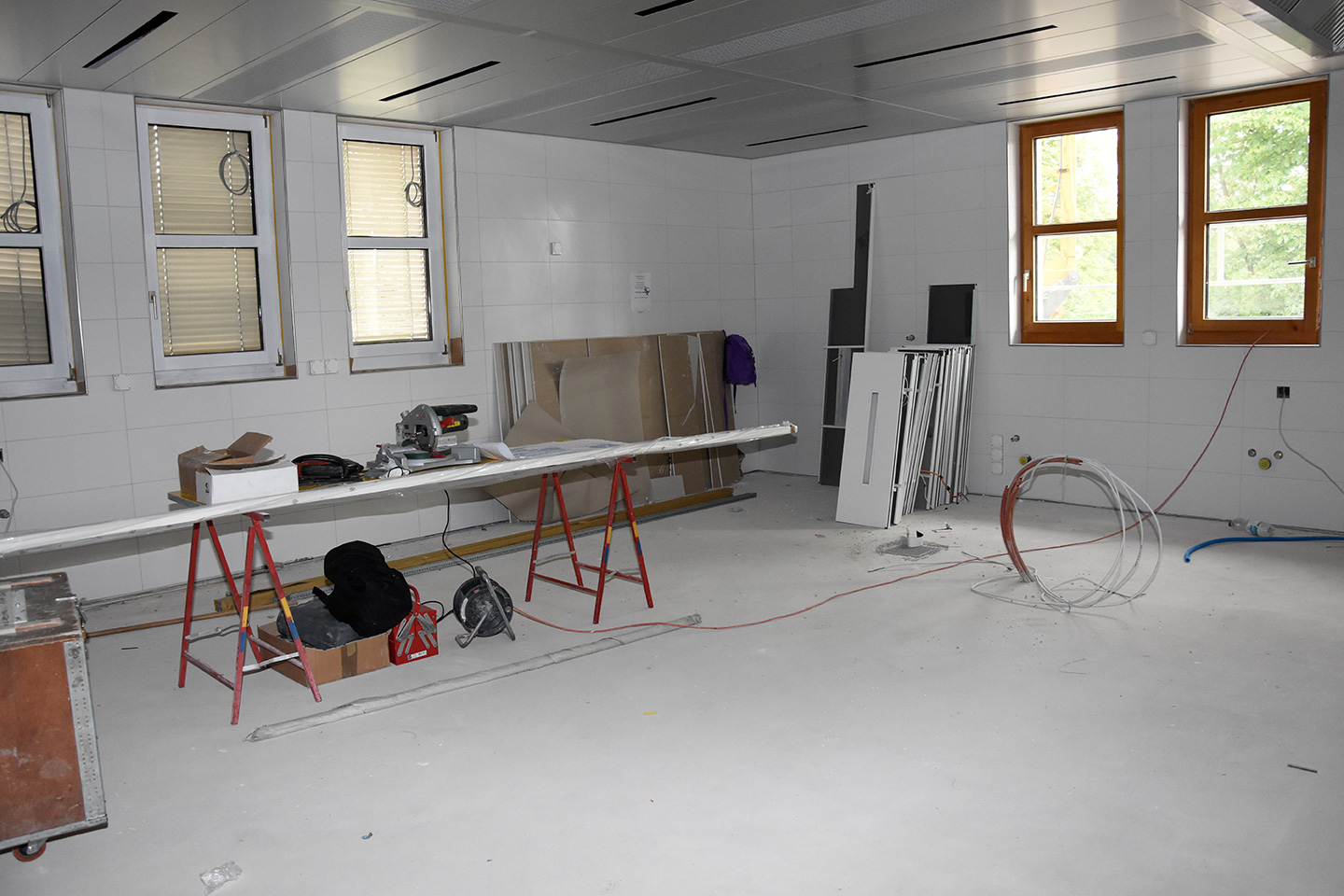

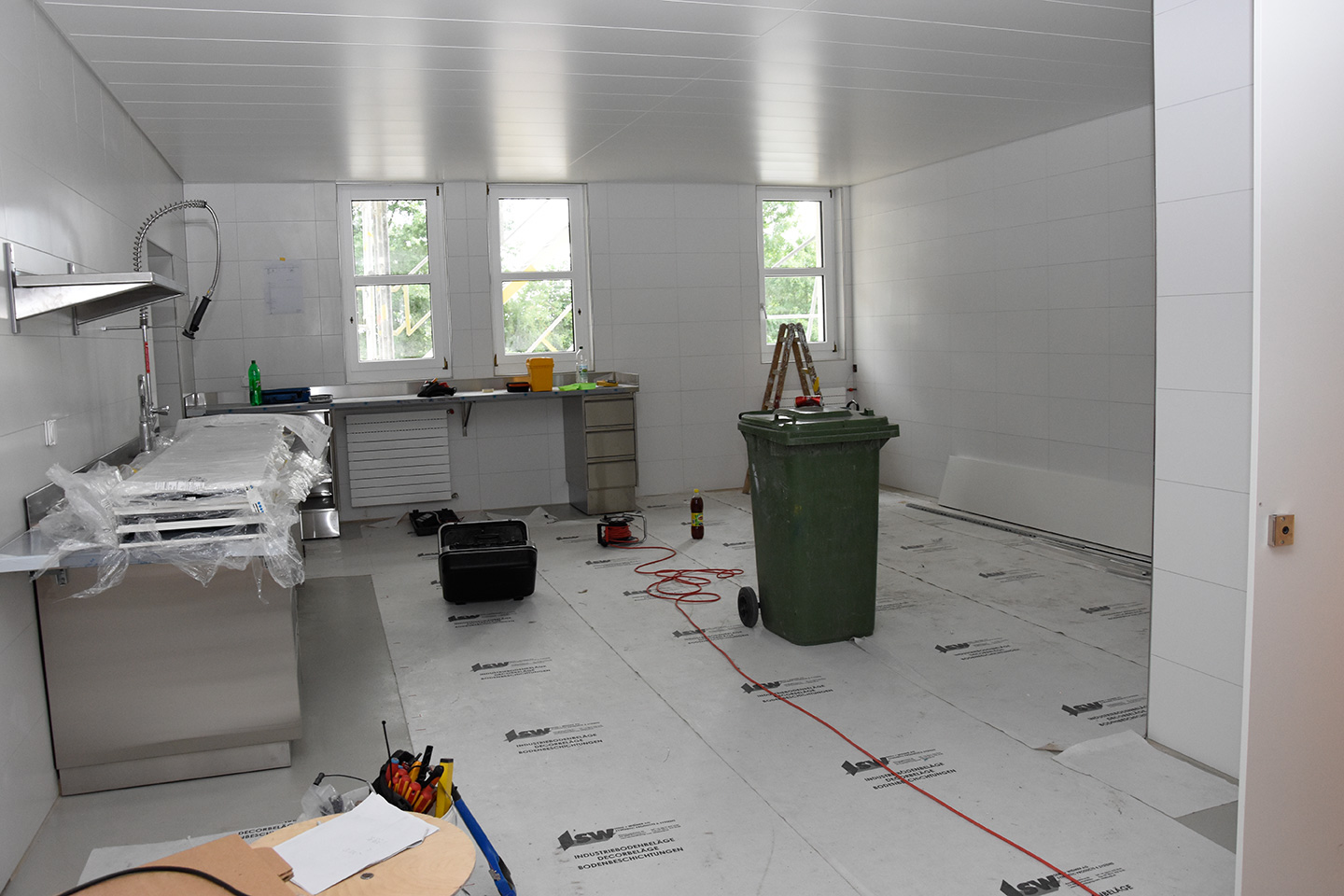

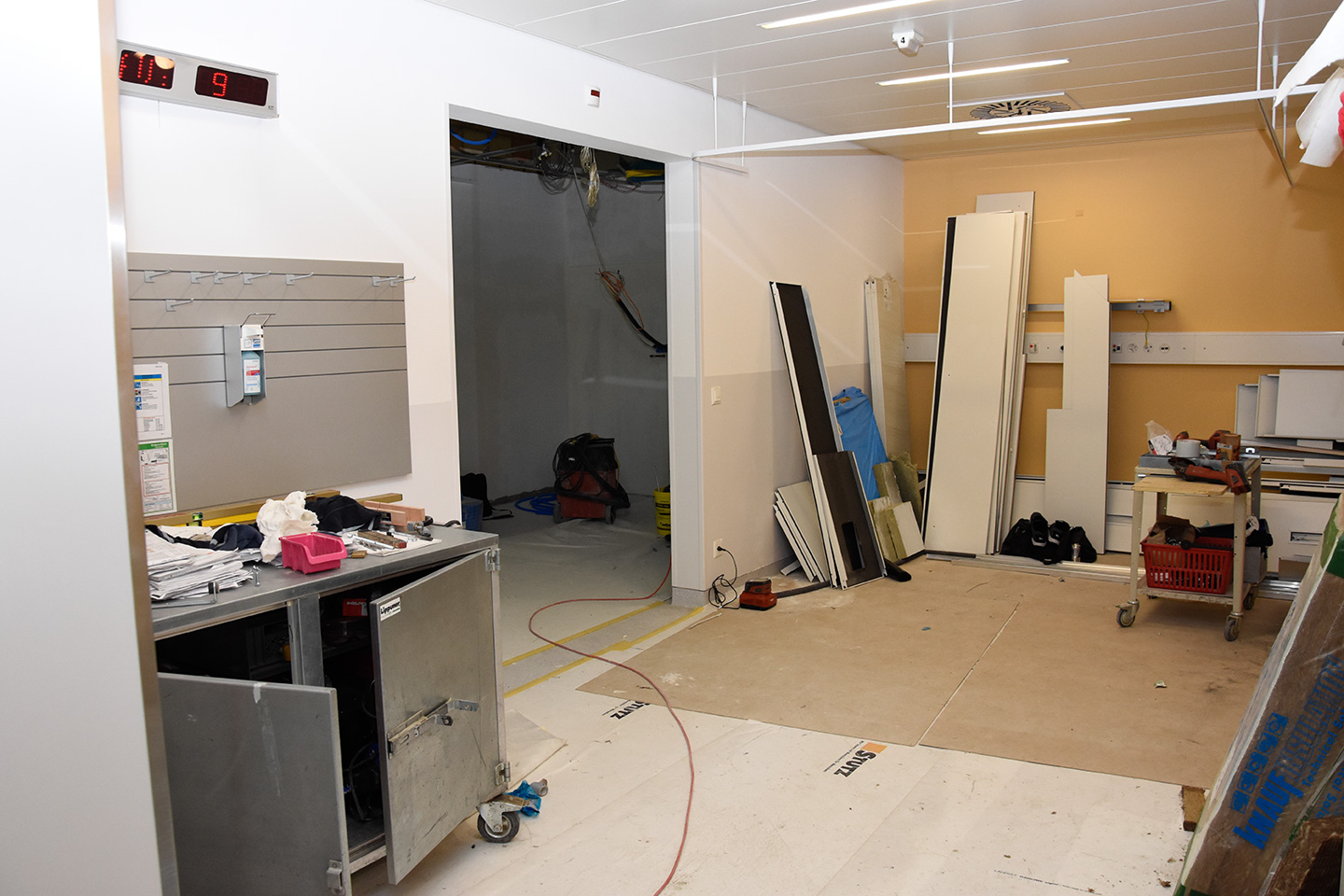

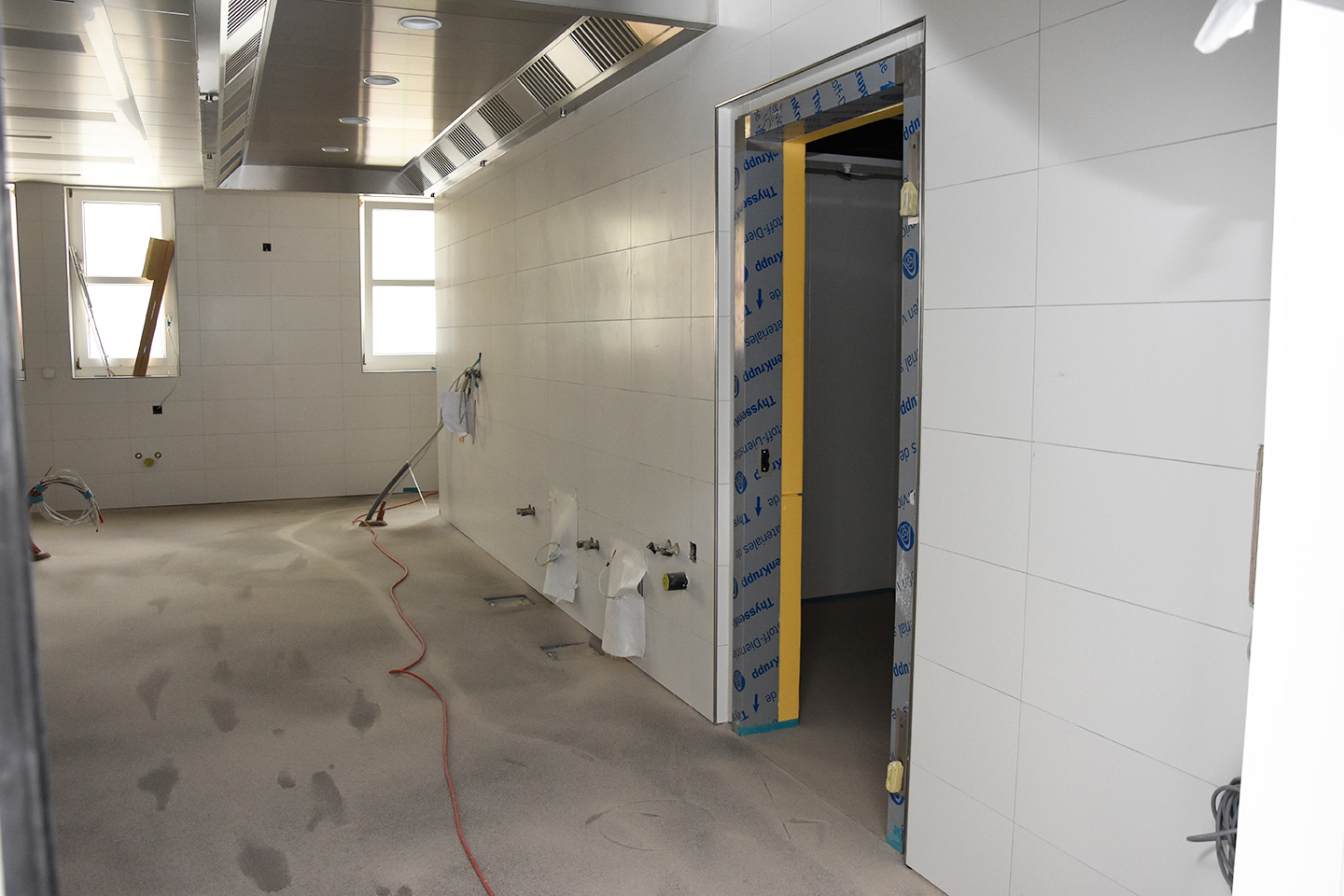

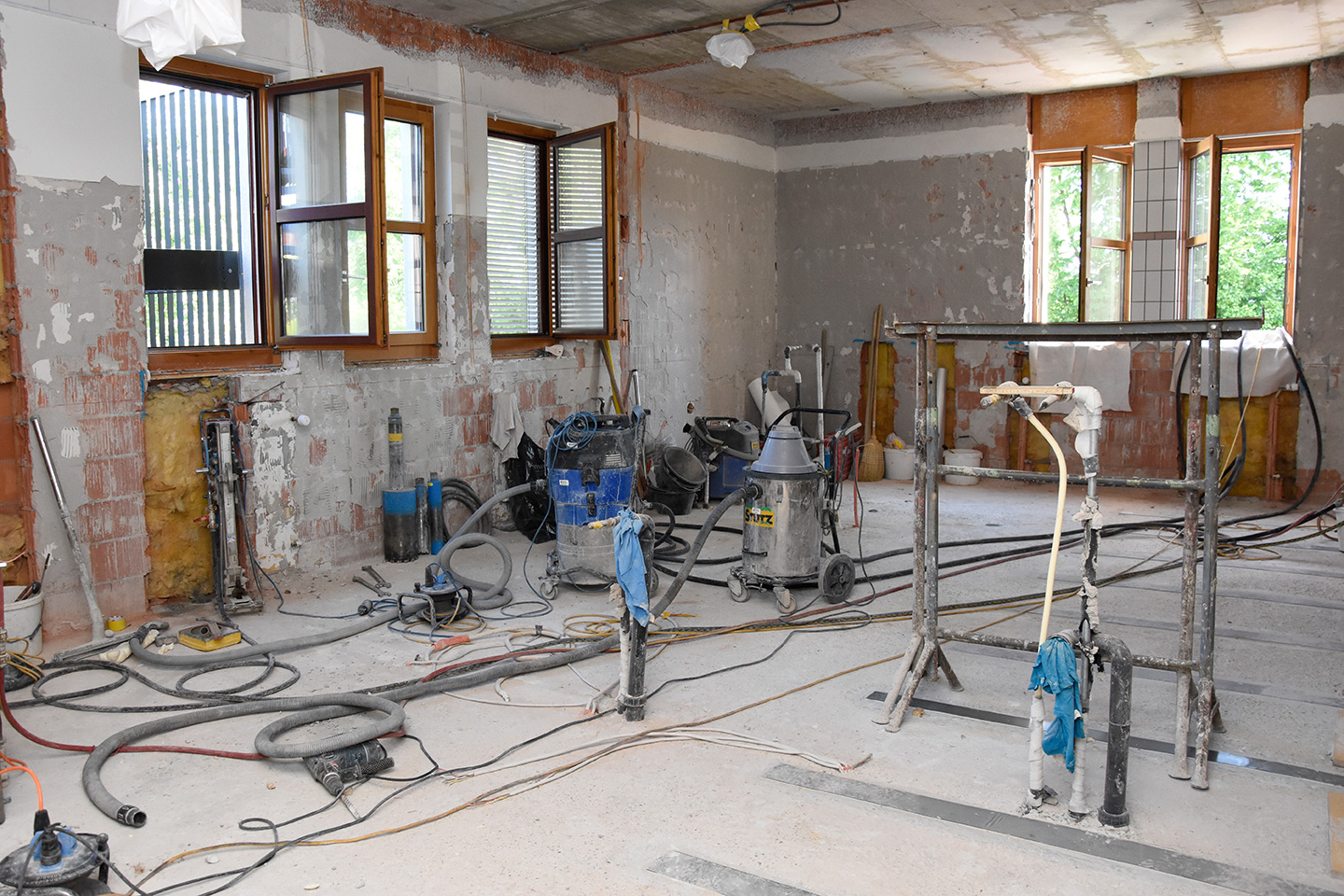

Seit Mitte Mai sind die Umbauareiten der Küche in vollem Gang. Zur Zeit wird in einem Provisorium gearbeitet.

Feuertreppe am 05.05.2017
Umbau Küche 22.05.2017
Provisorium während der Umbauarbeiten 22.05.2017
Provisorium während der Umbauarbeiten 22.05.2017
Provisorium während der Umbauarbeiten 22.05.2017
Provisorium während der Umbauarbeiten 22.05.2017
Provisorium während der Umbauarbeiten 22.05.2017

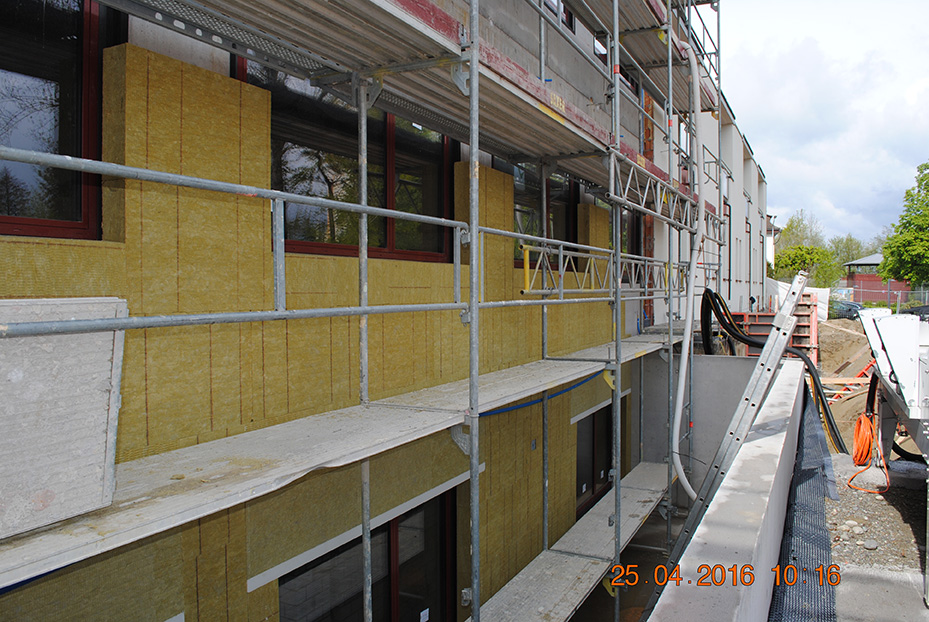

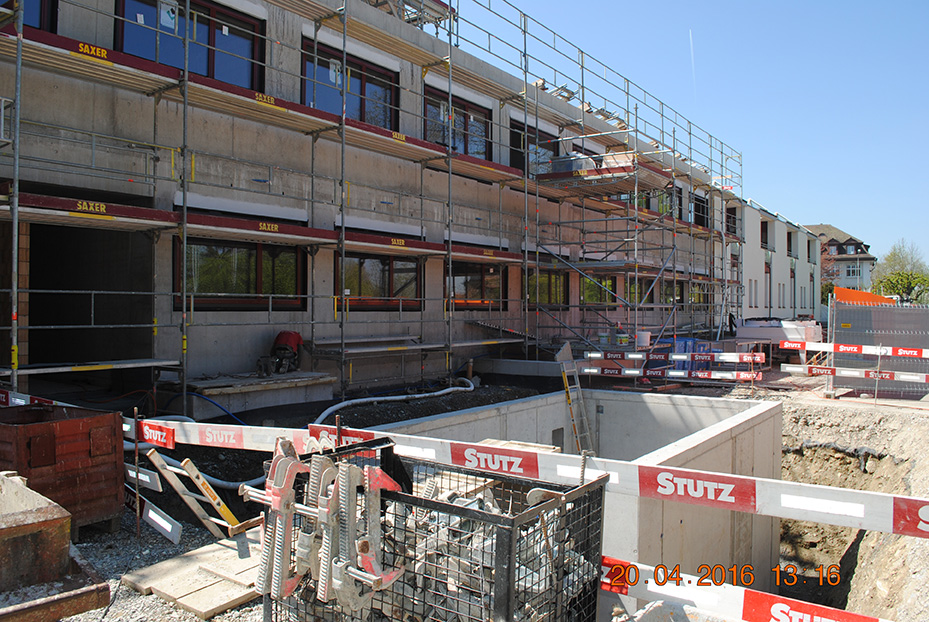

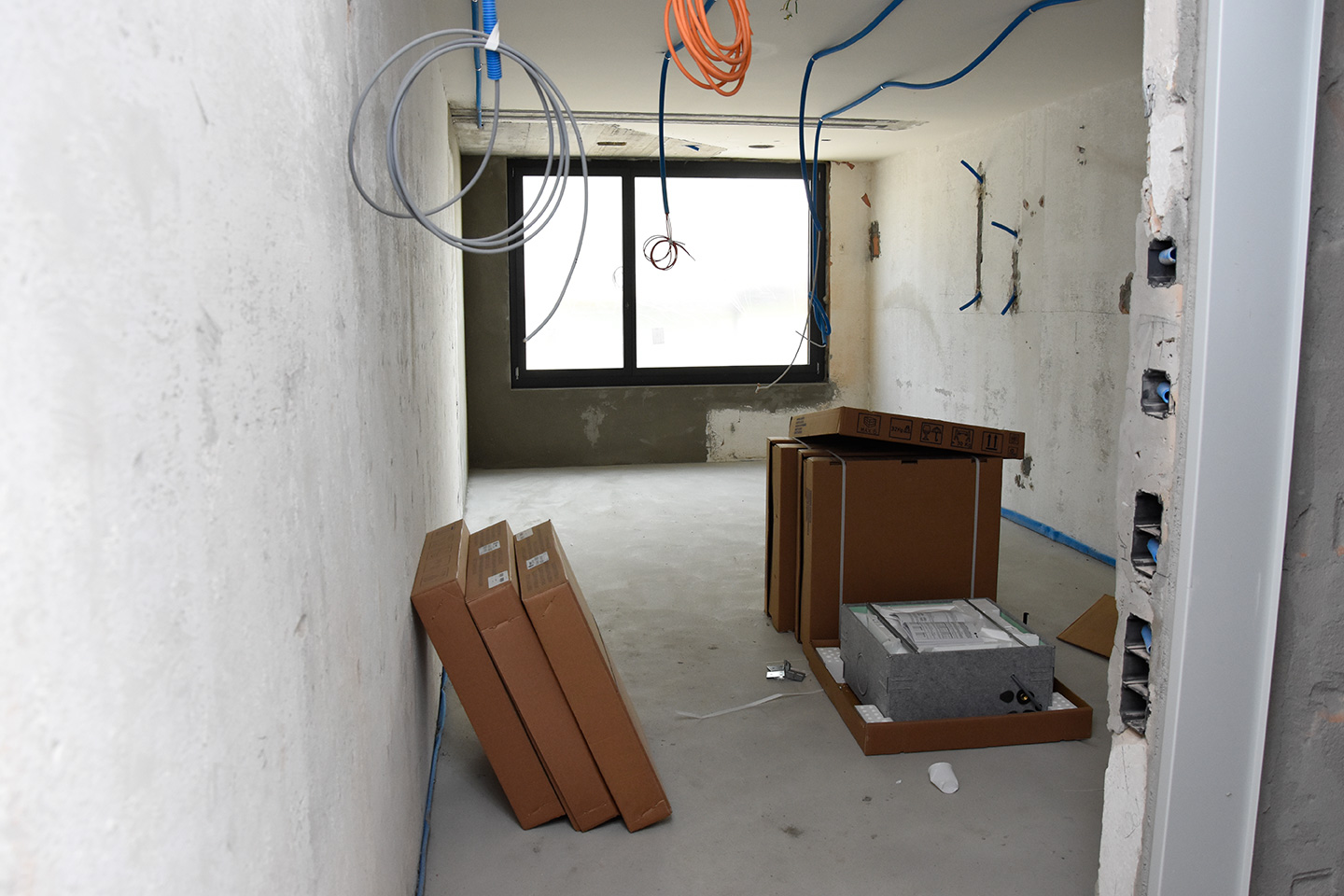

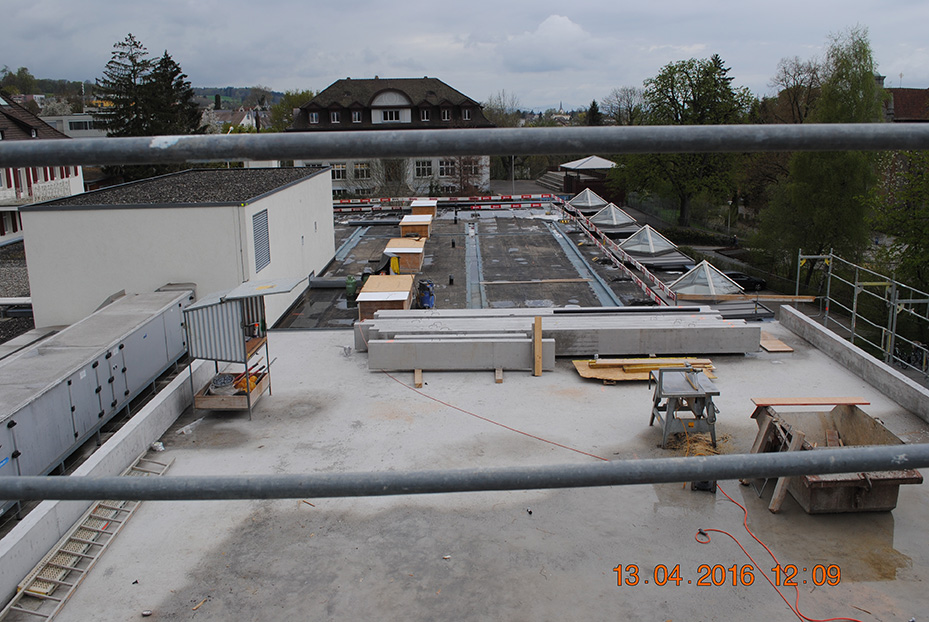

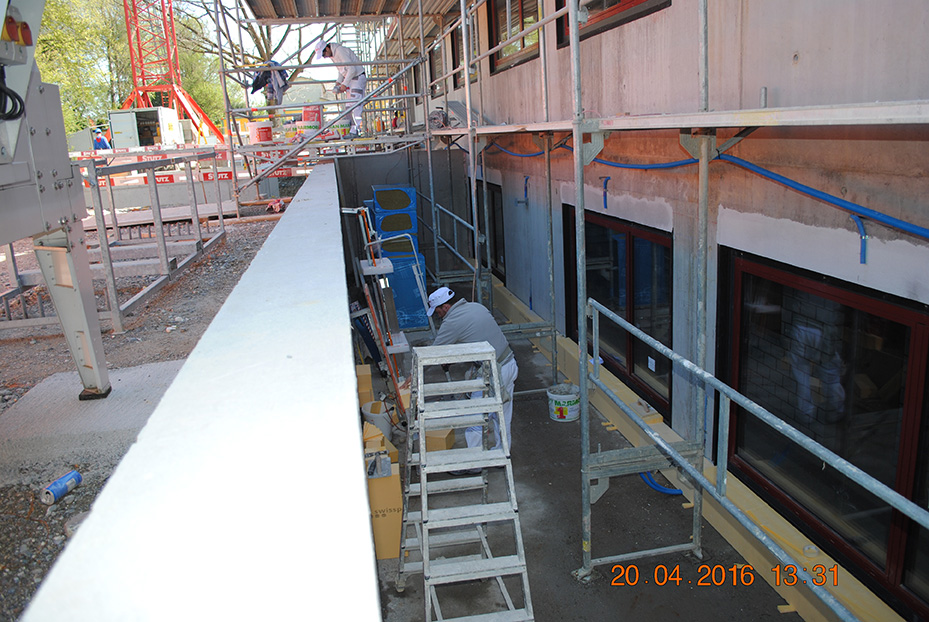

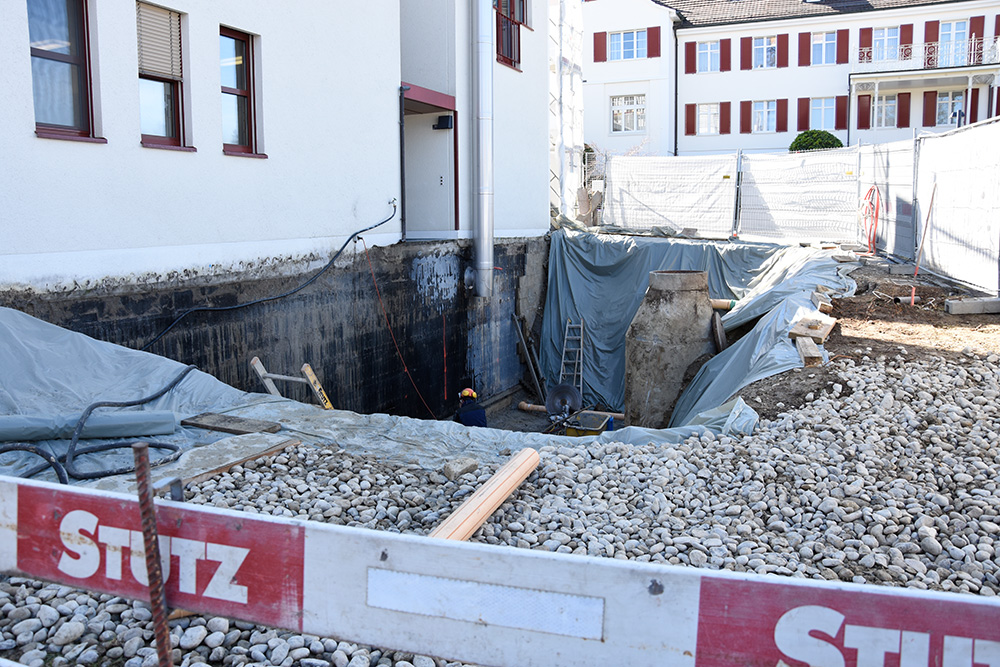

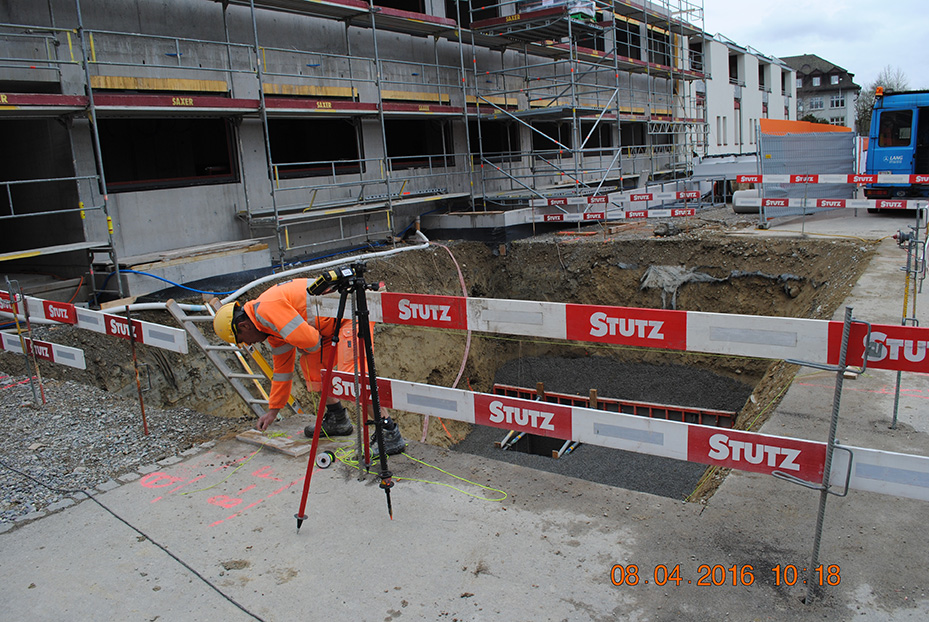

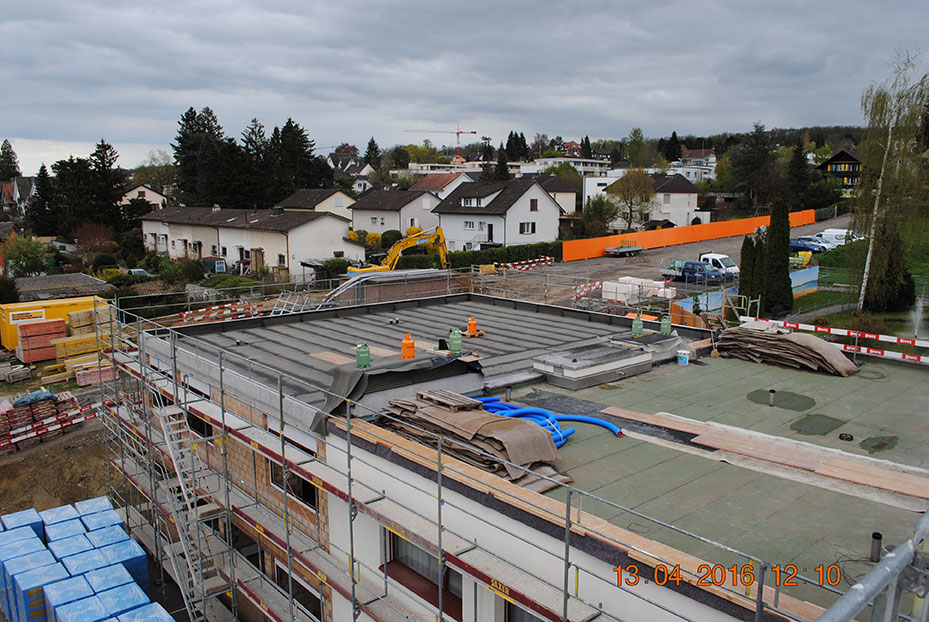

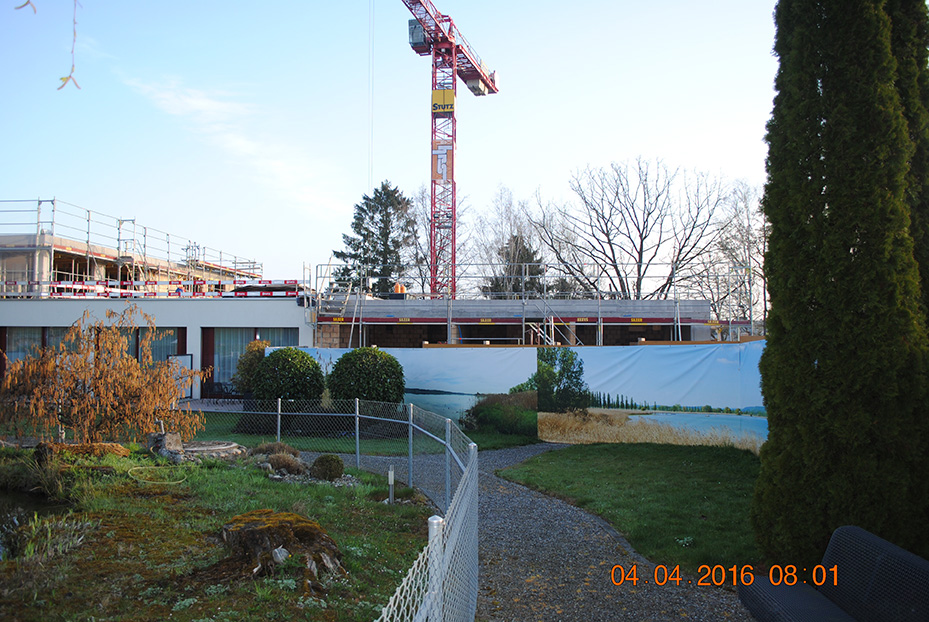

April 2017

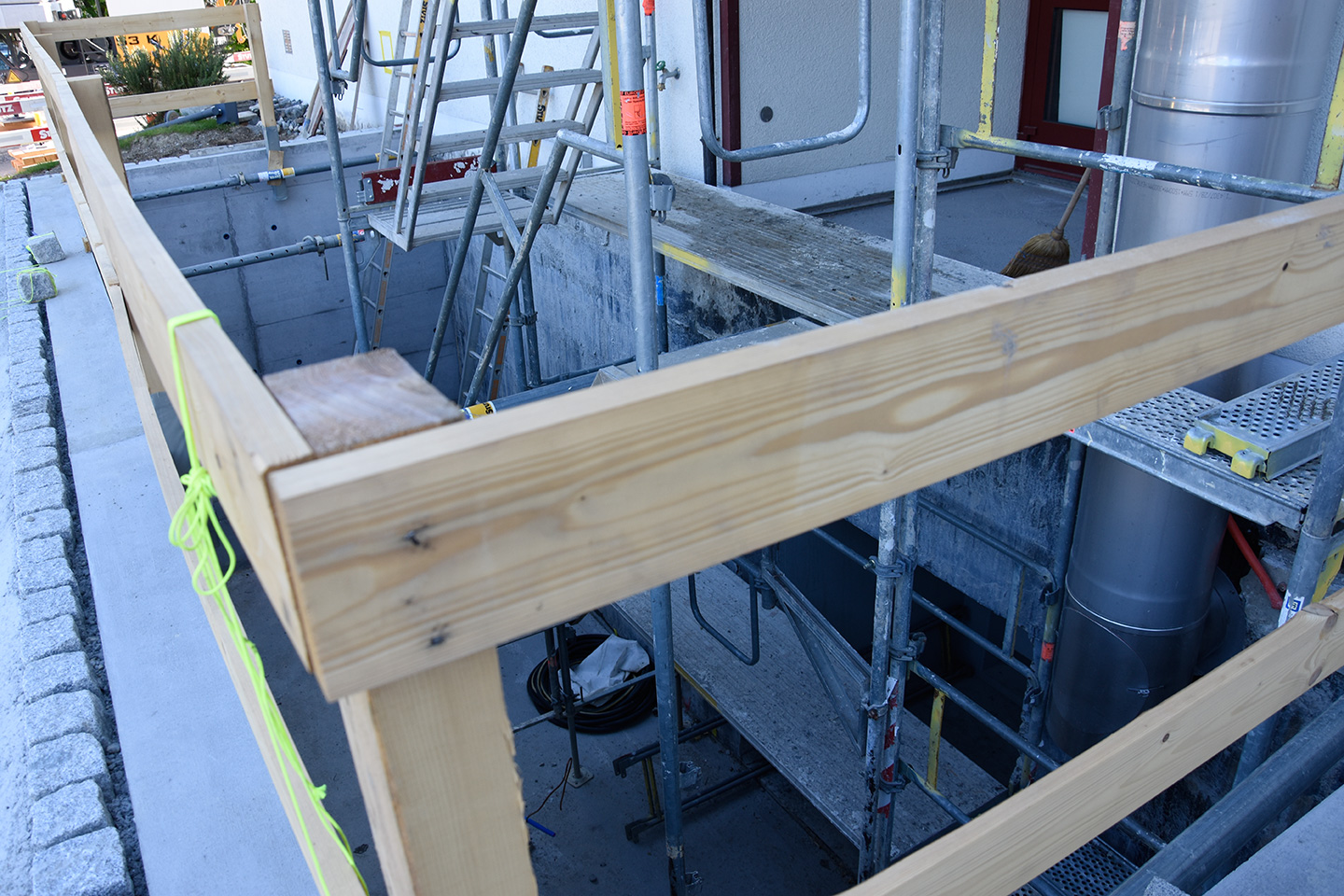

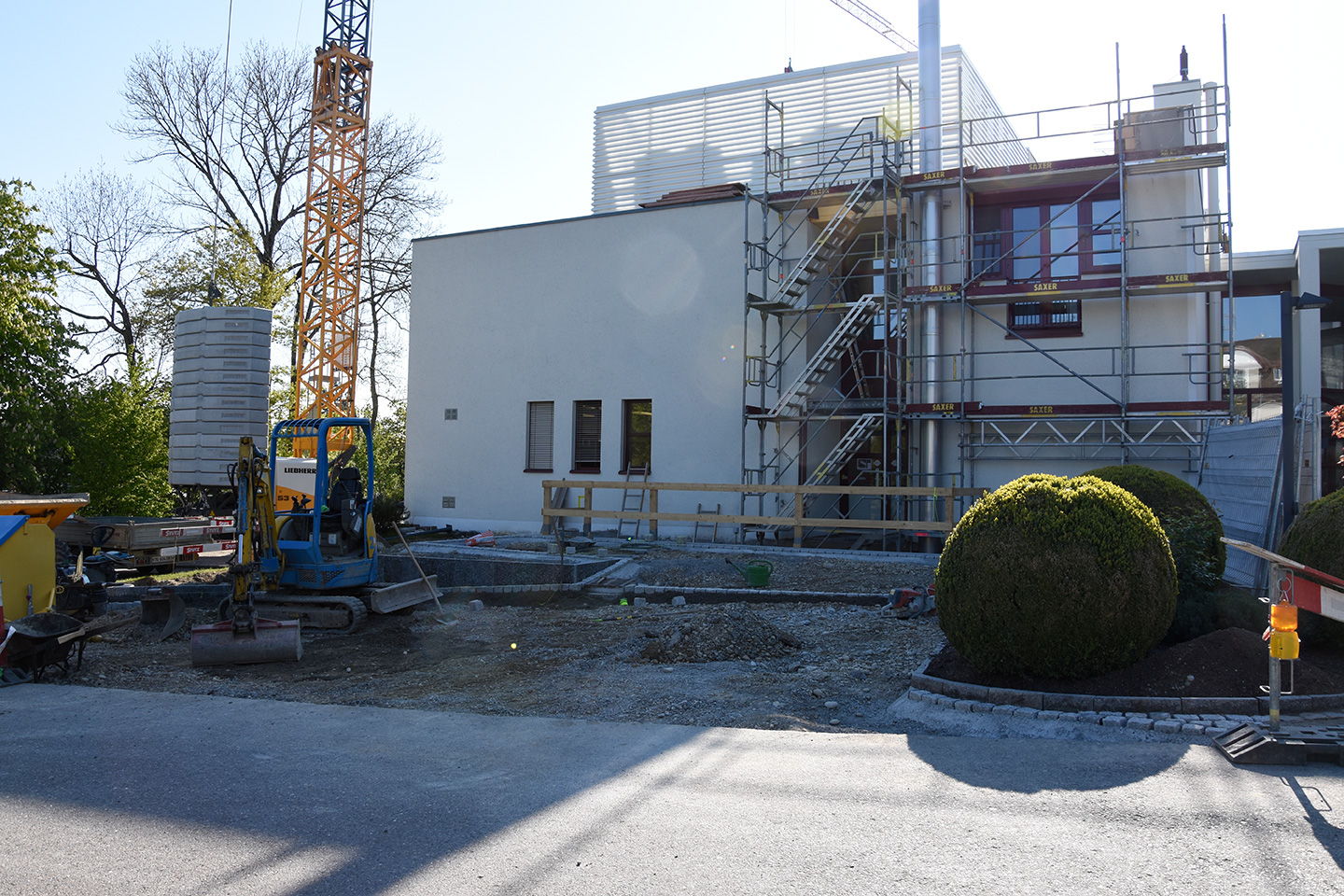

Die Arbeiten an der Feuertreppe schreiten voran, ebenso die Umgebungsarbeiten.

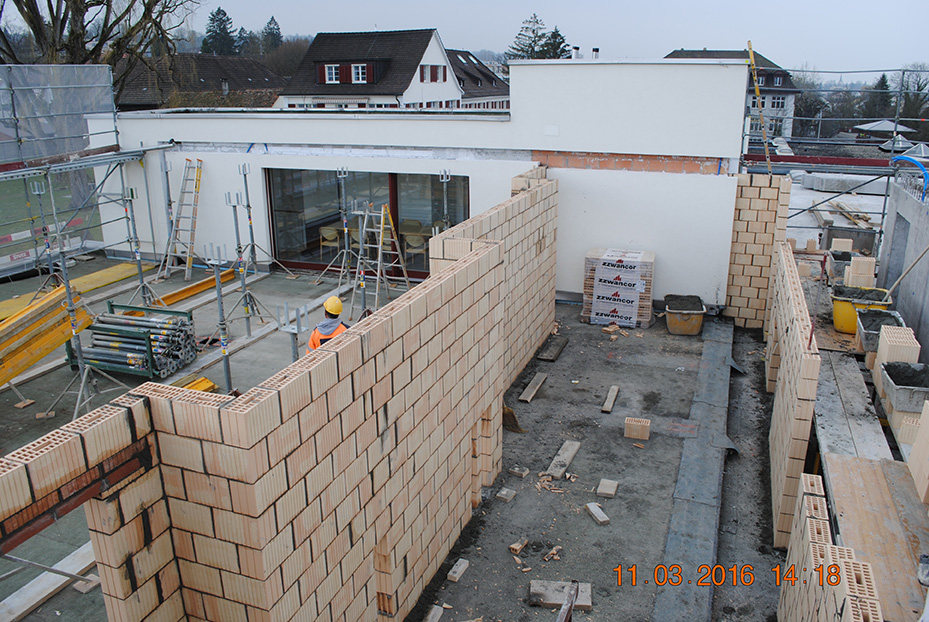

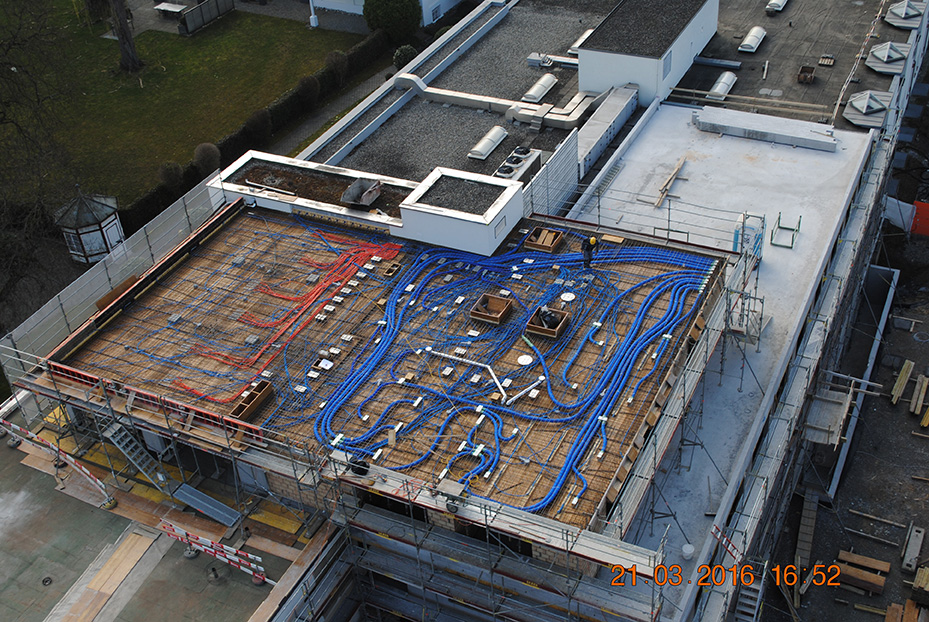

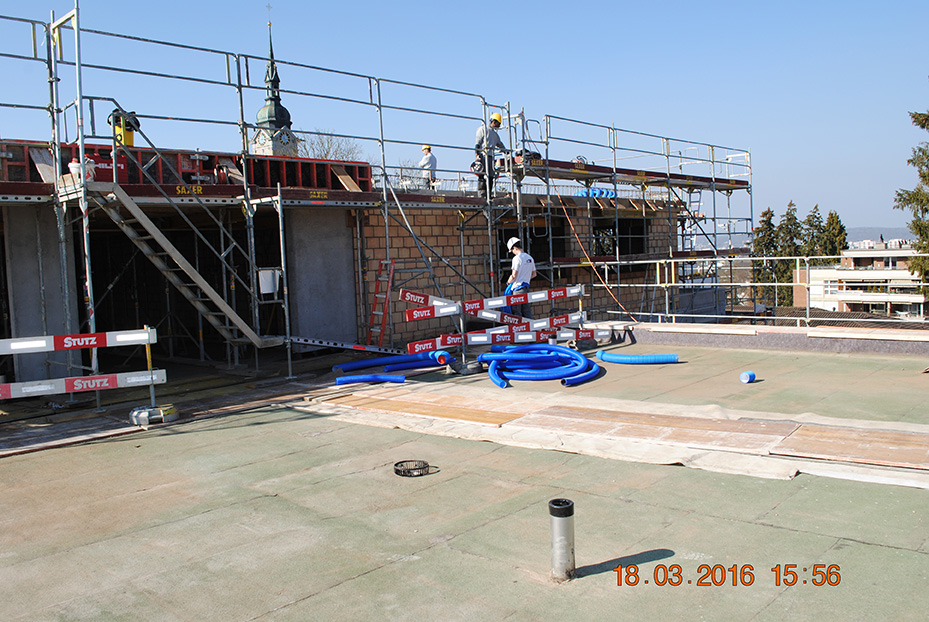

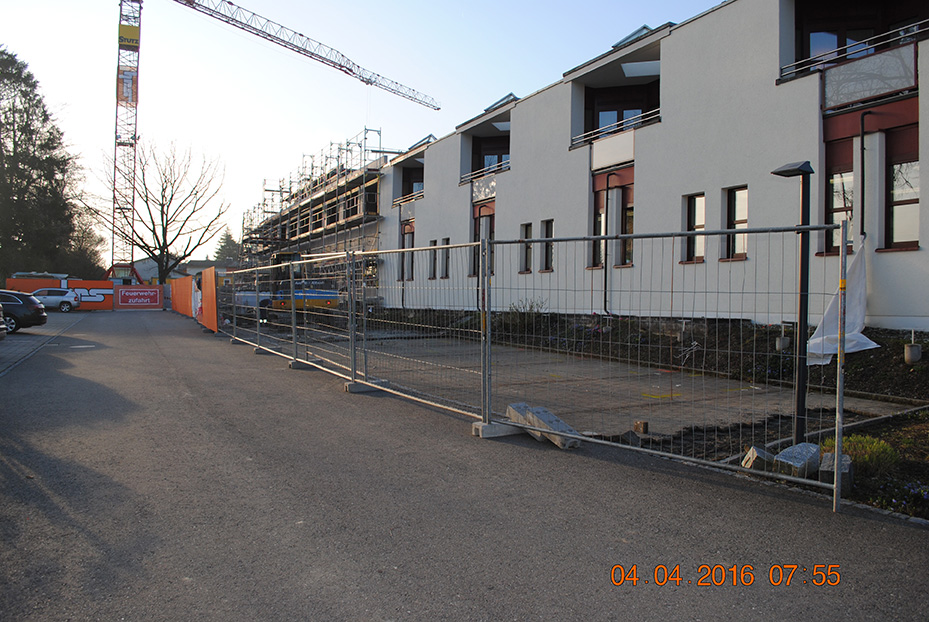

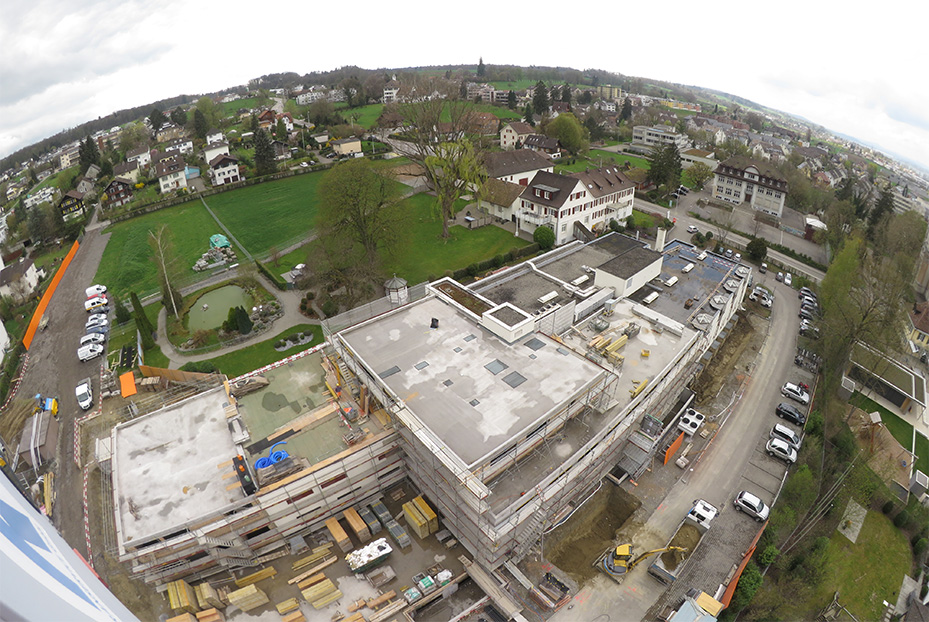

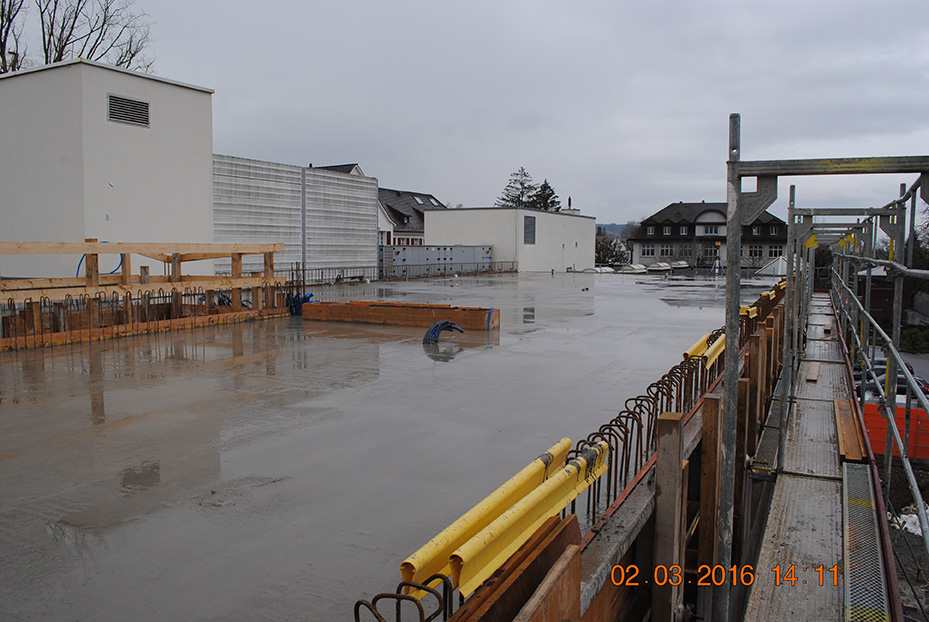

März 2017

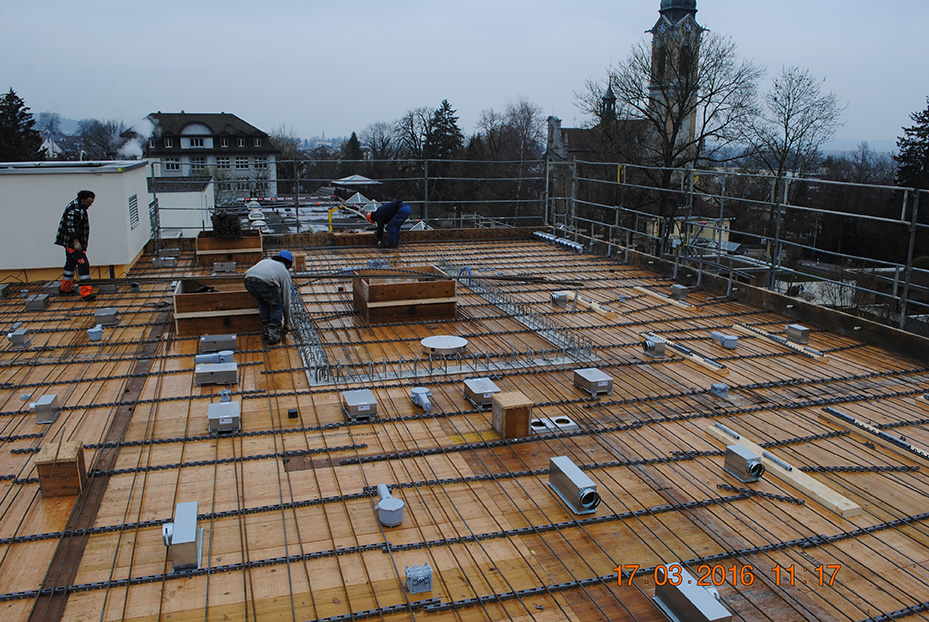

Zur Zeit wird auf der Südseite die neue Gartenanlage angelegt und auf der Westseite sind die Bauarbeiten für eine Feuertreppe in vollem Gange.

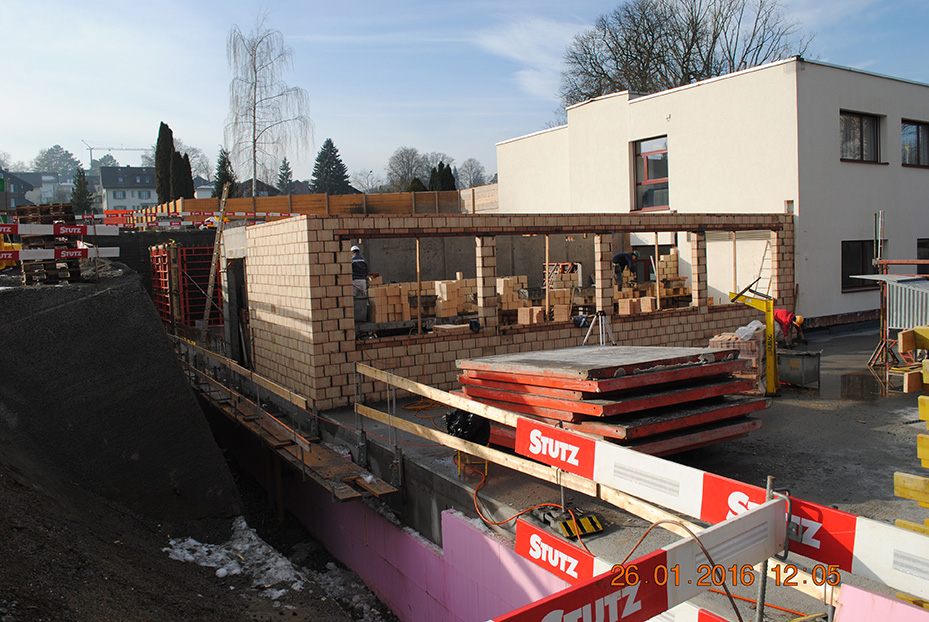

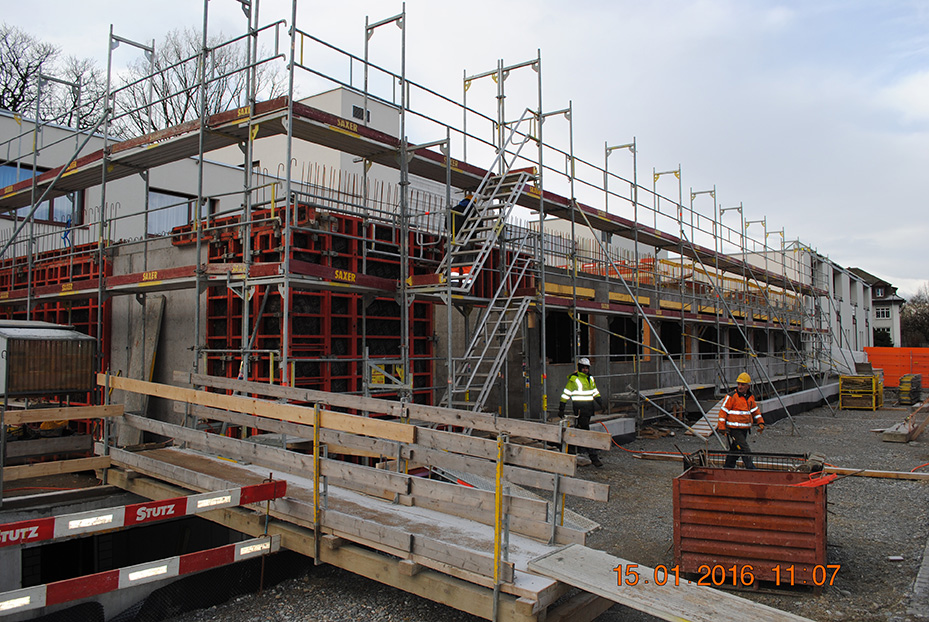

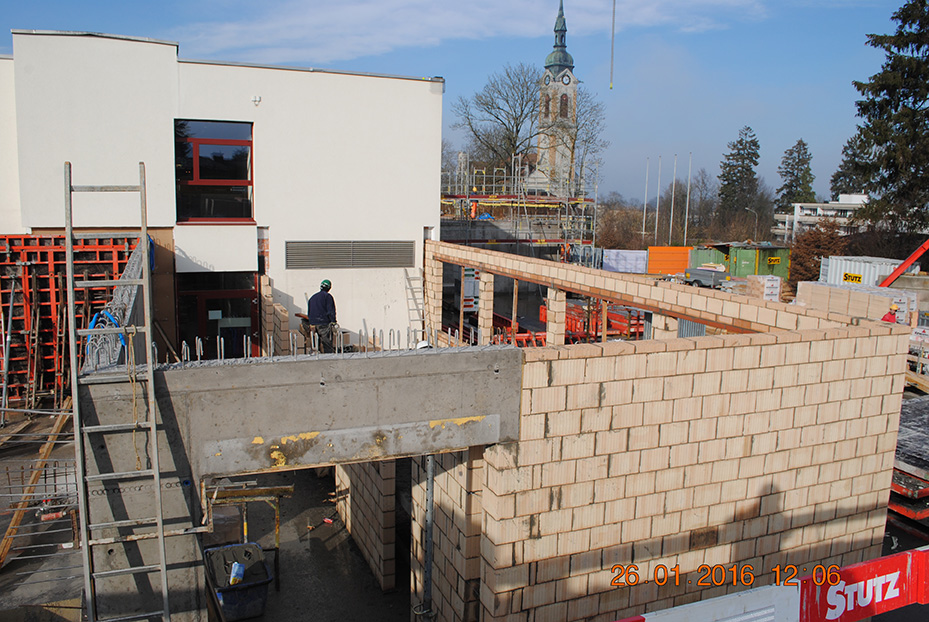

Januar 2017

Das neue Gebäude 4 ist fast fertig gestellt, ebenso das erste Obergeschoss in Gebäude 5.

Am 10. Januar 2017 hat die RODIAG-Gruppe in den neuen Radiologie-Räumlichkeiten einen zweiten Standort innerhalb Kreuzlingen eröffnet. Das Röntgeninstitut verfügt über die neuesten und modernsten bildgebenden Verfahren in der 16-Zeiler lowdose Computertomographie und der digitalen Radiographie.

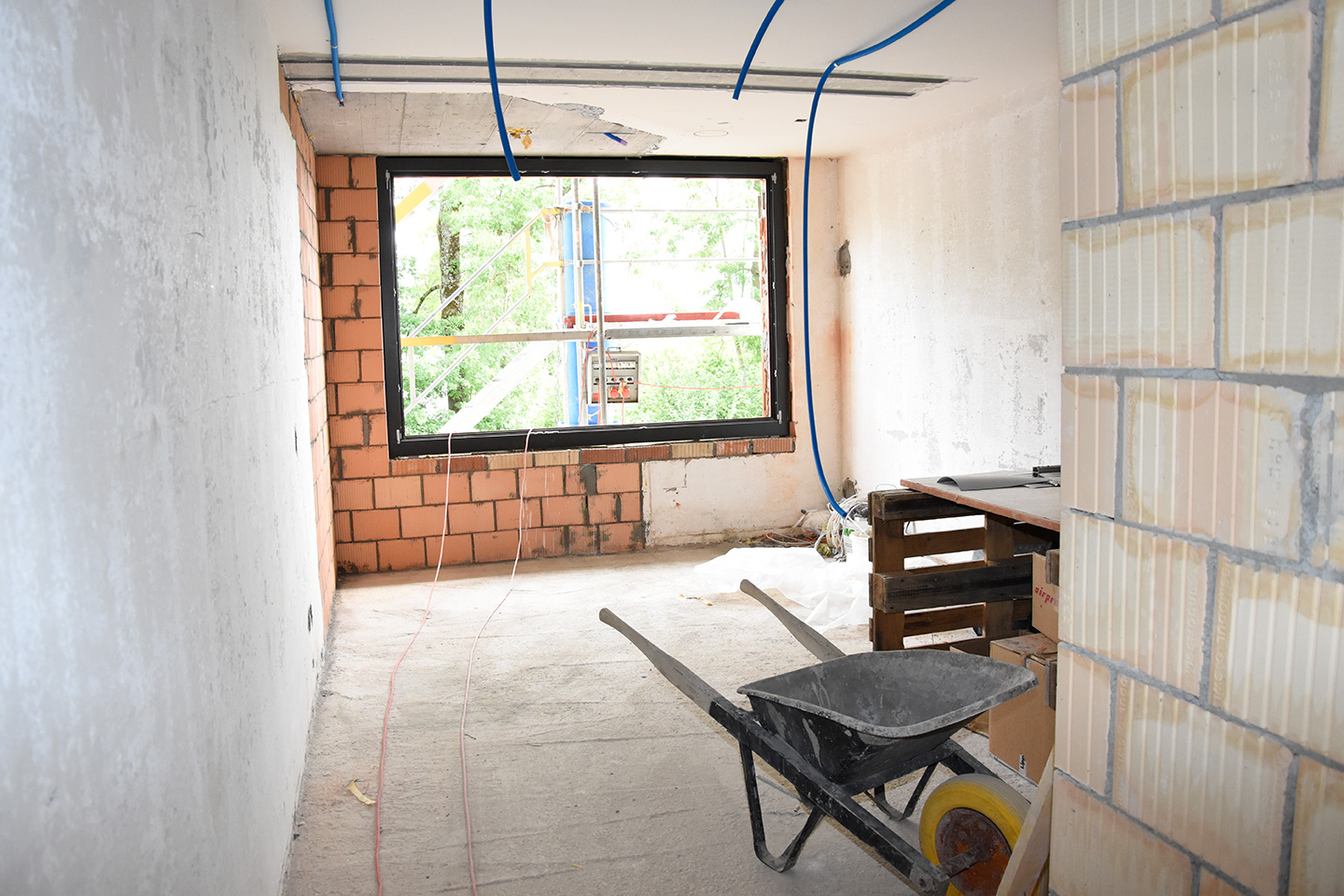

Die drei neuen Mehrbettzimmer in der Allgemein-Abteilung sowie die Räumlichkeiten für die Lingerie, das Medizinallager und die Technikzentrale sind  fertig gestellt und in Betrieb.

Die Intermediate-Care-Unit (IMC) mit 6 Betten und die neue Lounge "Seeschau Privé" sind noch in der Endphase und werden demnächst in Betrieb genommen.

Korridor im Neubau
Neues Zimmer in der Allgemein-Abteilung
Neues Zimmer in der Allgemein-Abteilung
Neues Zimmer in der Allgemein-Abteilung
Intermediate Care (IMC)
Intermediate Care (IMC)
Intermediate Care (IMC)

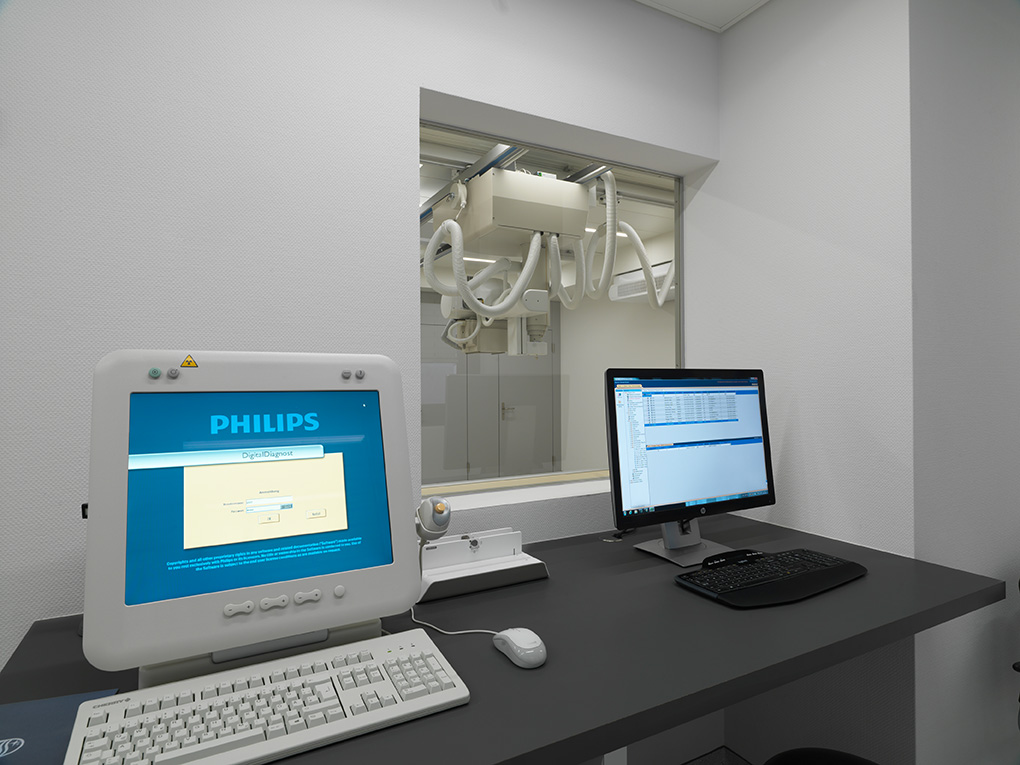

Radiologie
Radiologie

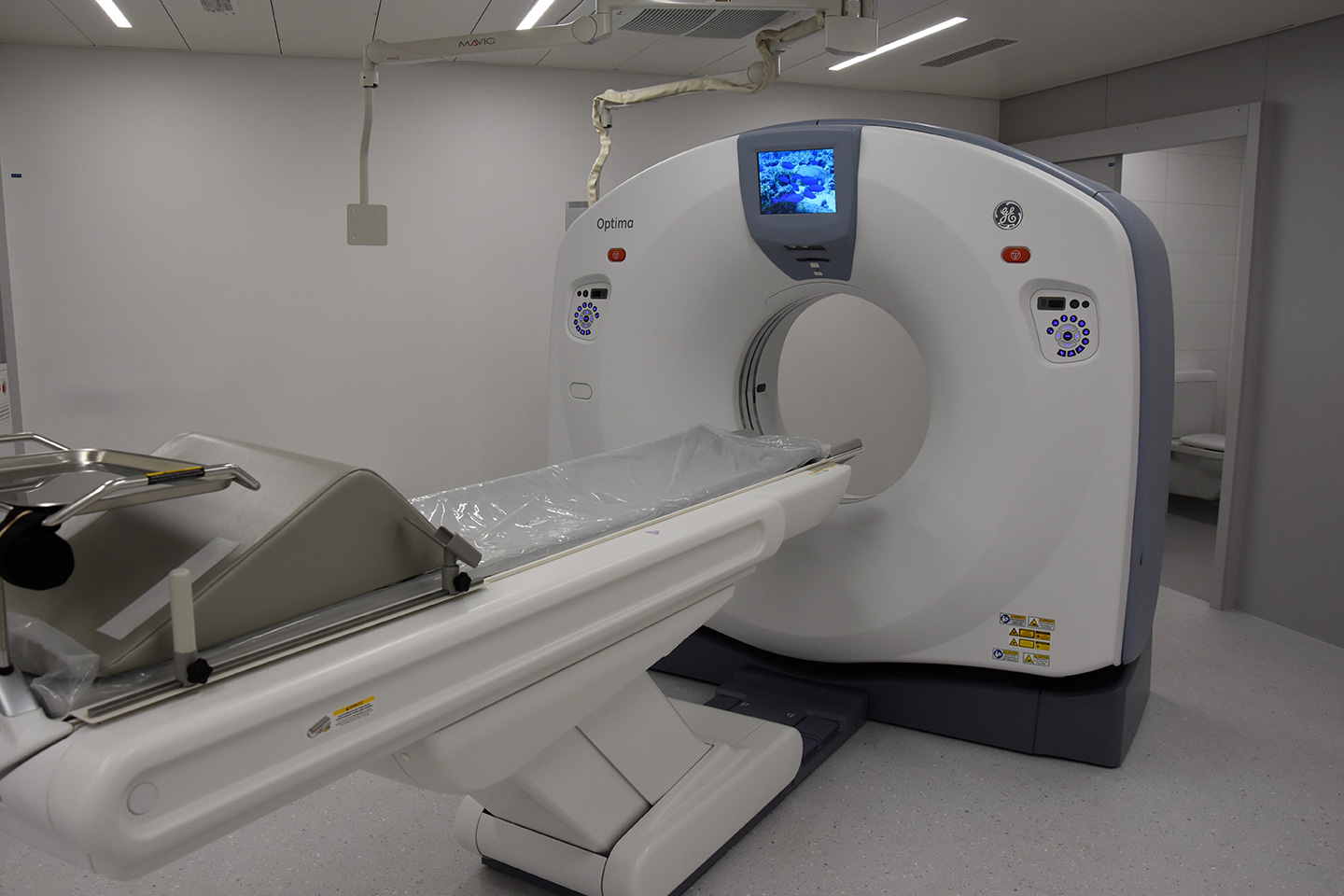

CT
CT
CT

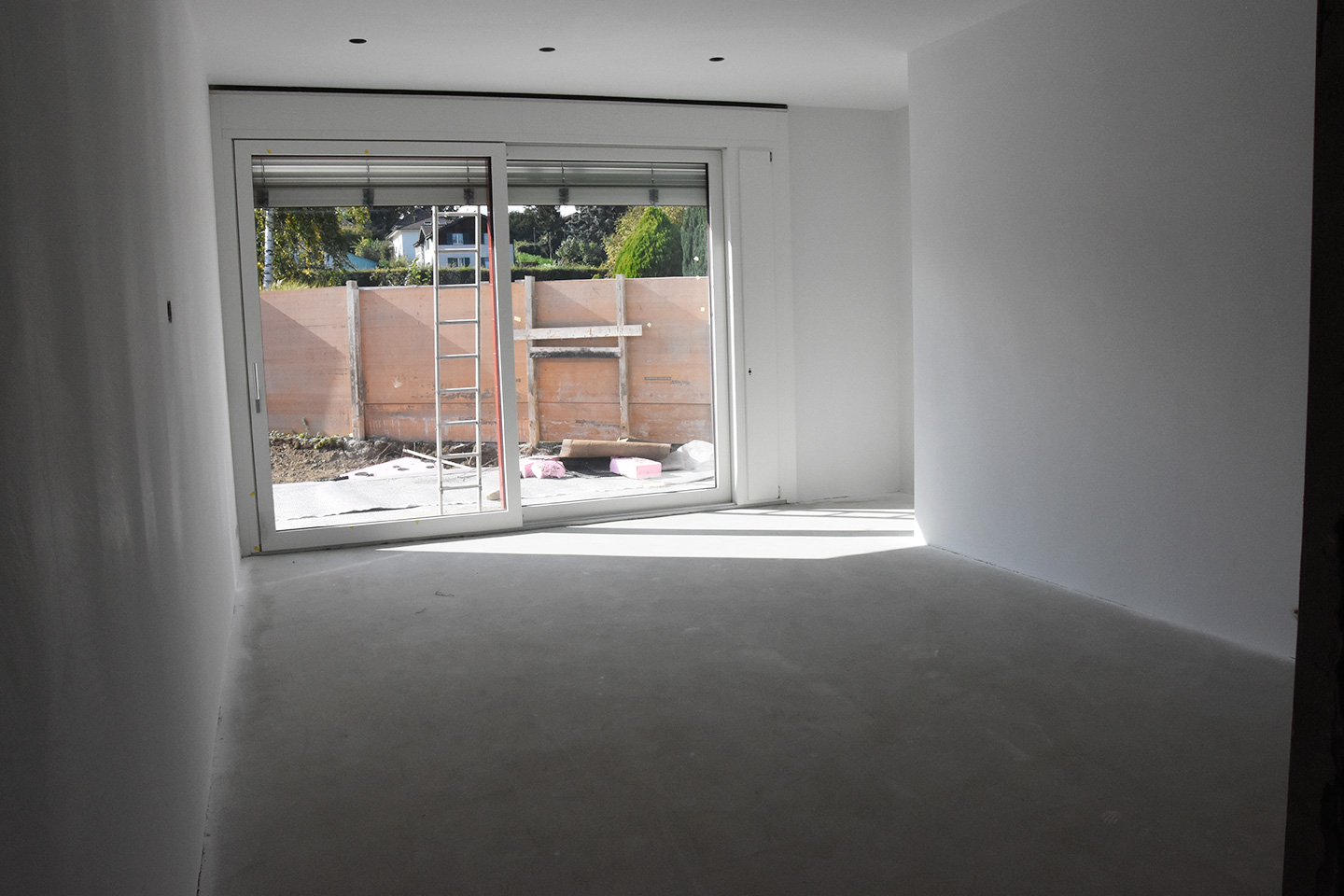

Seeschau Privé
Seeschau Privé
Seeschau Privé
Lingerie

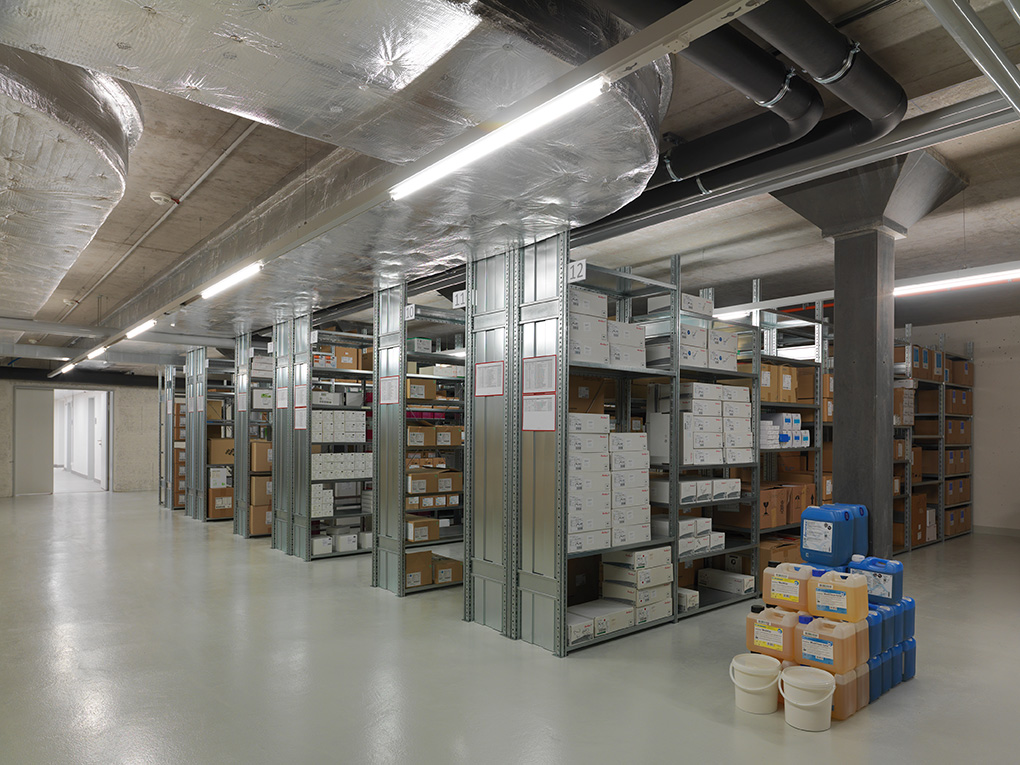

Neues Medizinallager
Neues Medizinallager
Neue Technikzentrale

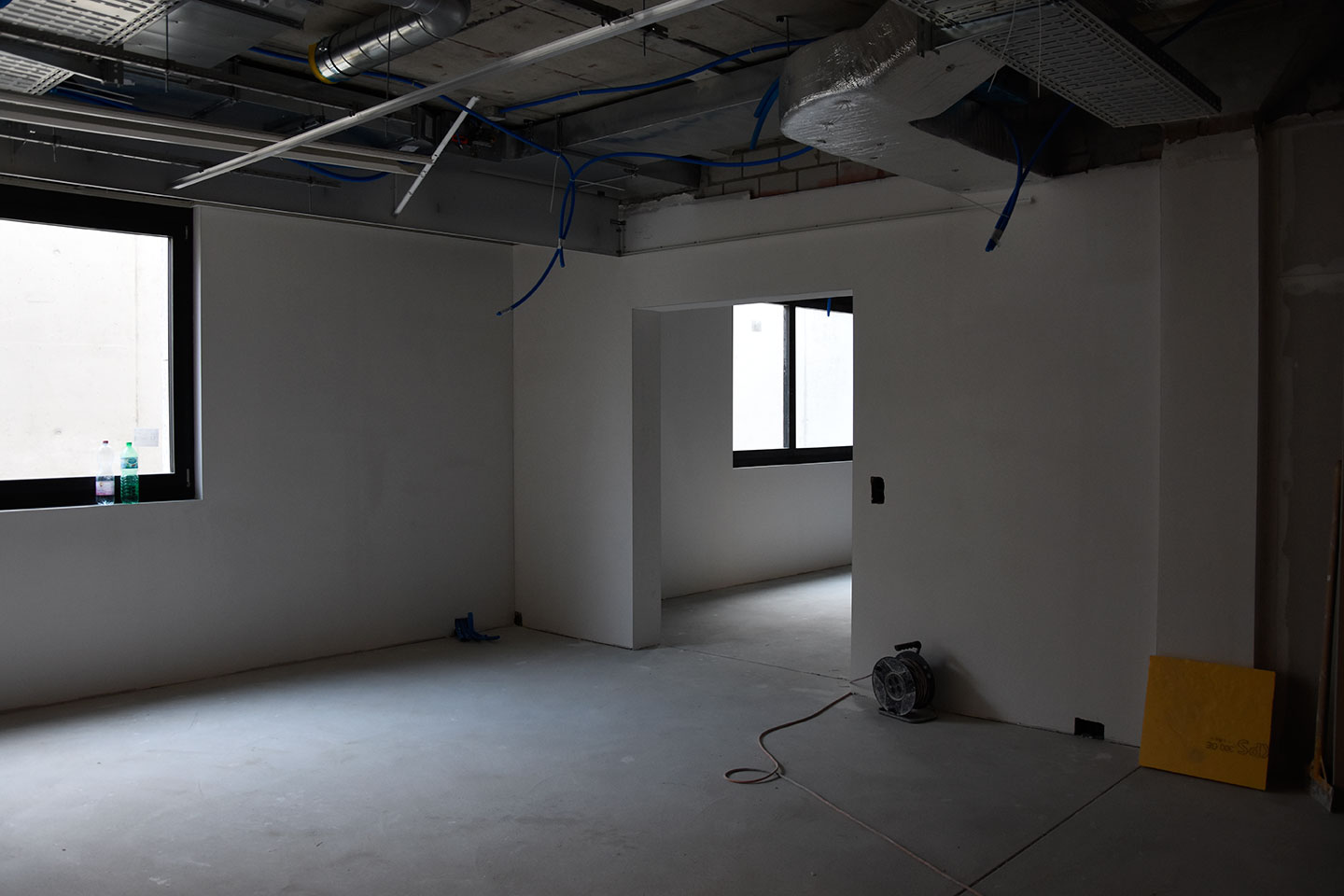

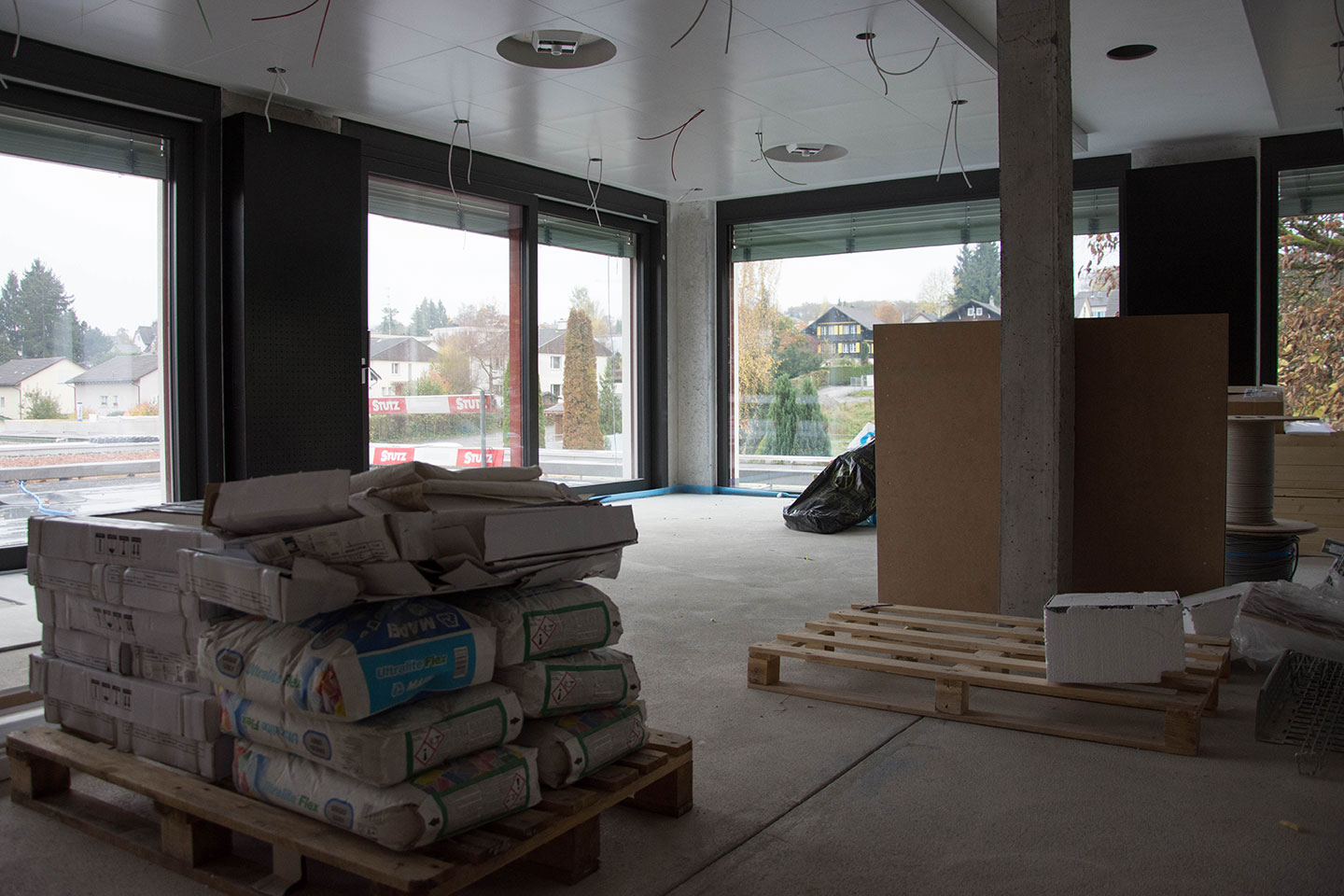

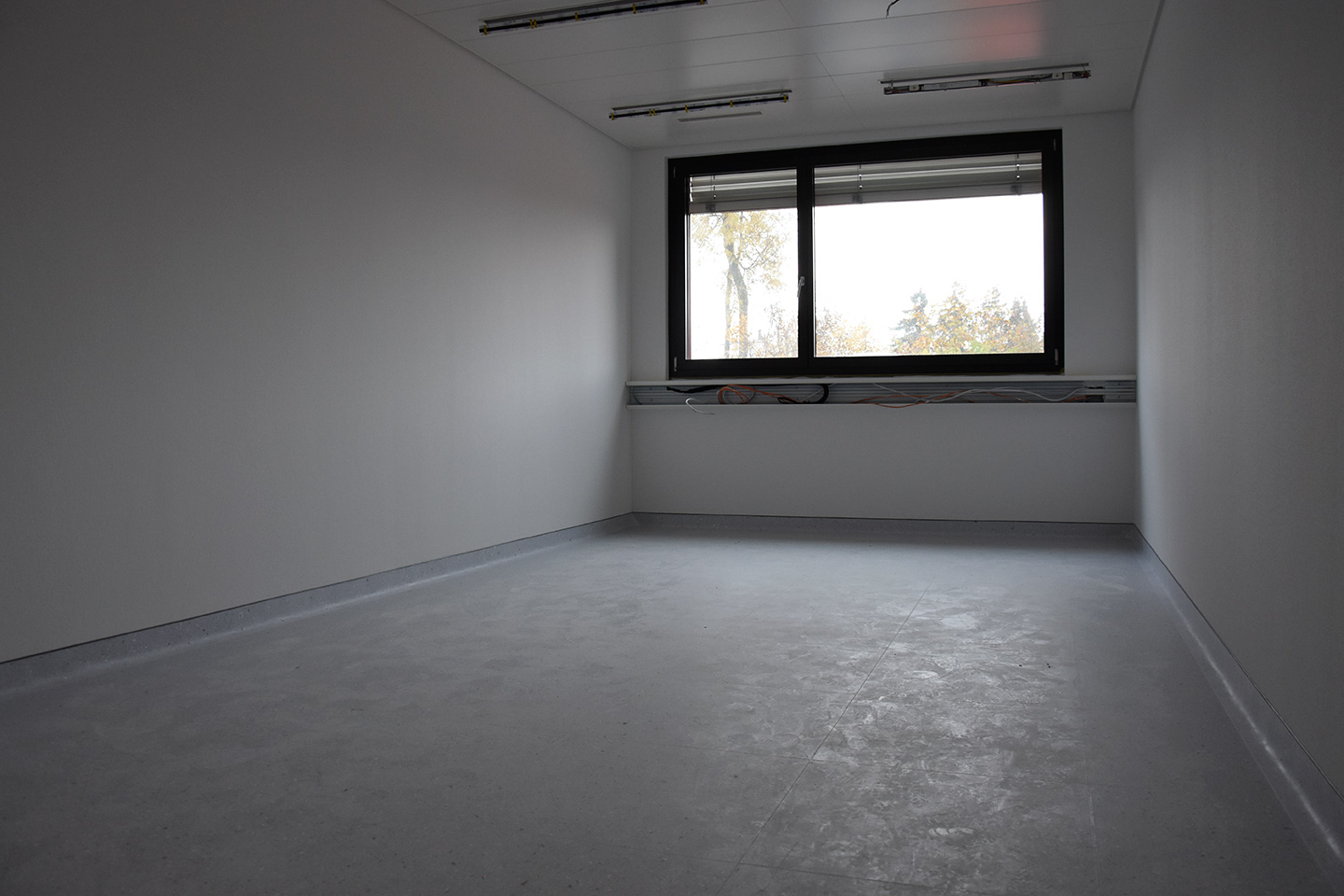

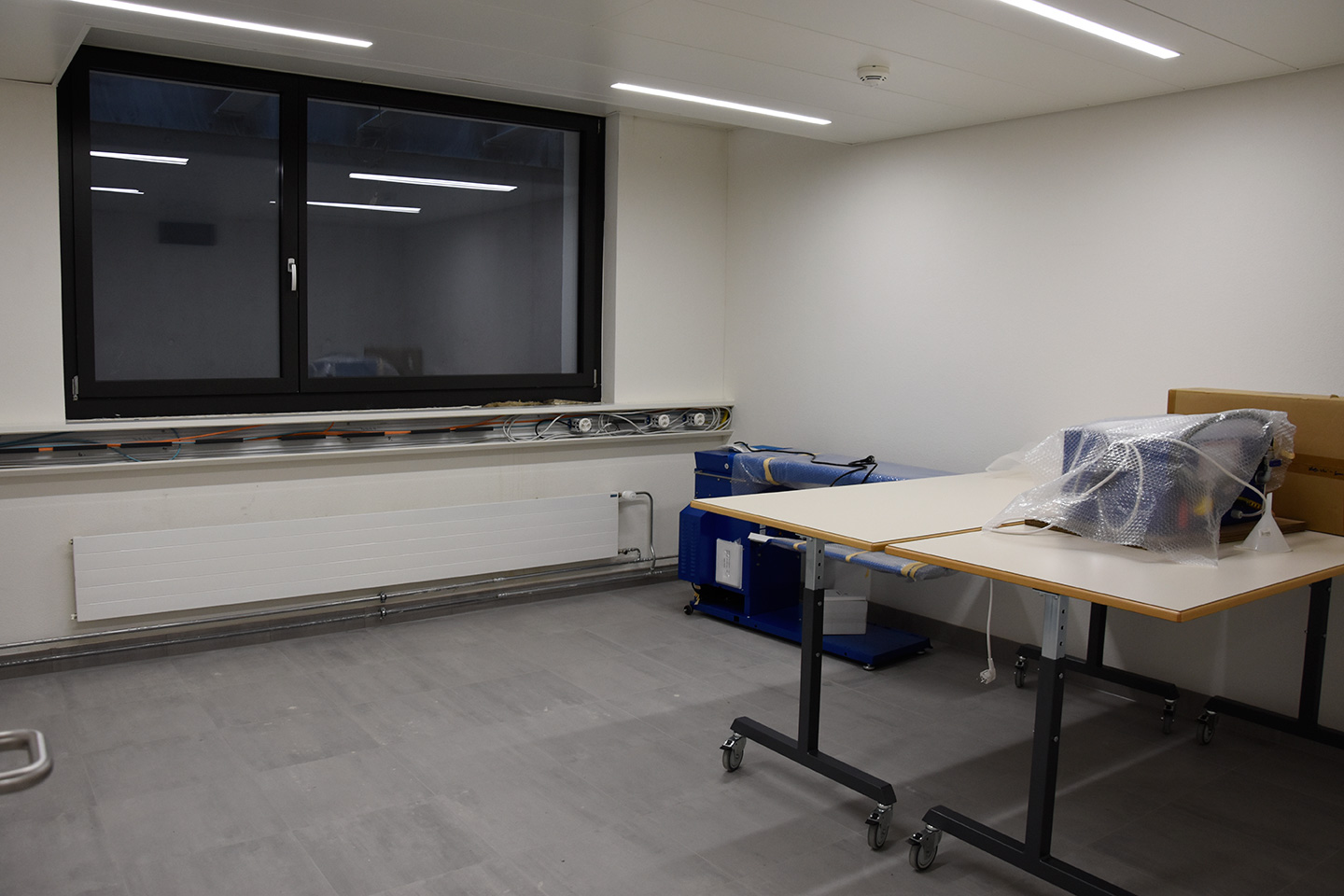

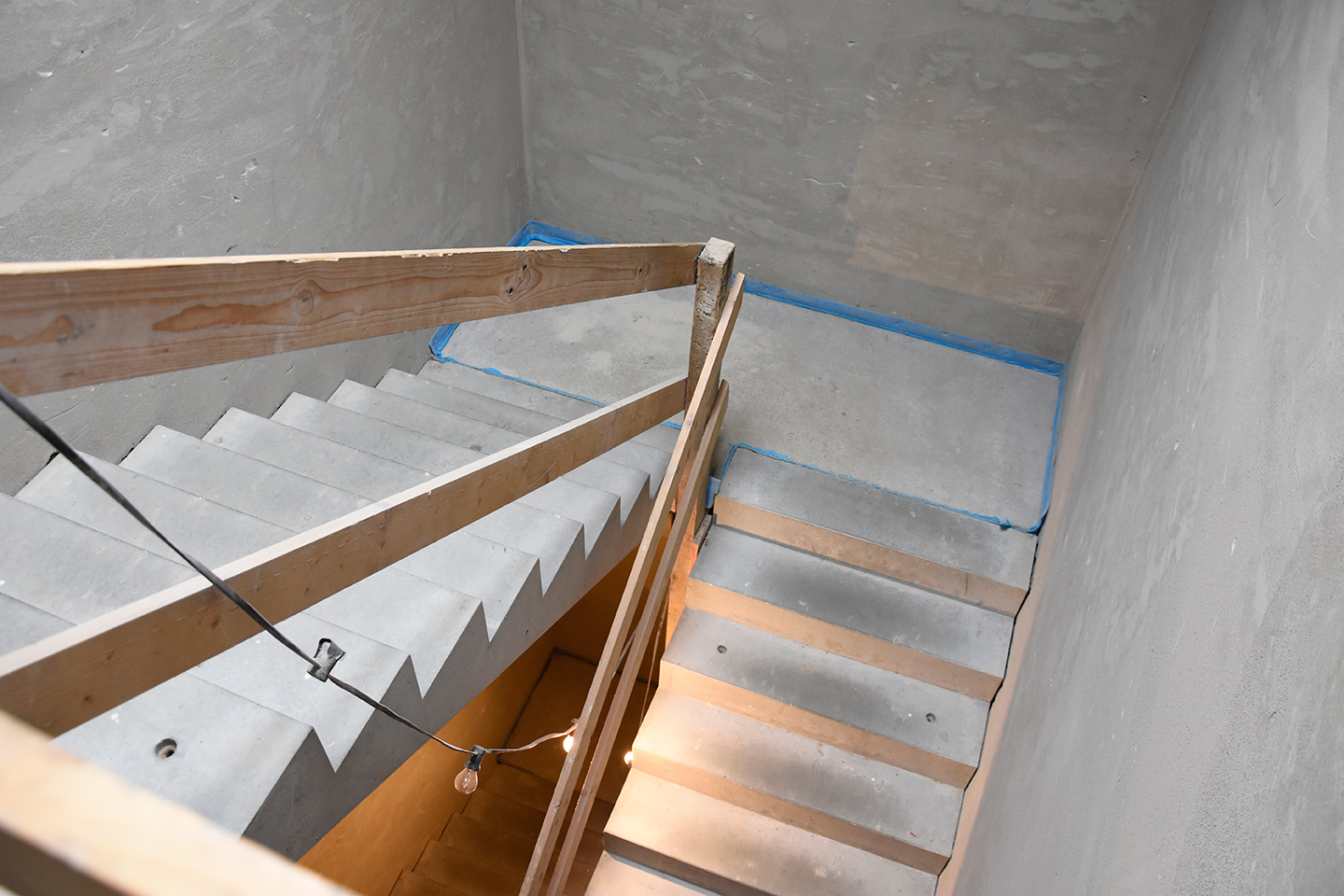

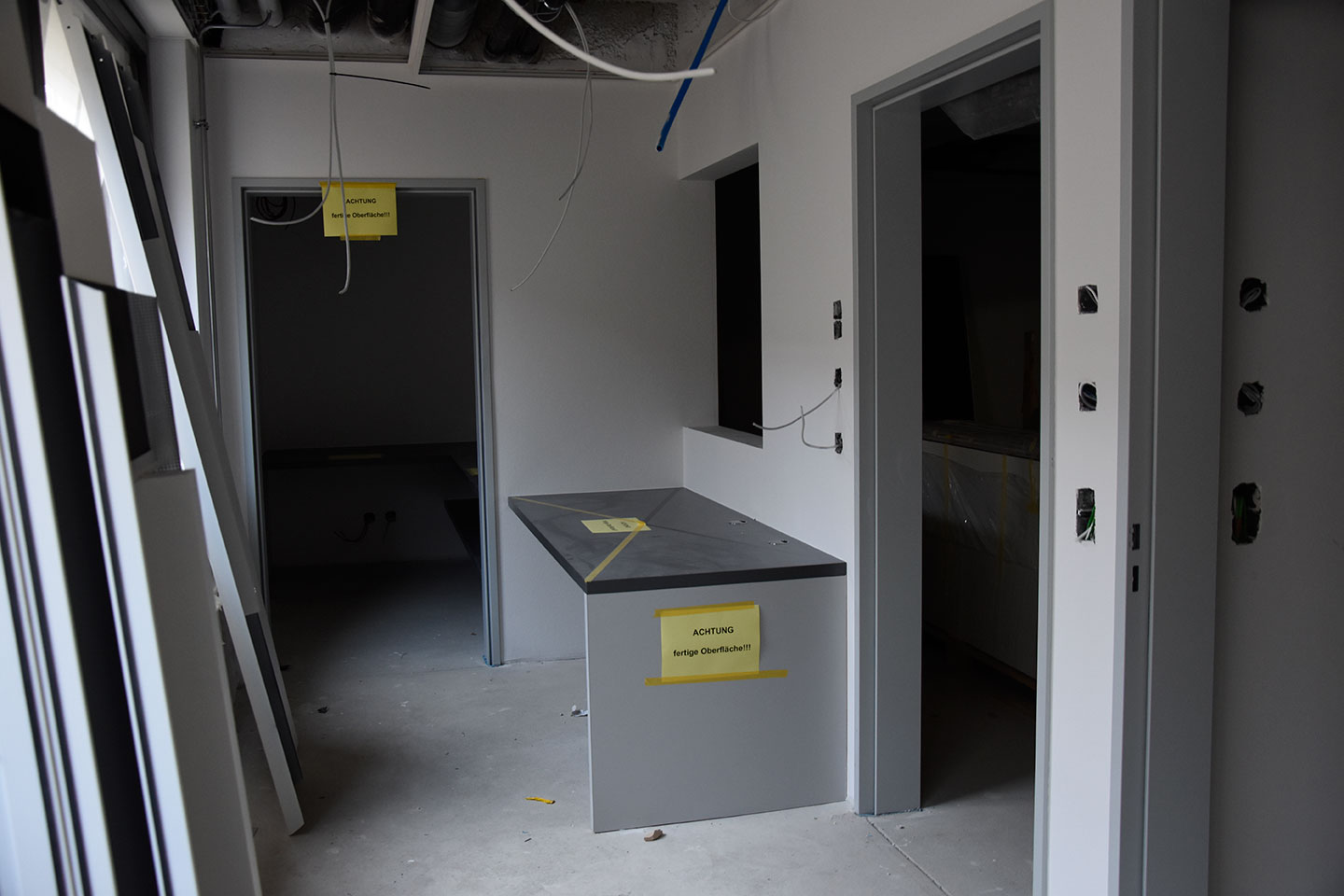

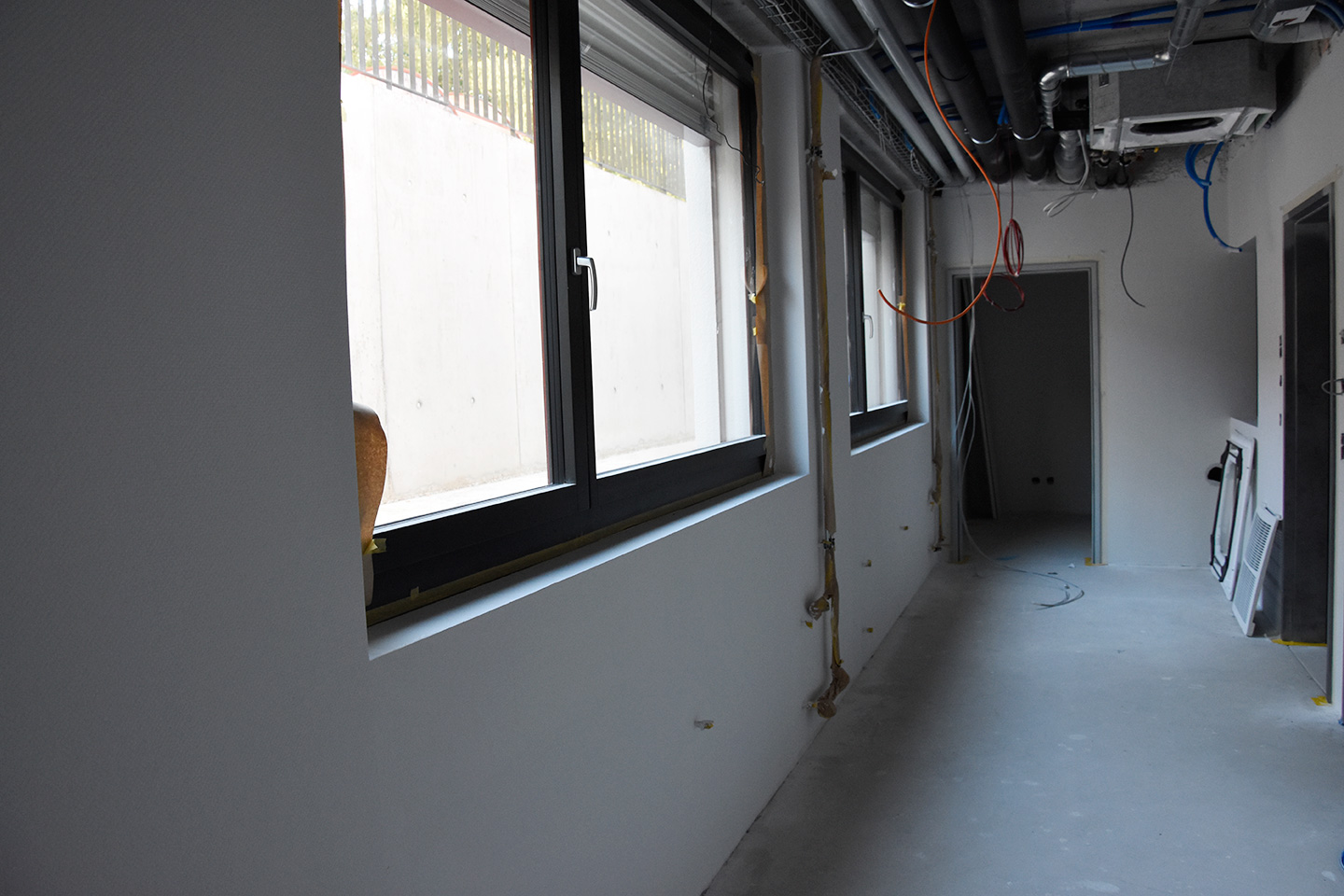

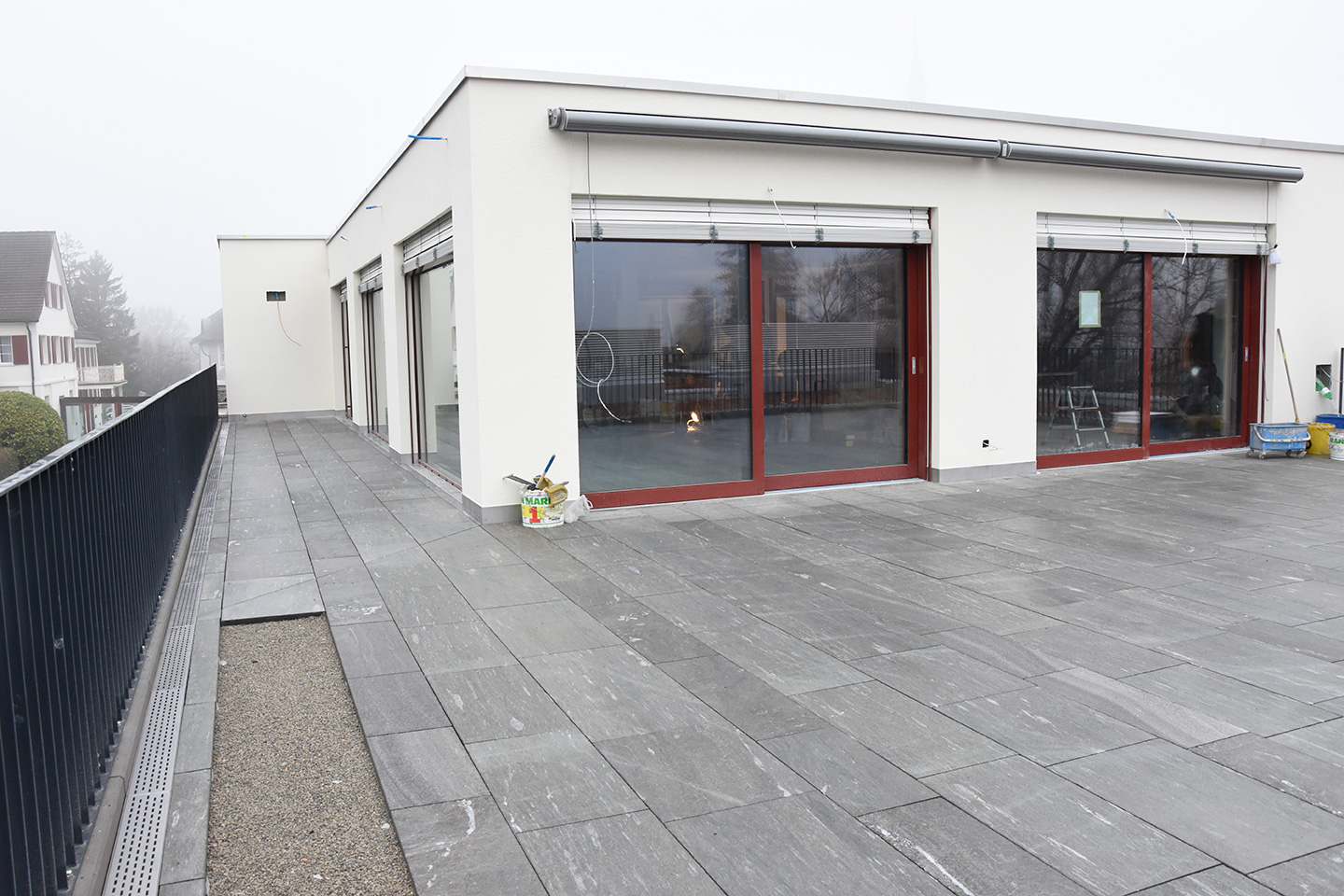

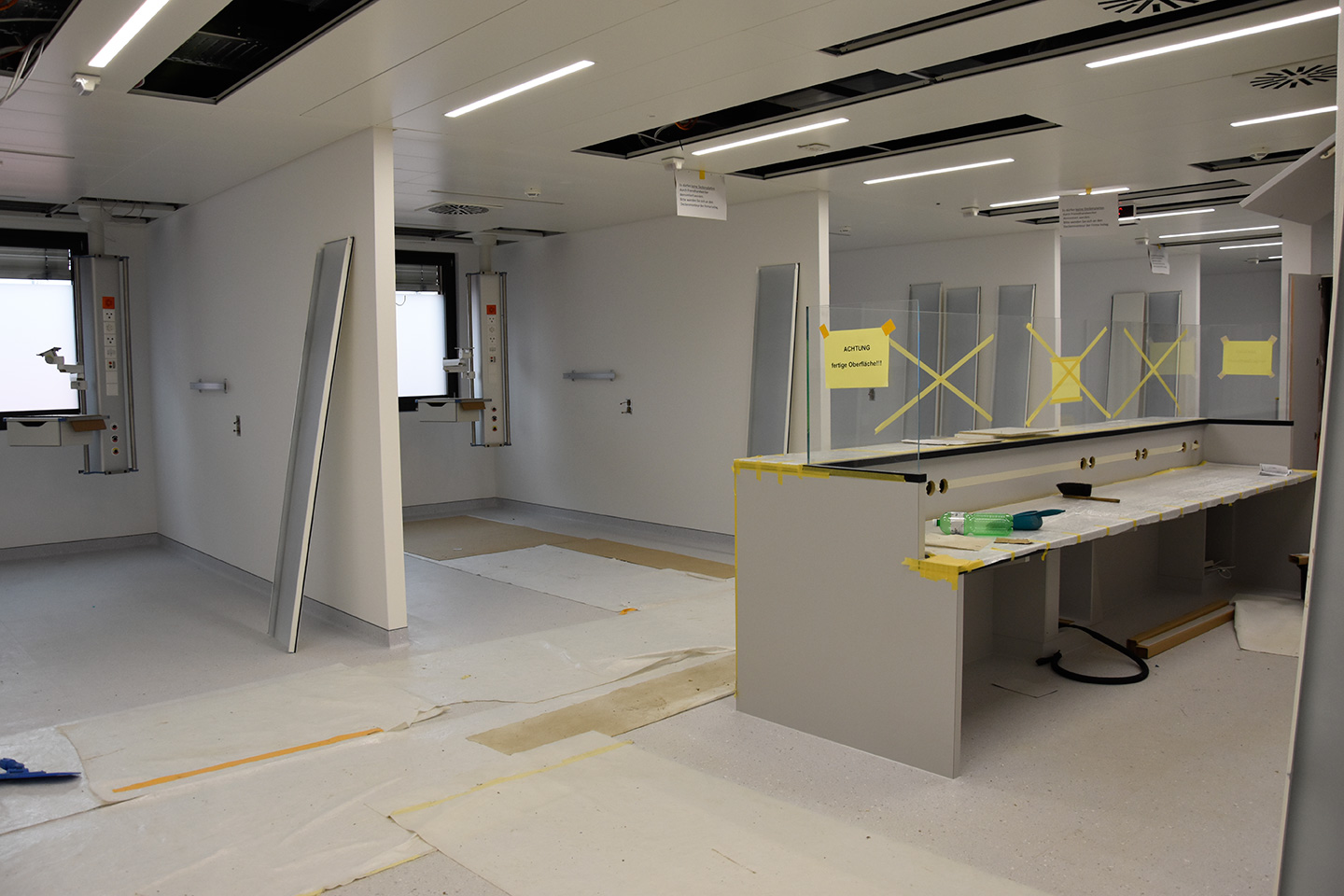

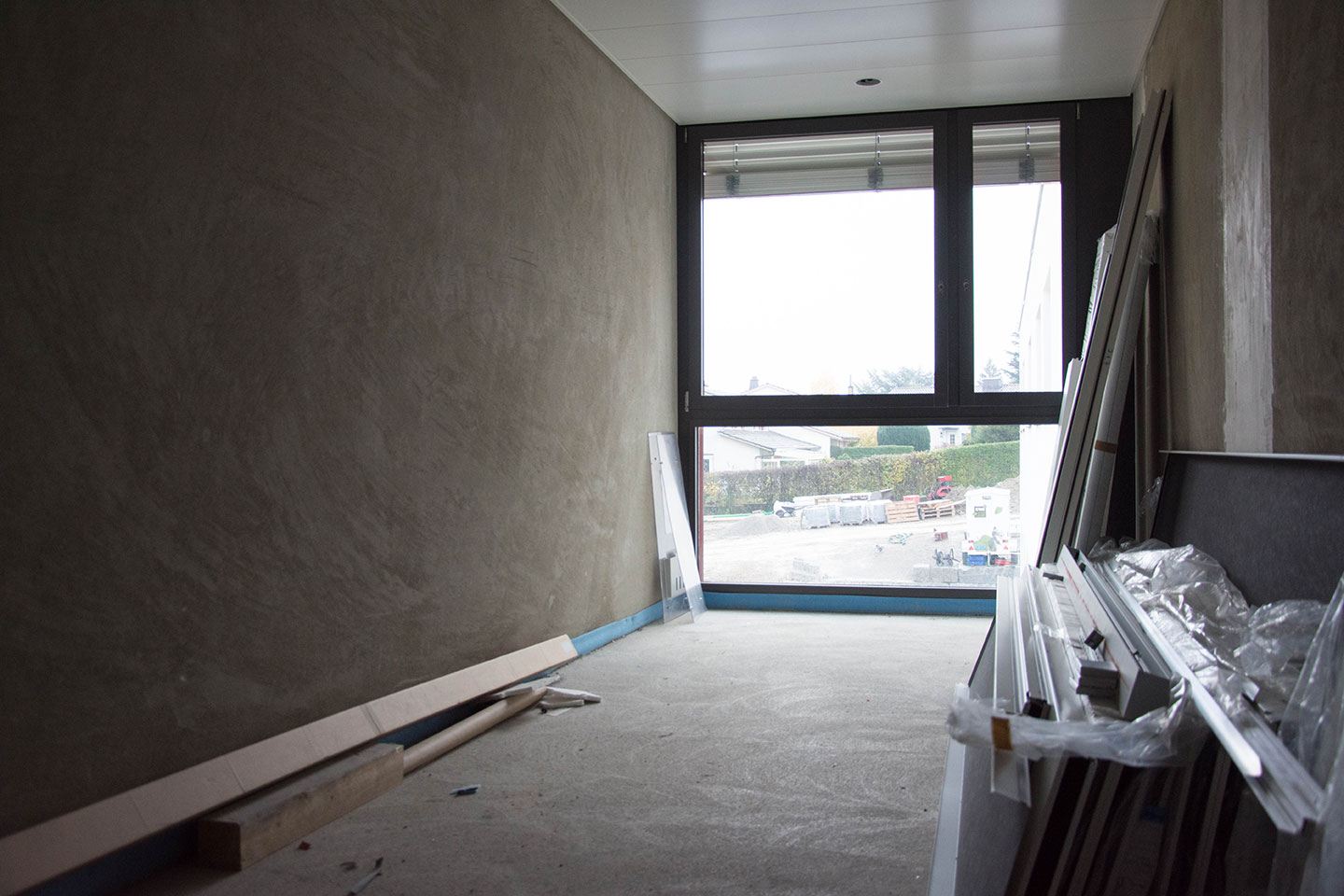

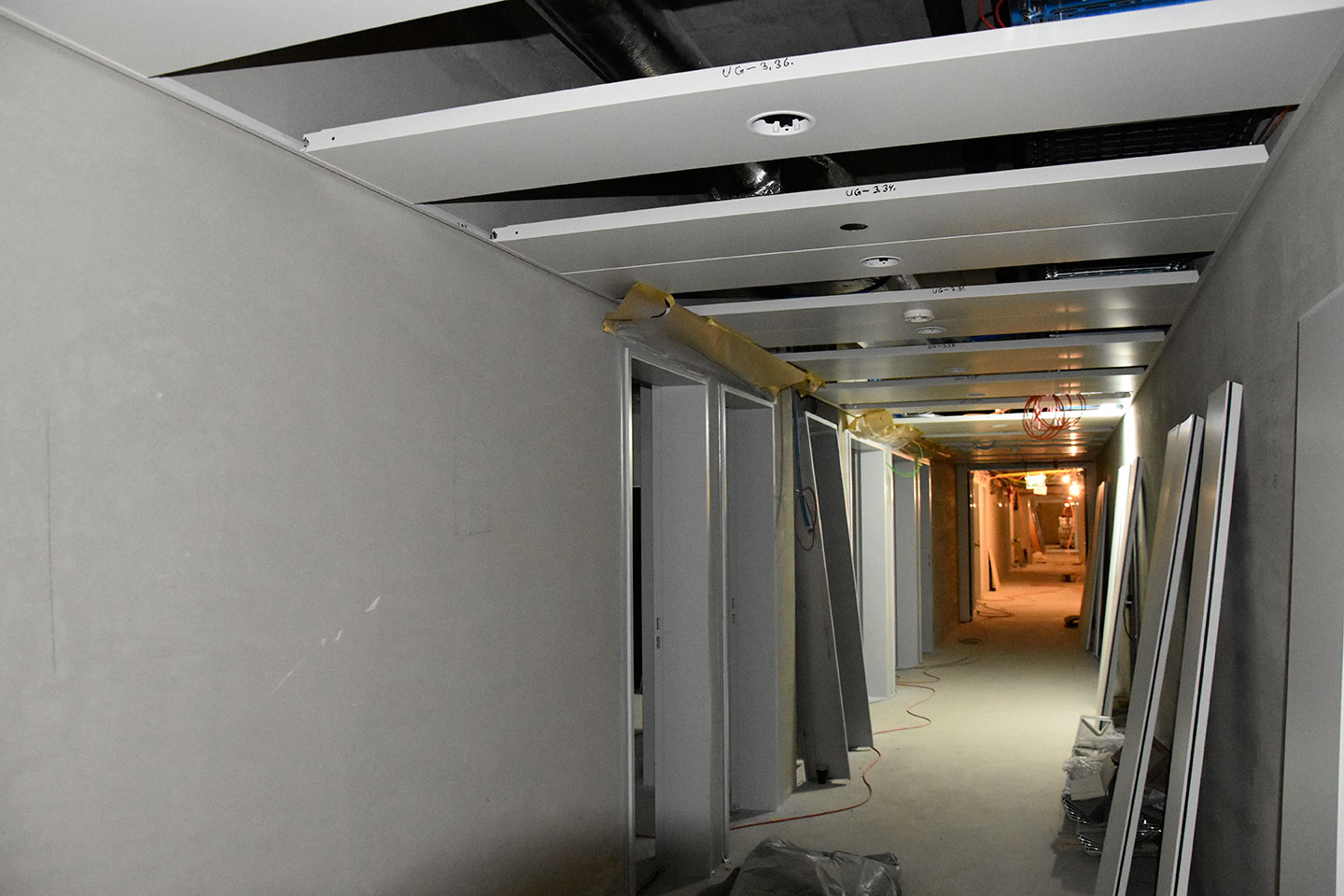

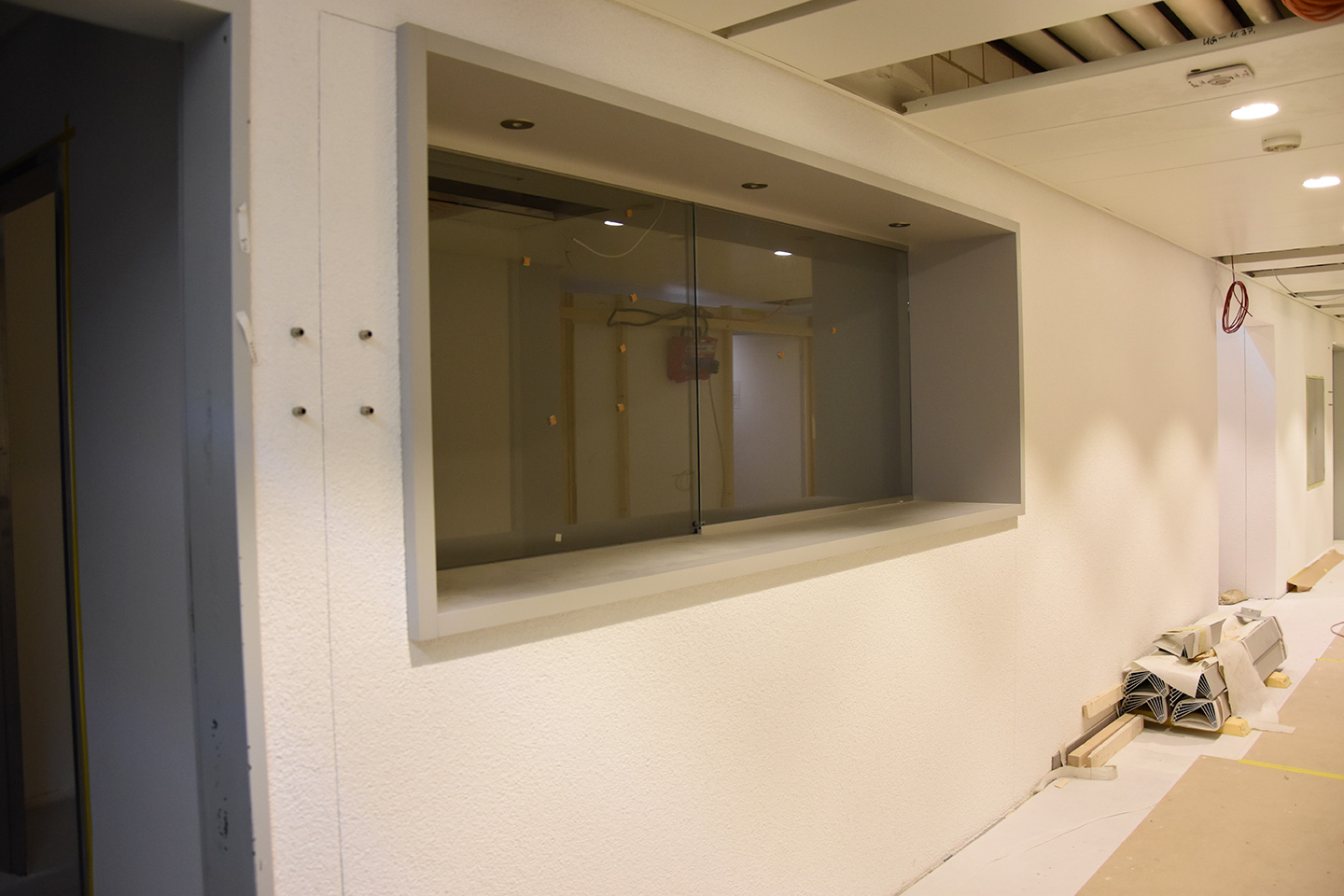

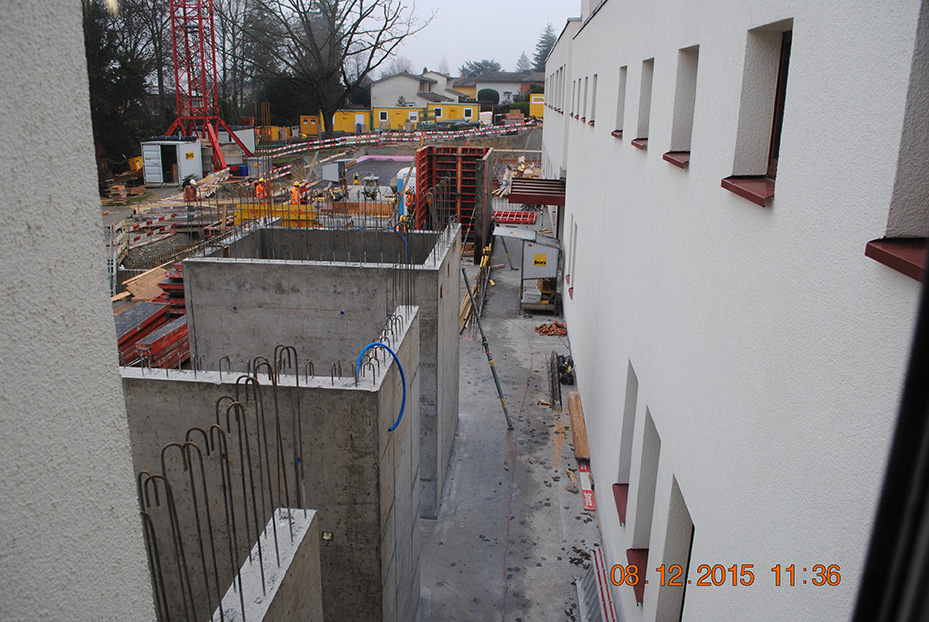

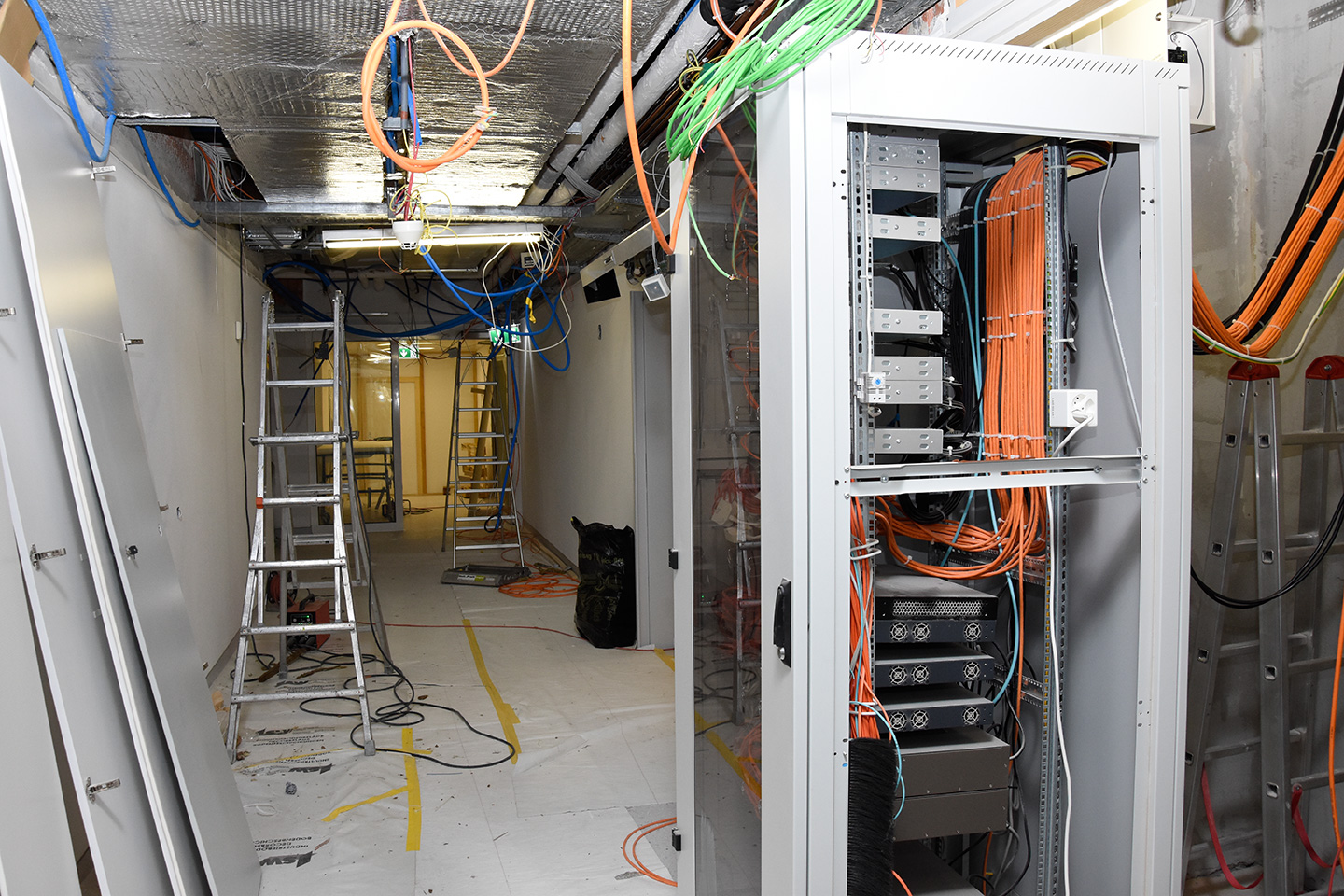

Innenausbau Stand 12. Dezember 2016
Übergang Station zum Neubau

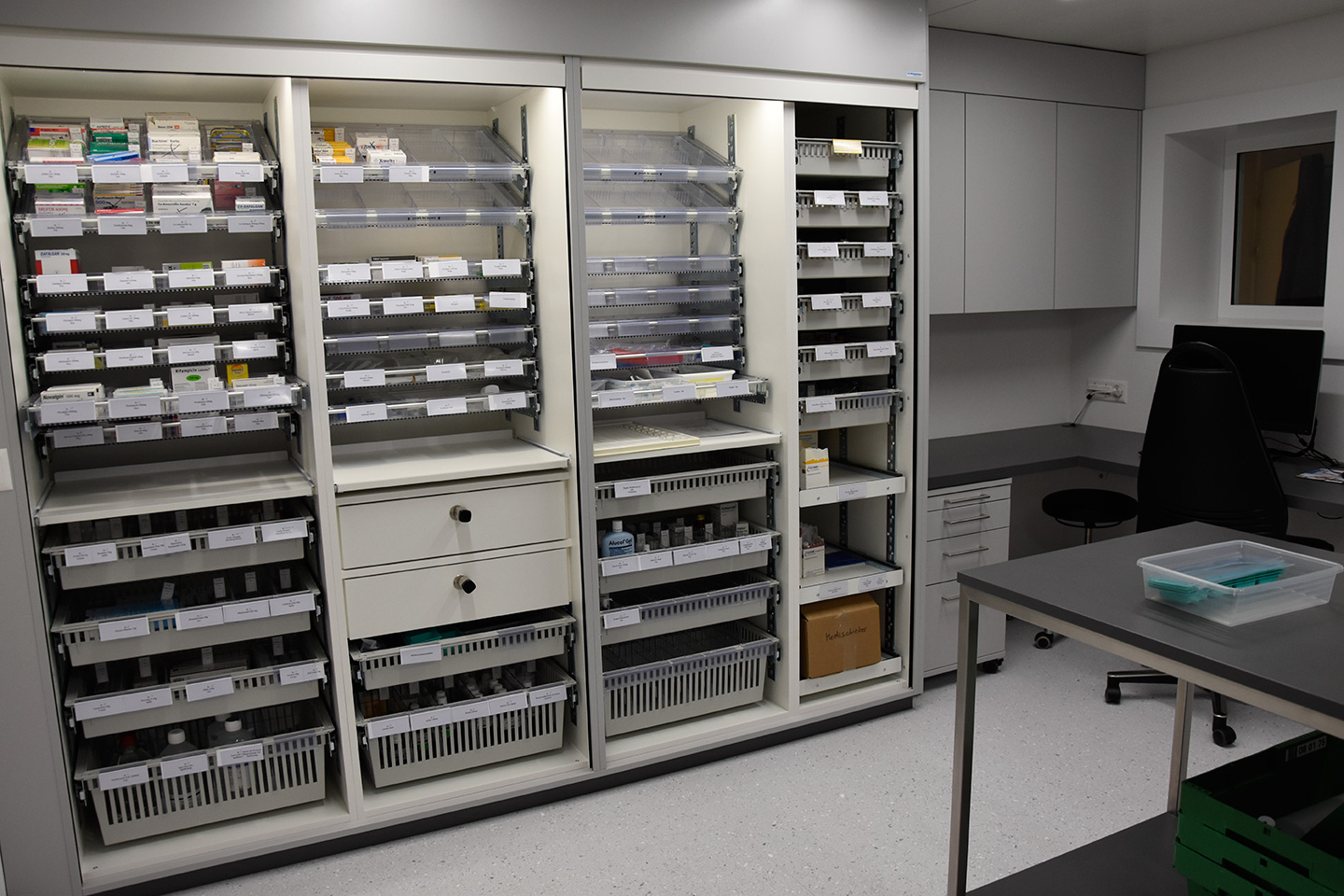

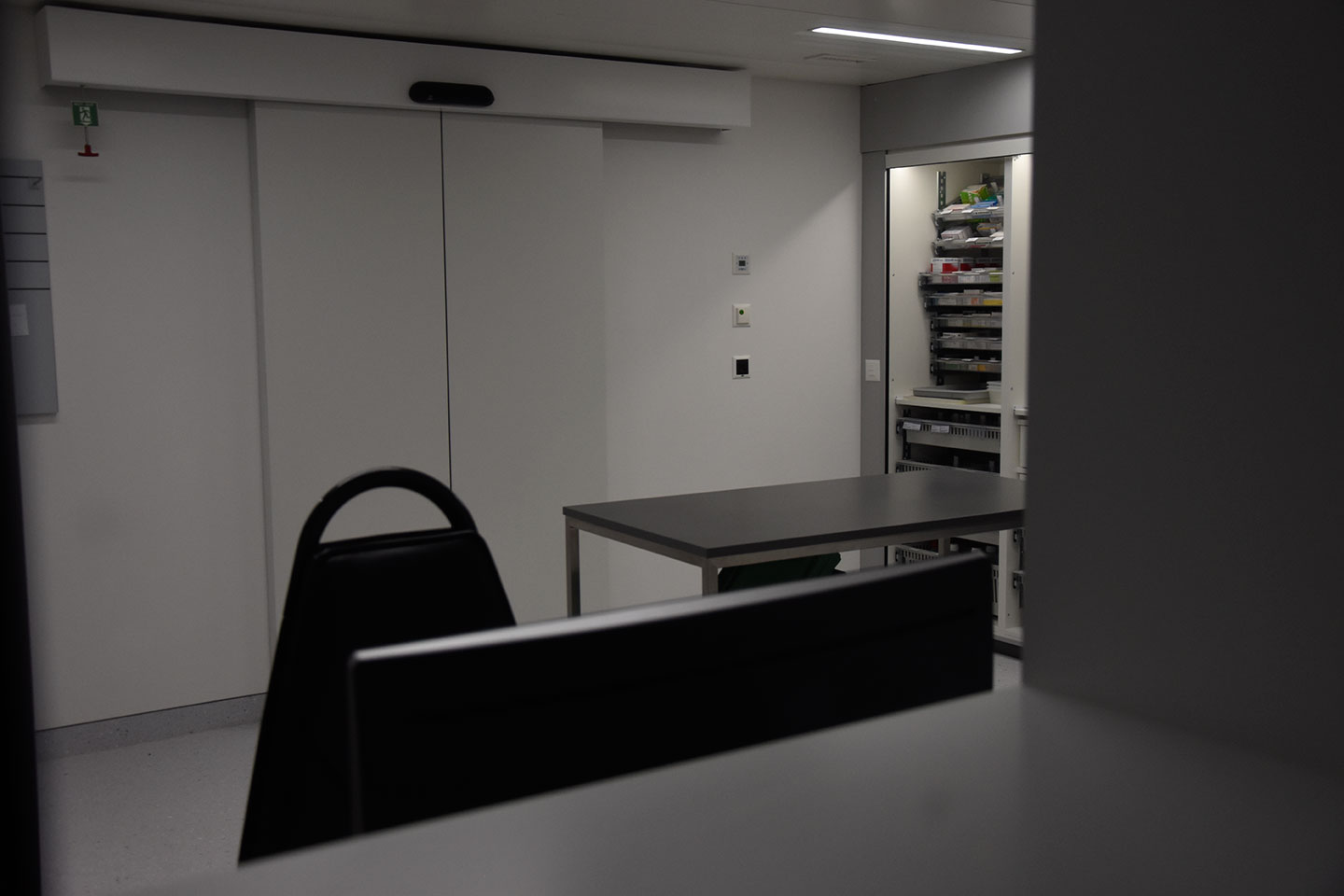

Neue Apotheke
Neue Apotheke

3 - Bett - Zimmer in der Allgemeinabteilung
Rapportzimmer Pflege
Stationssekretariat
Seeschau Privé
Seeschau Privé
Seeschau Privé Terasse
Seeschau Privé Office
Intermediate-Care-Einheit
Intermediate-Care-Einheit

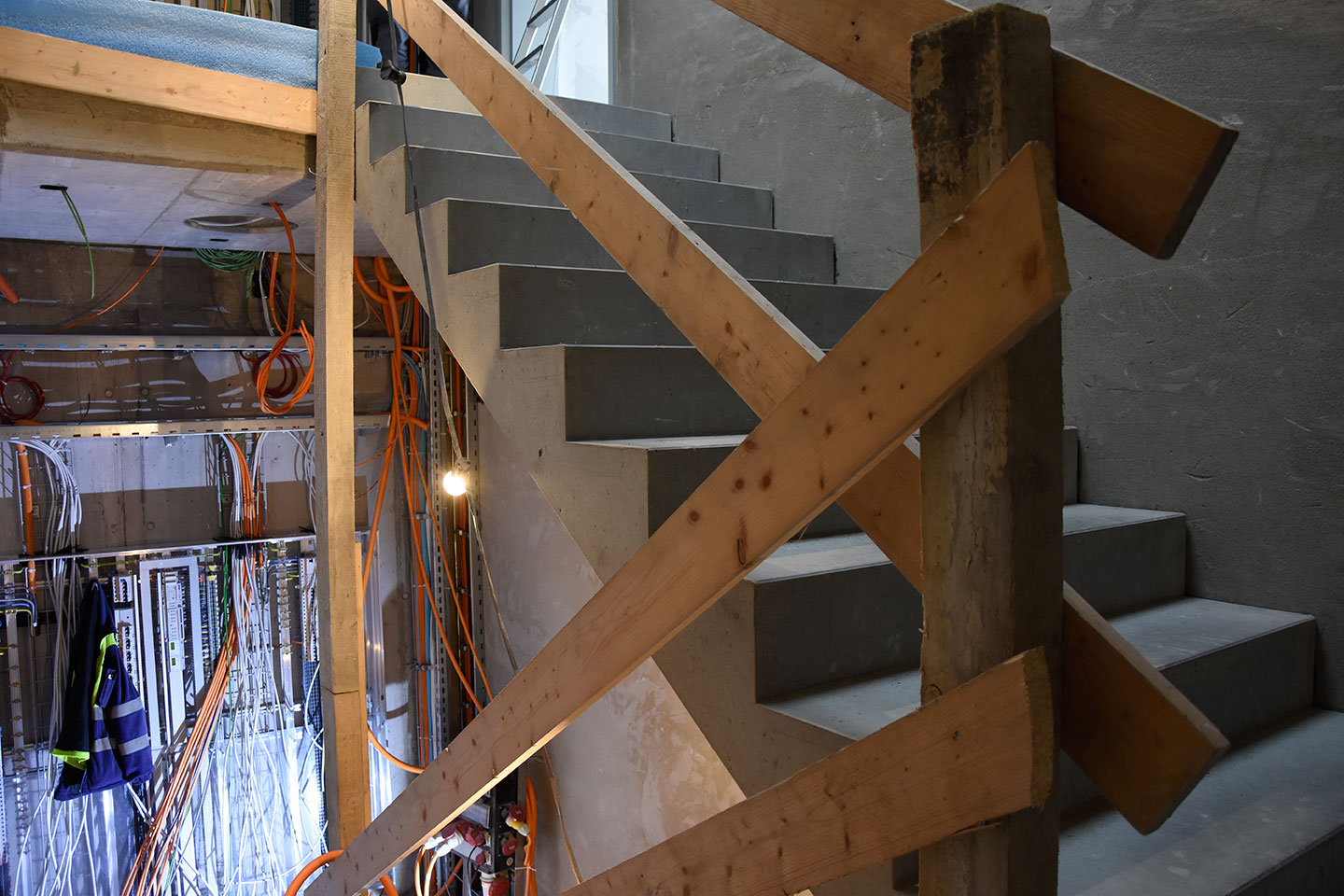

Neues Treppenhaus

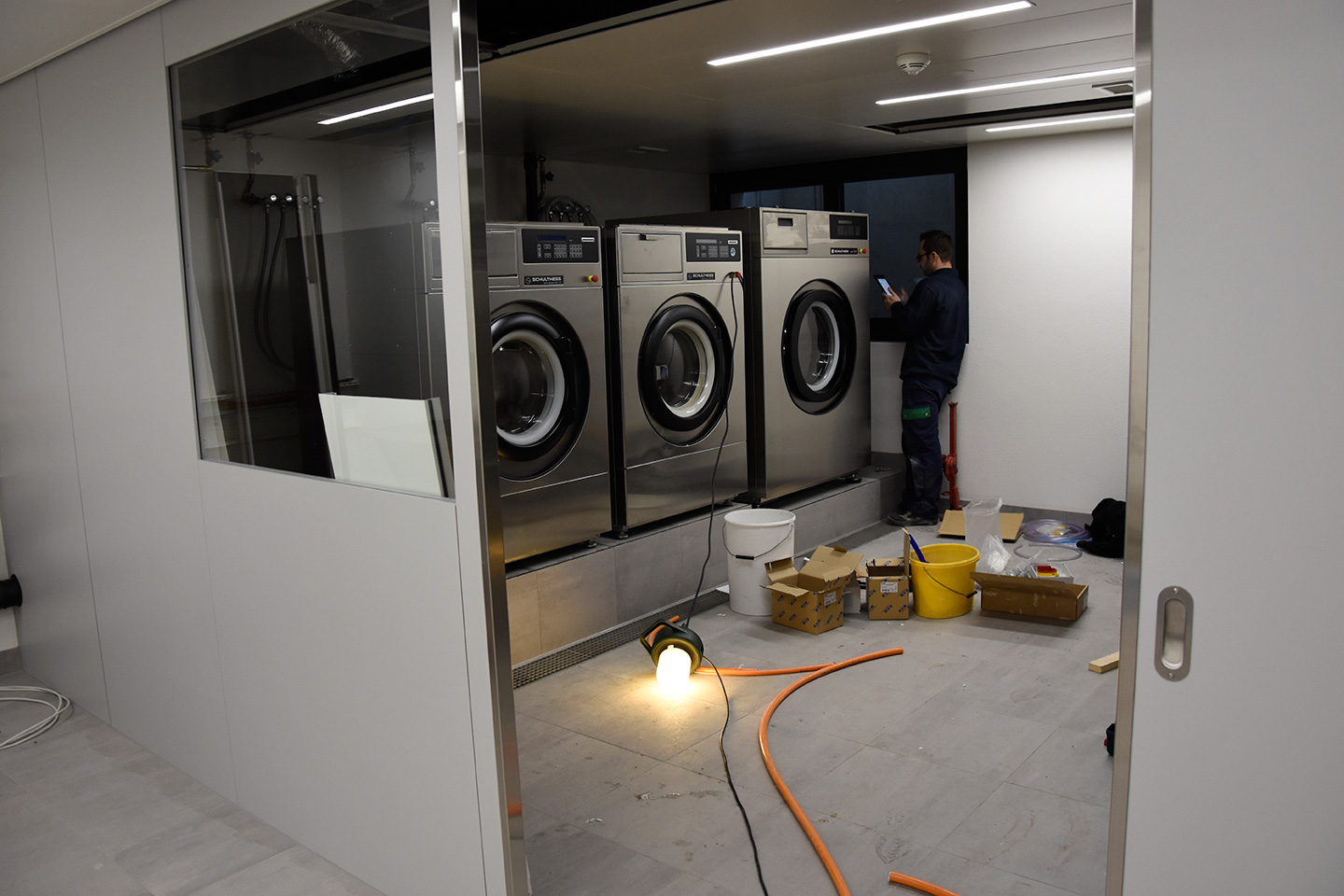

Waschküche
Waschküche
Bügelzimmer
Medizinallager
Korridor Untergeschoss
Empfang Radiologie und Physiotherapie
Umkleide Physiotherapie
Radiologie
Radiologie

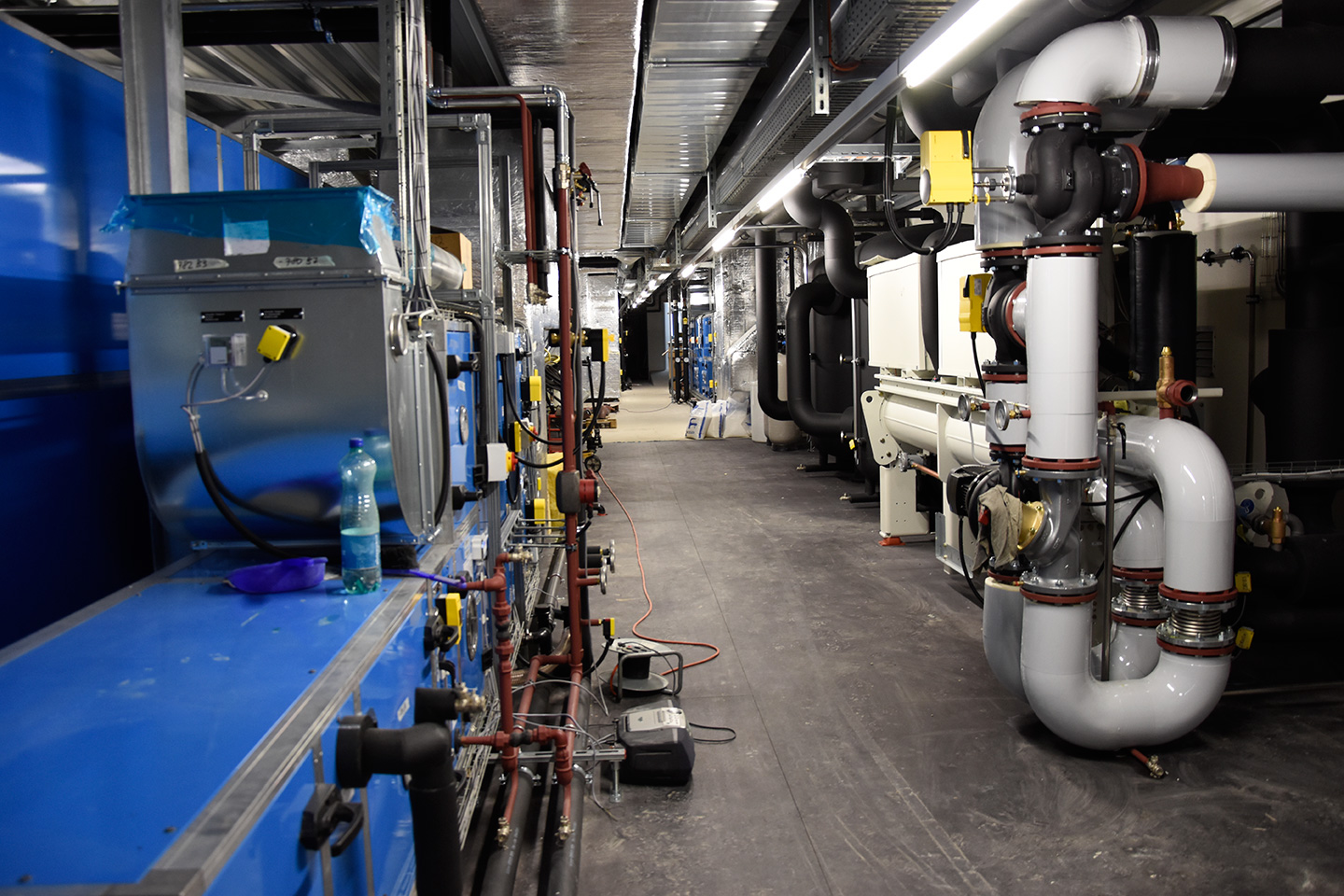

Lüftung

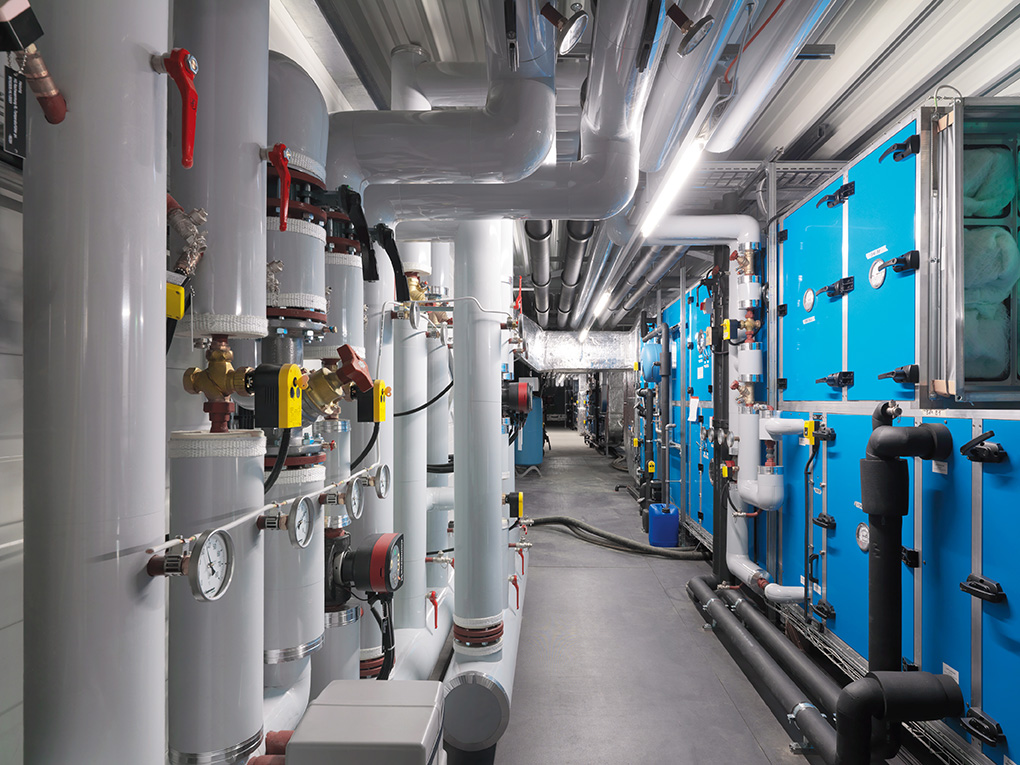

Technikzentrale

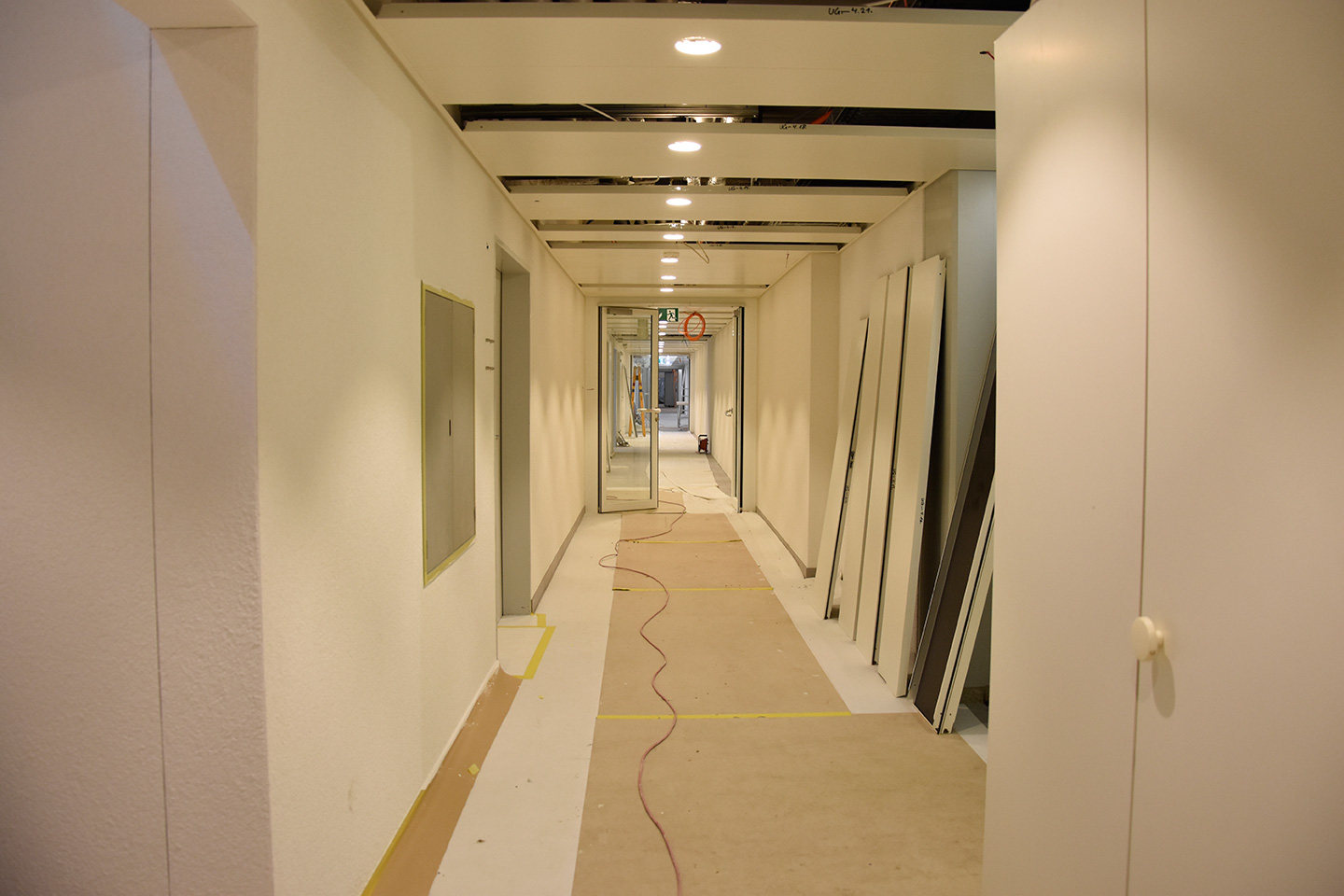

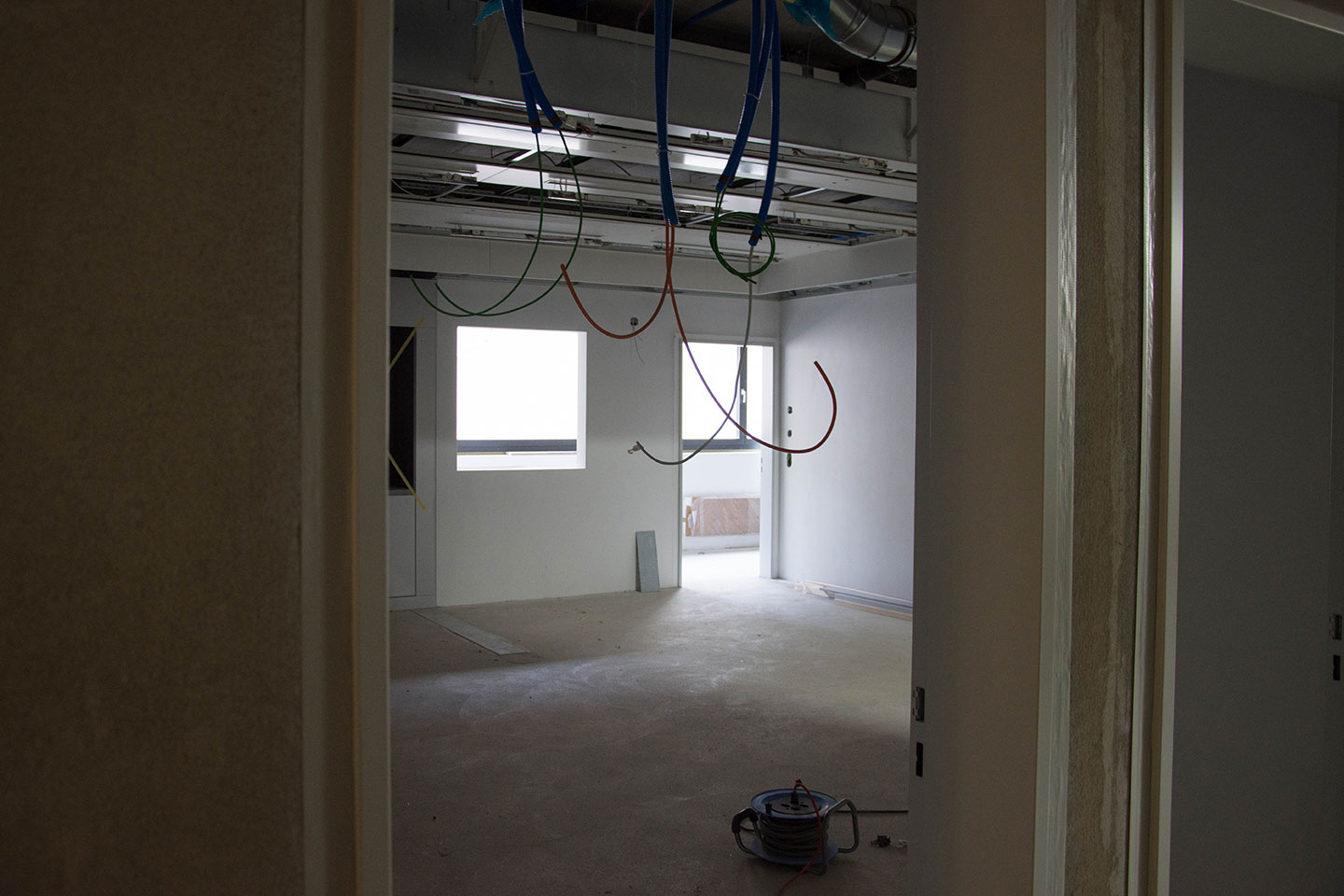

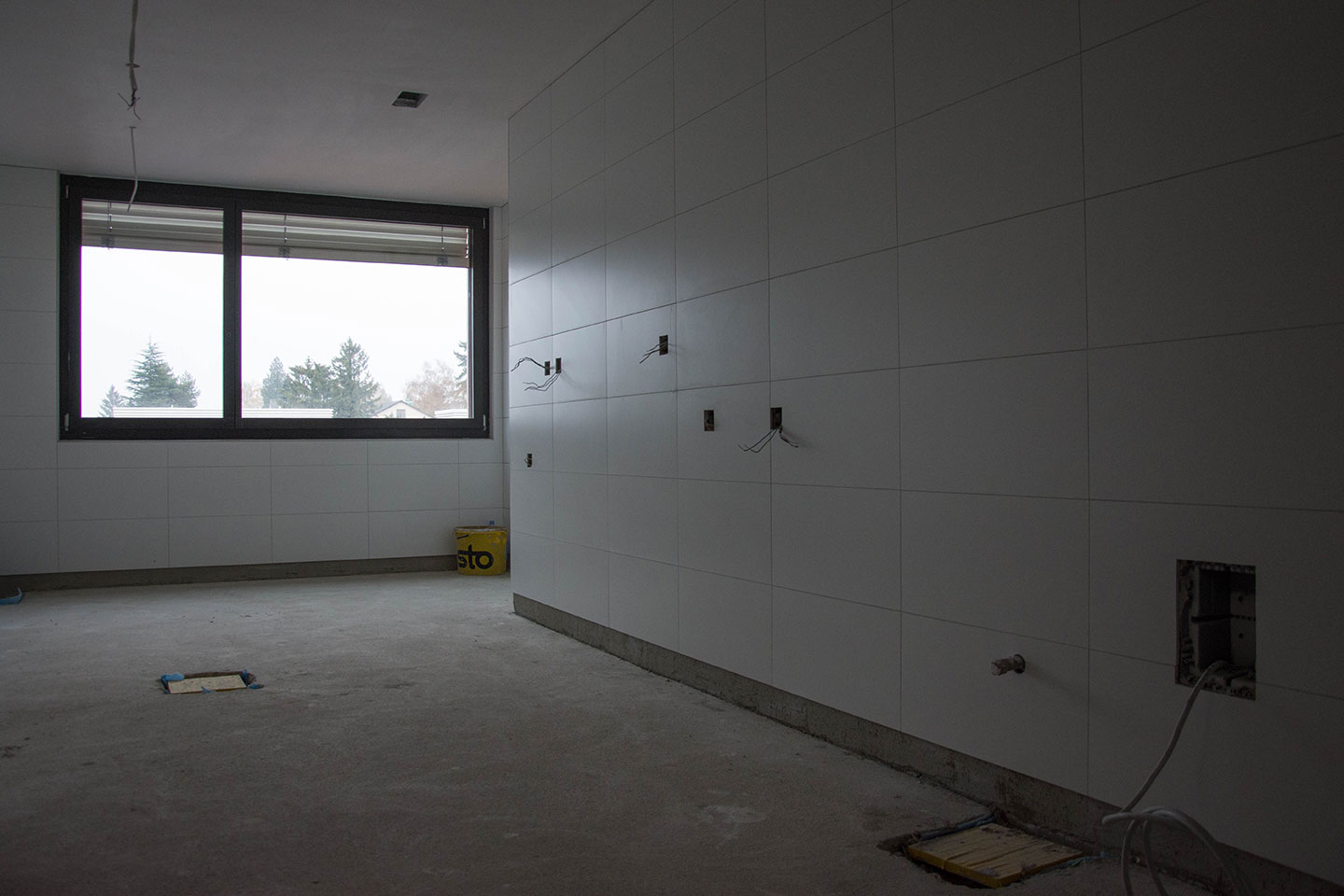

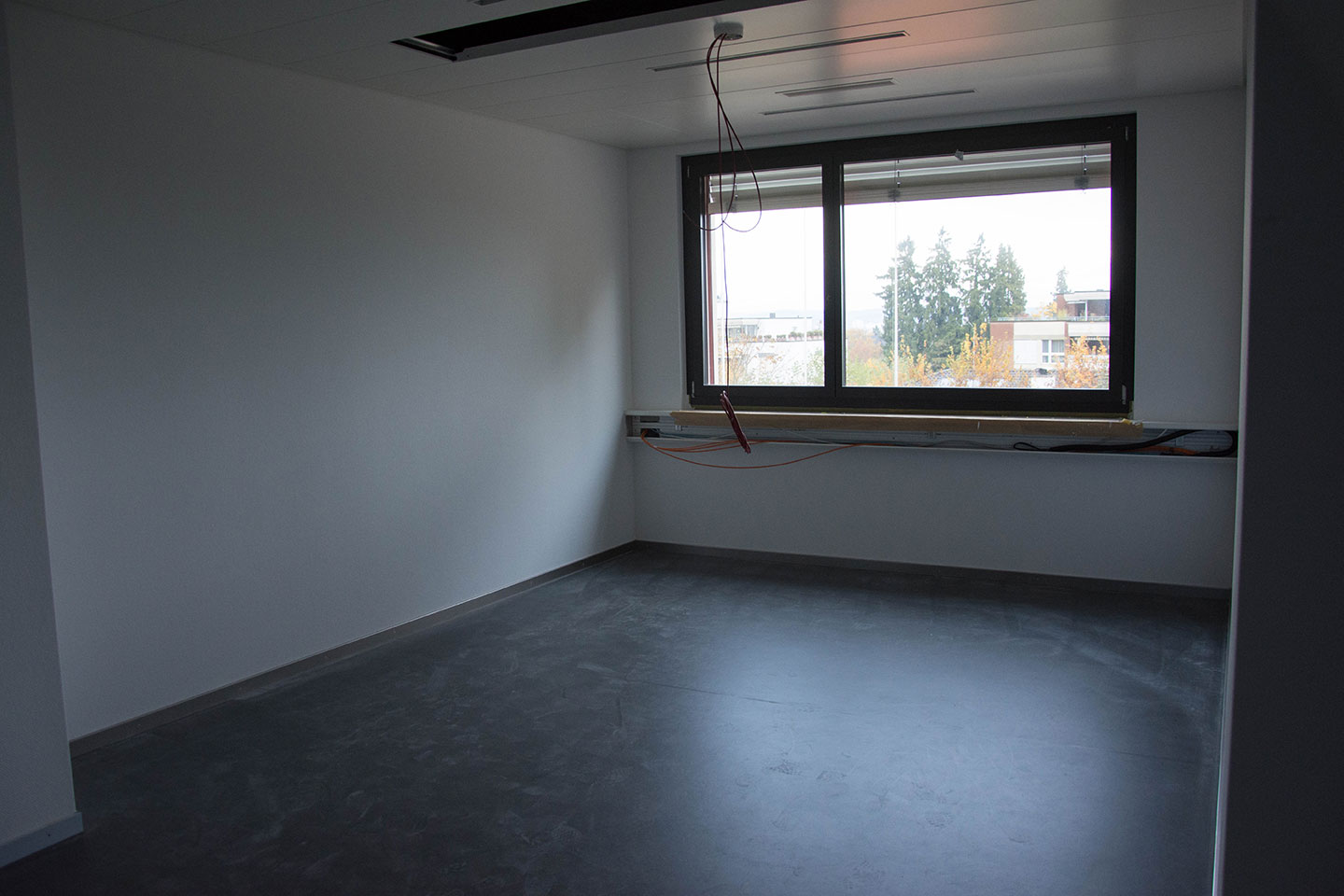

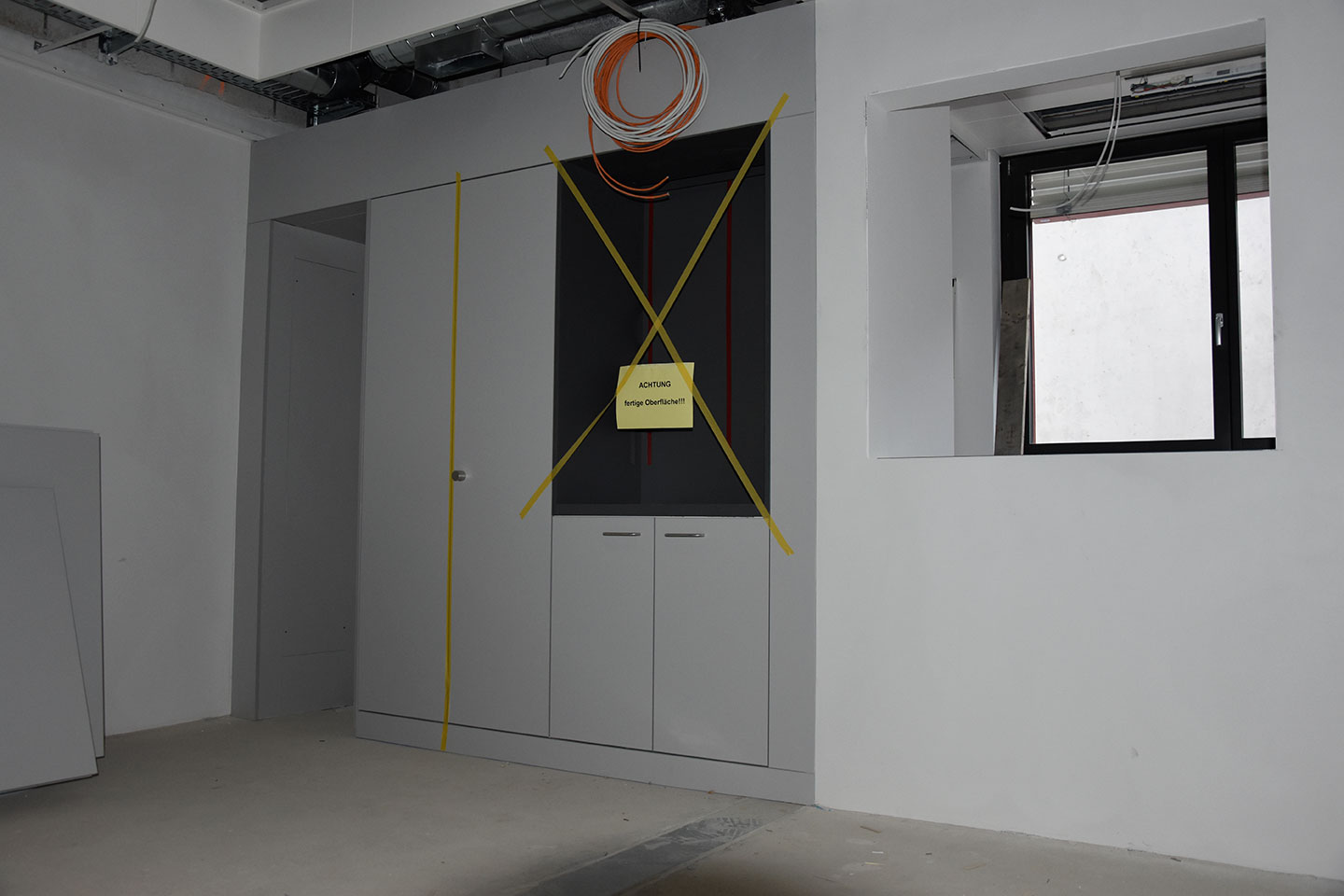

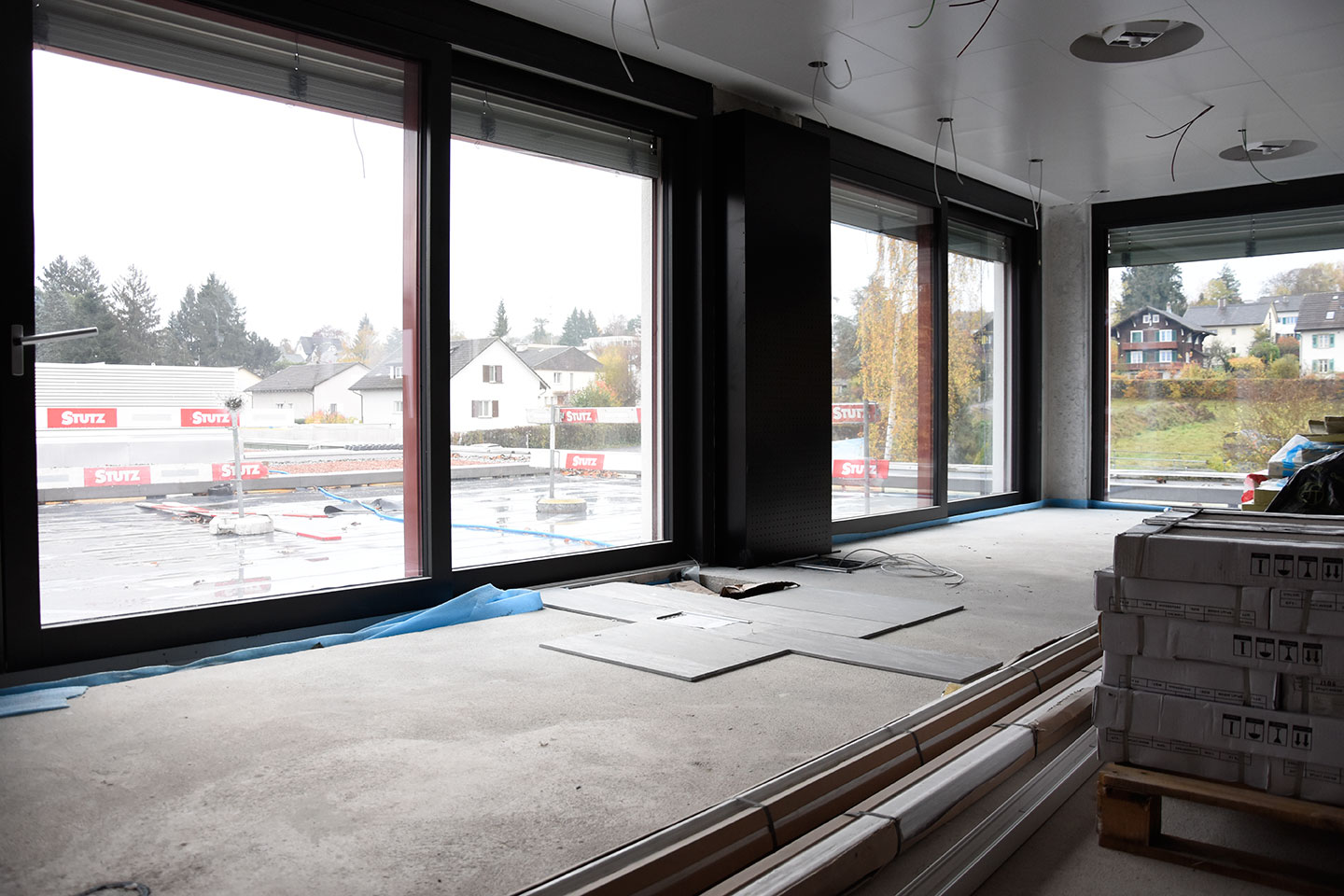

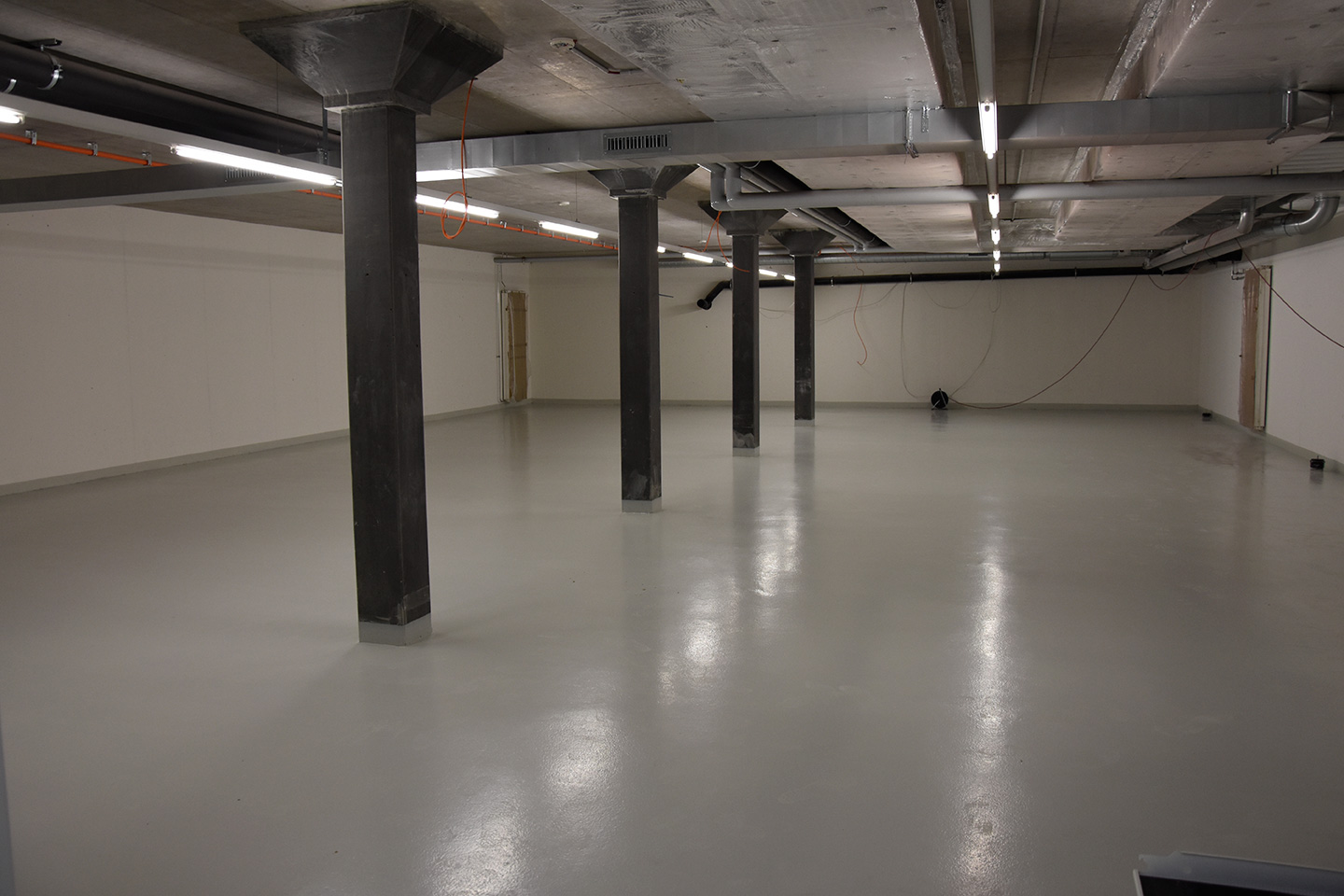

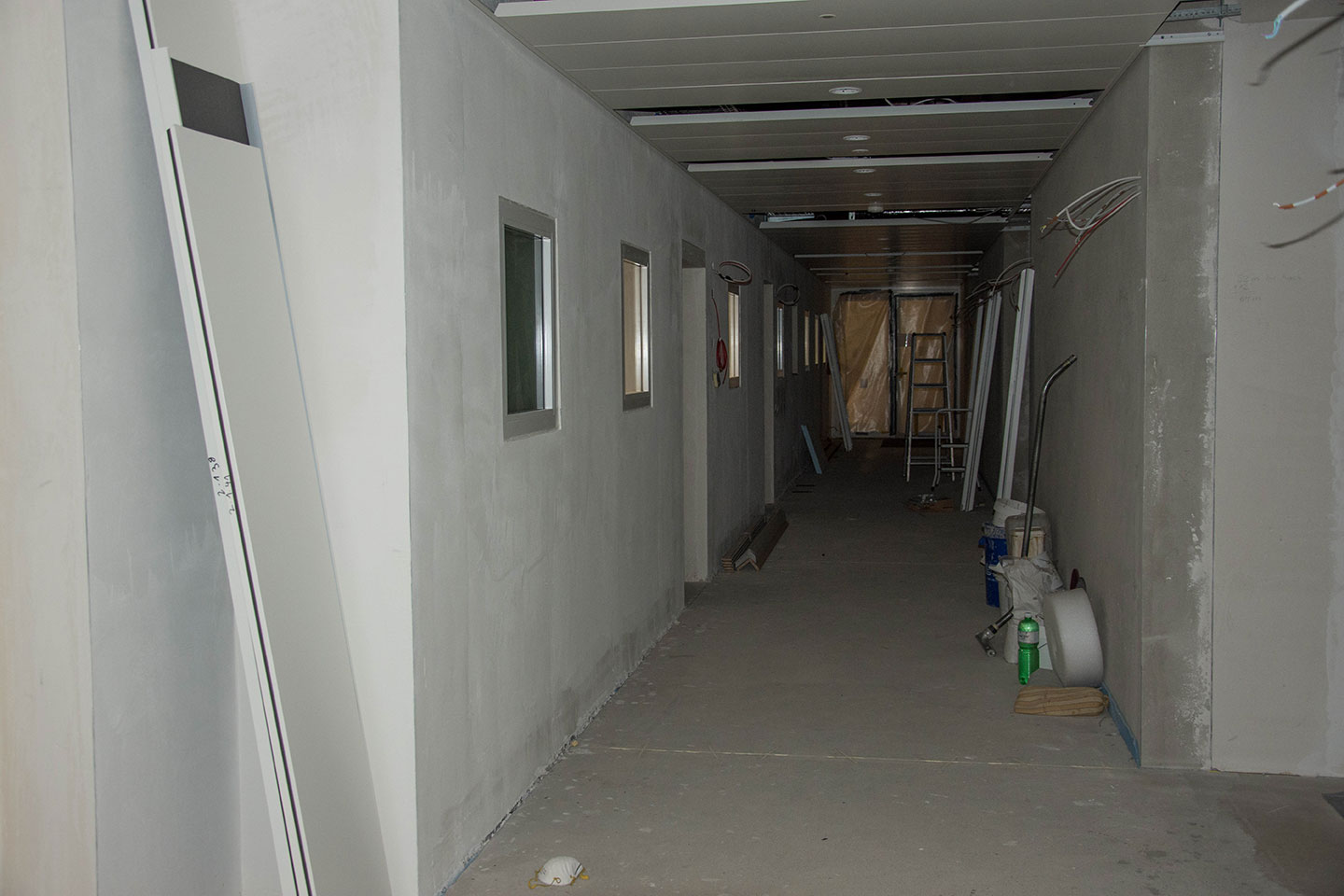

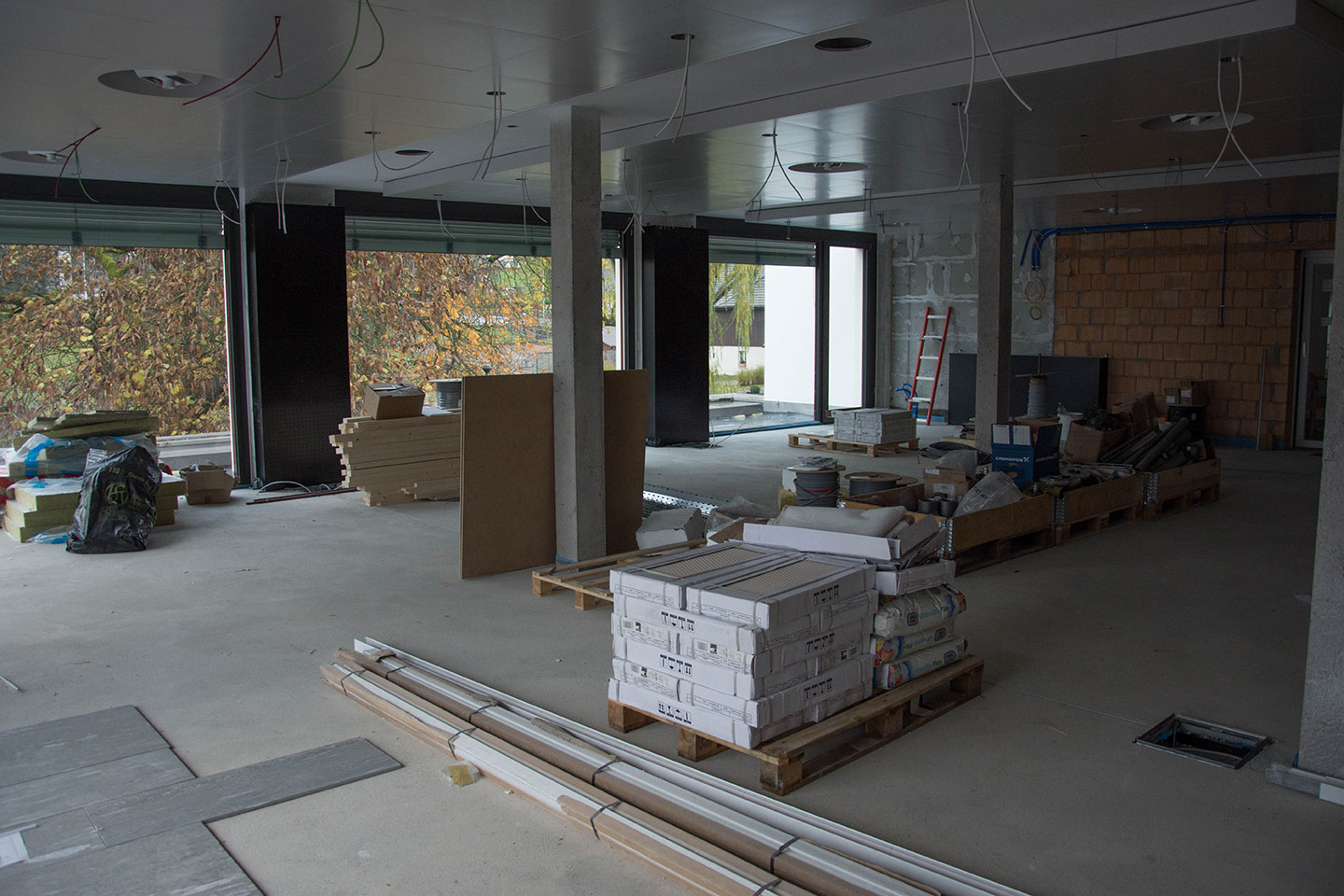

Innenausbau Stand 5. November 2016

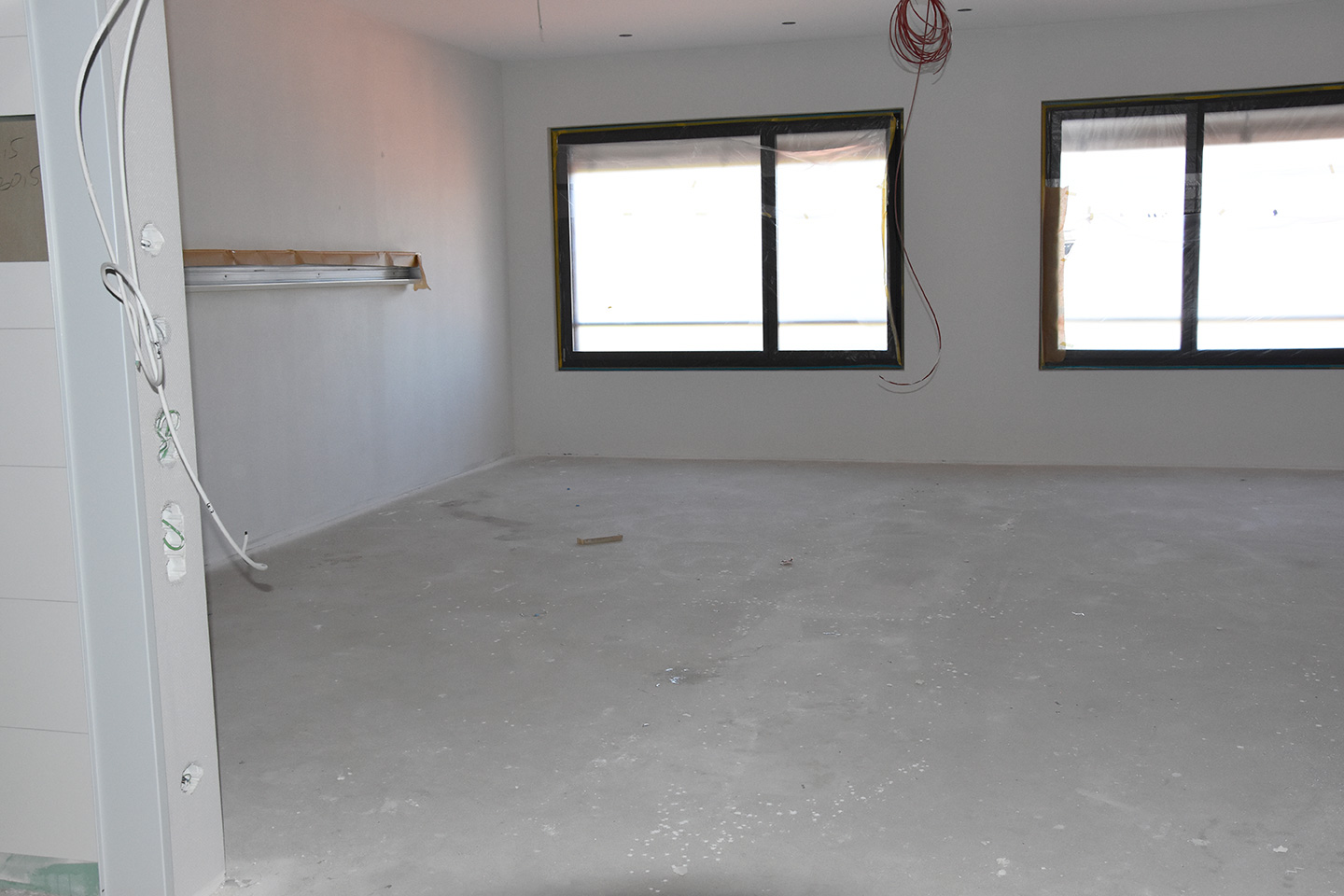

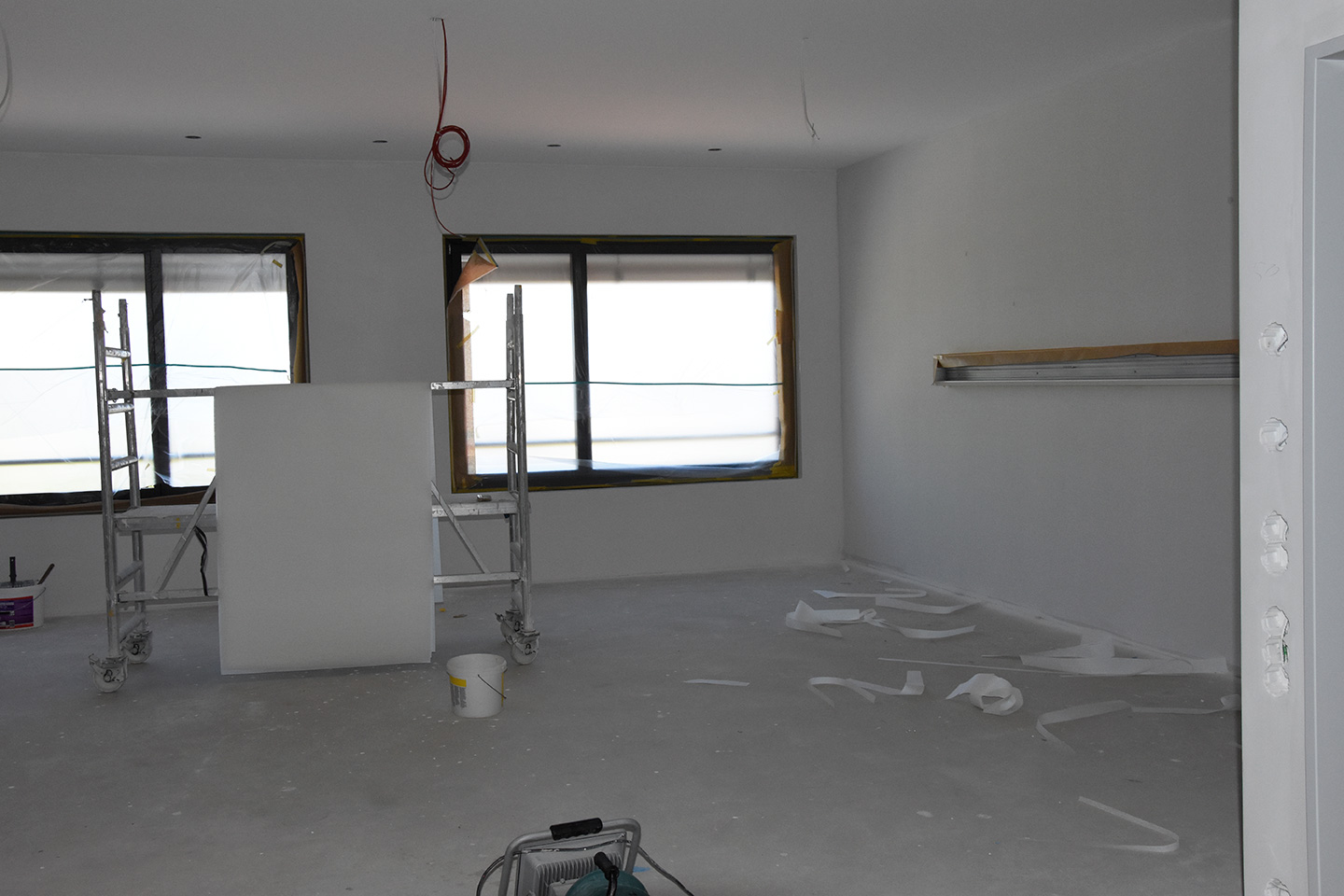

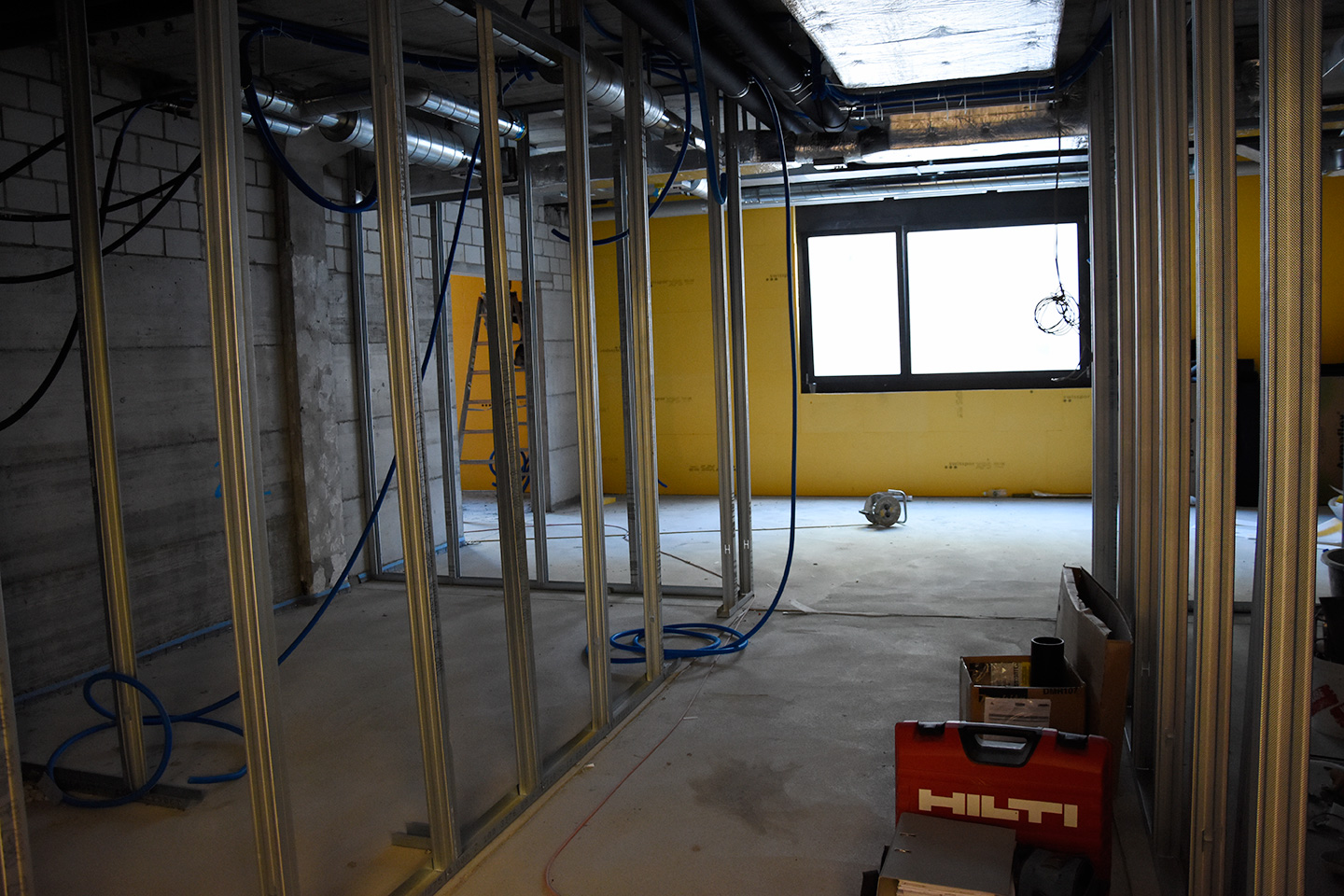

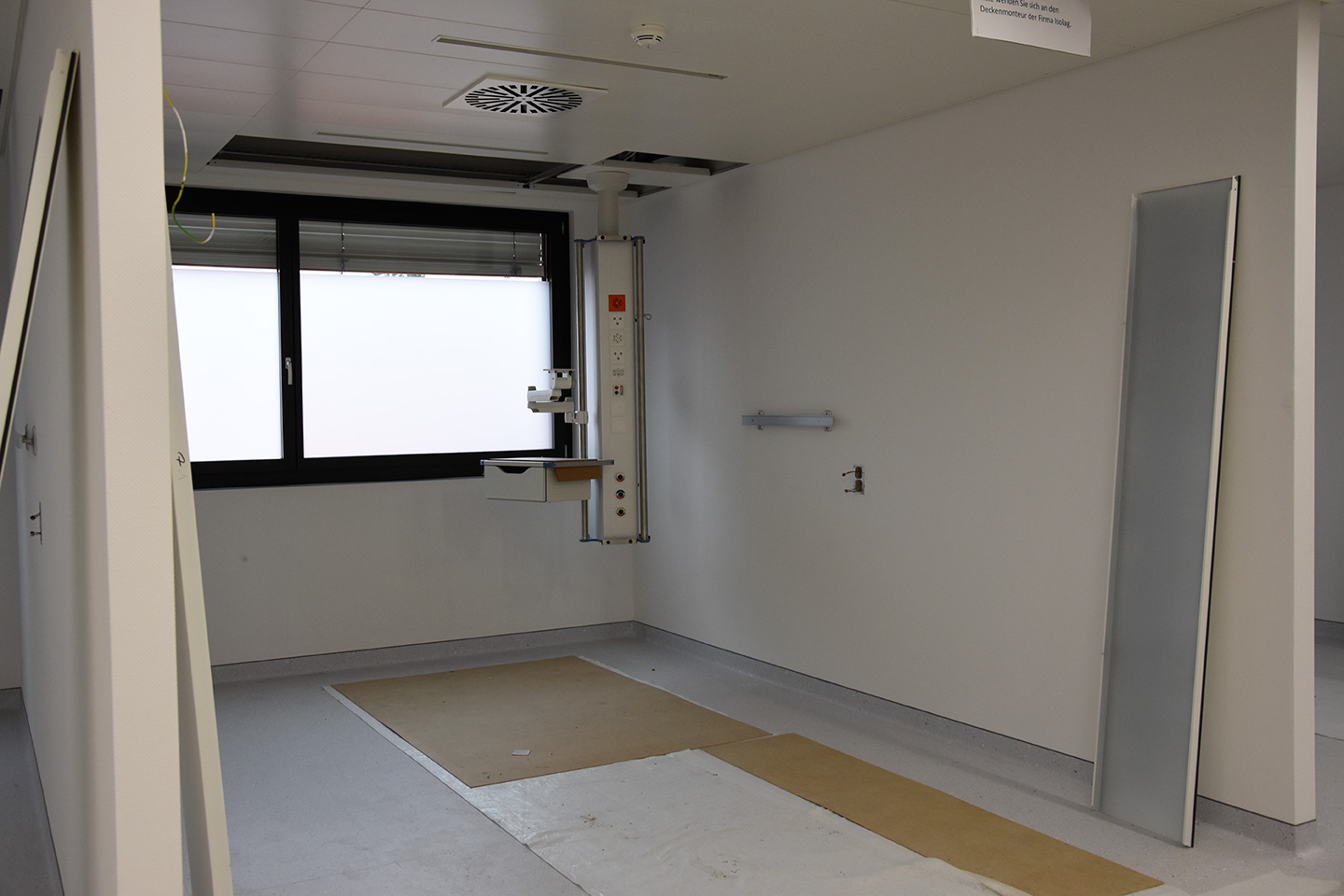

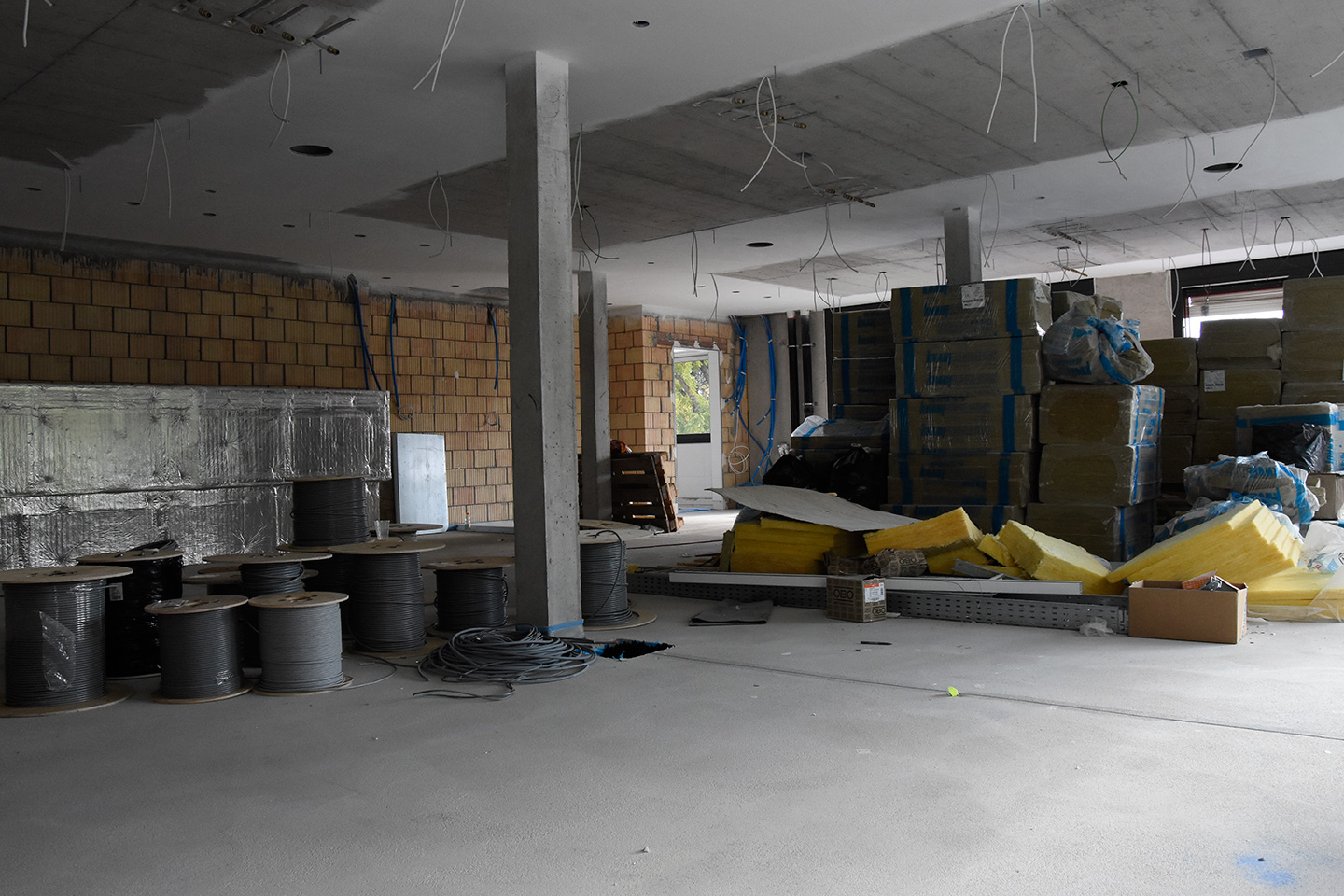

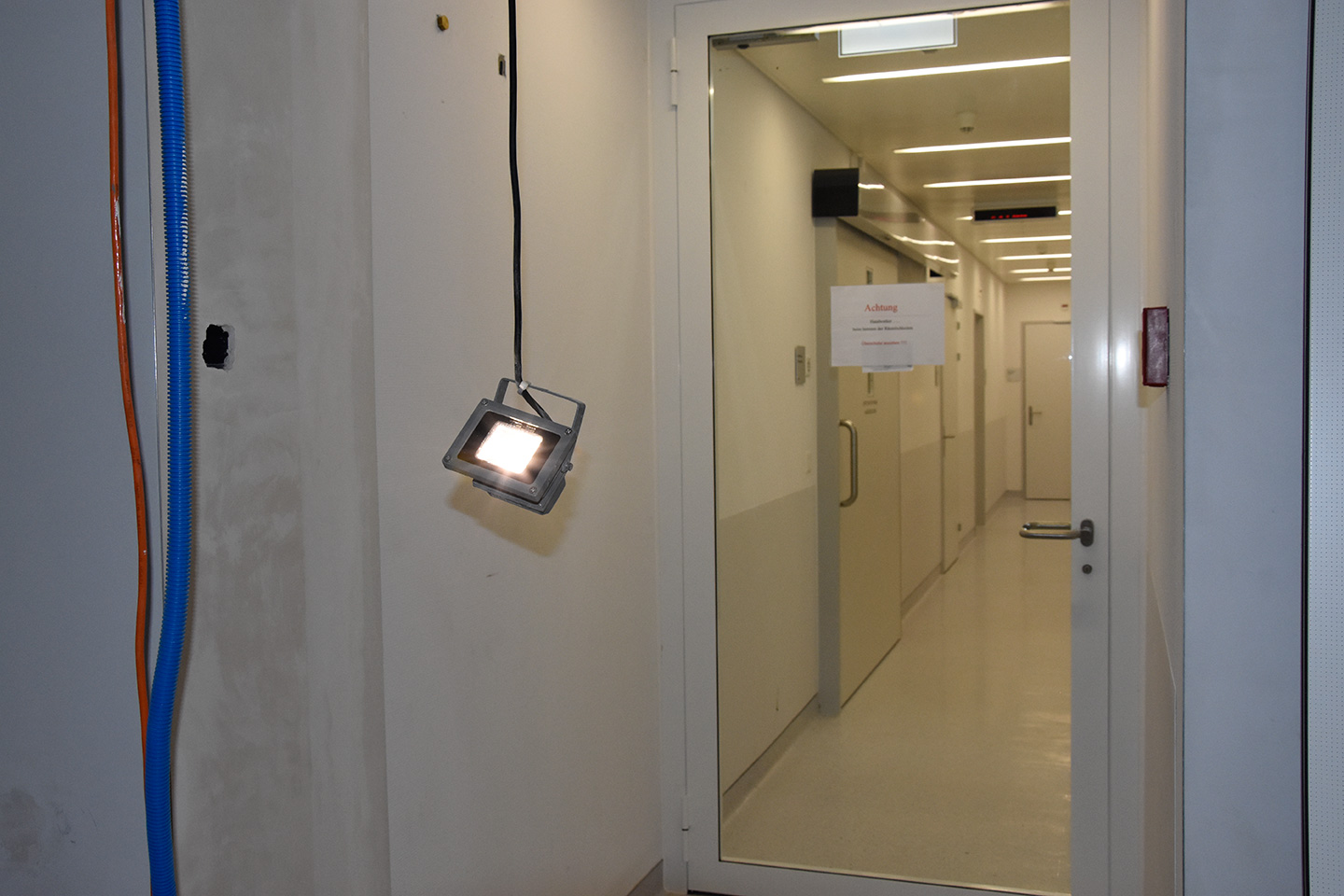

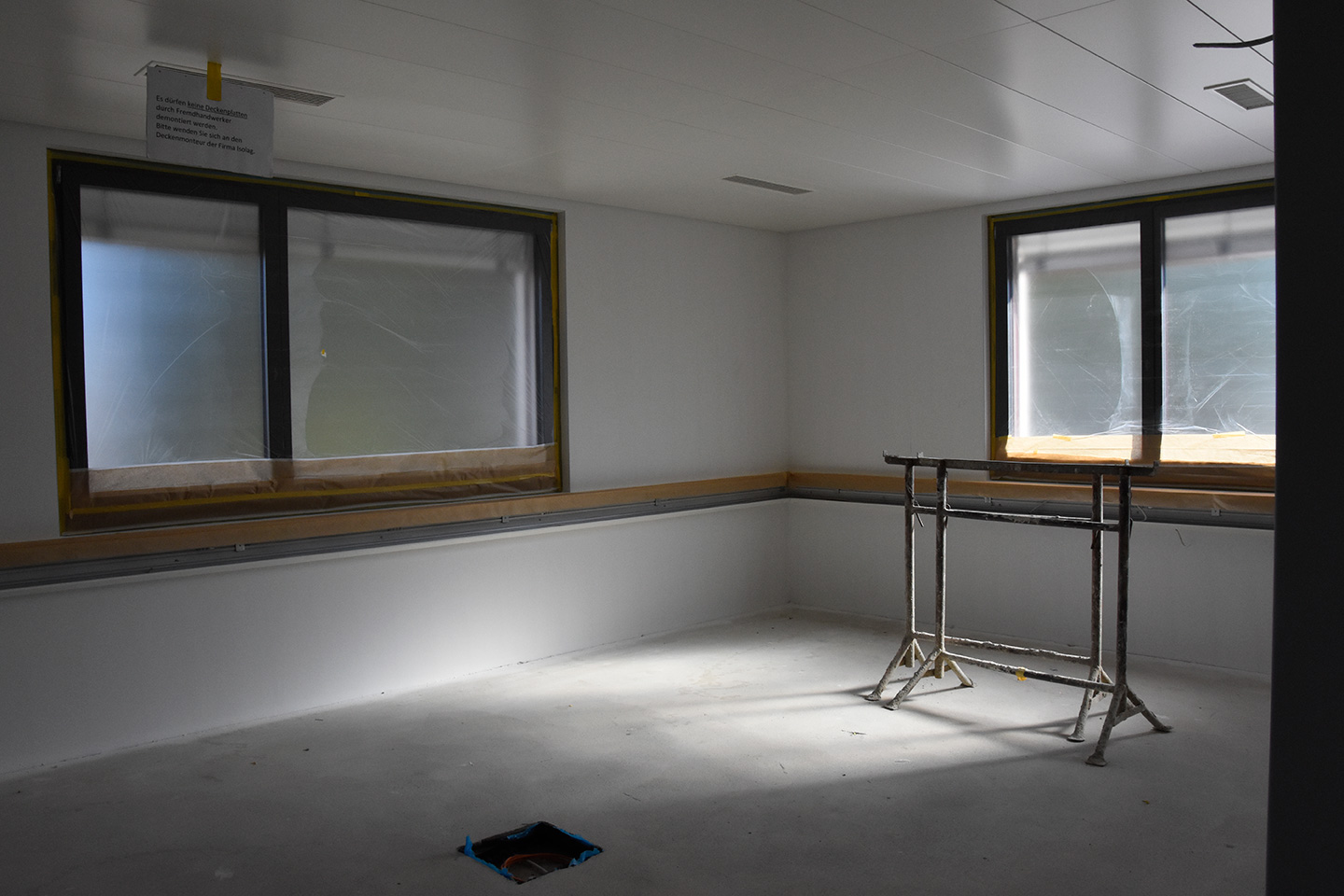

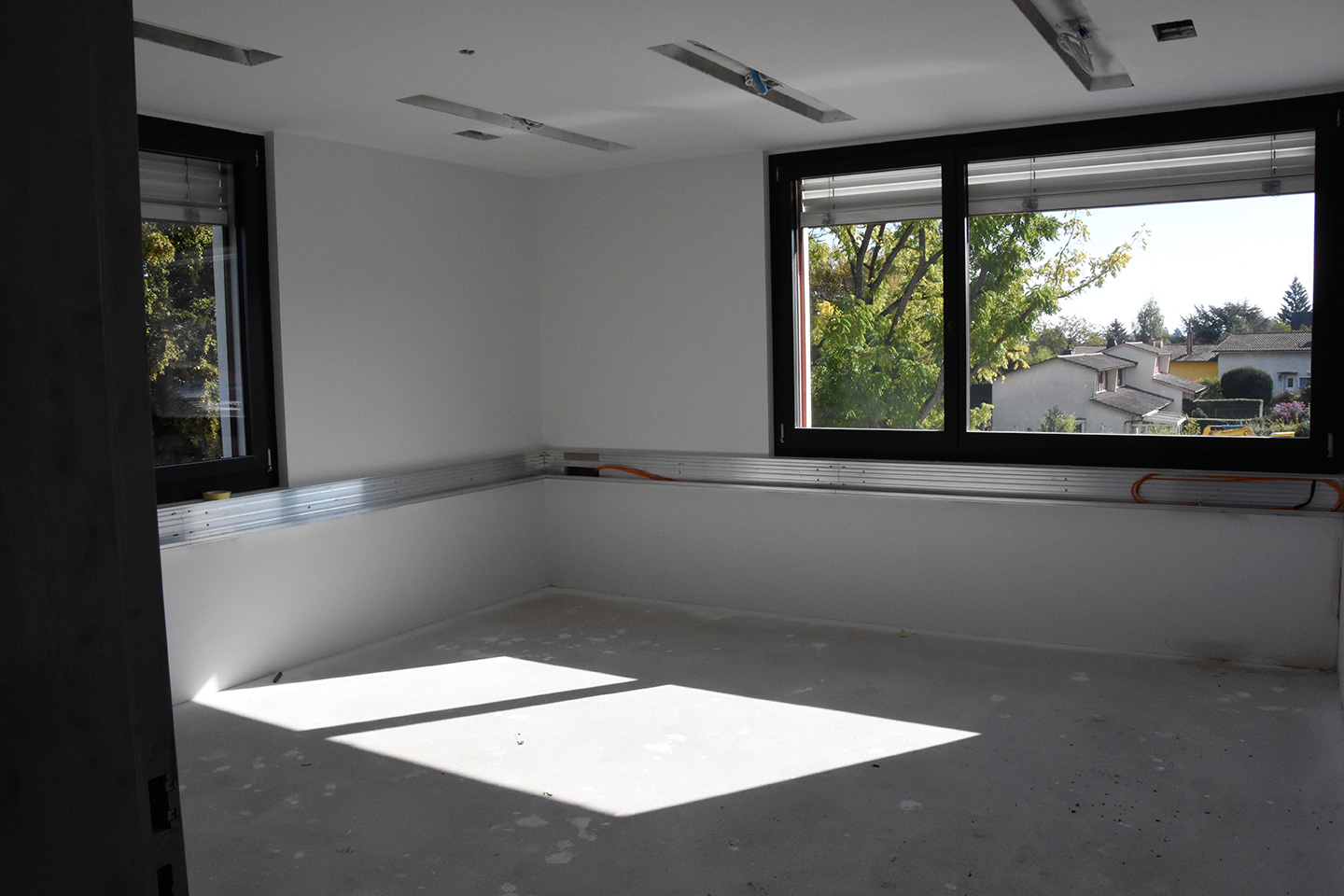

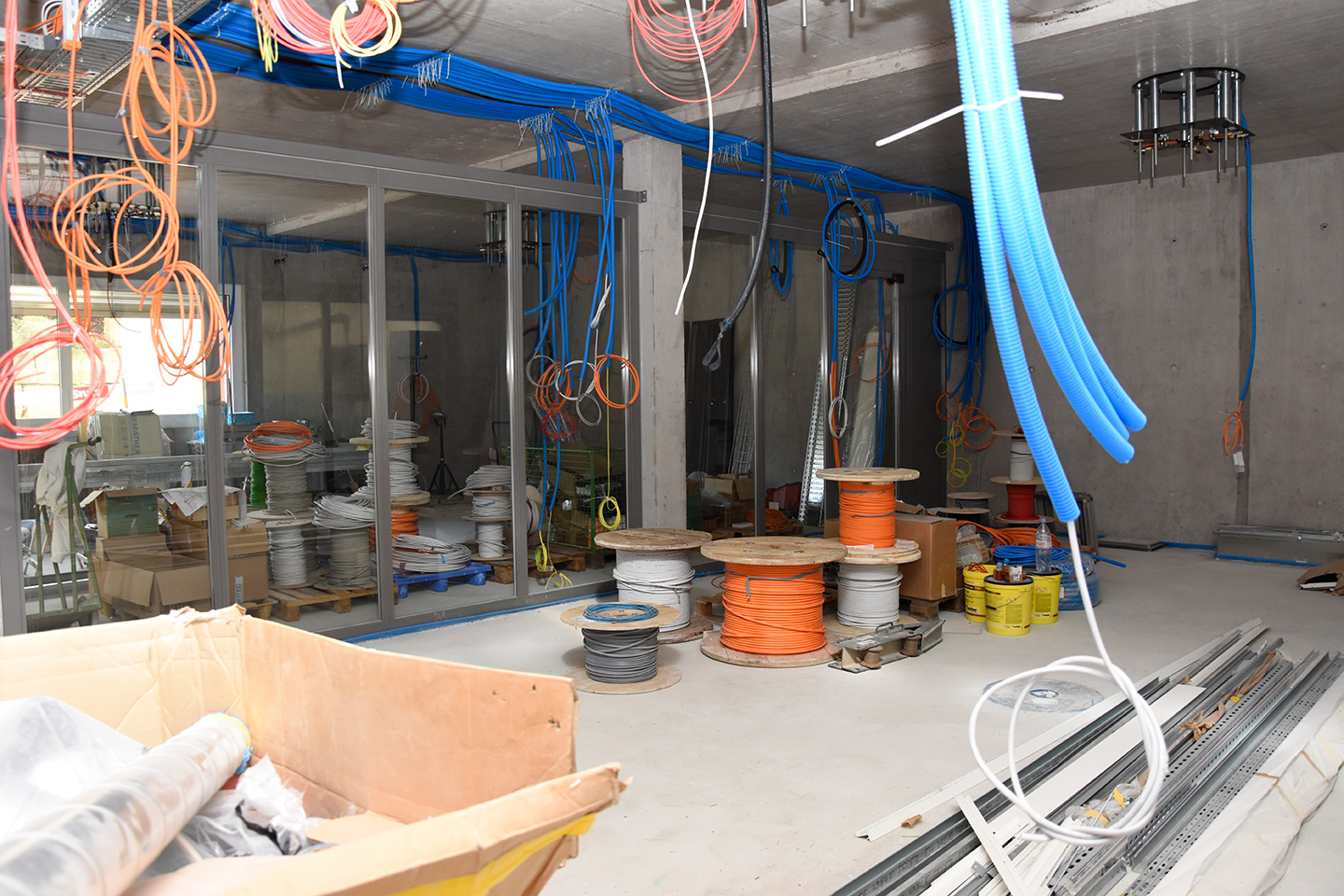

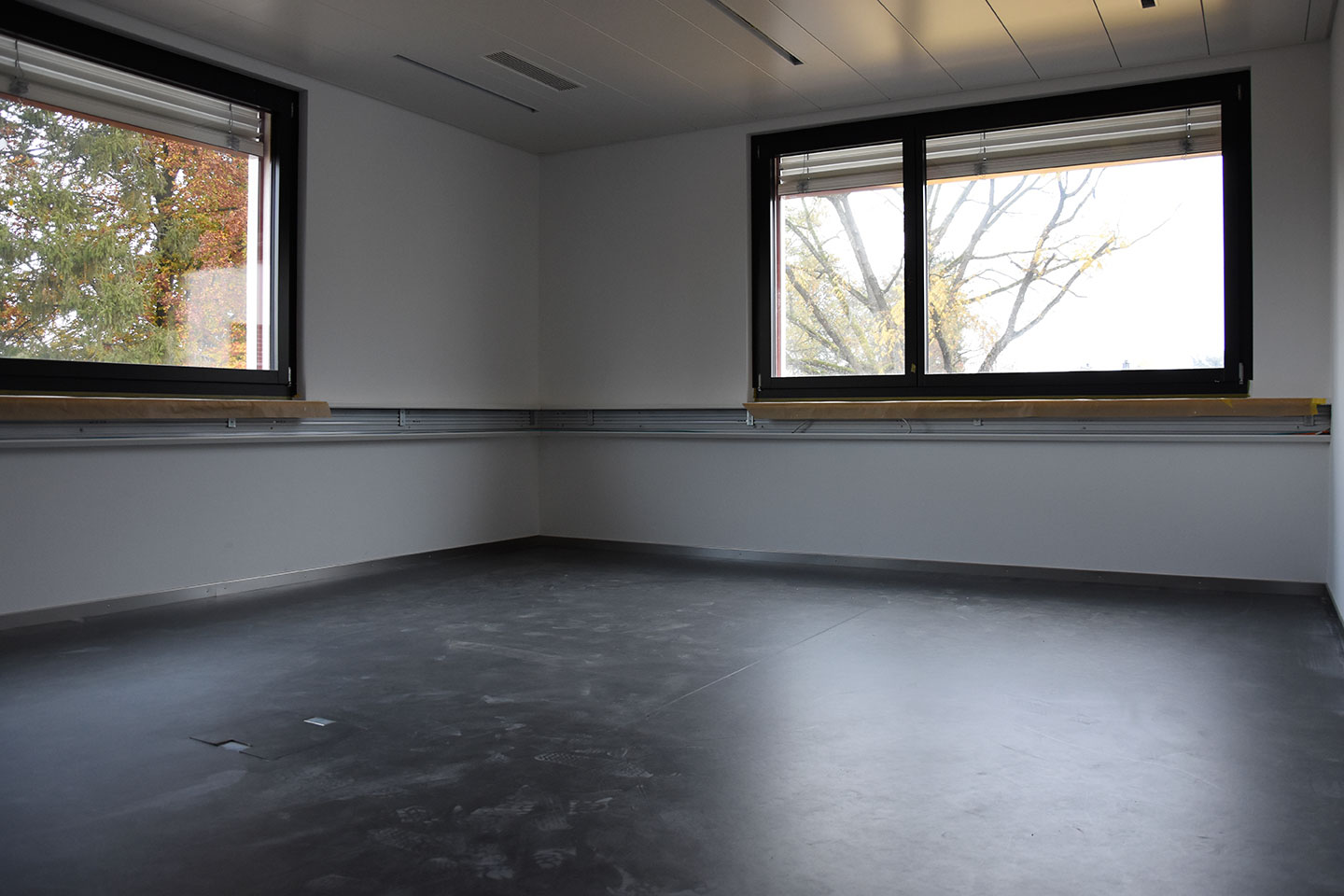

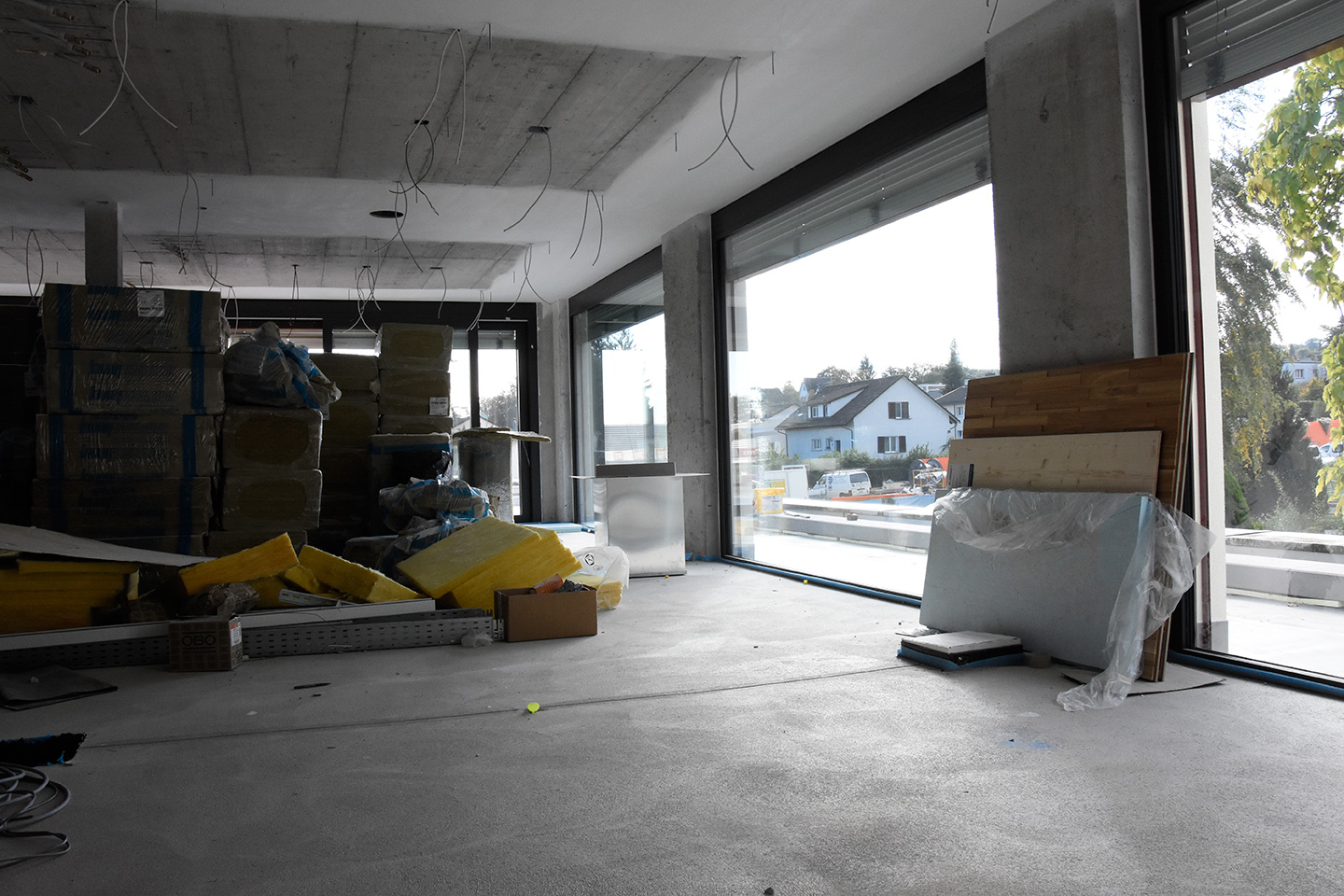

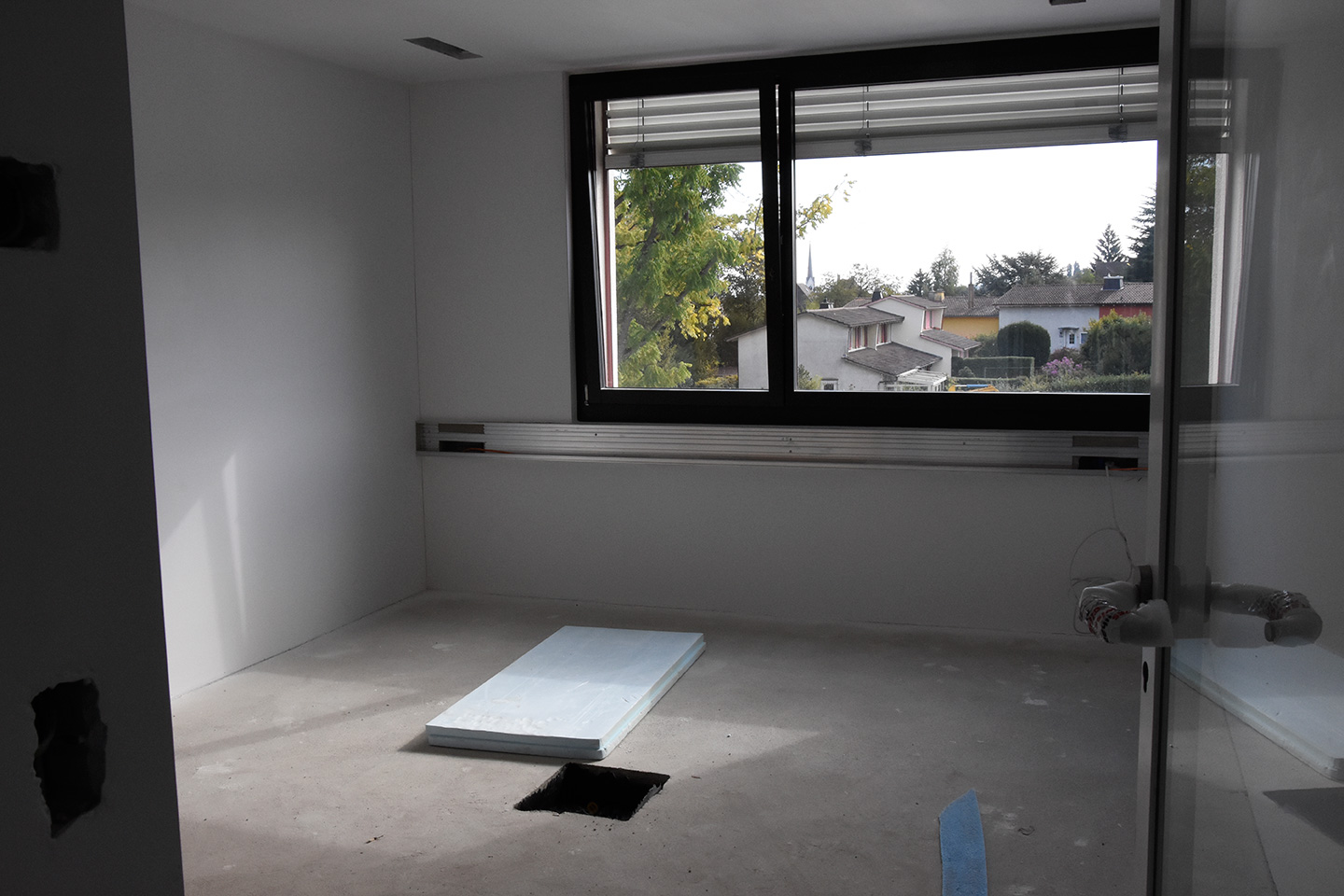

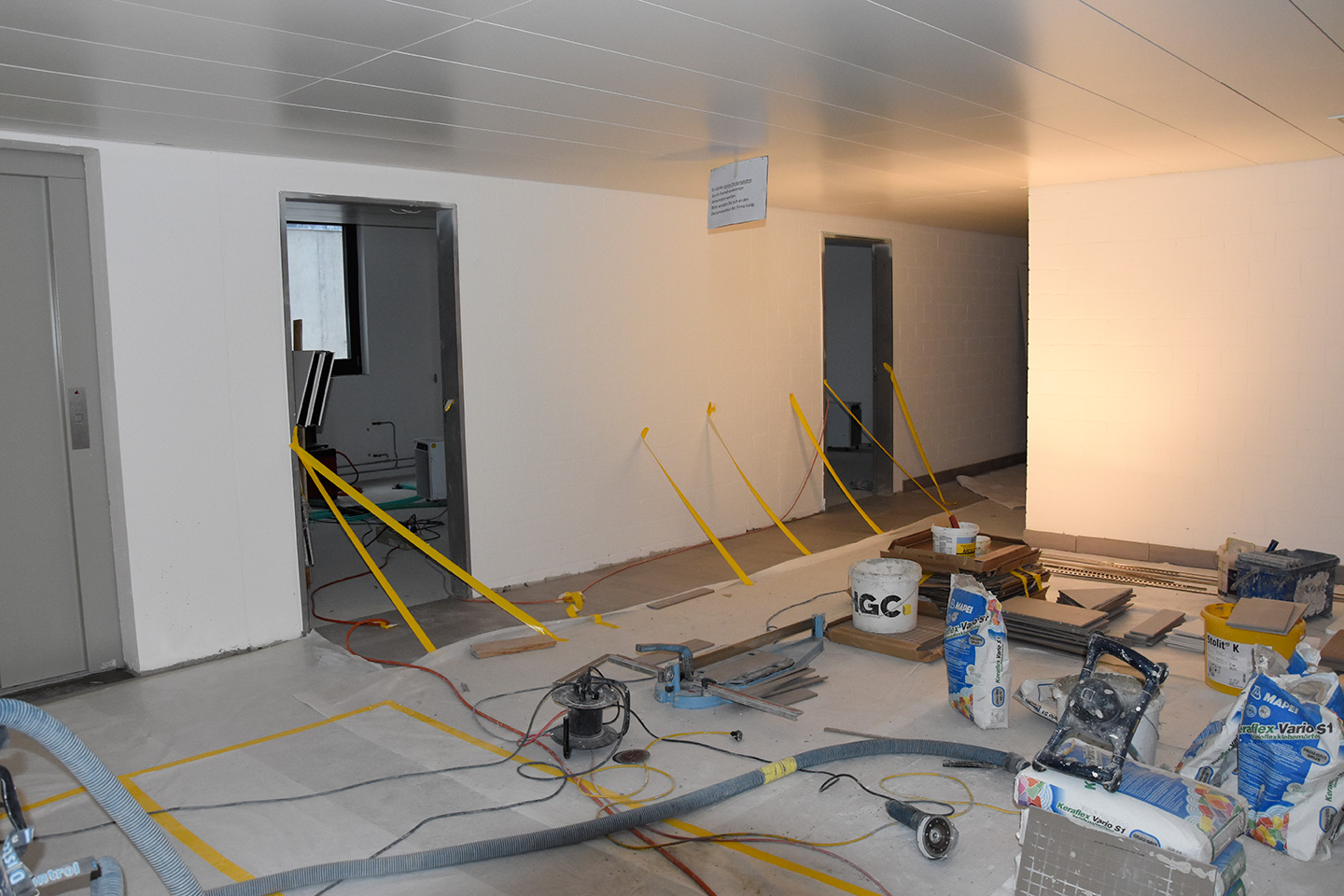

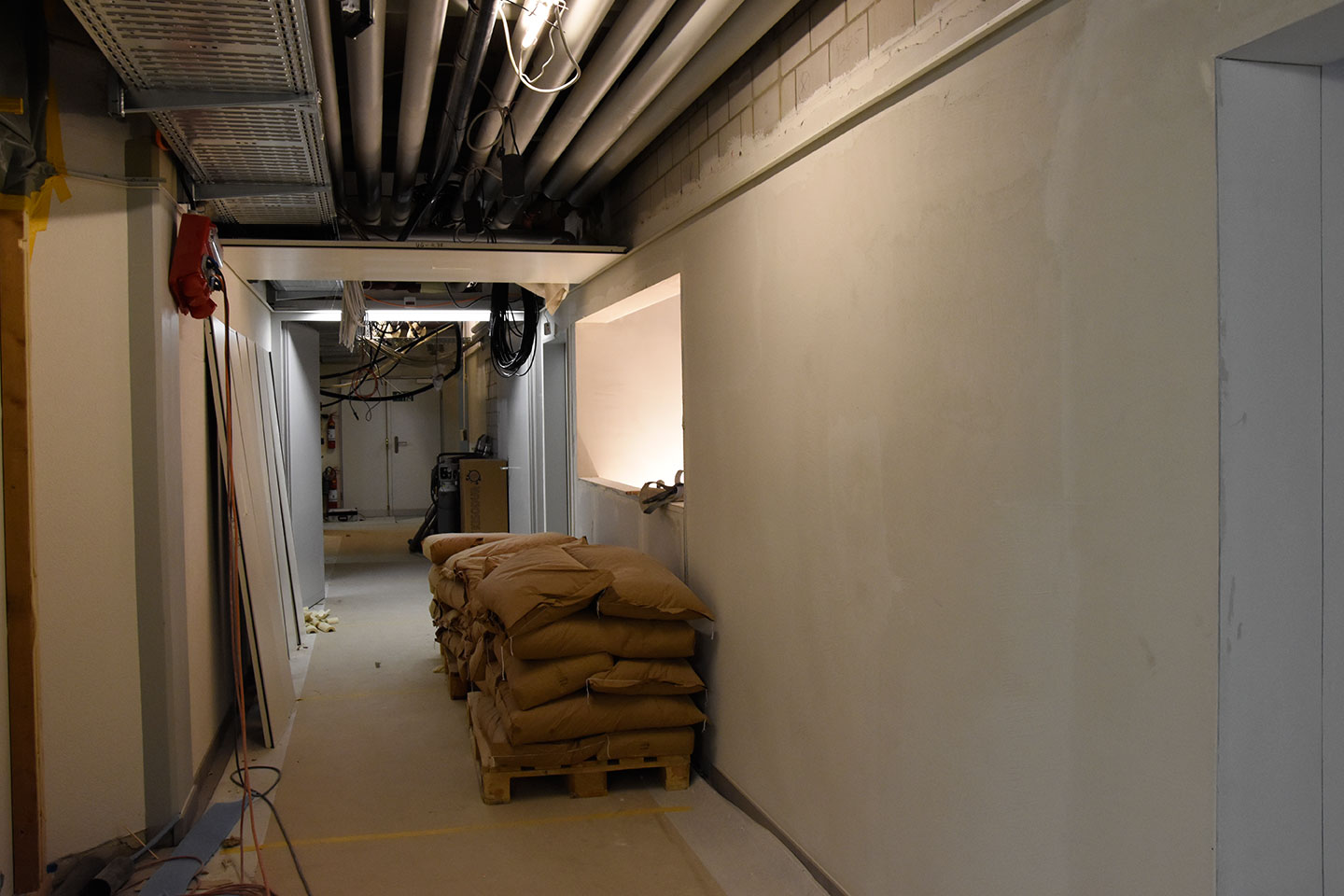

Innenausbau Stand 5. Oktober 2016

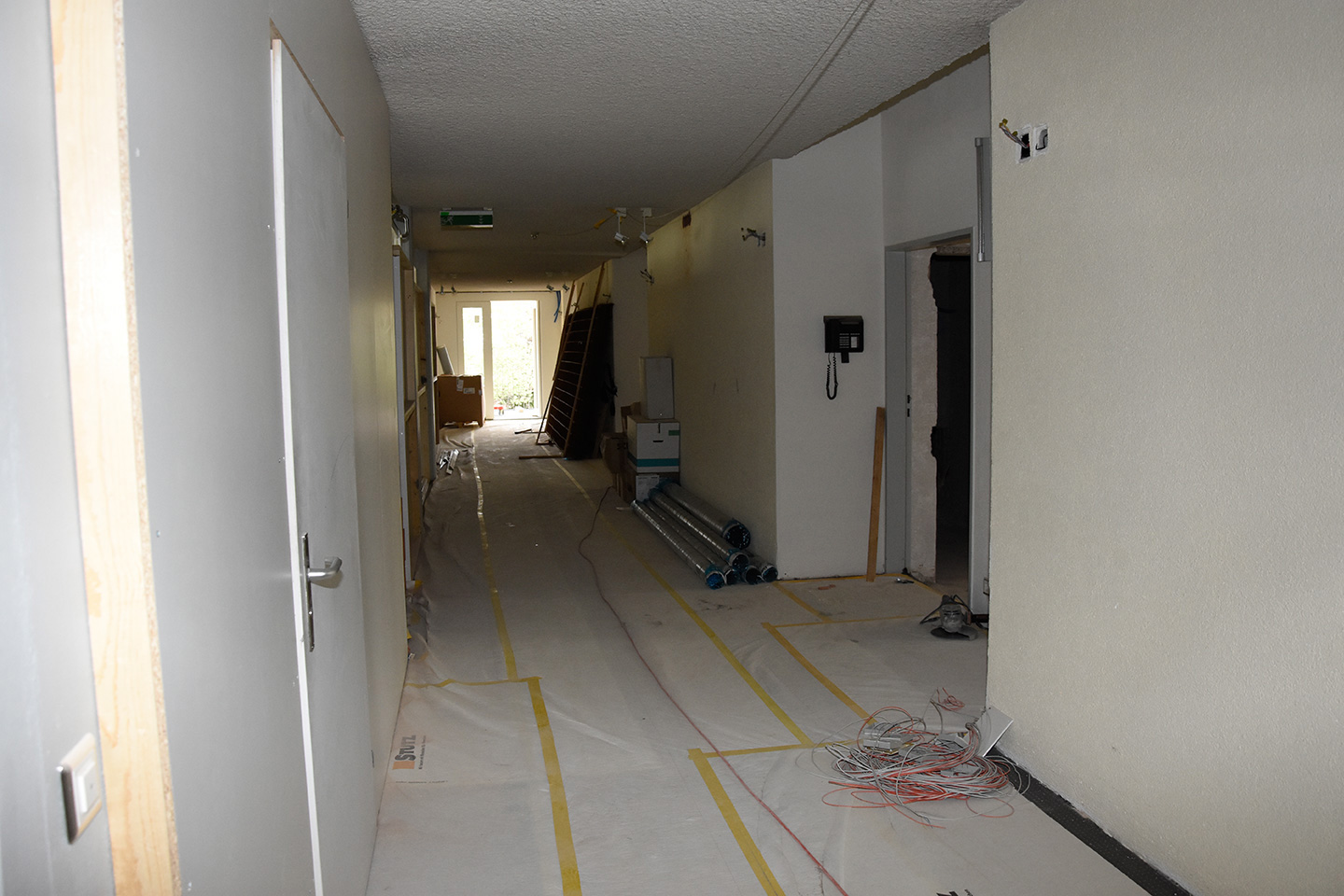

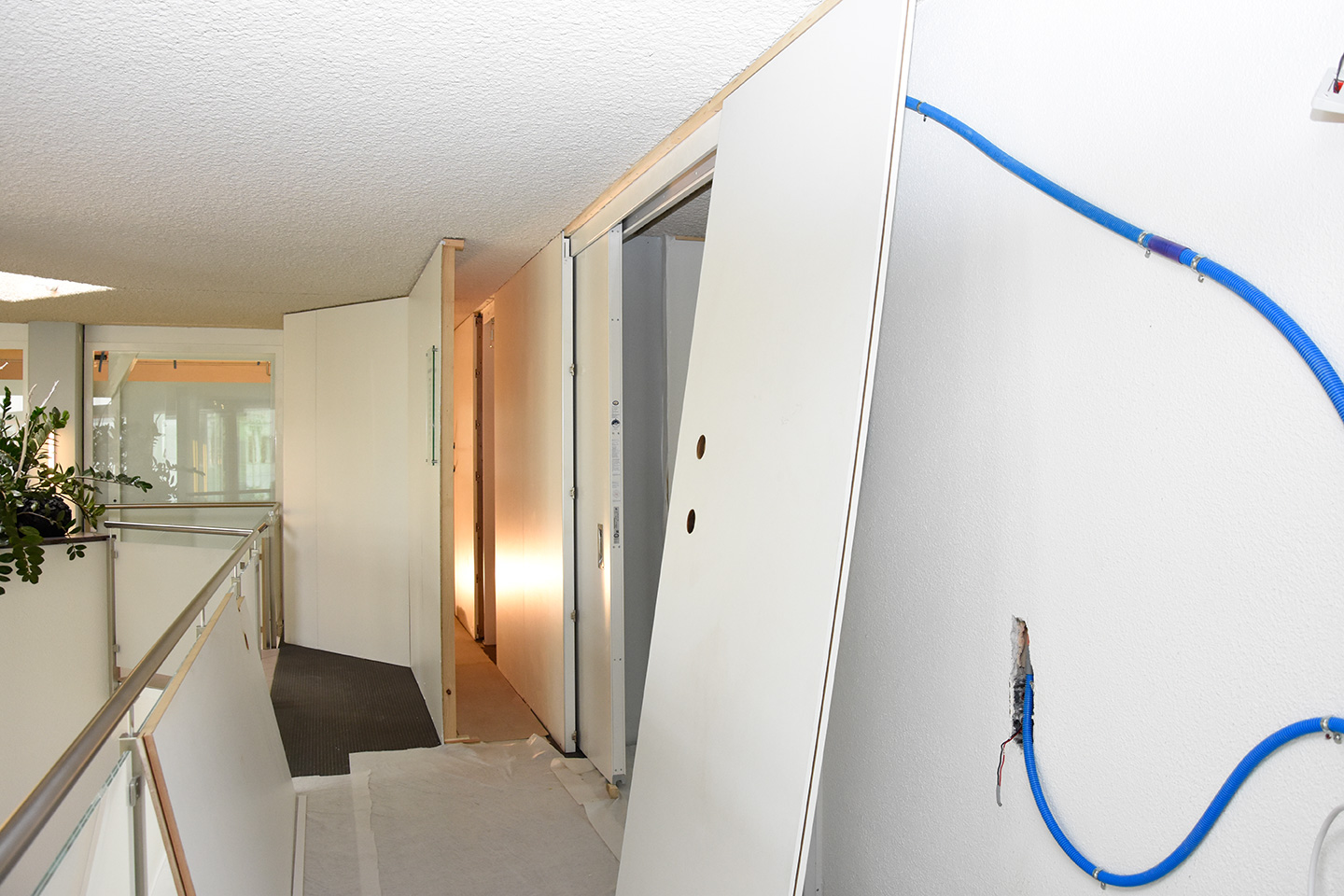

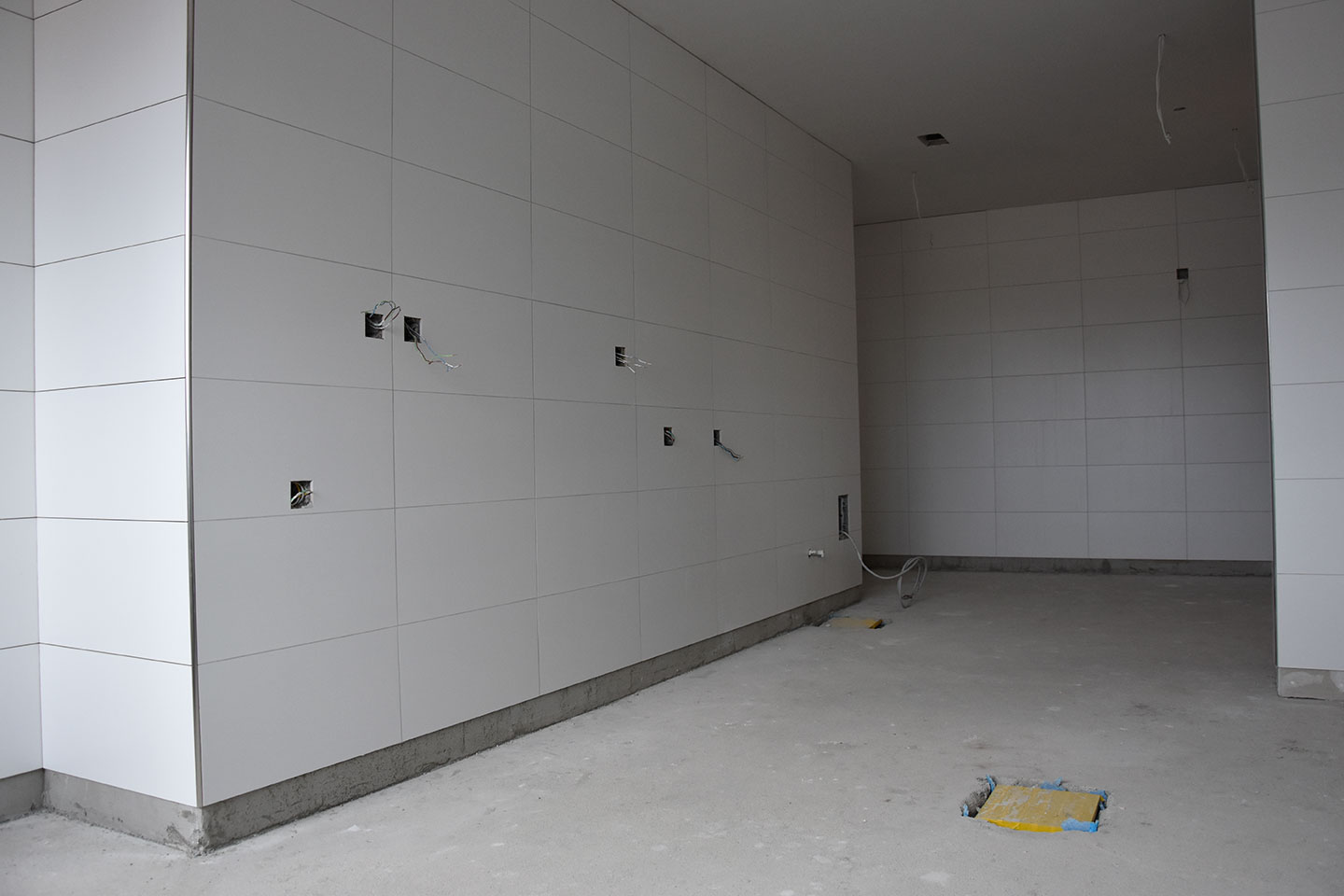

Durchgang zum Neubau

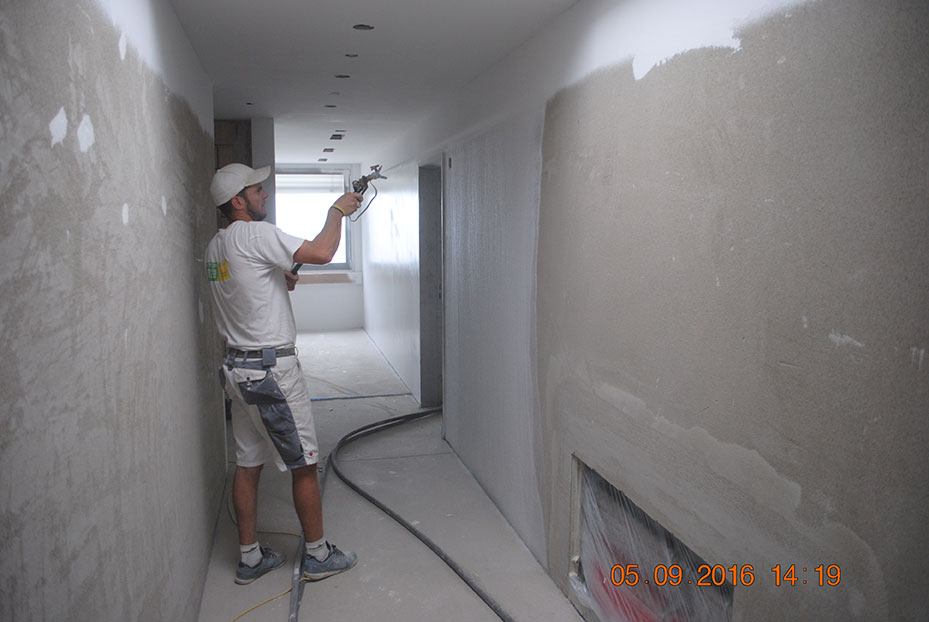

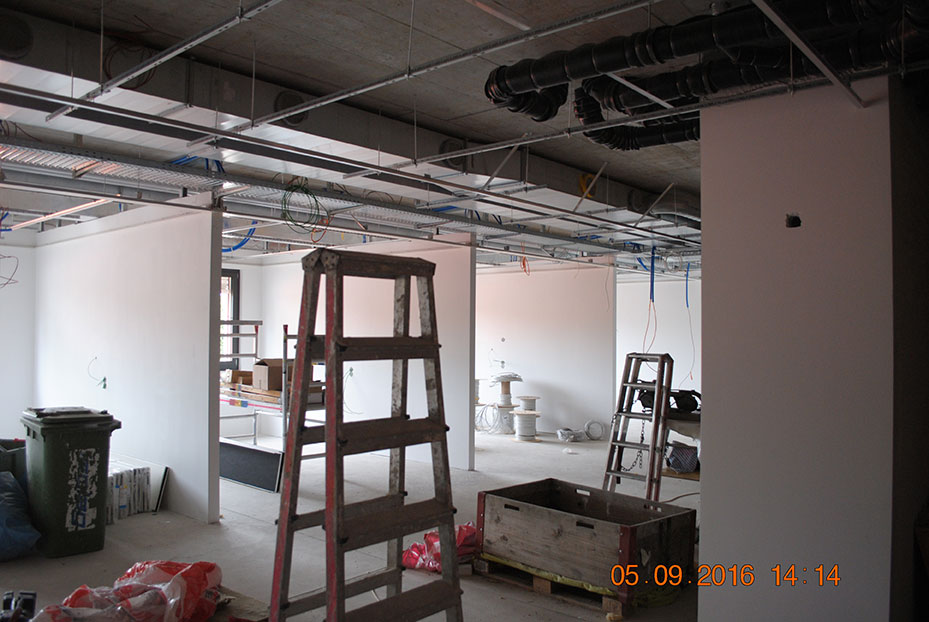

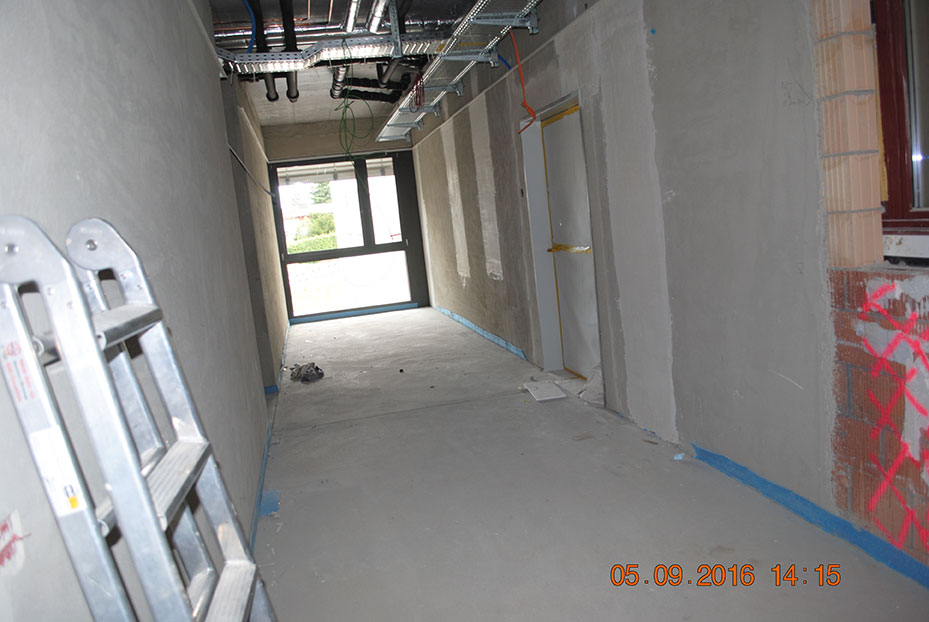

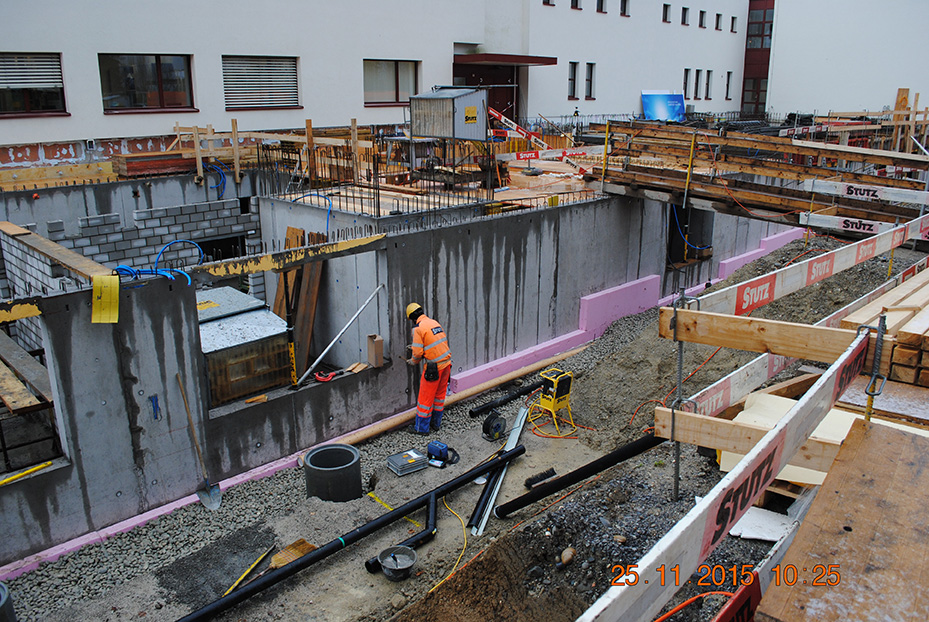

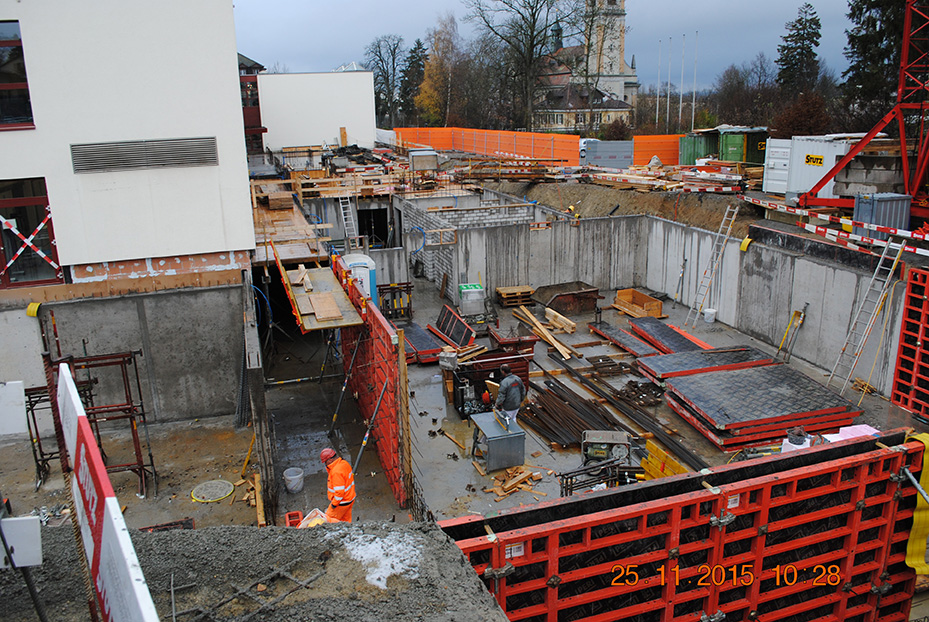

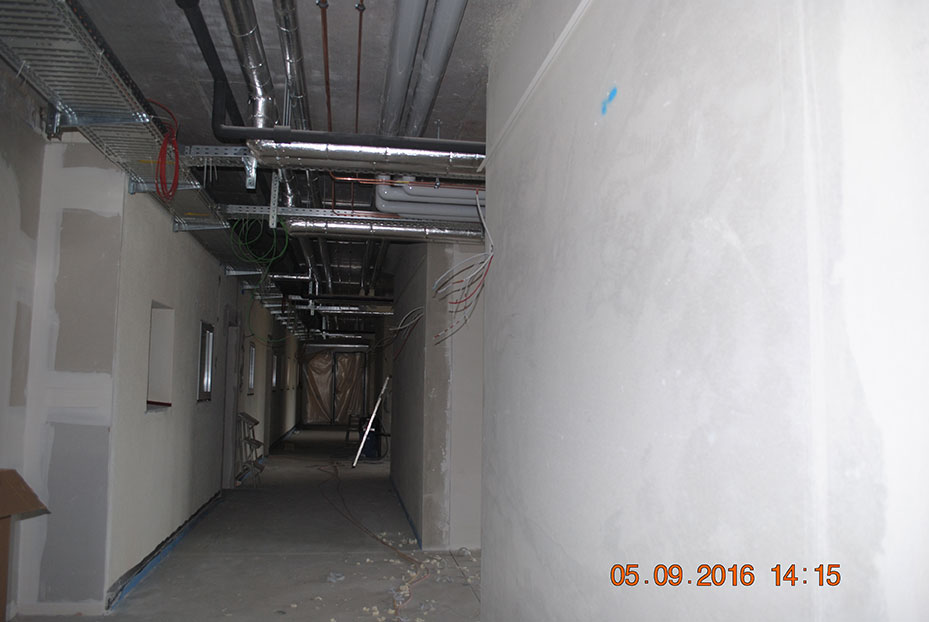

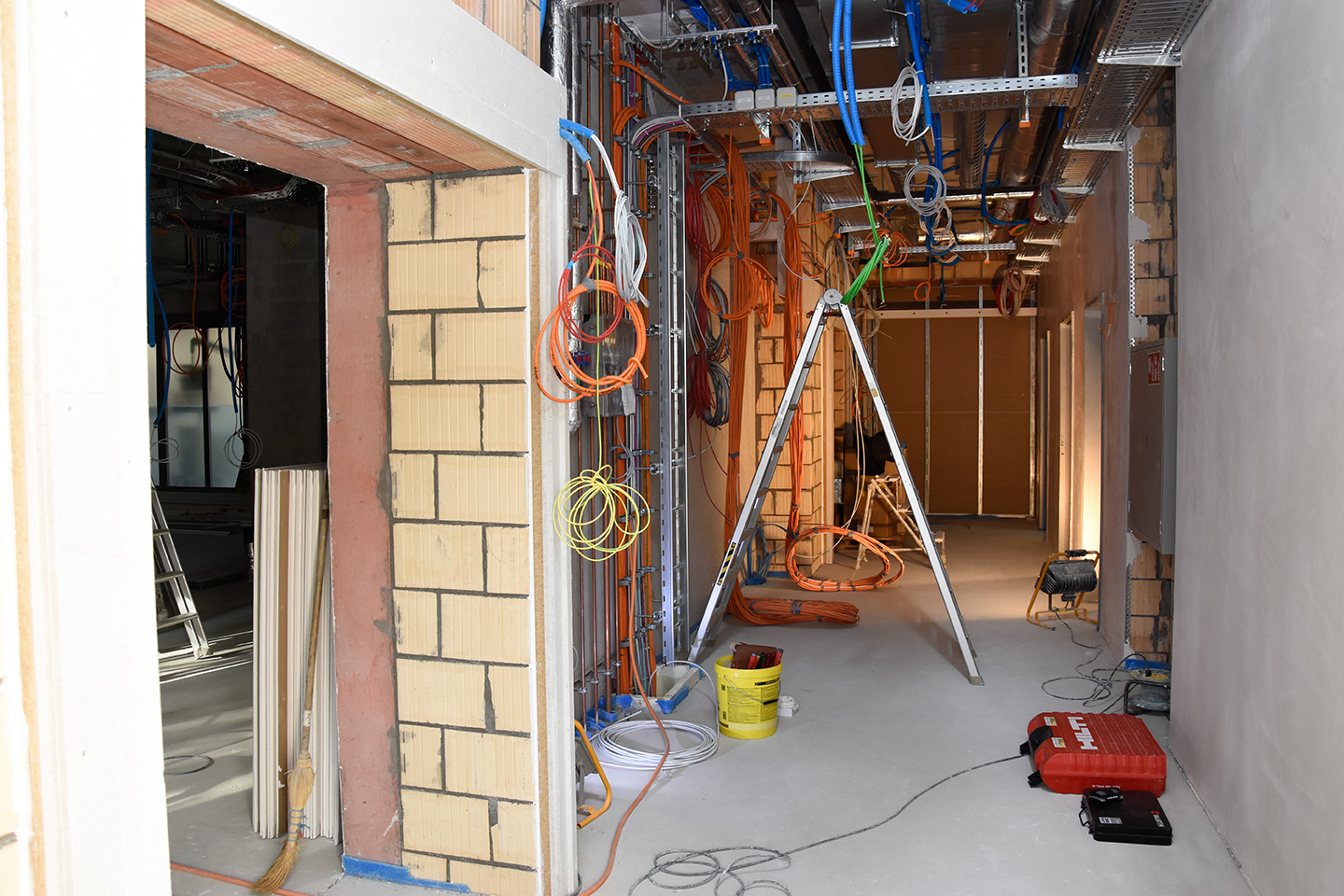

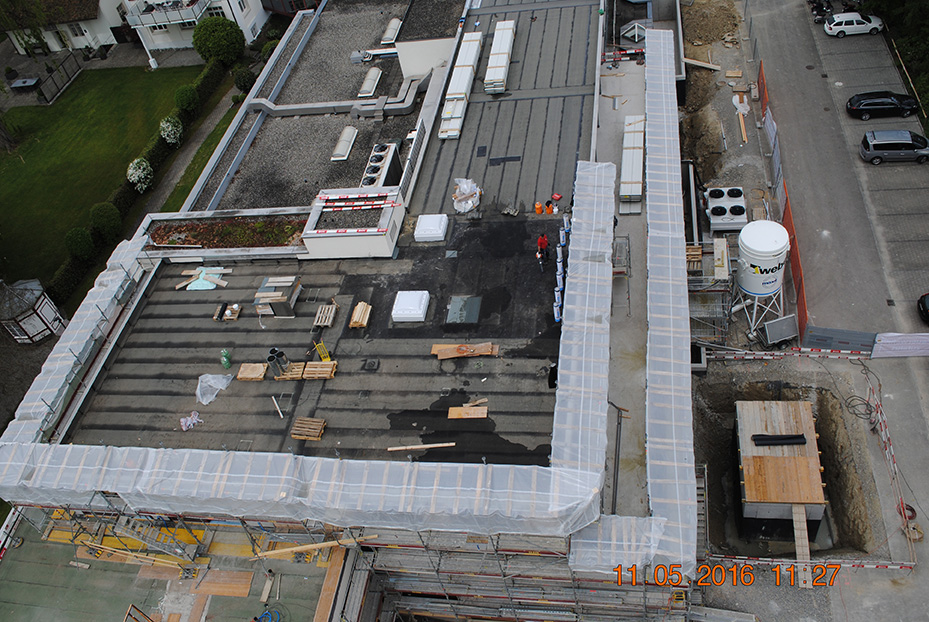

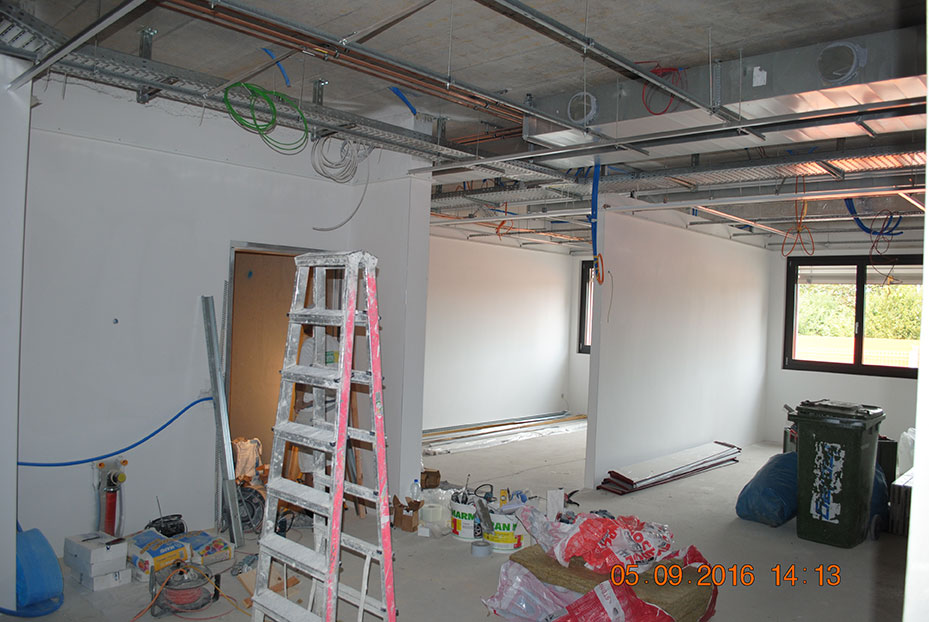

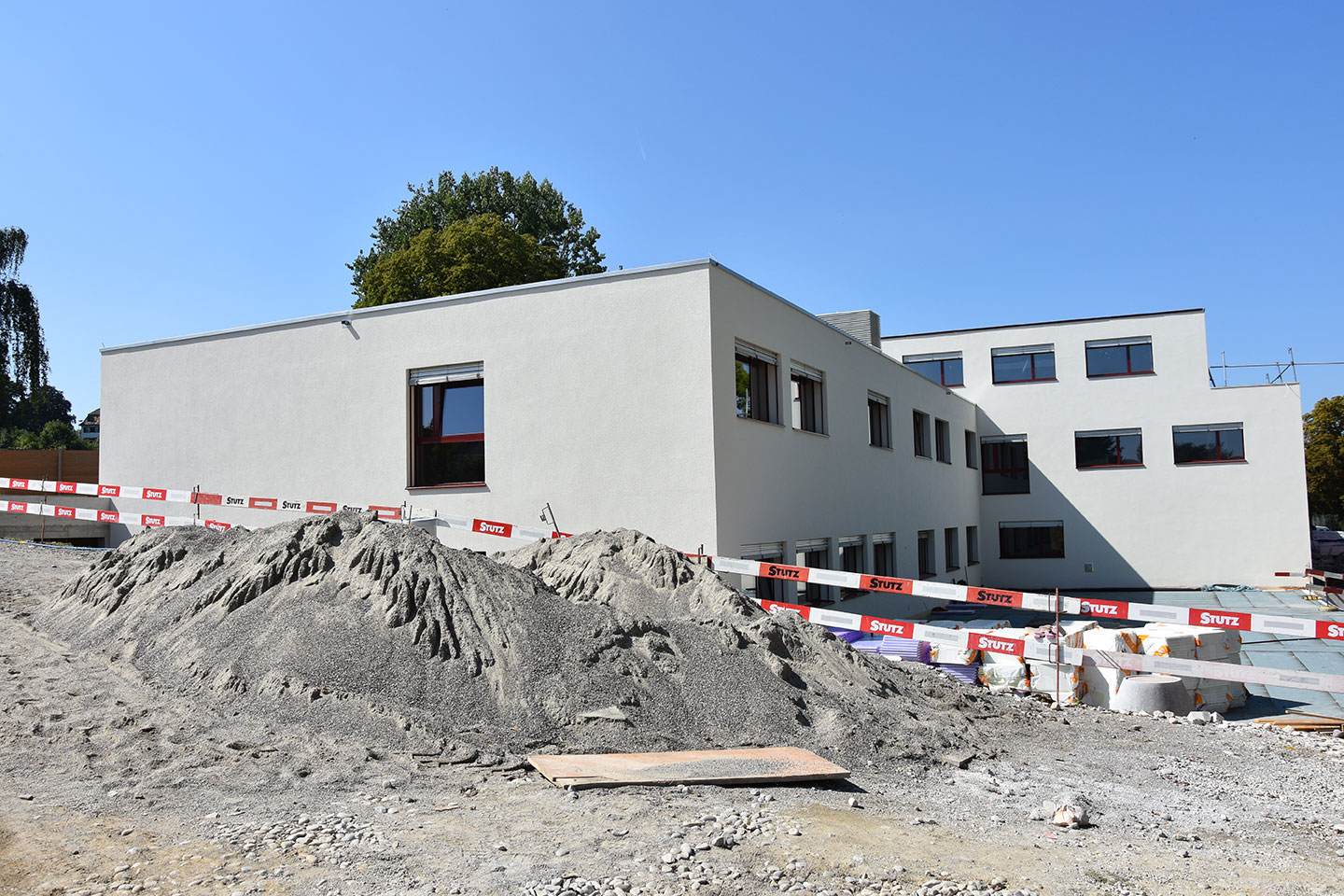

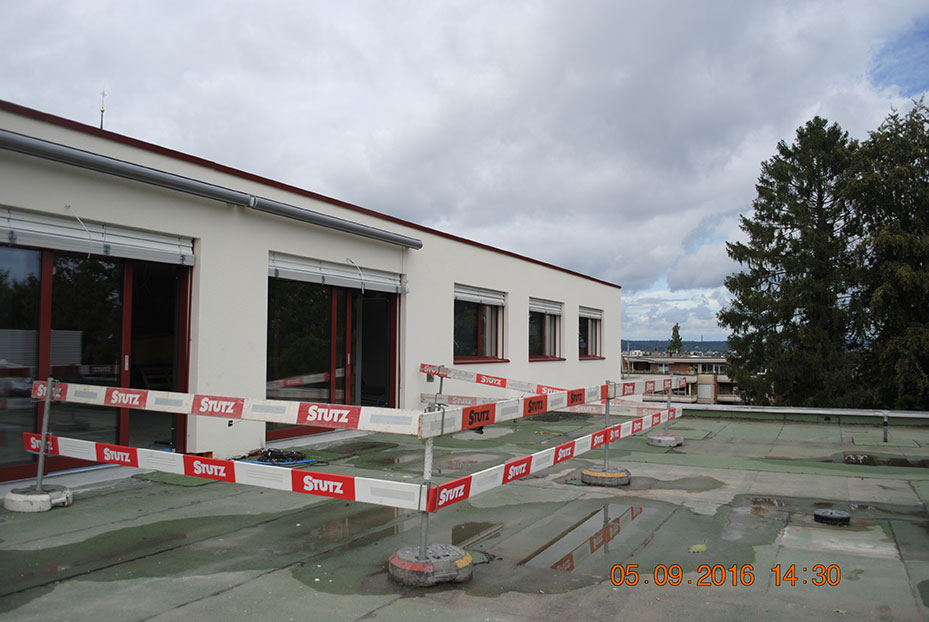

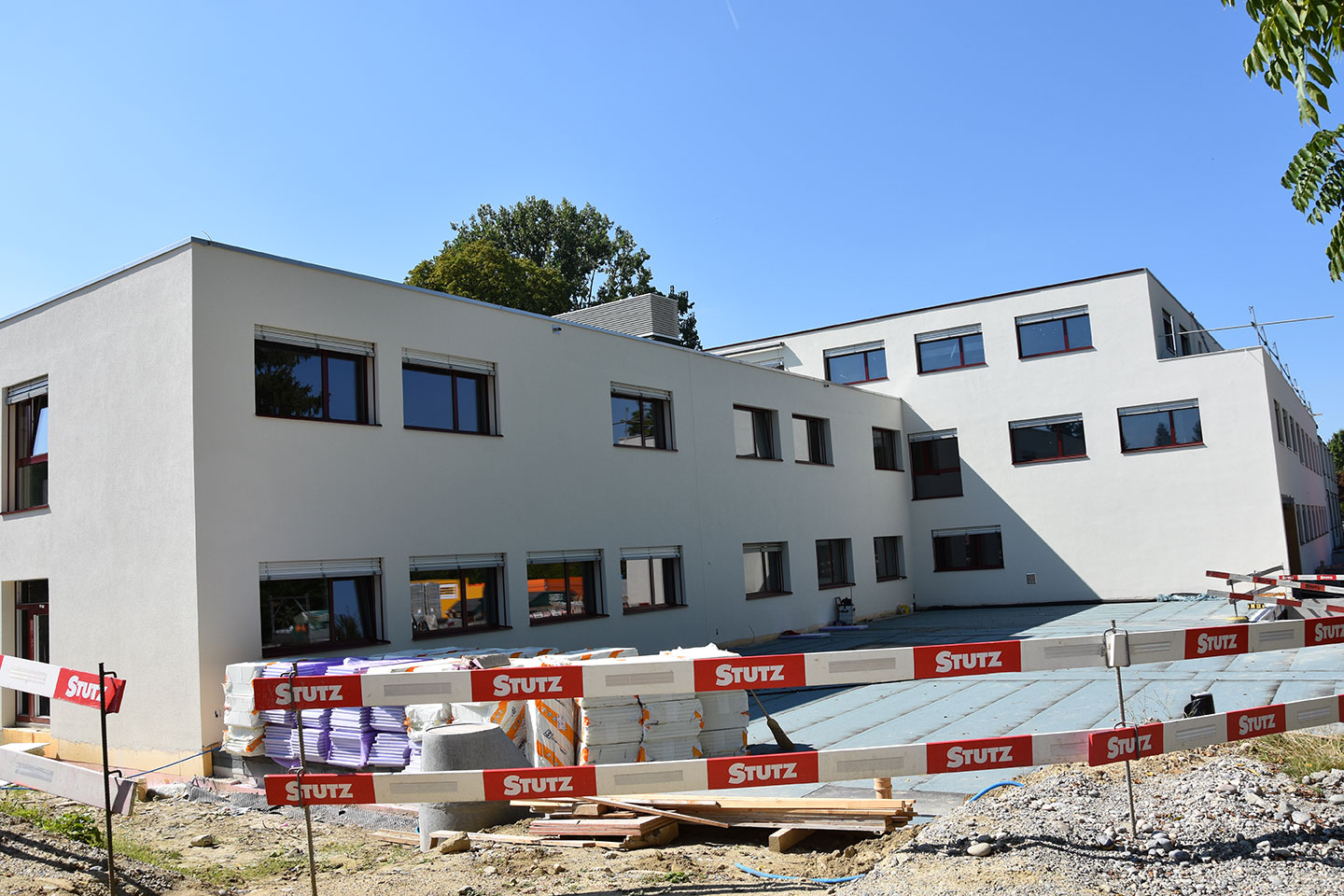

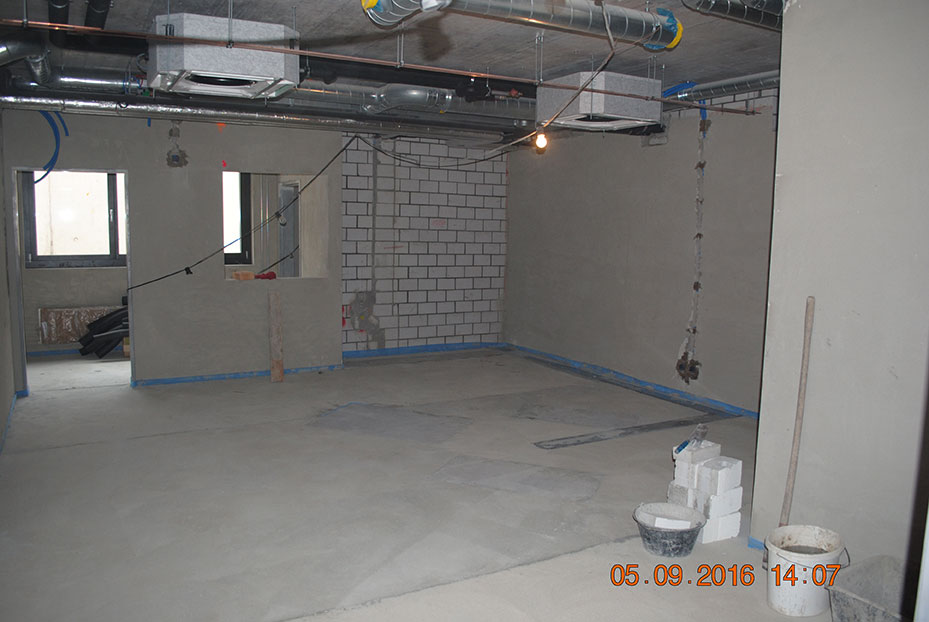

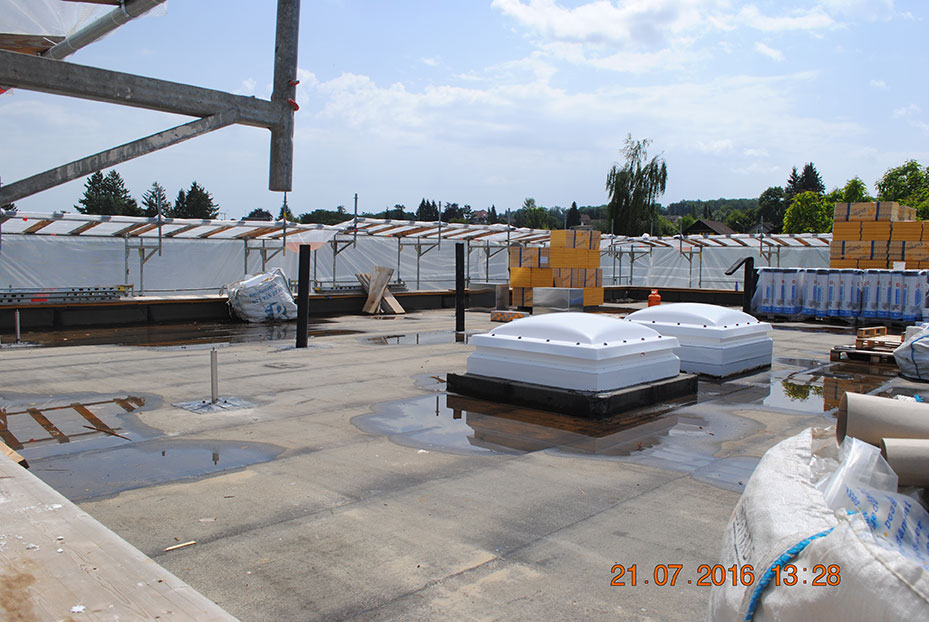

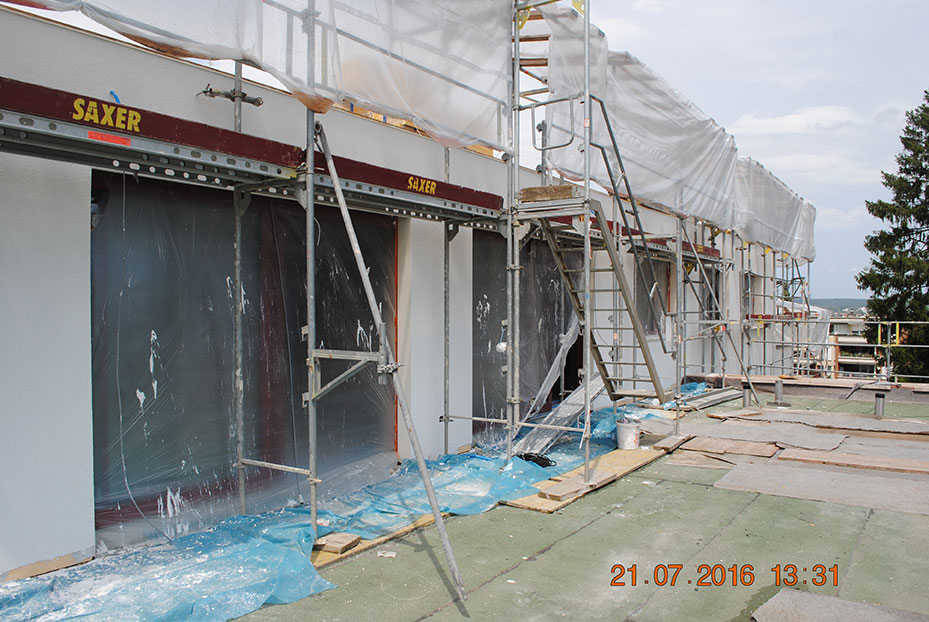

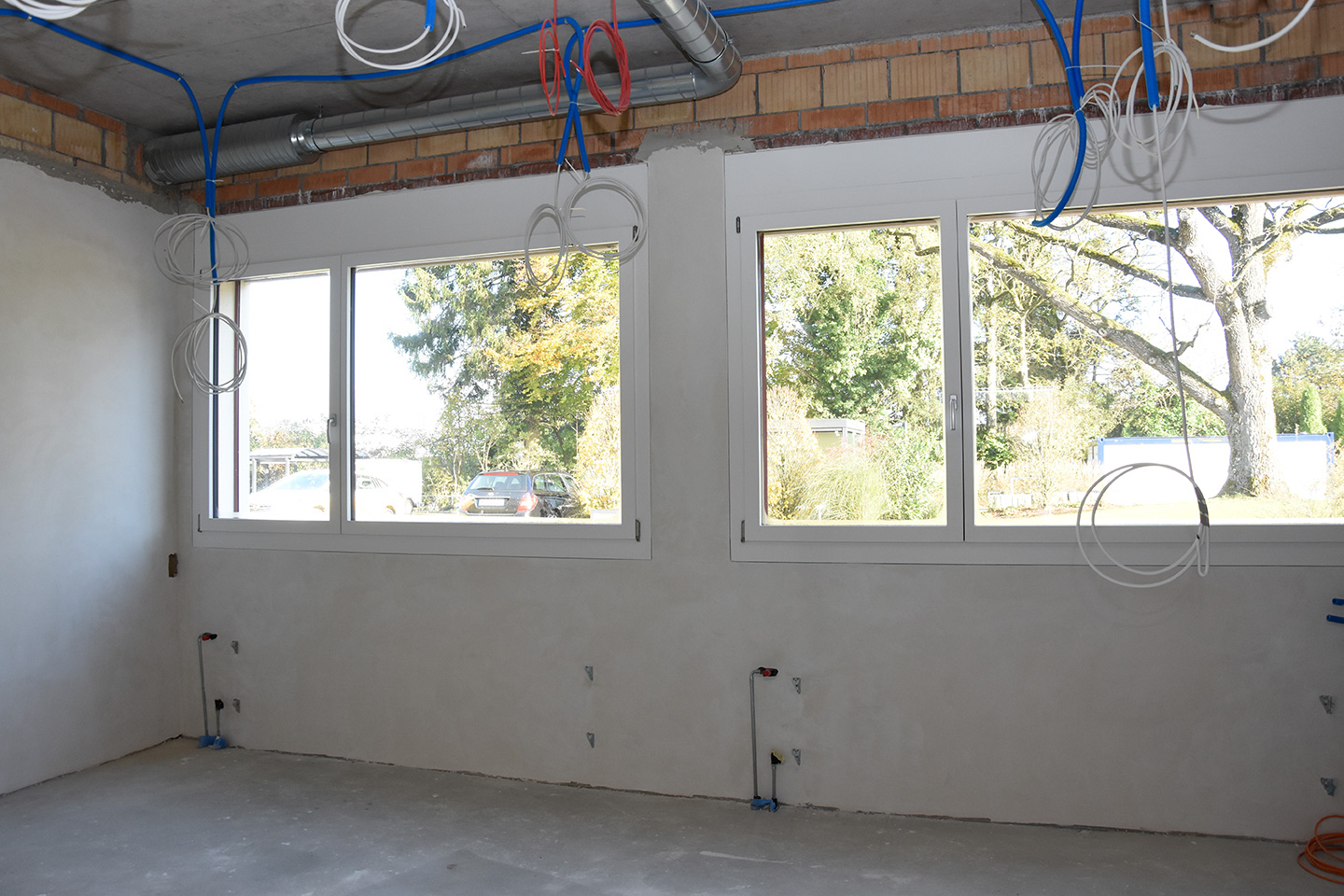

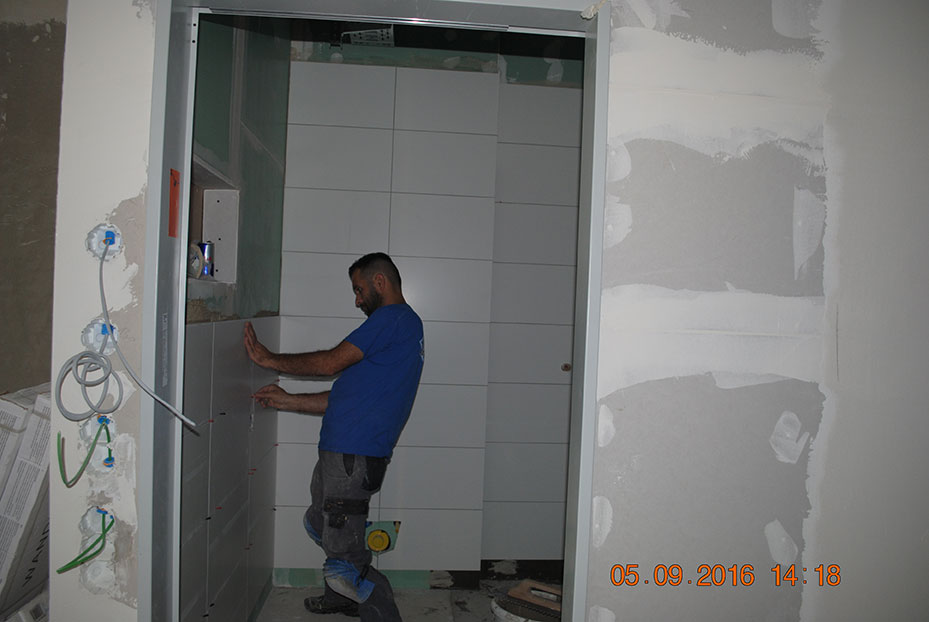

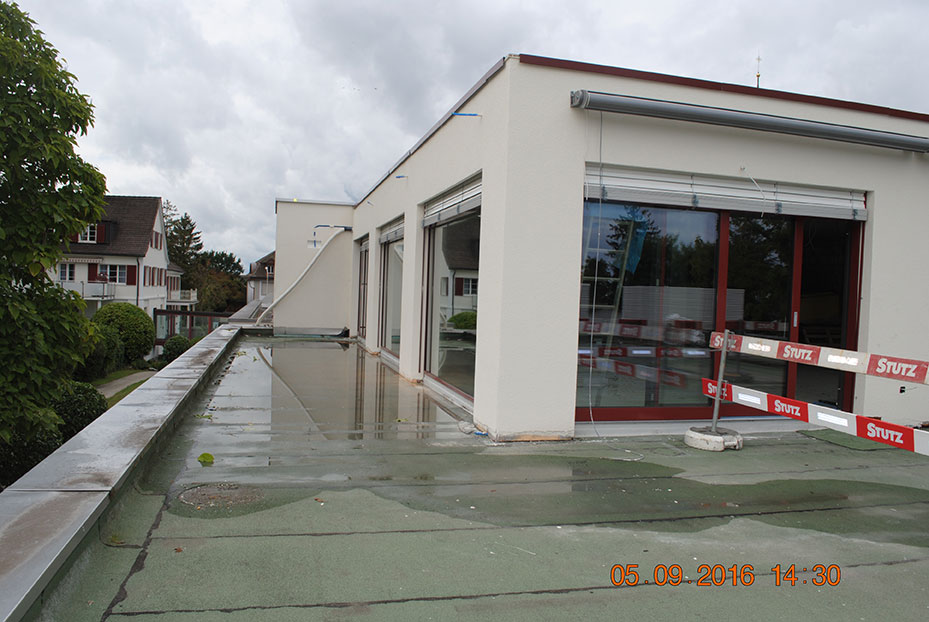

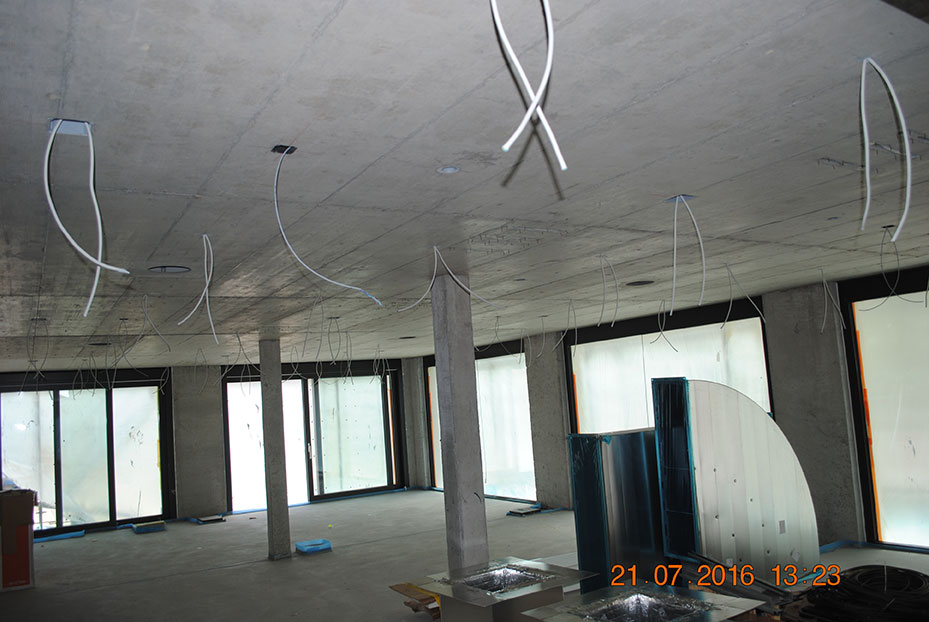

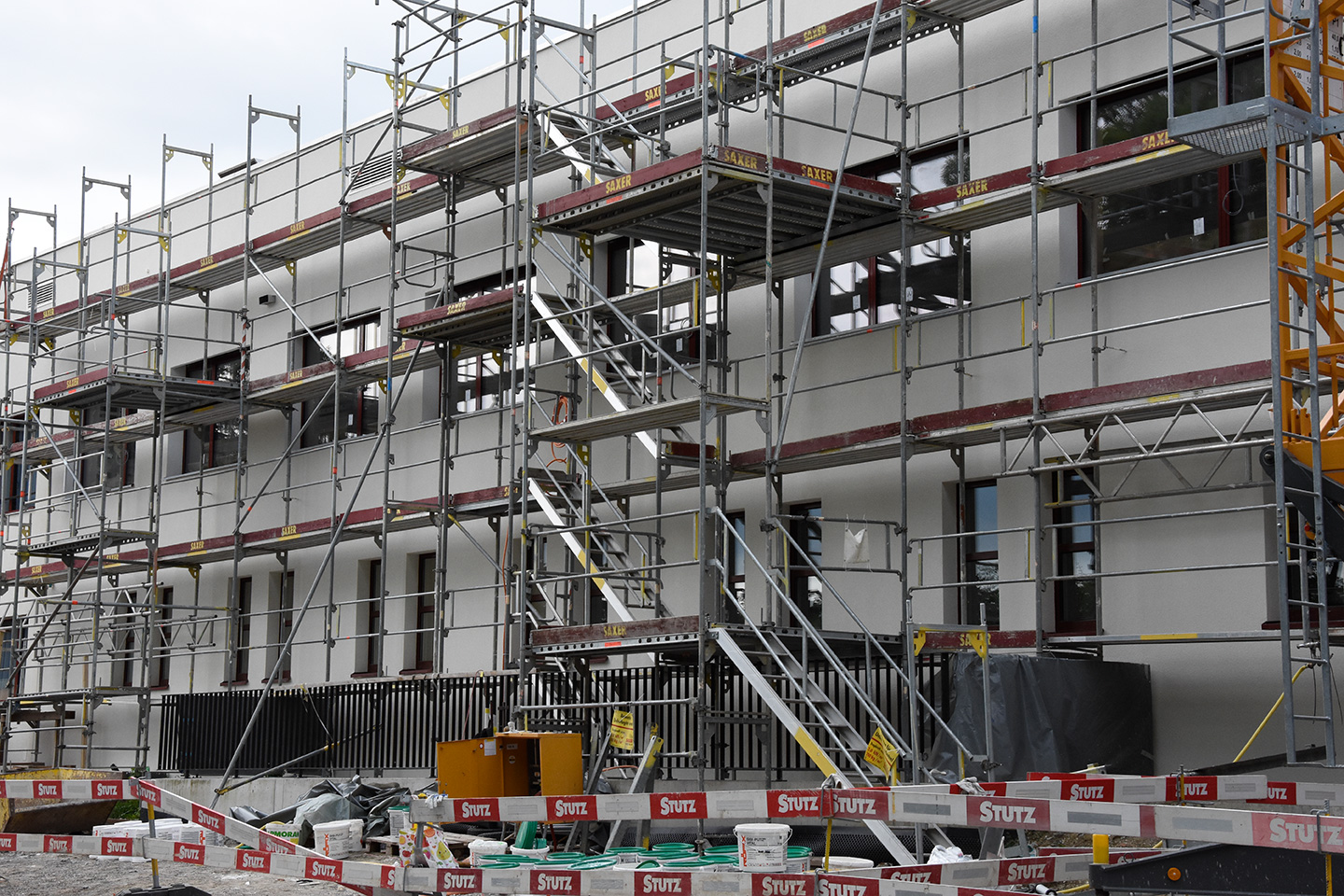

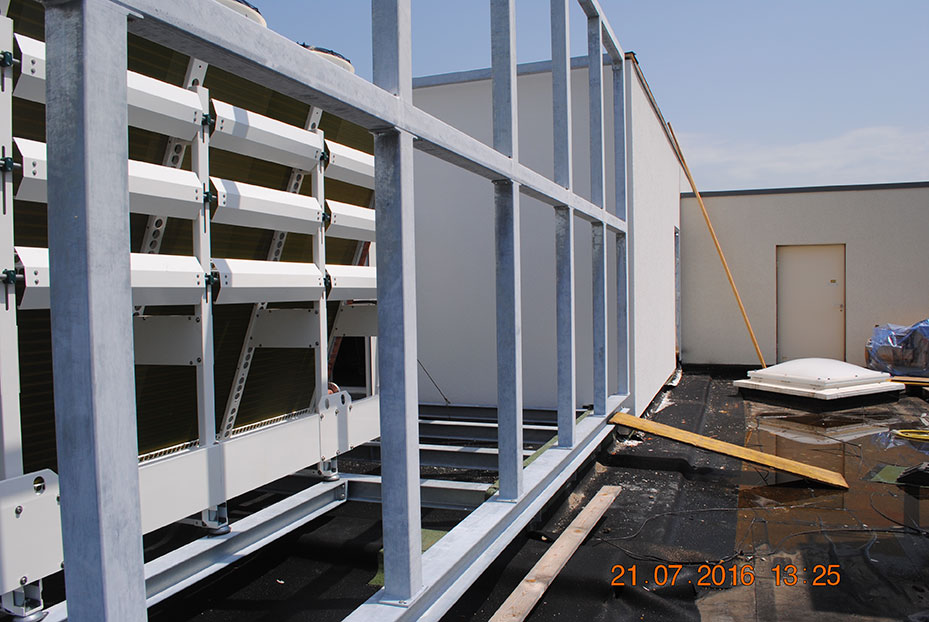

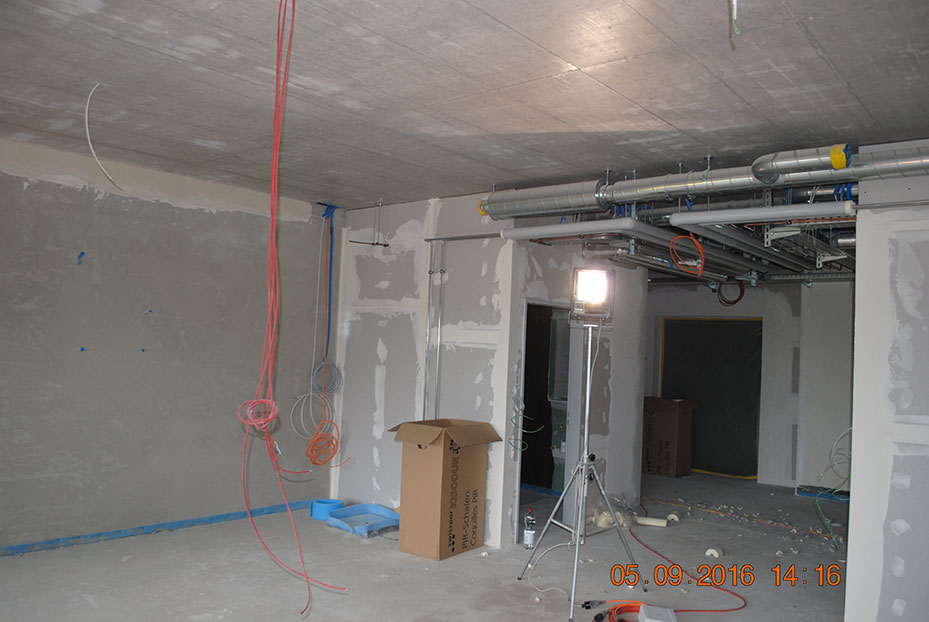

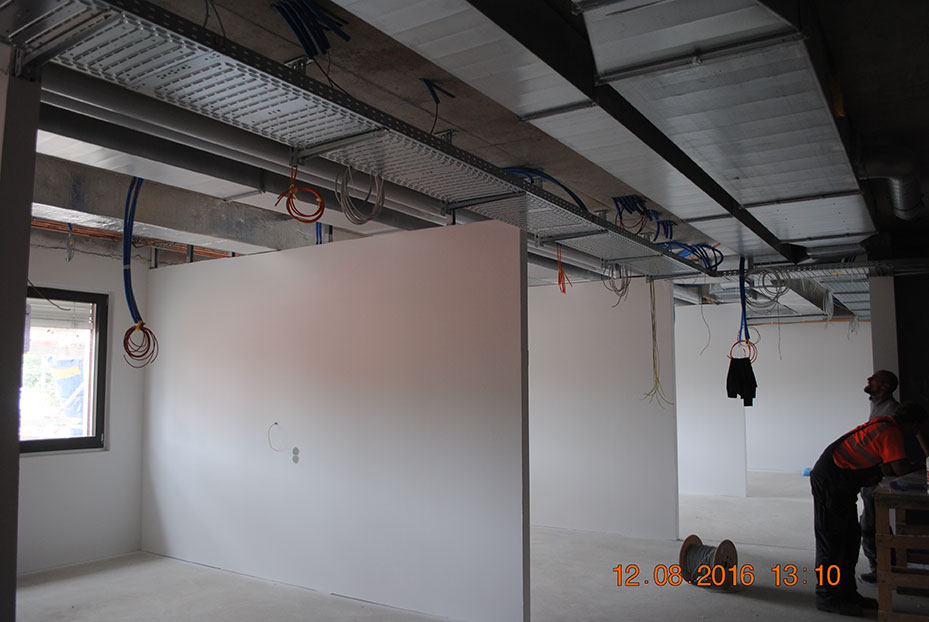

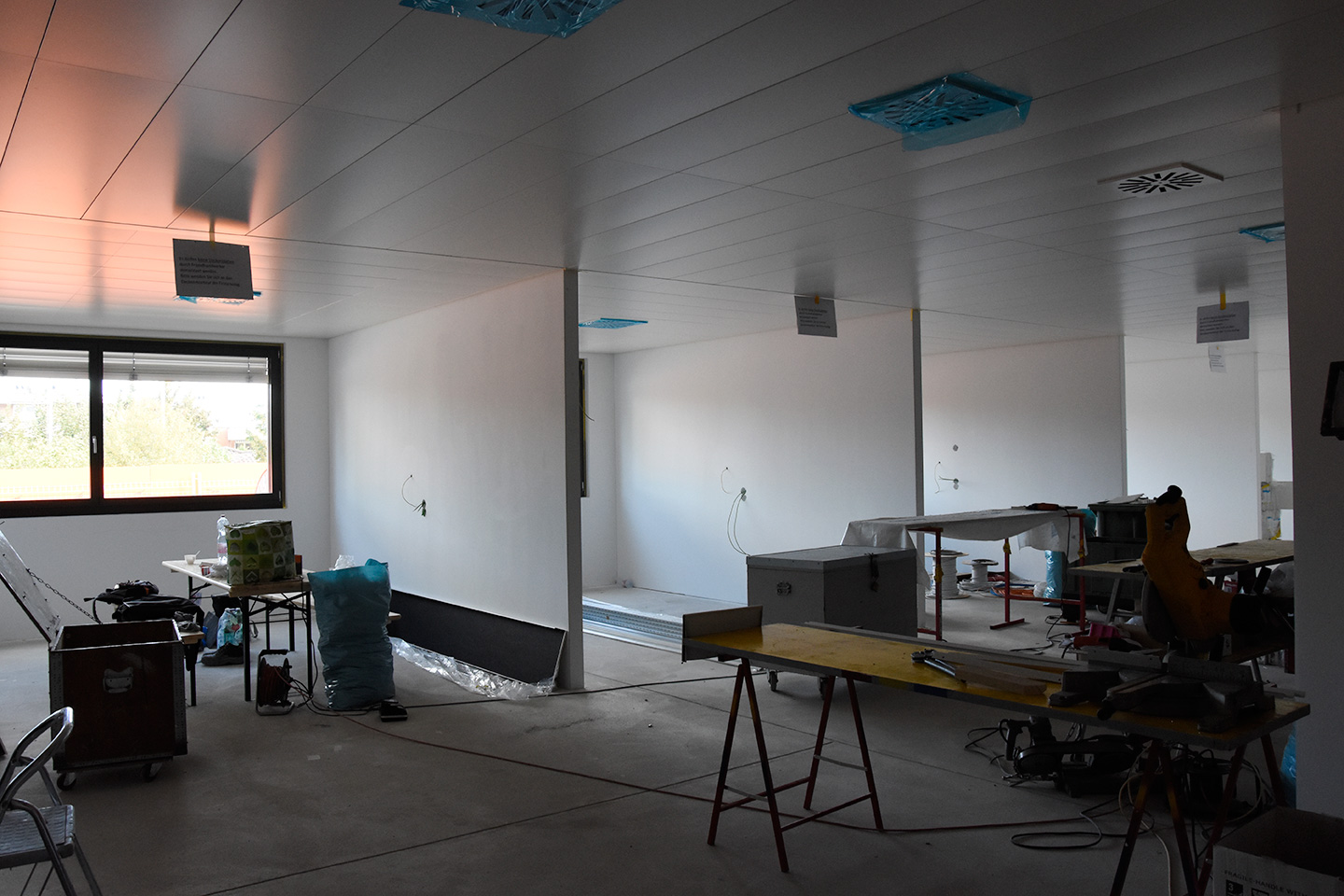

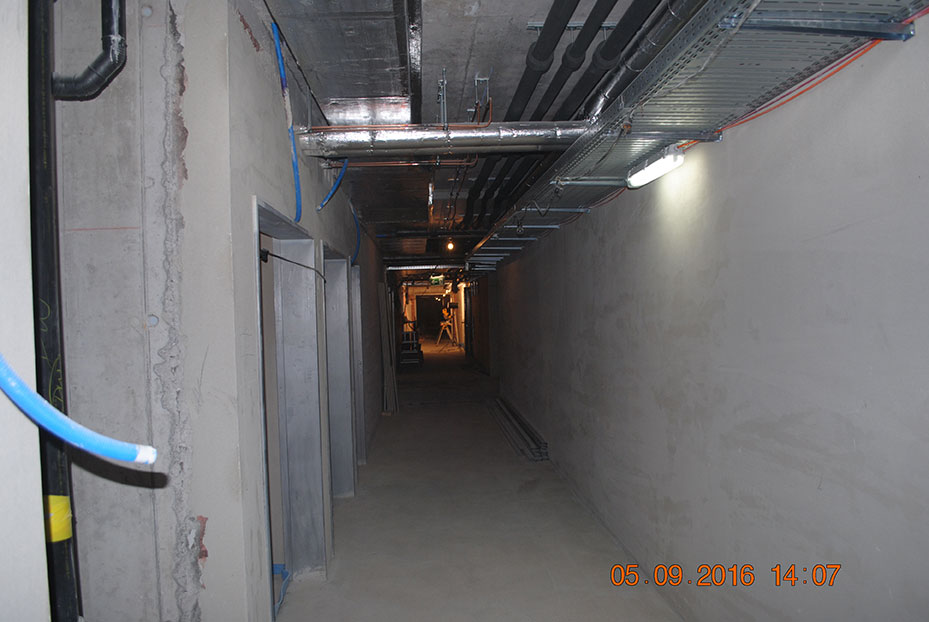

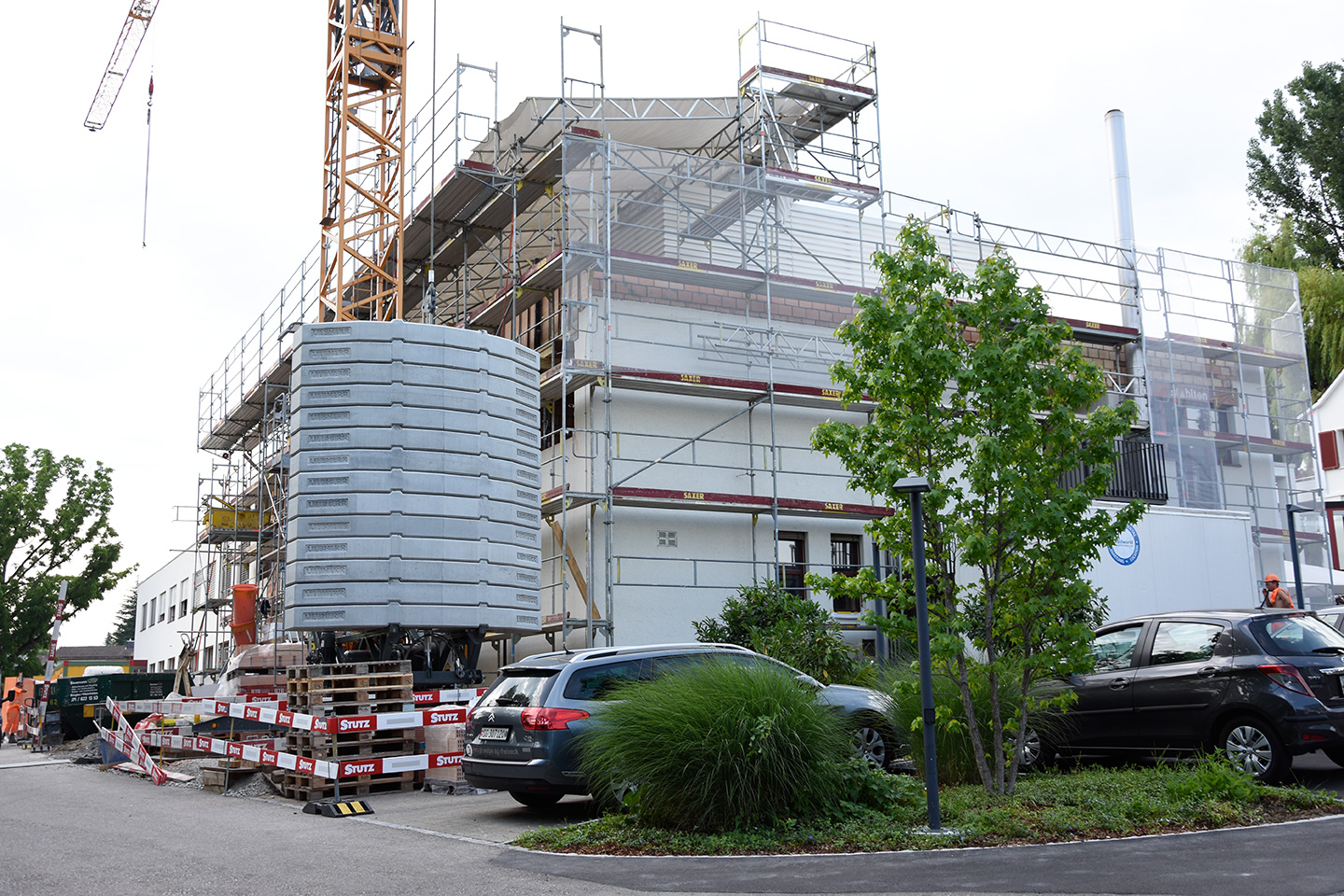

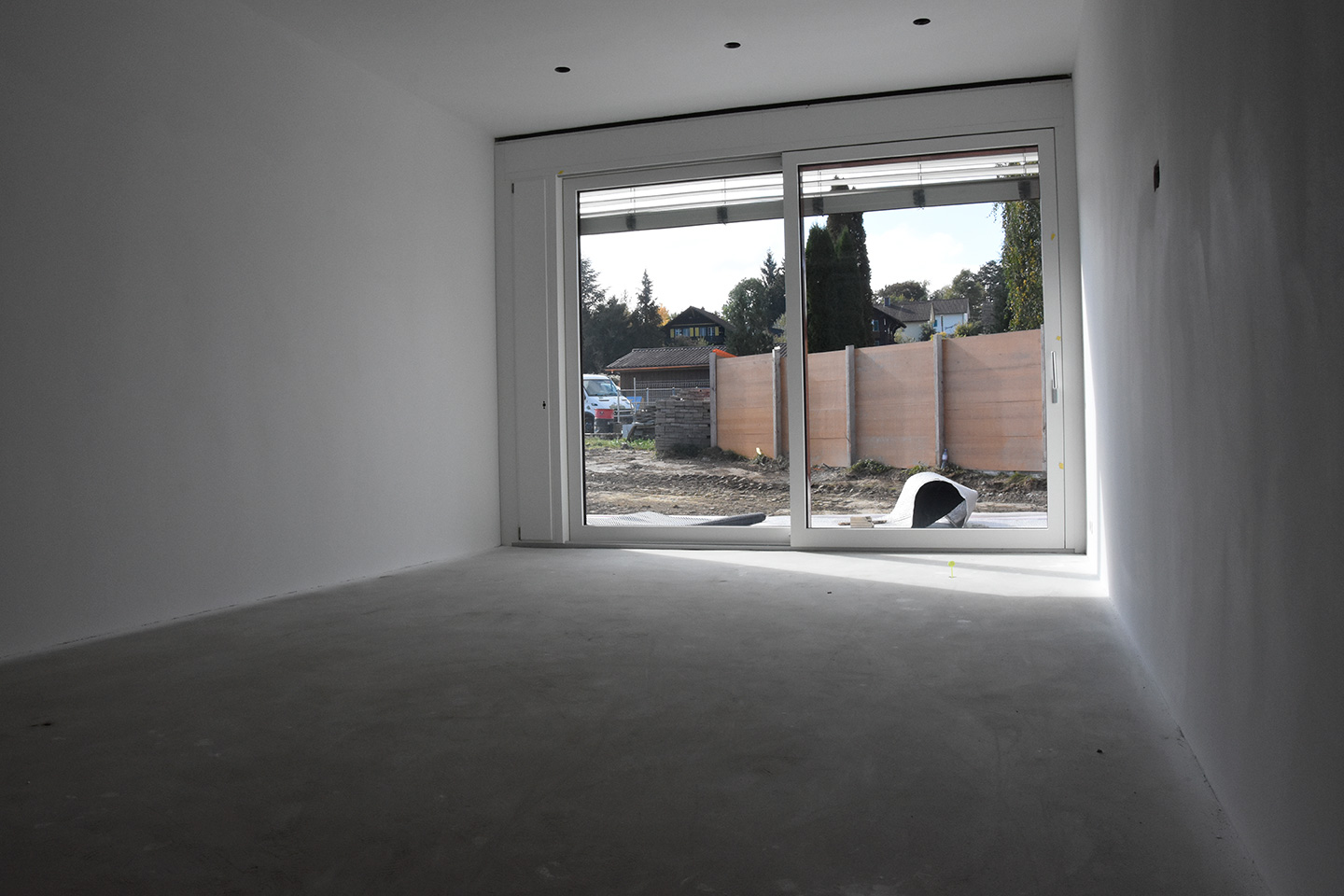

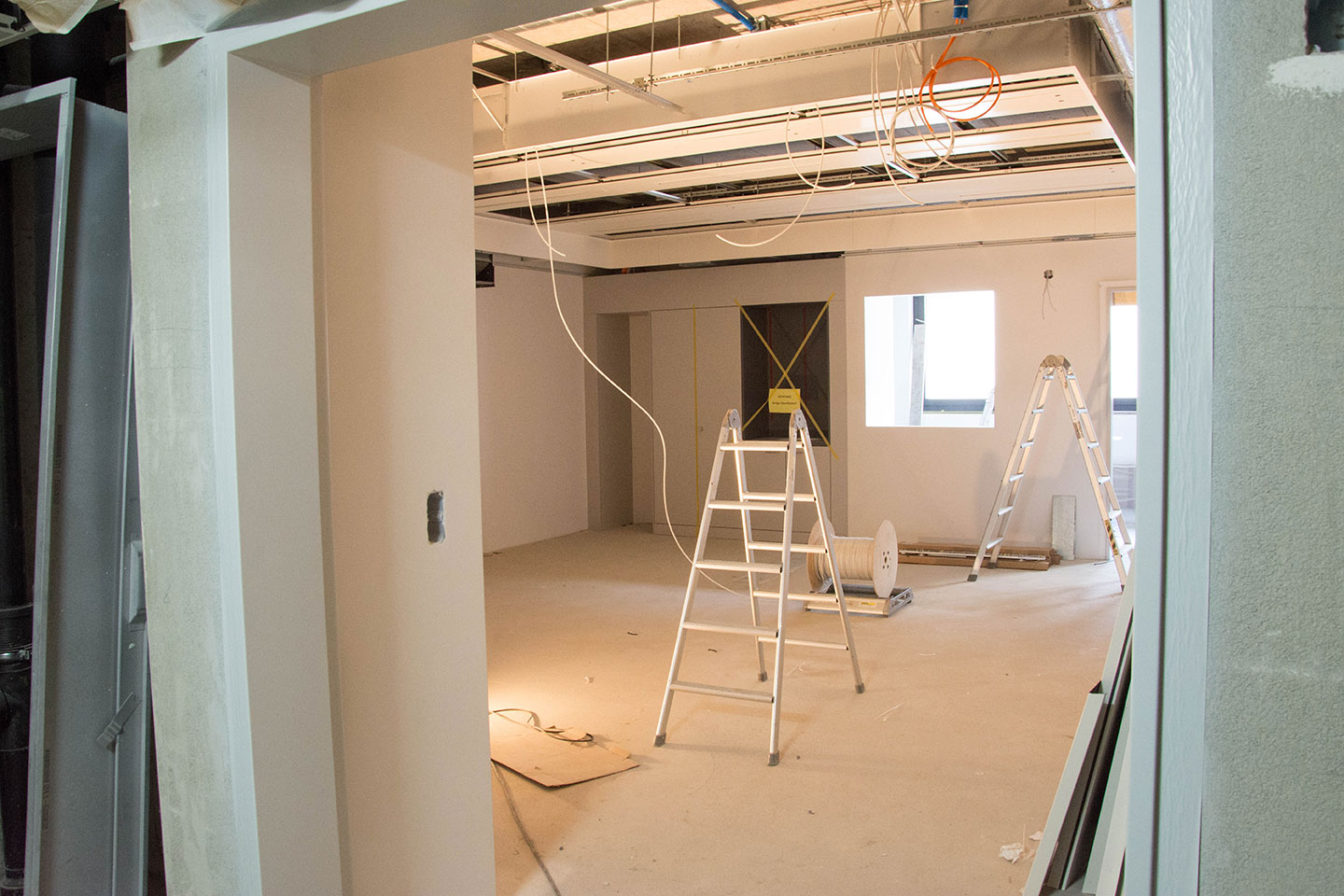

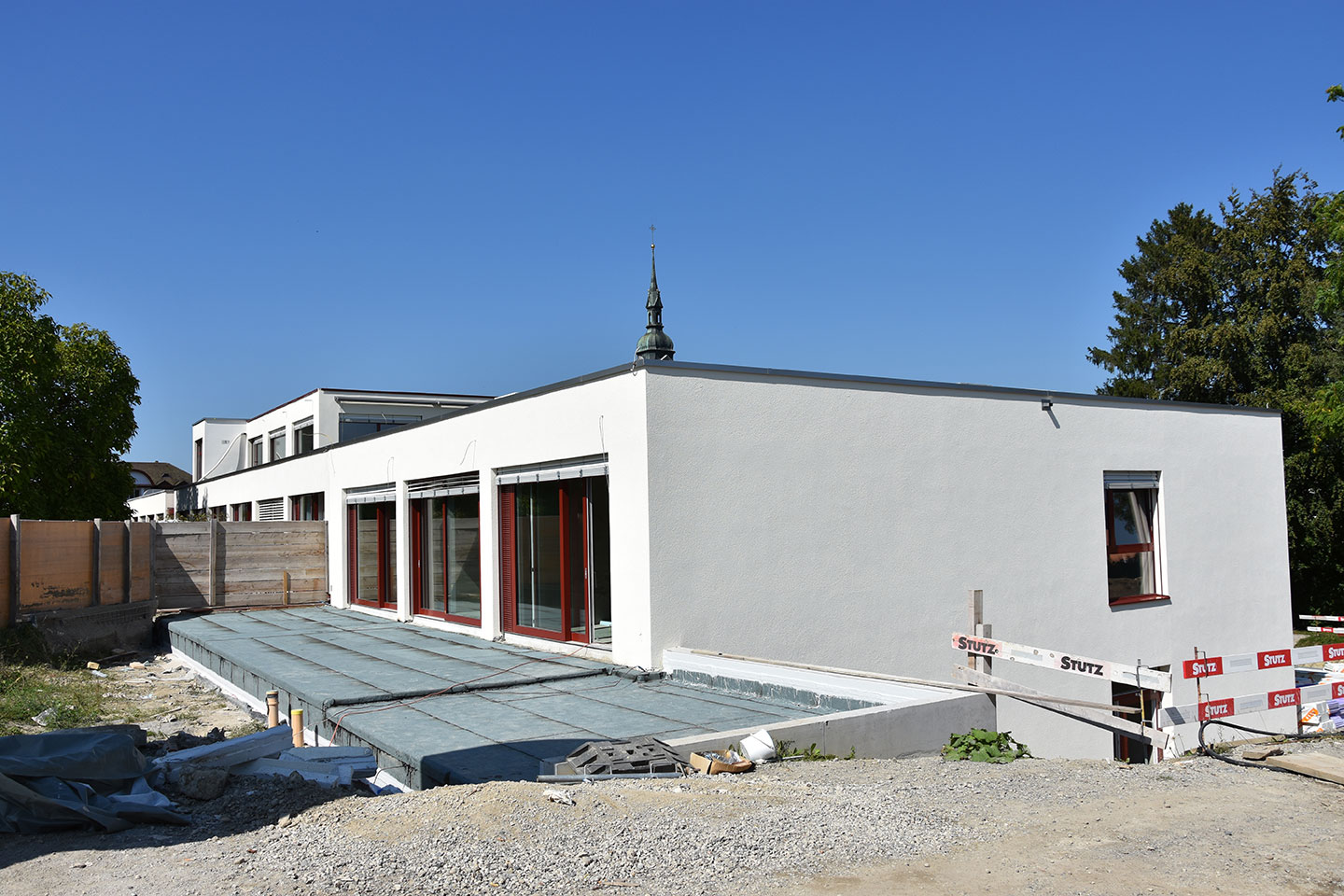

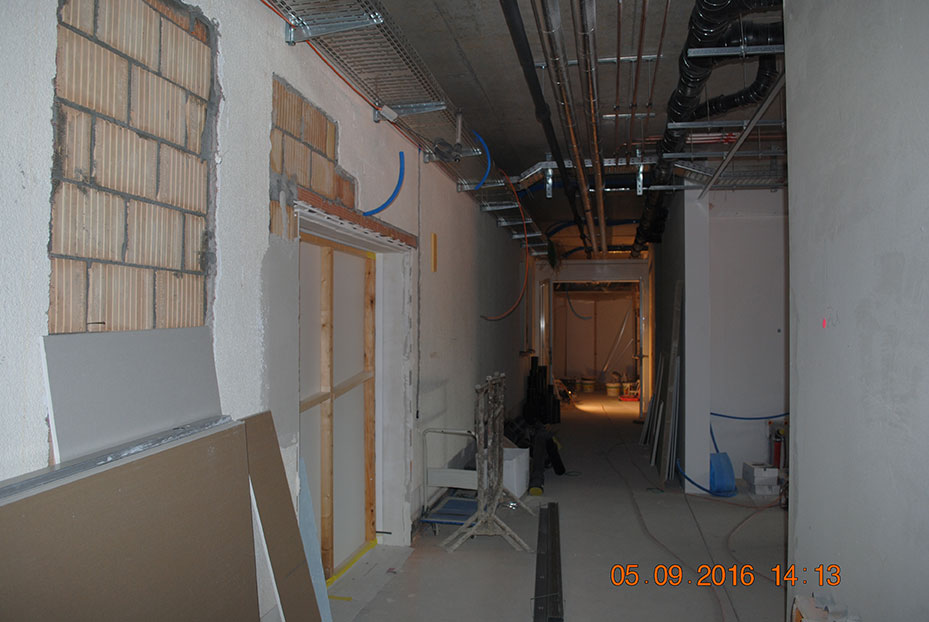

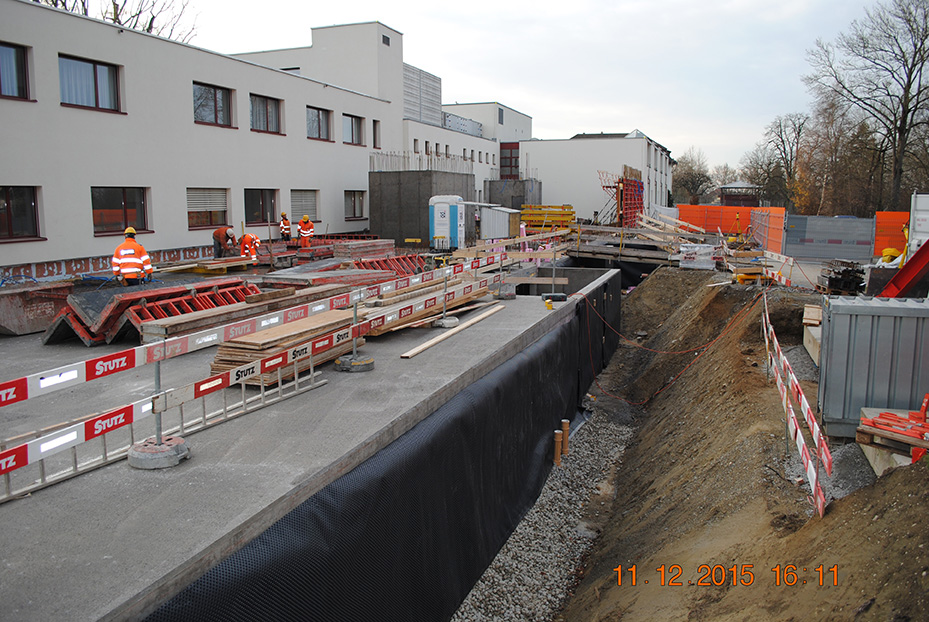

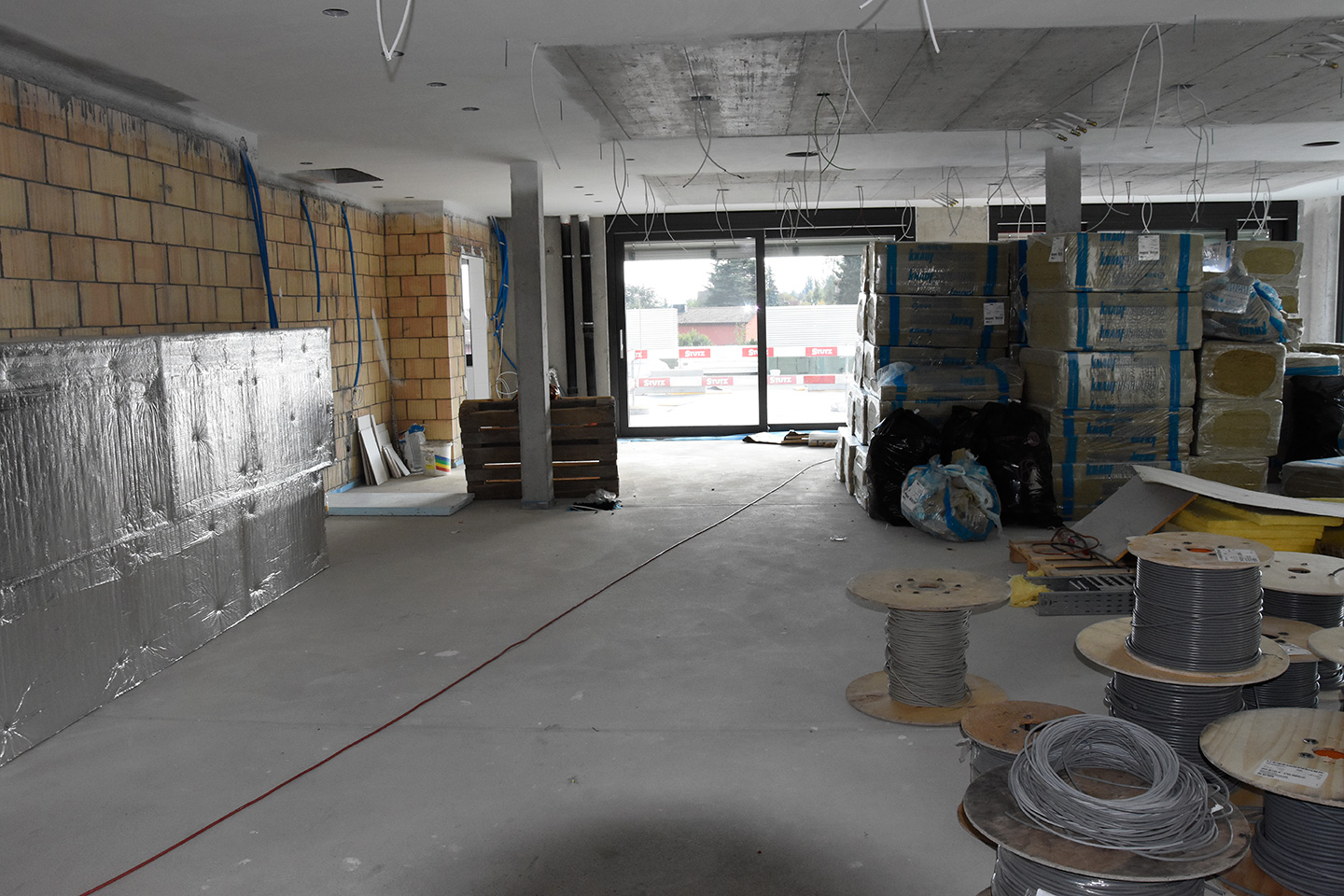

01.09. - 30.09.2016

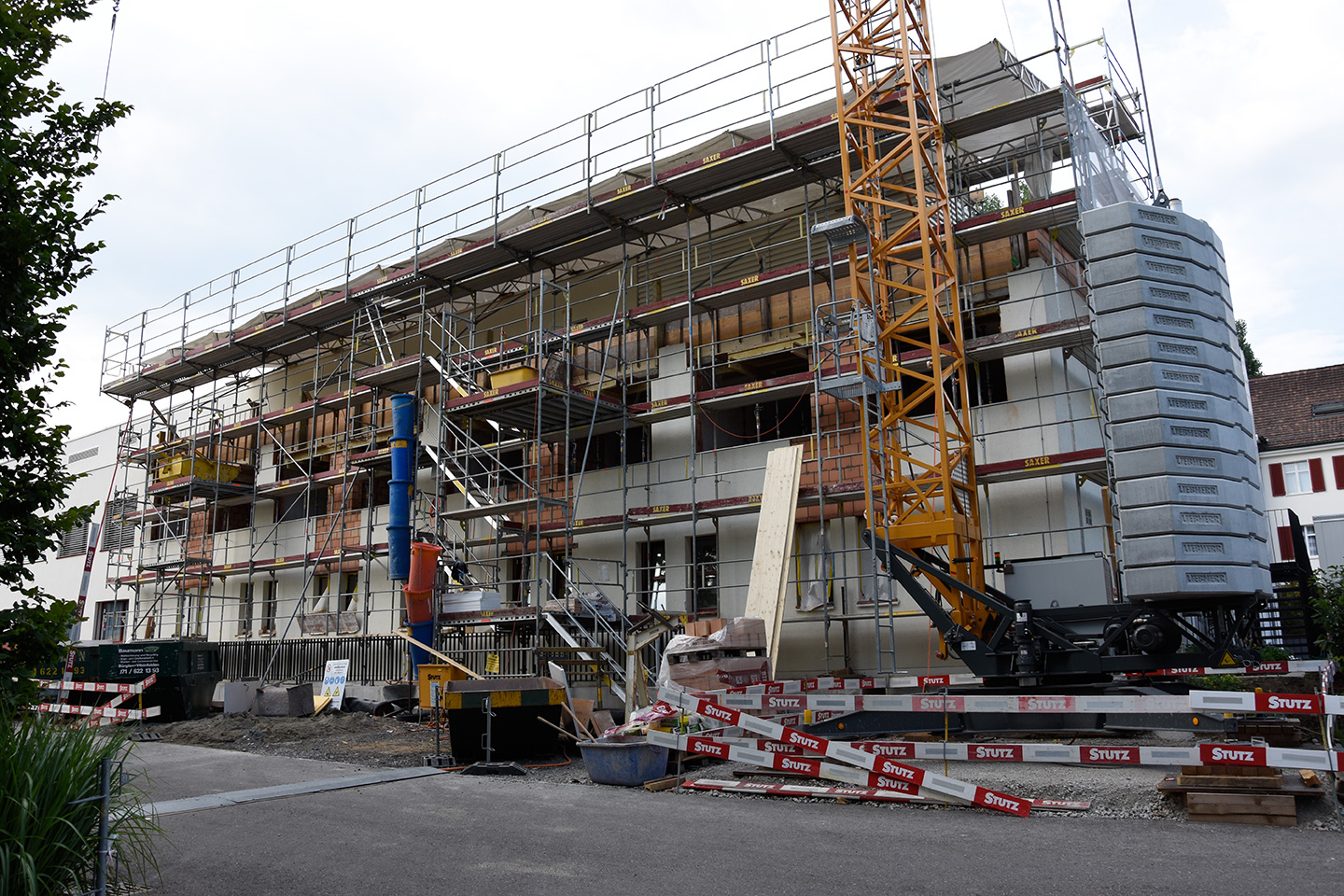

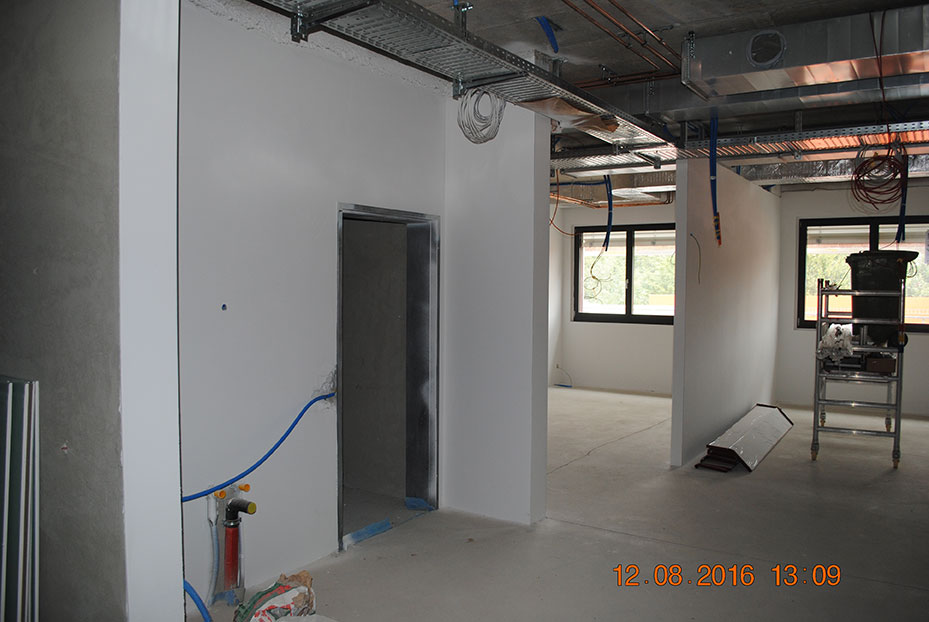

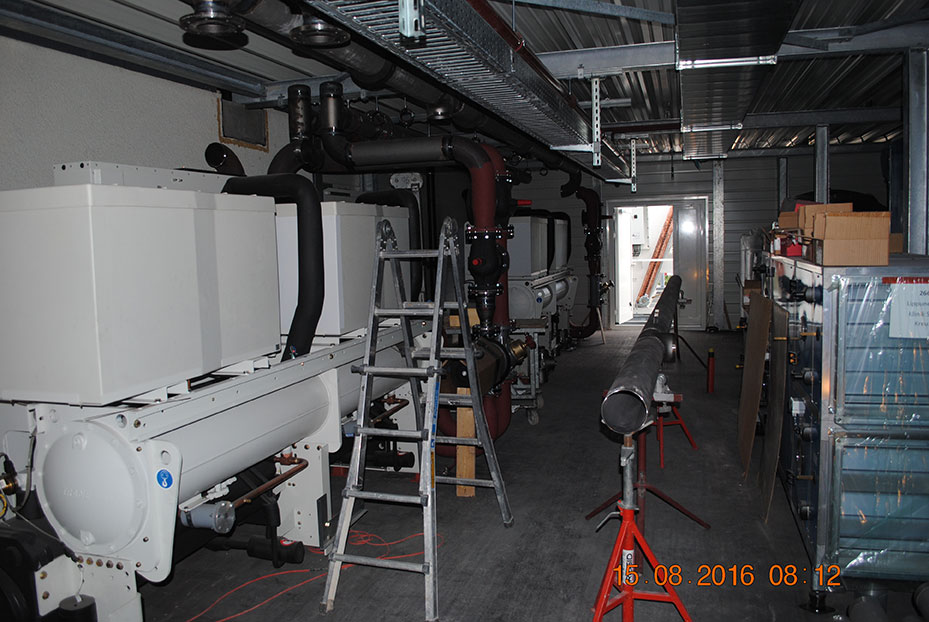

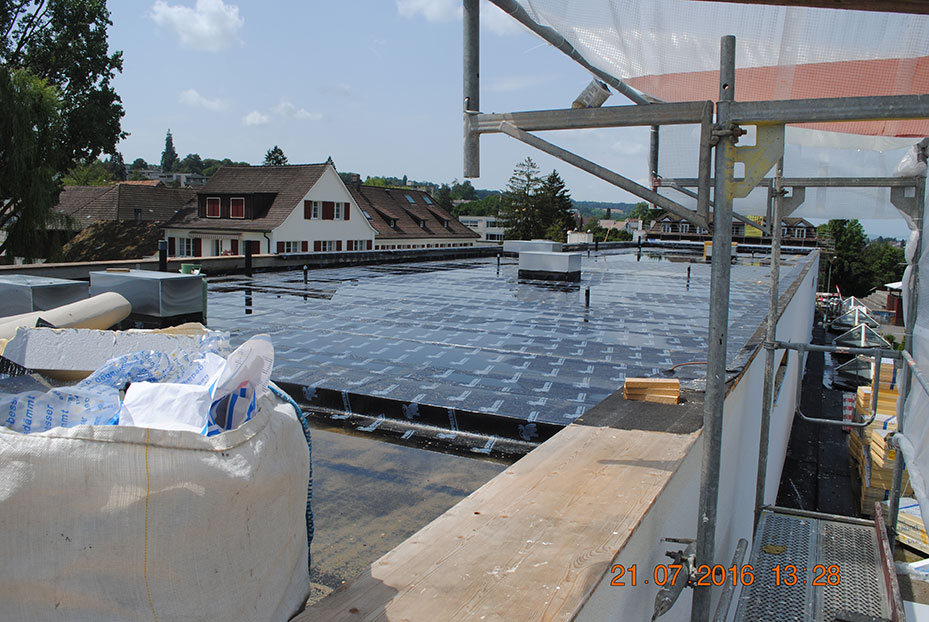

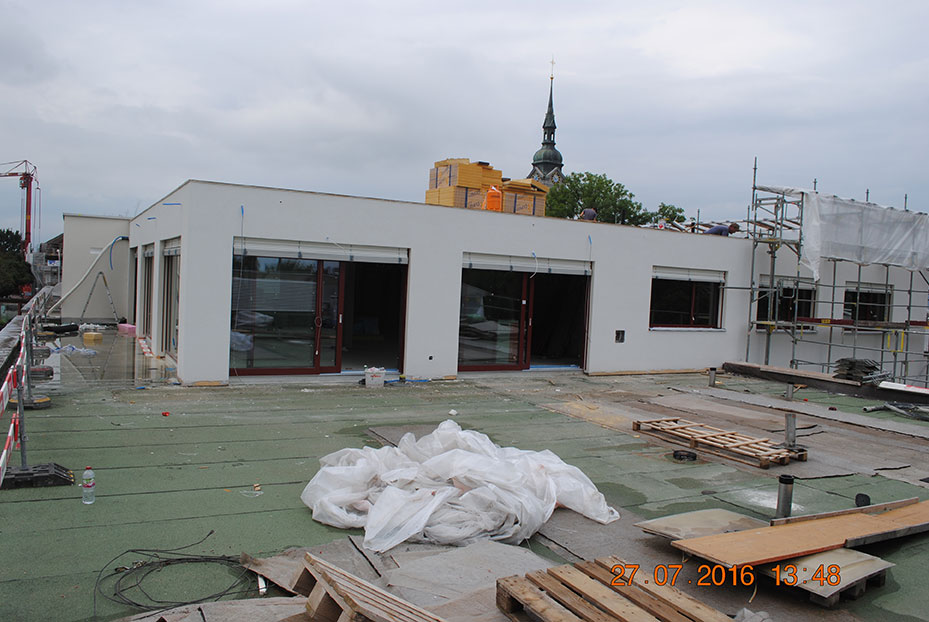

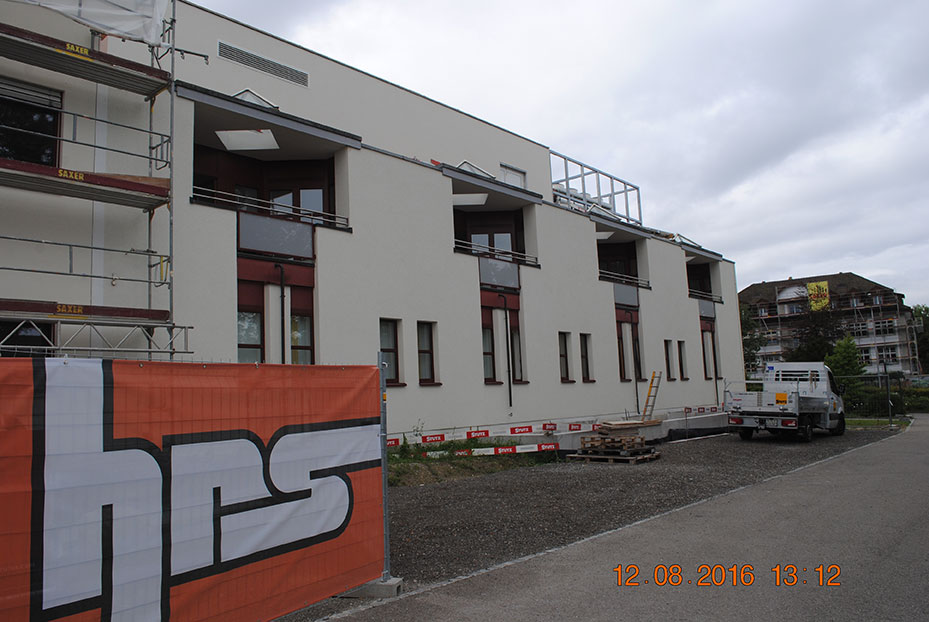

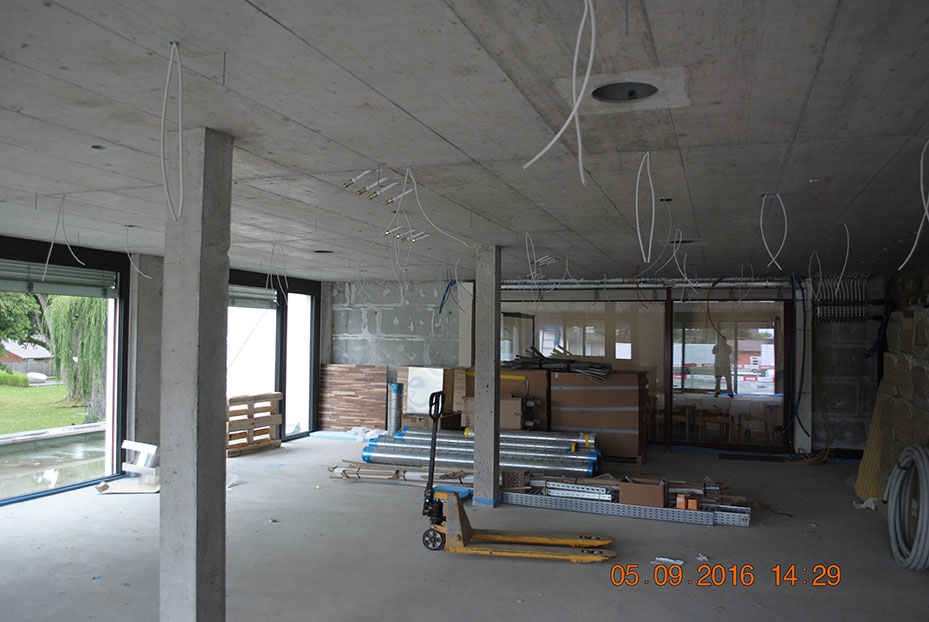

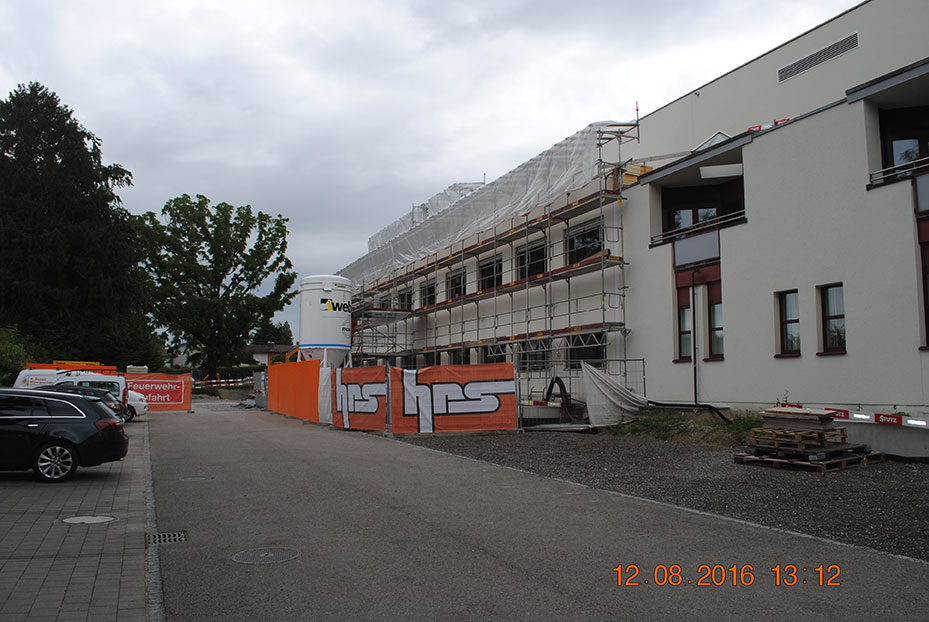

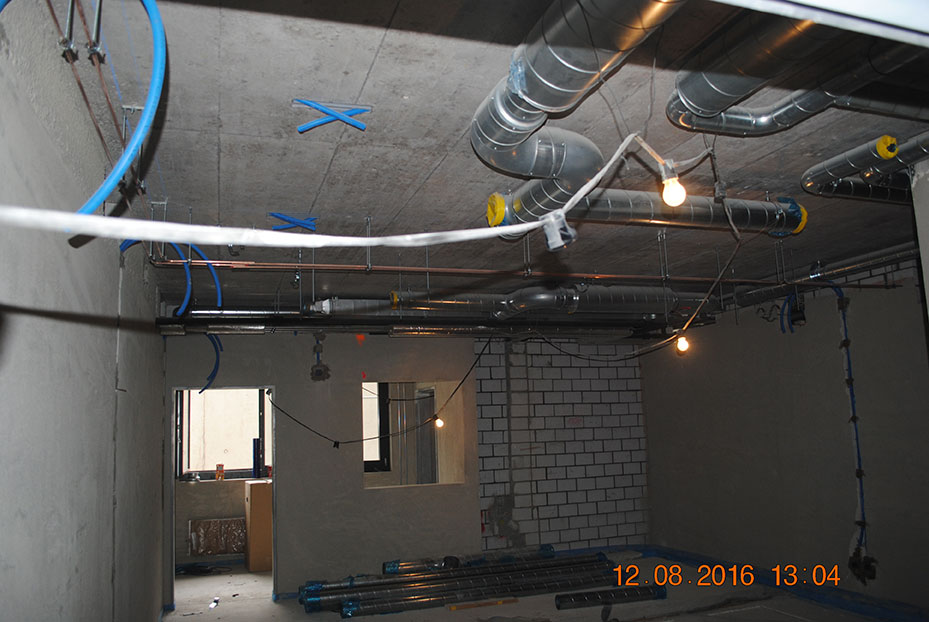

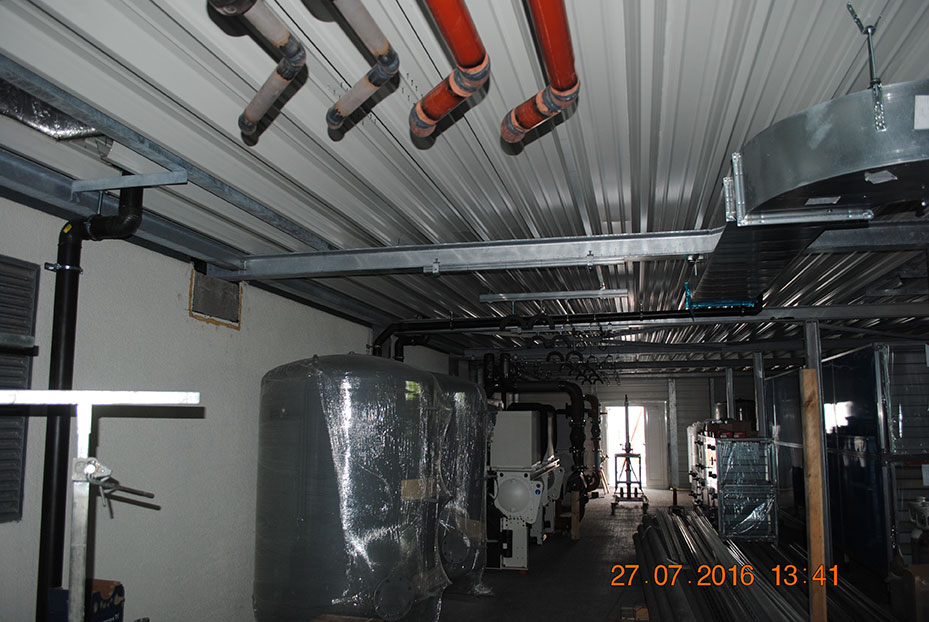

01.08. - 31.08.2016

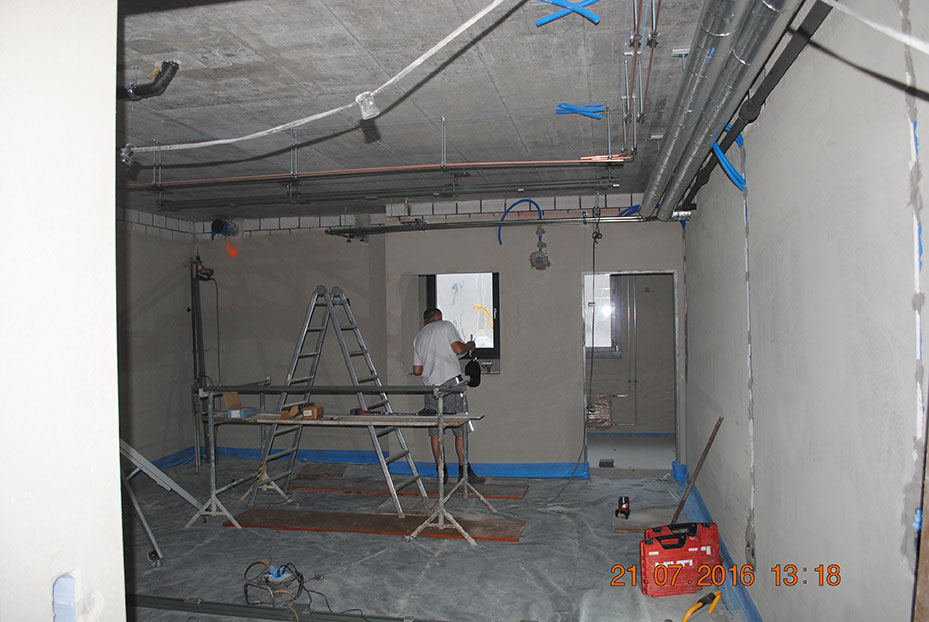

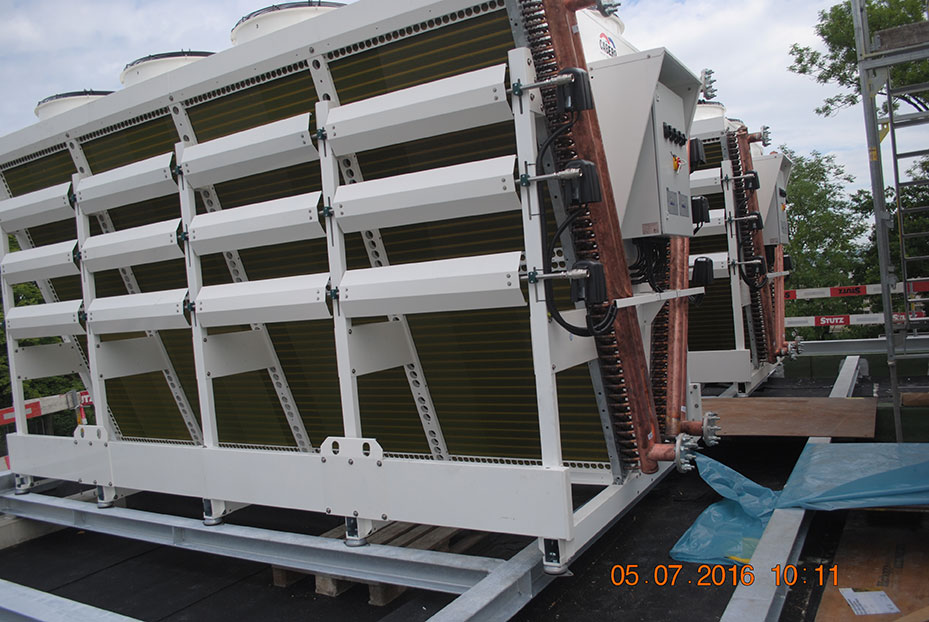

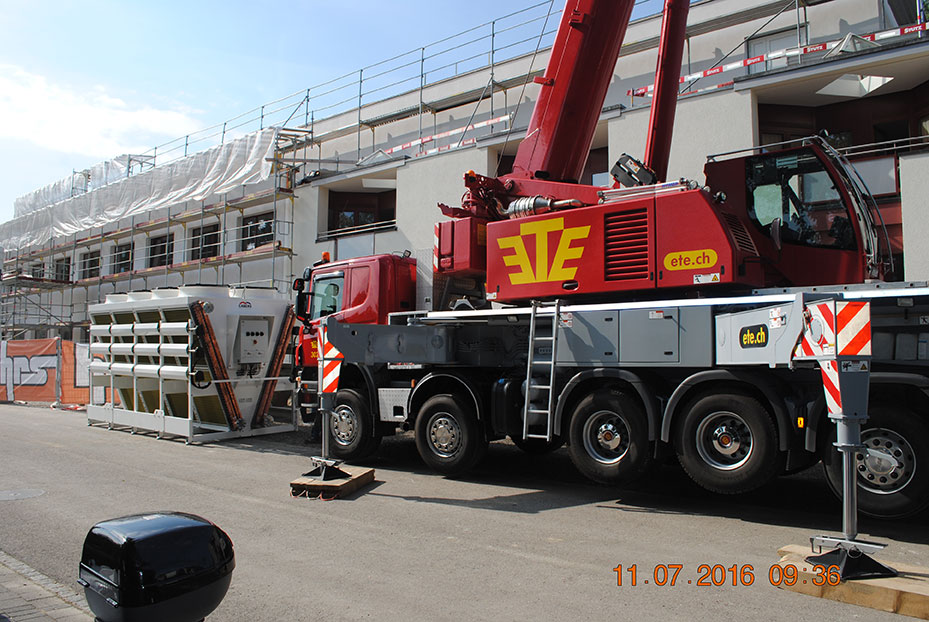

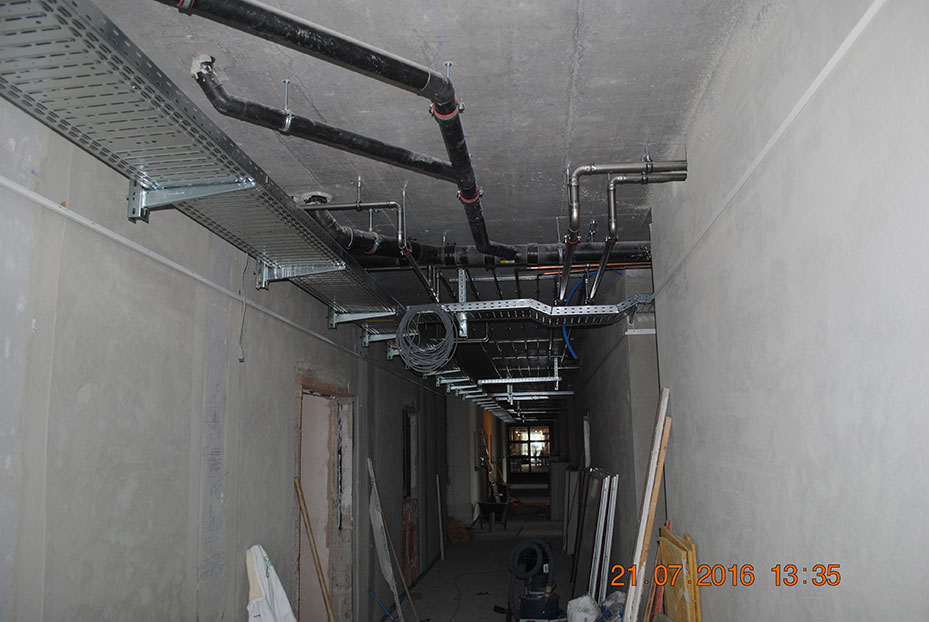

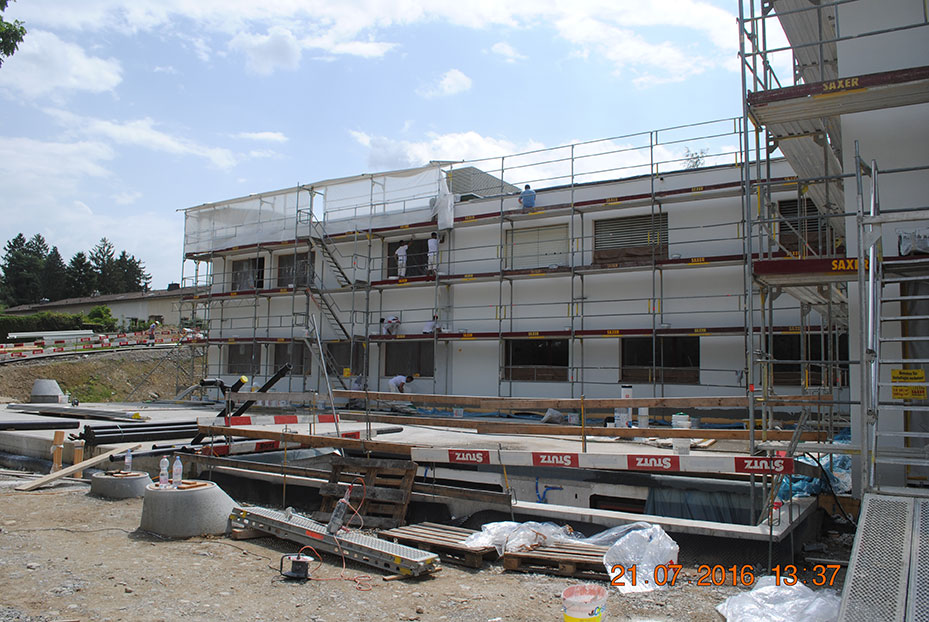

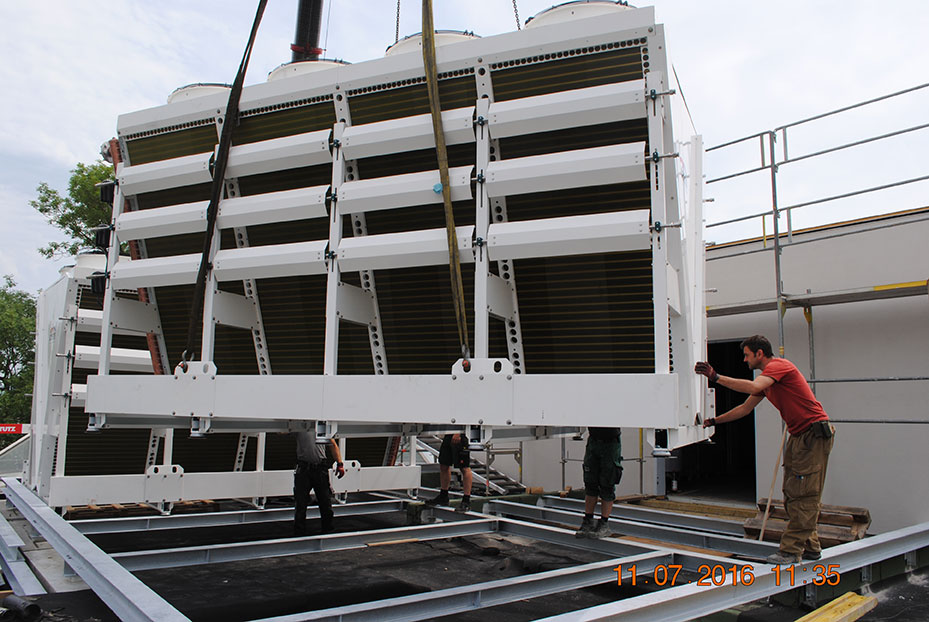

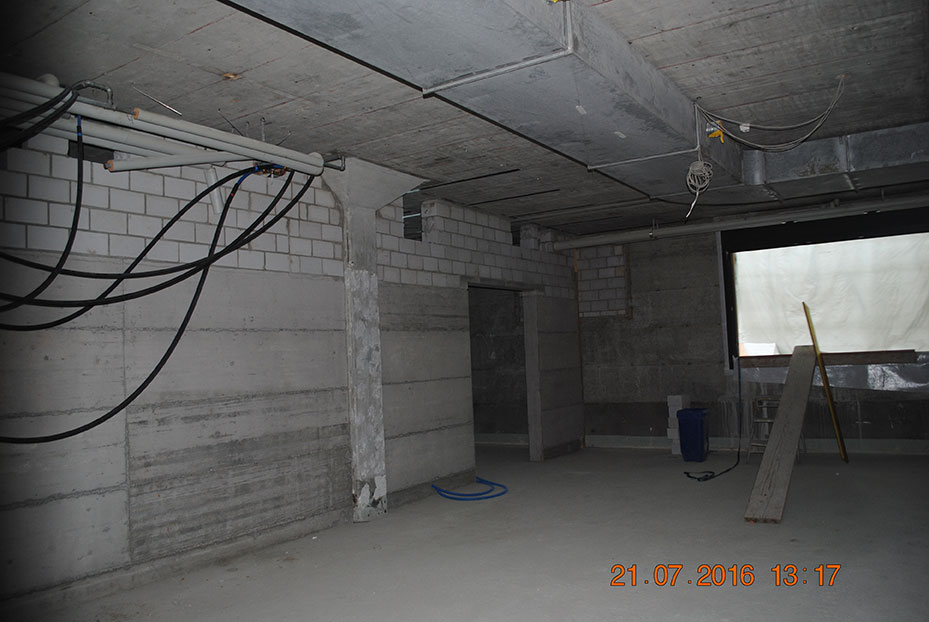

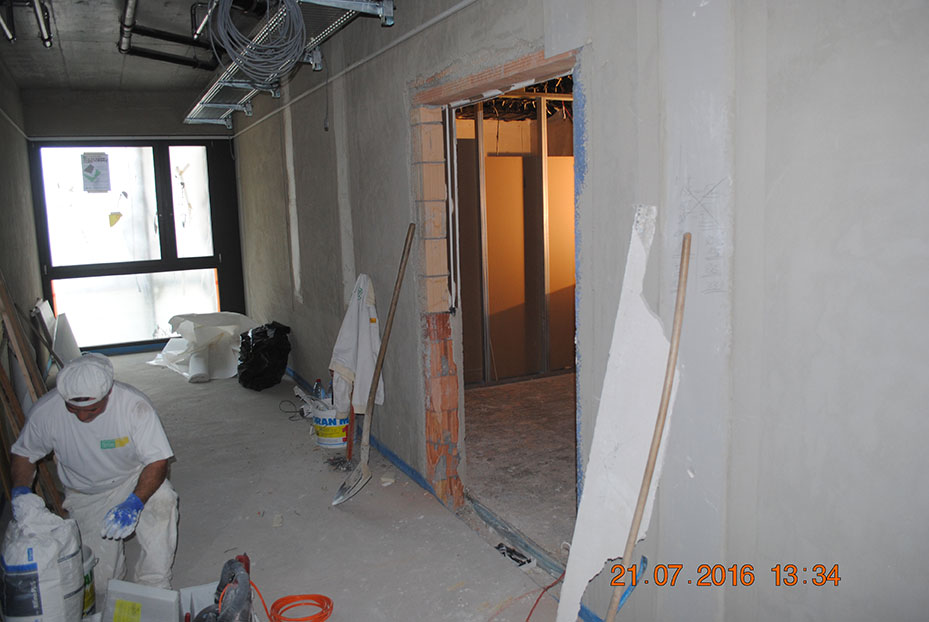

01.07. - 31.07.2016

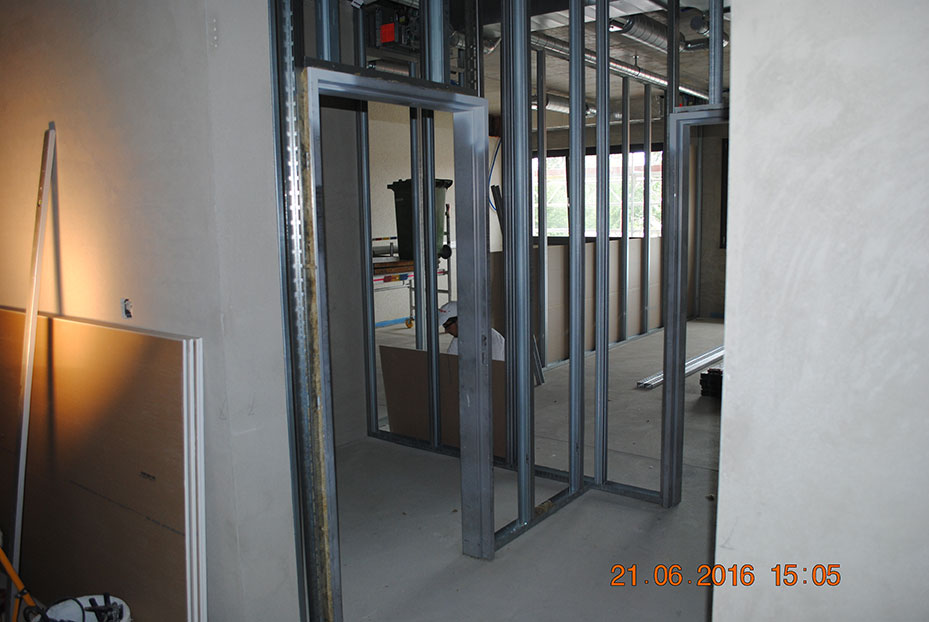

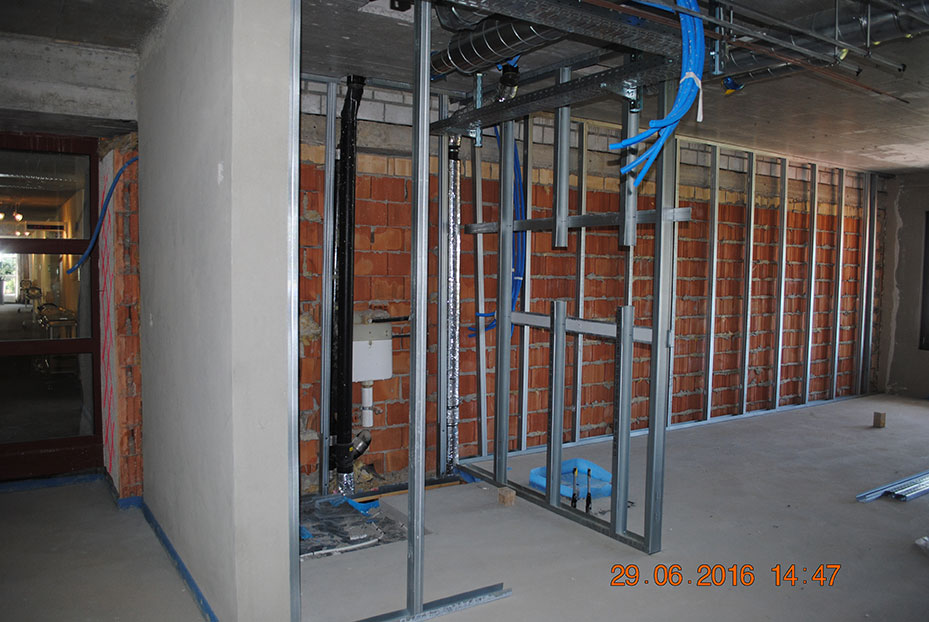

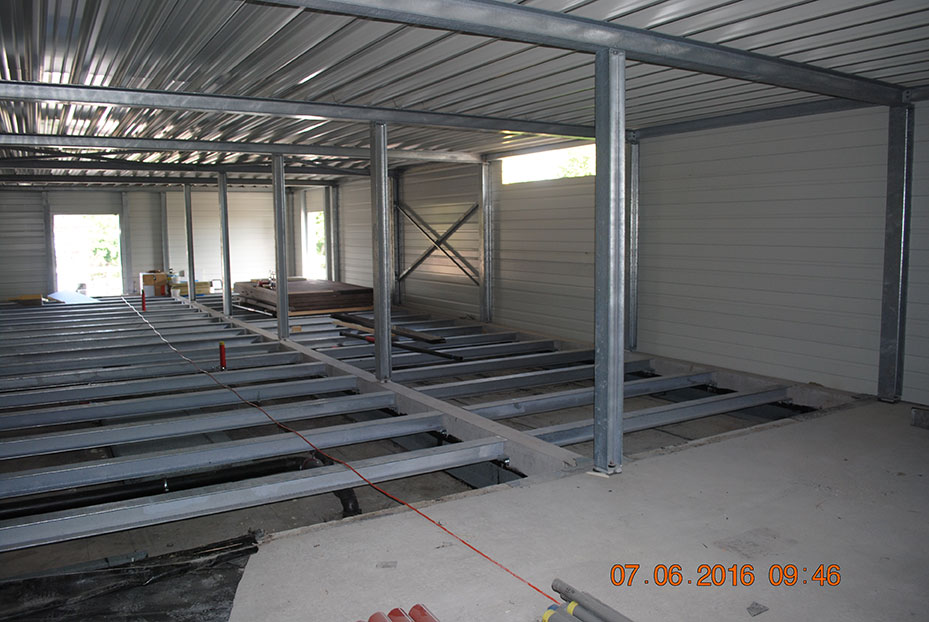

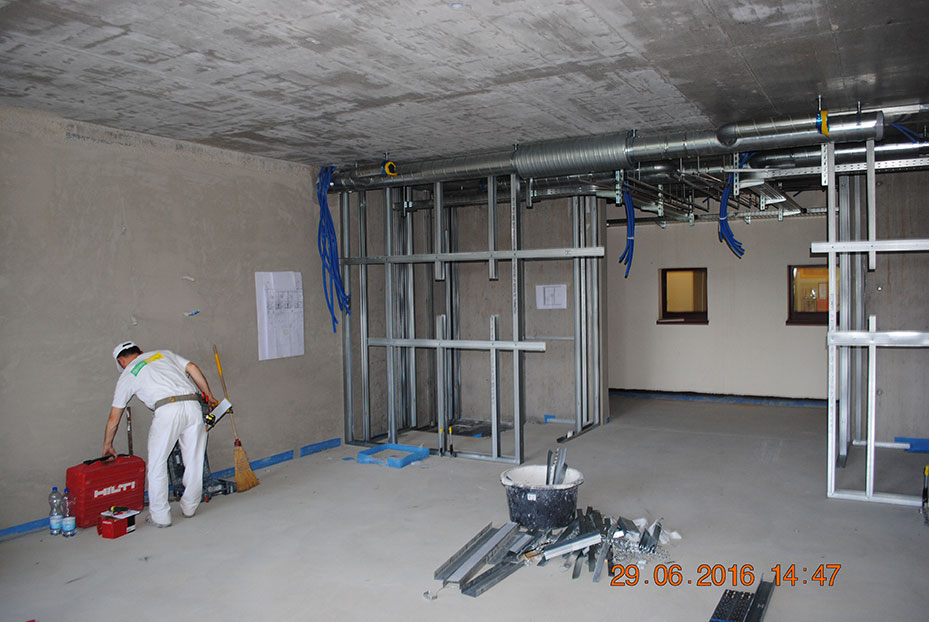

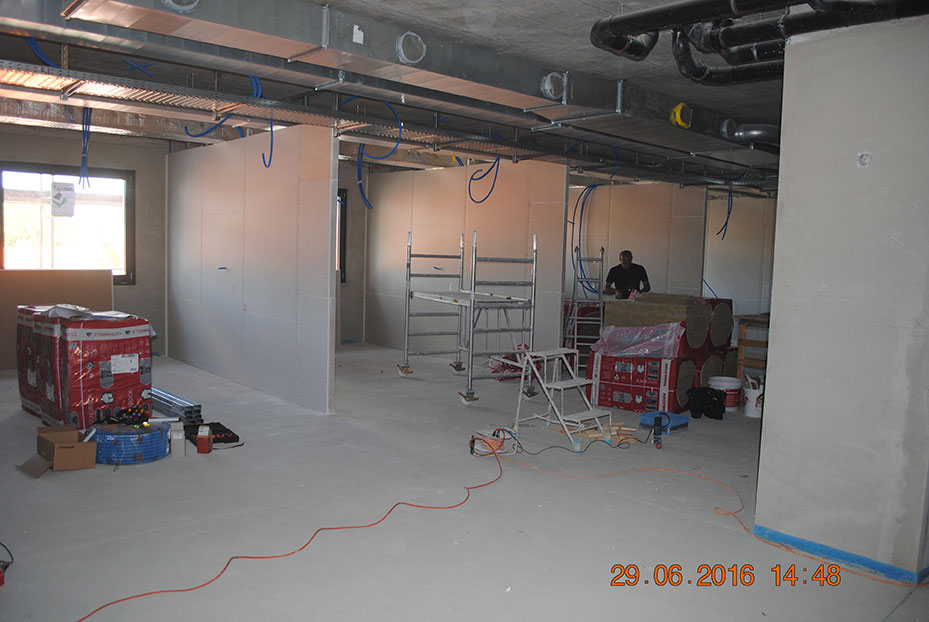

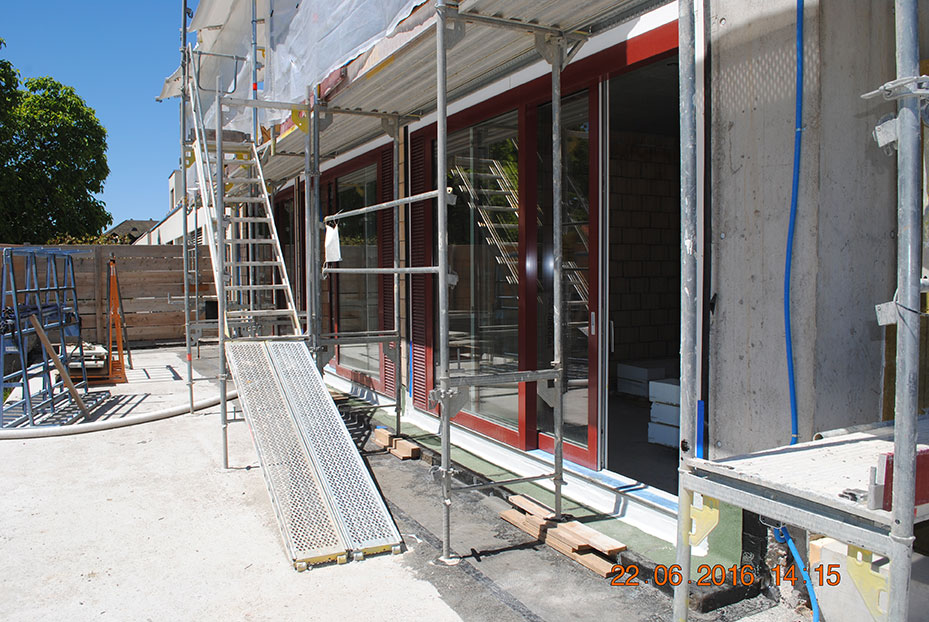

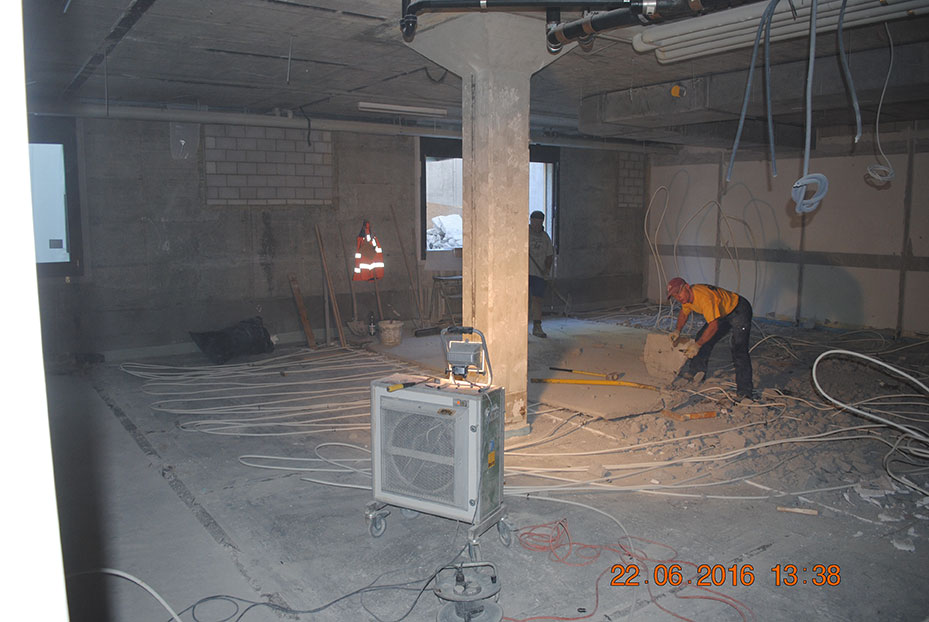

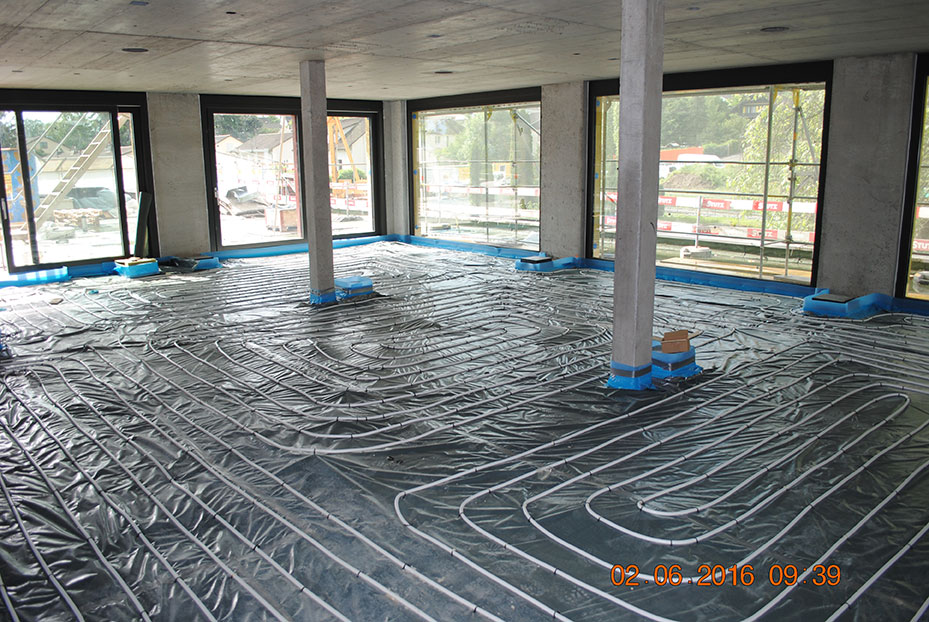

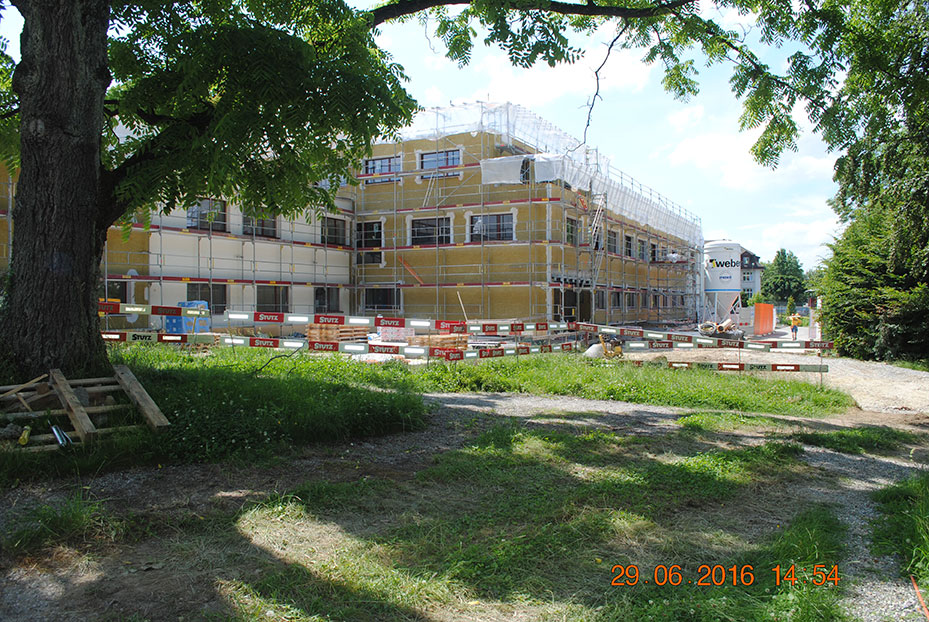

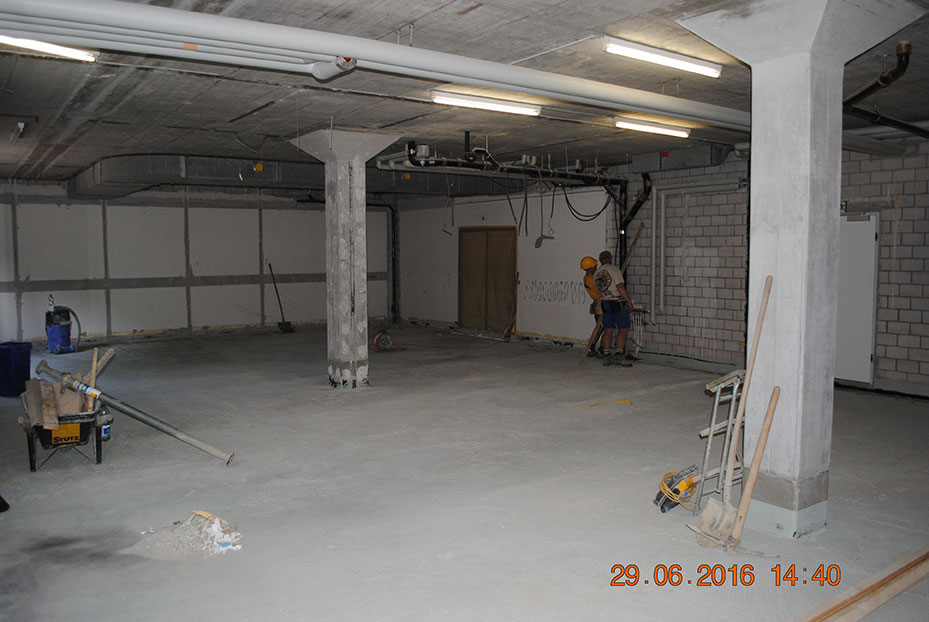

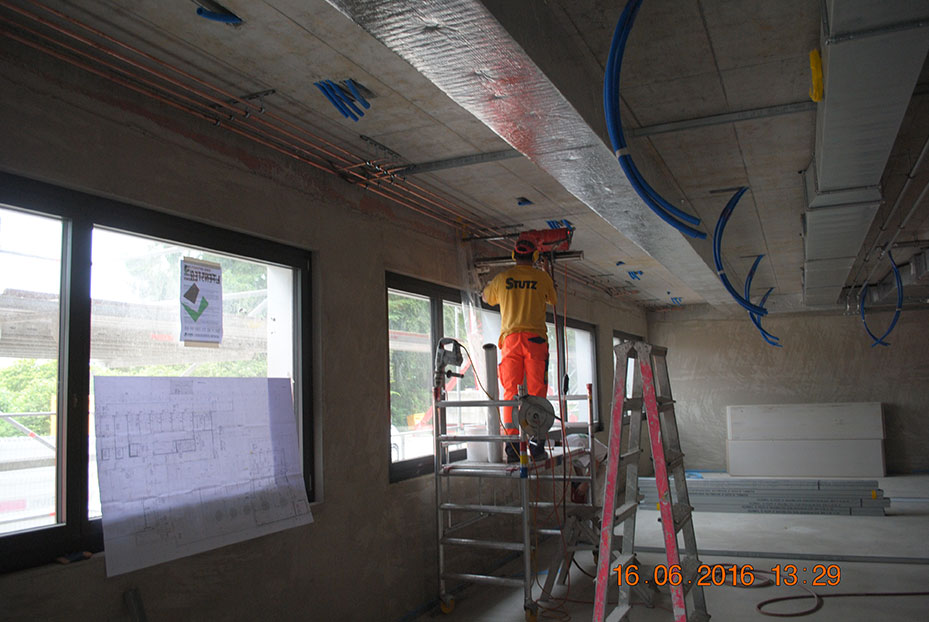

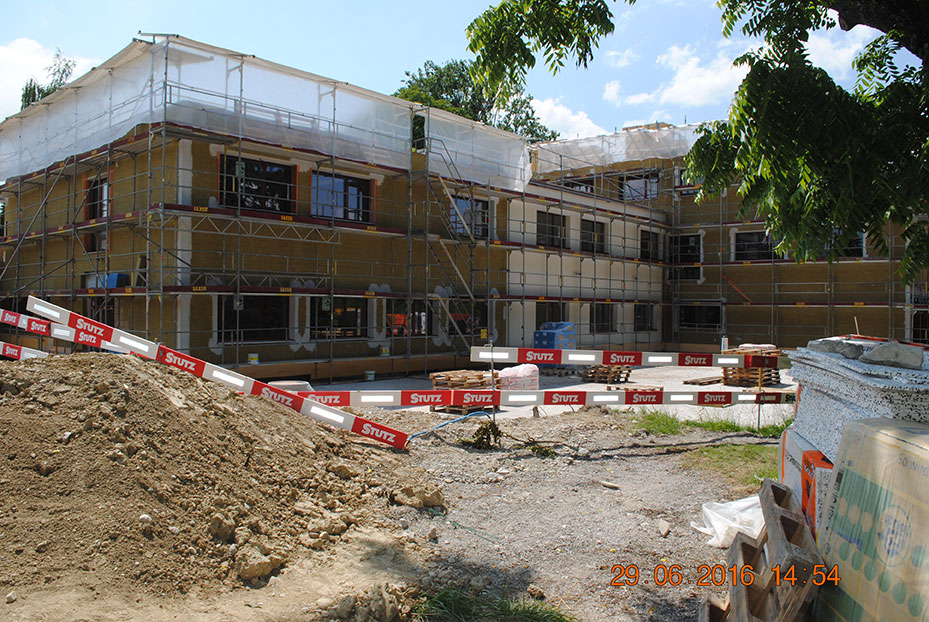

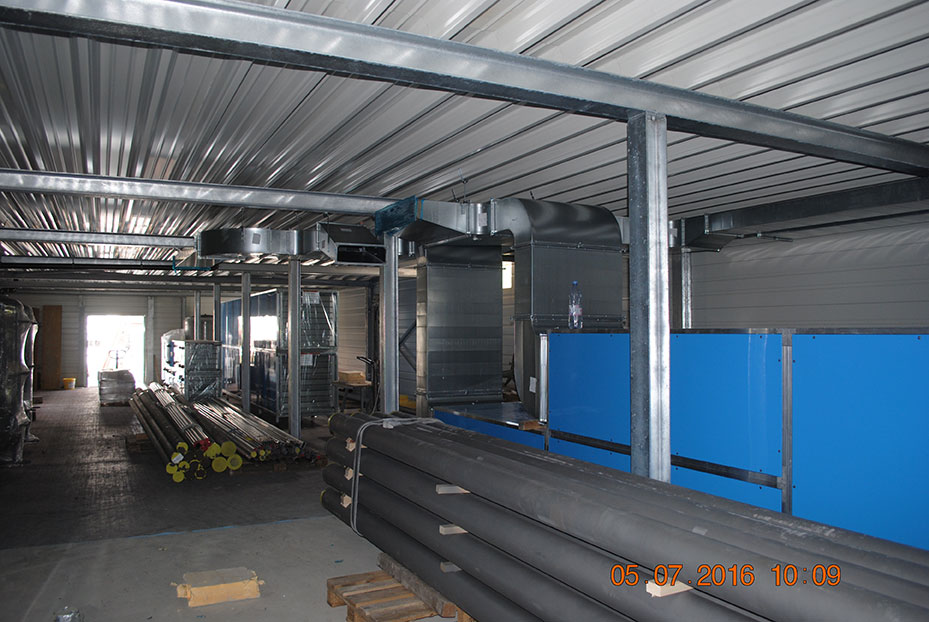

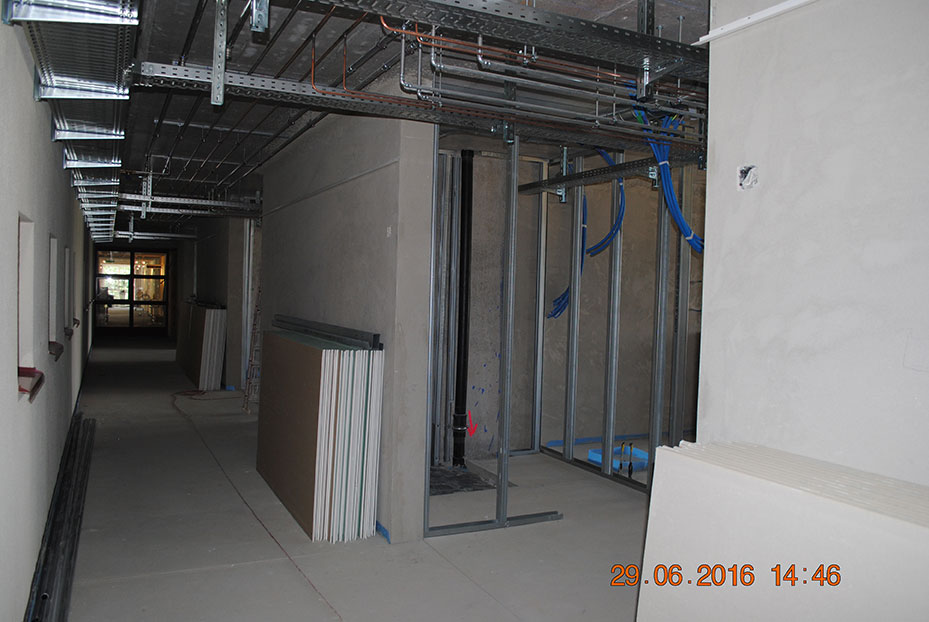

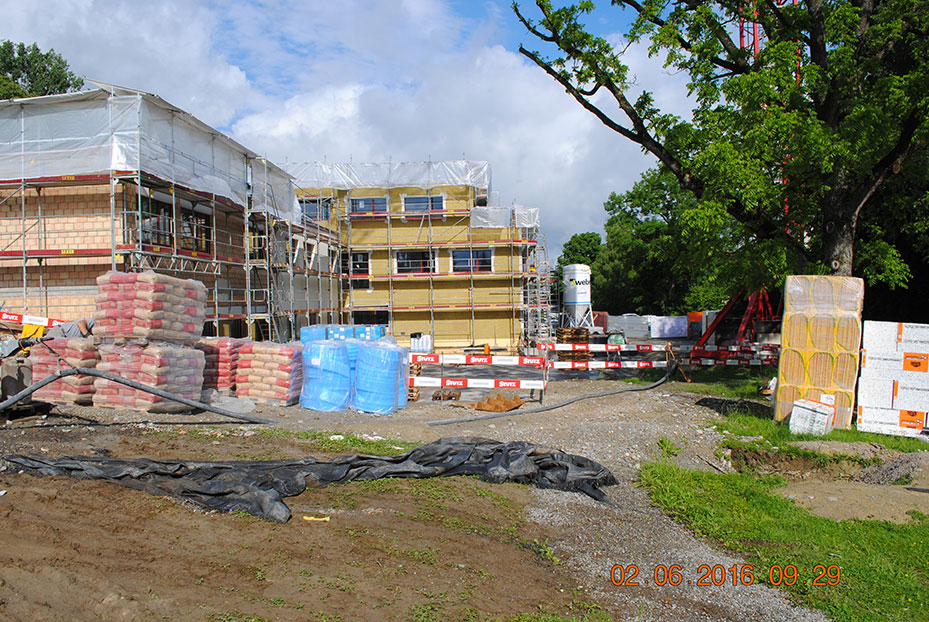

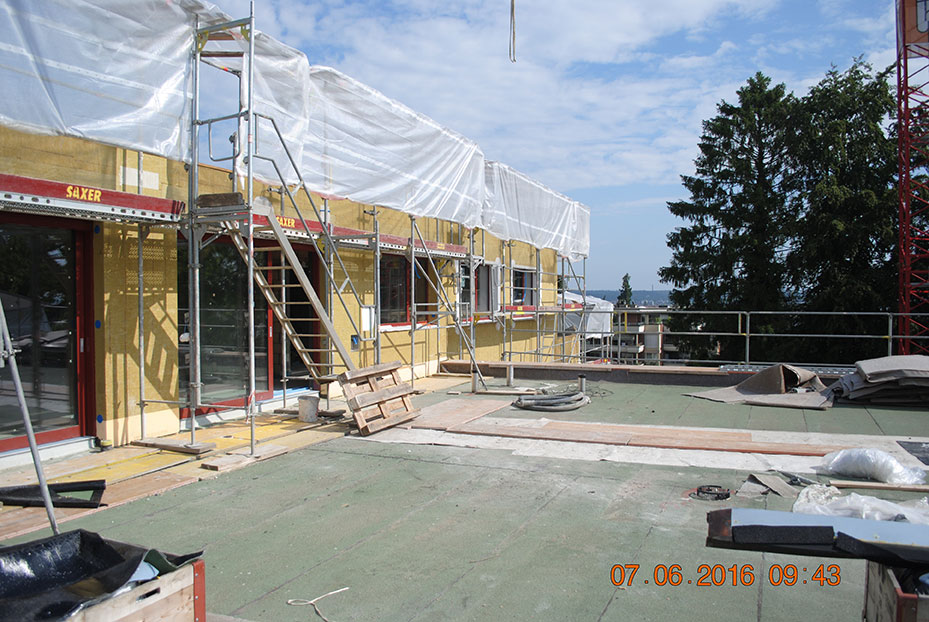

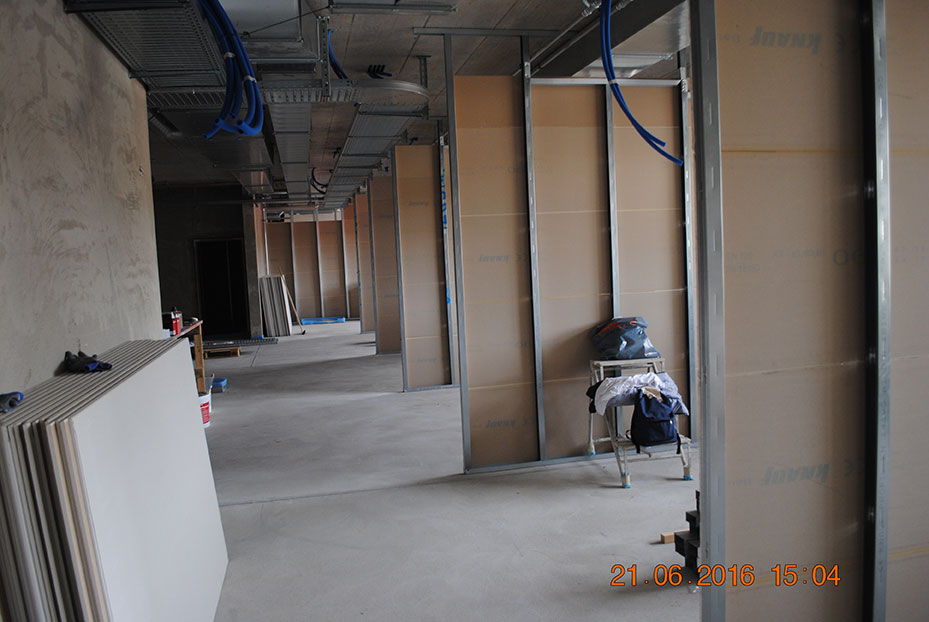

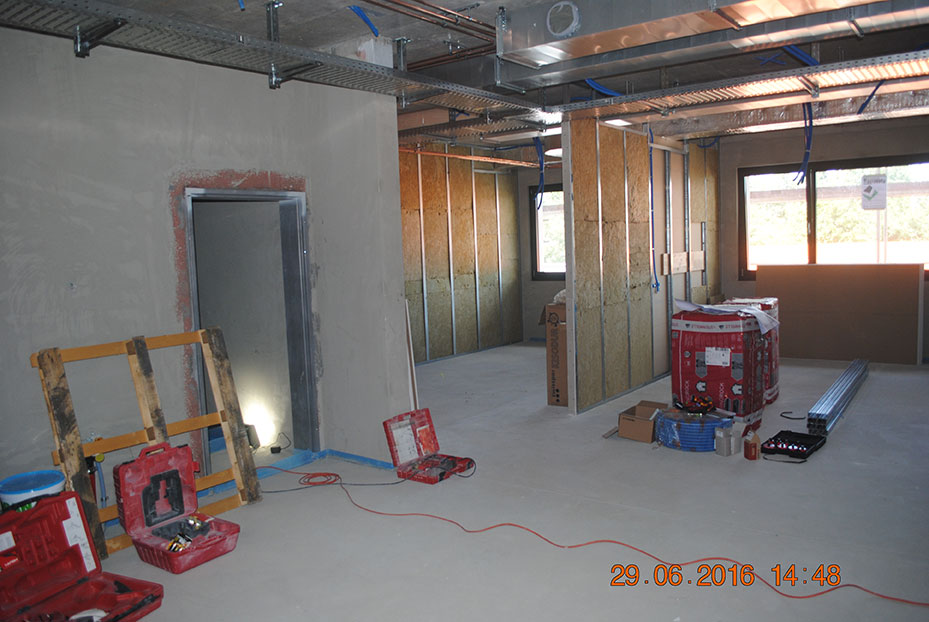

08.06. - 29.06.2016

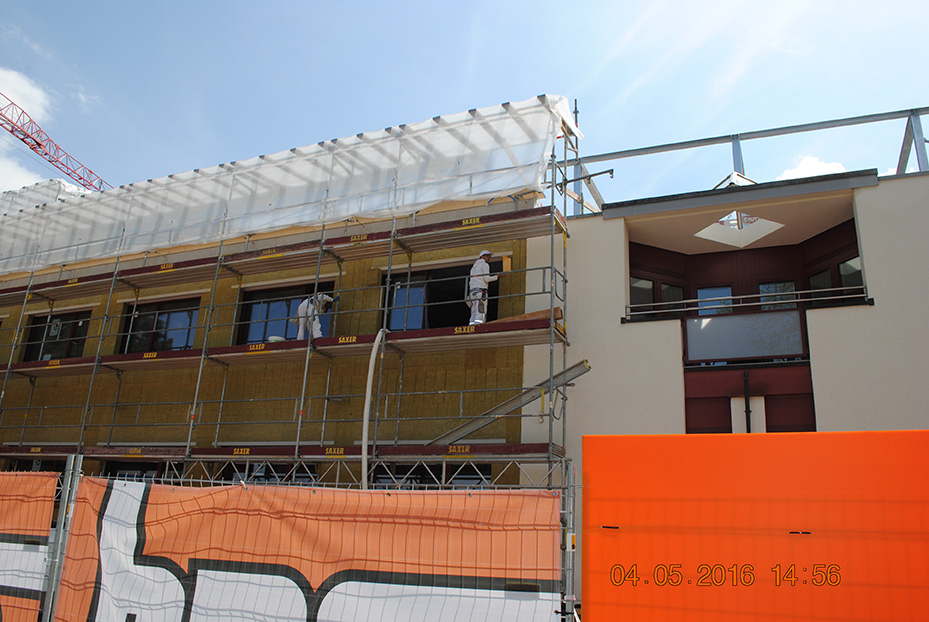

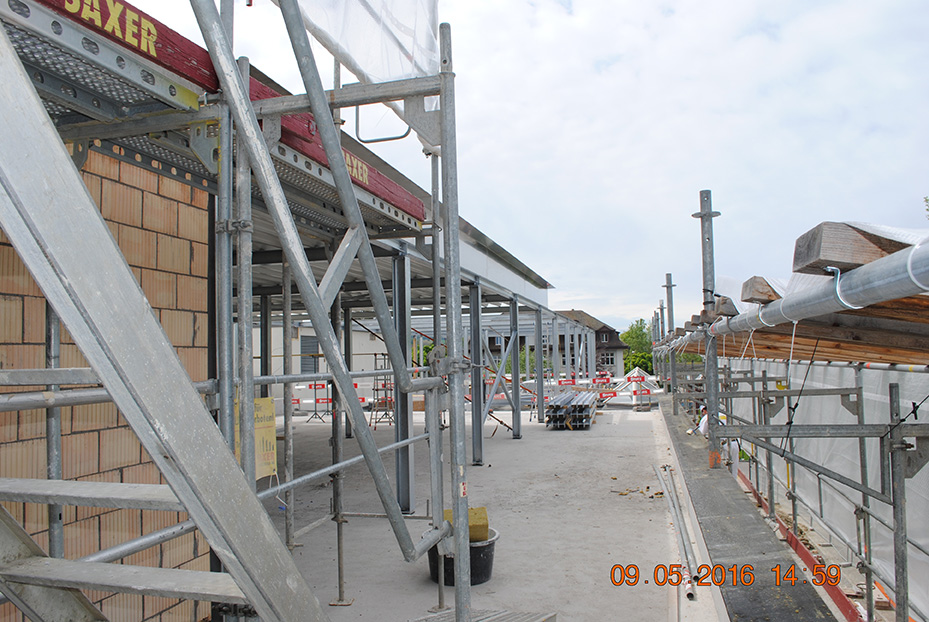

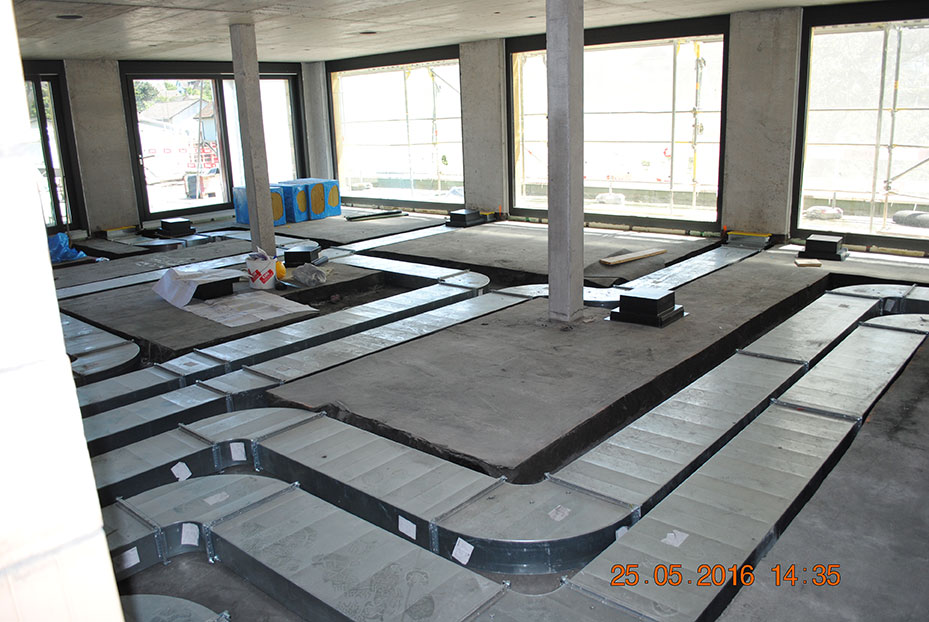

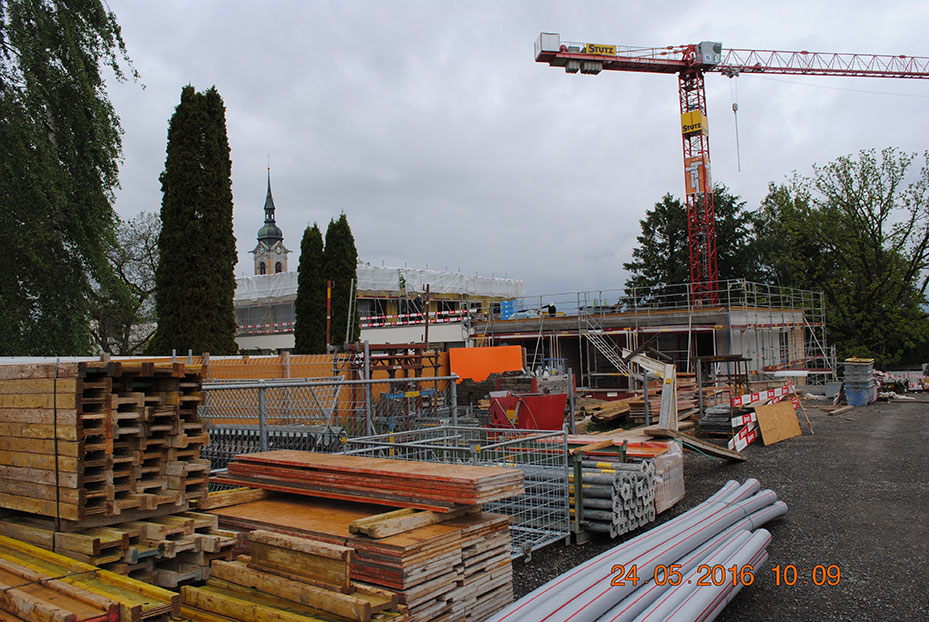

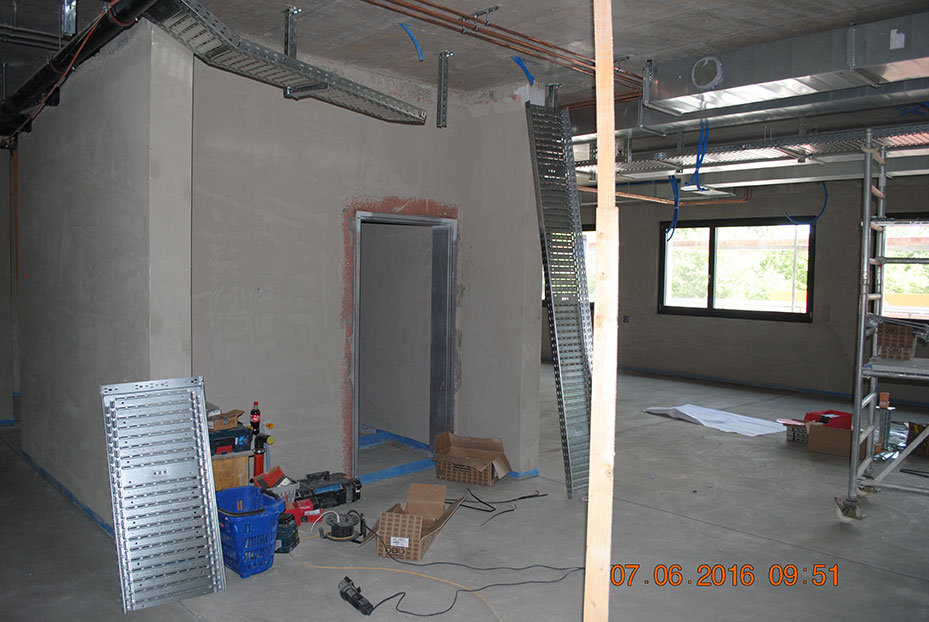

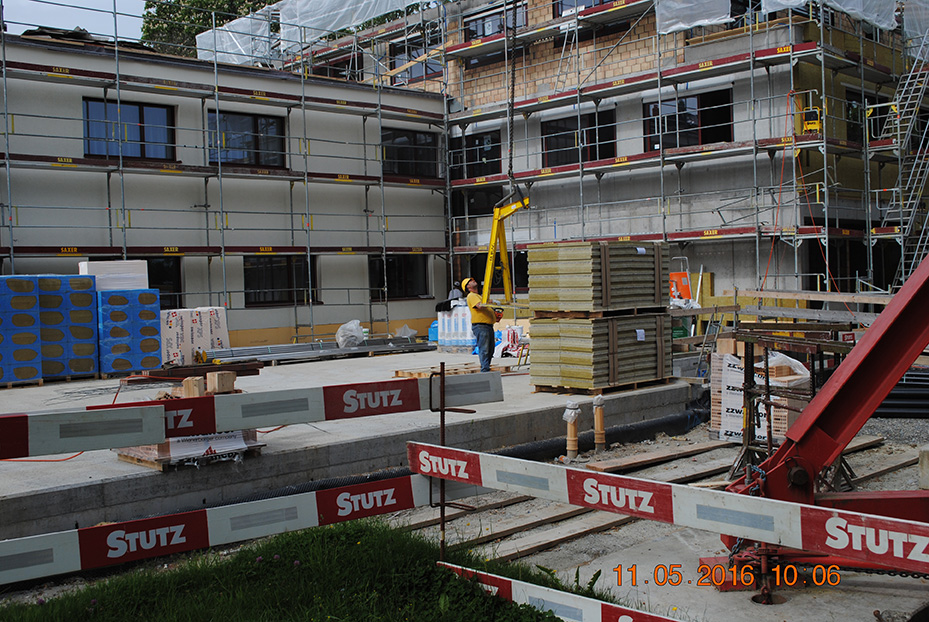

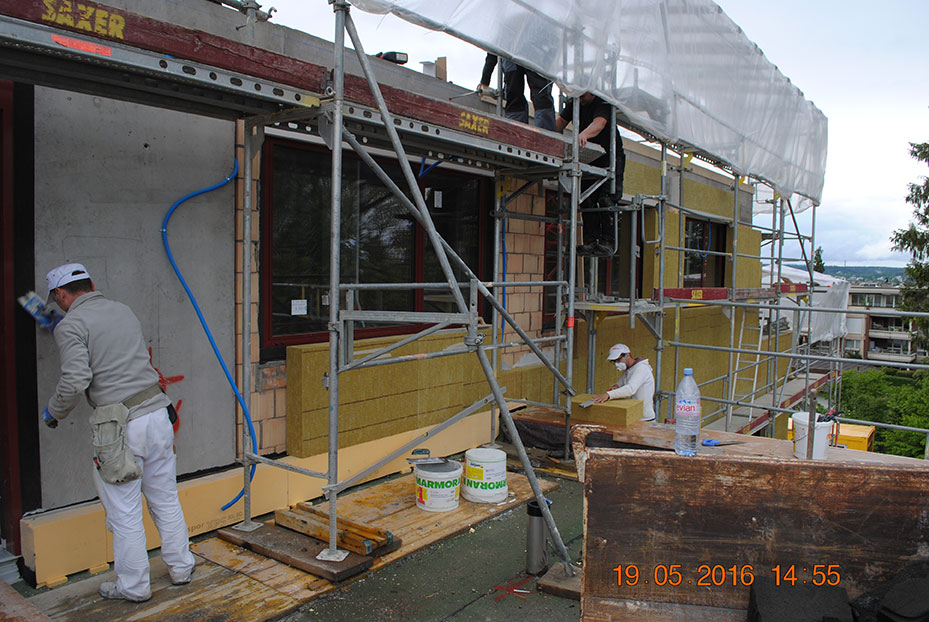

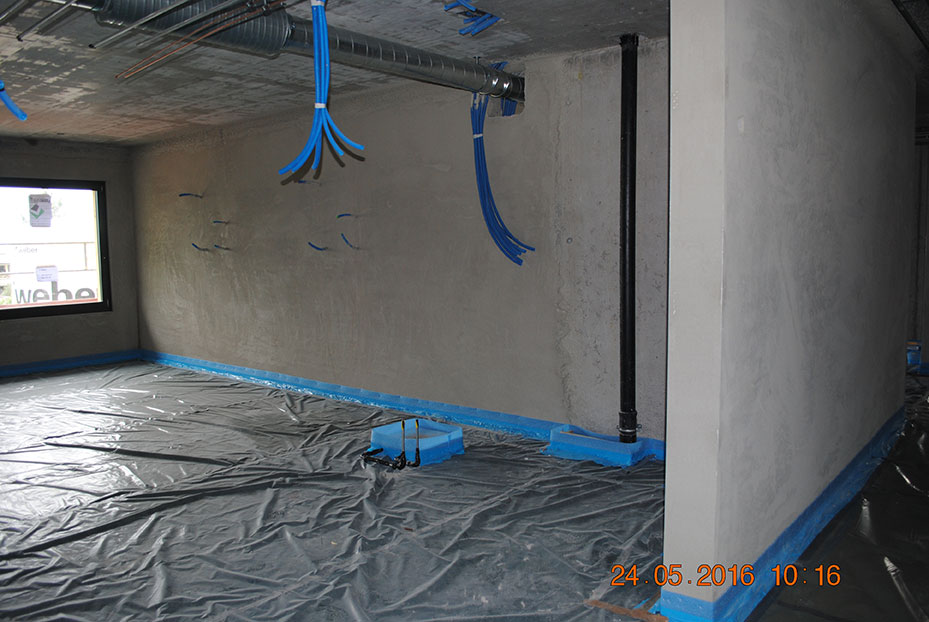

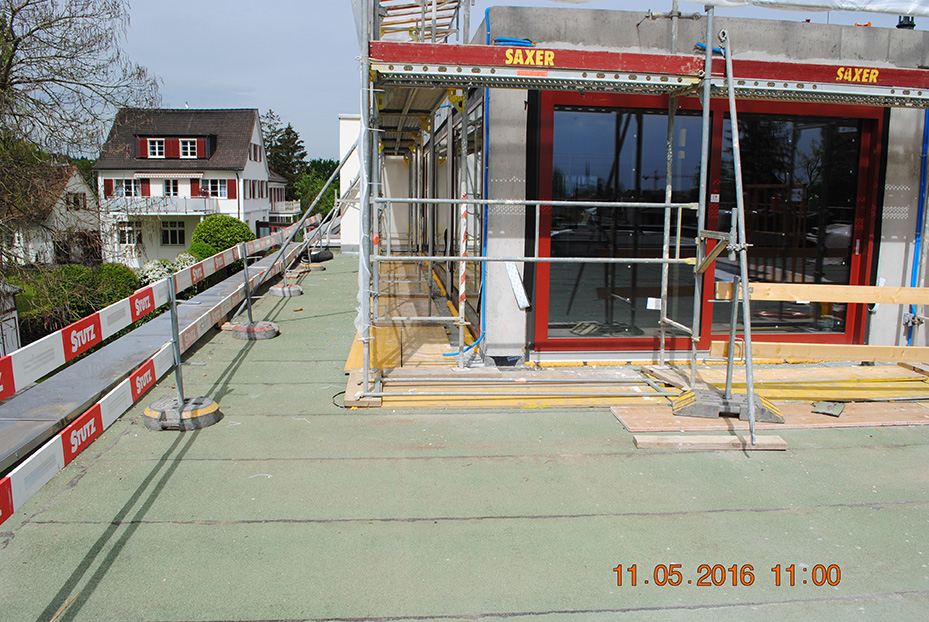

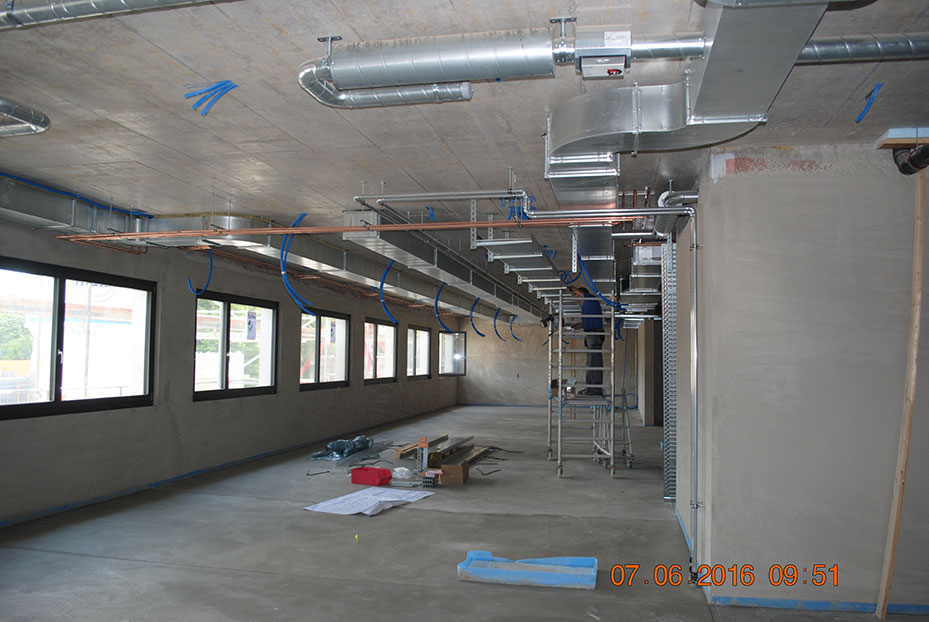

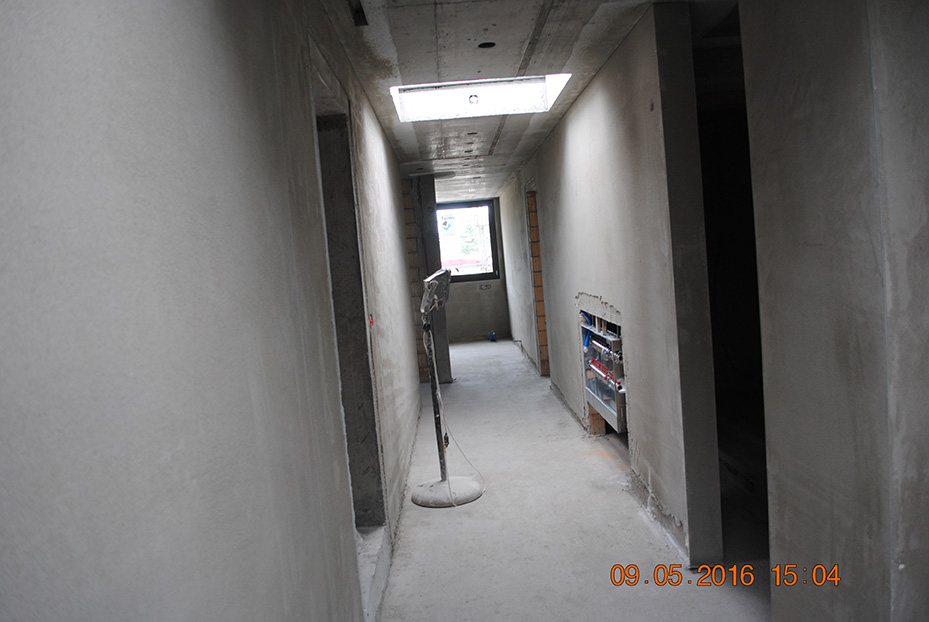

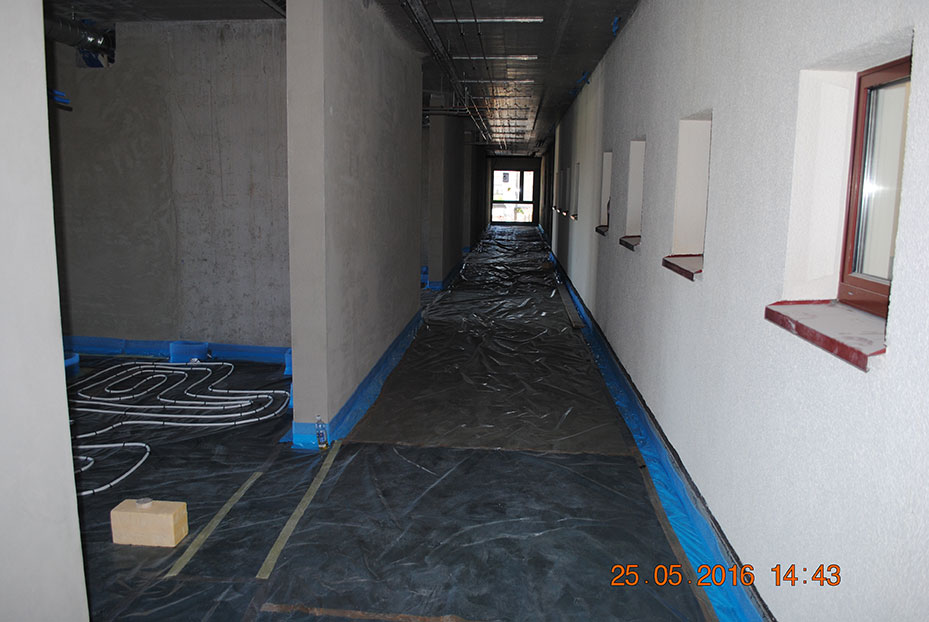

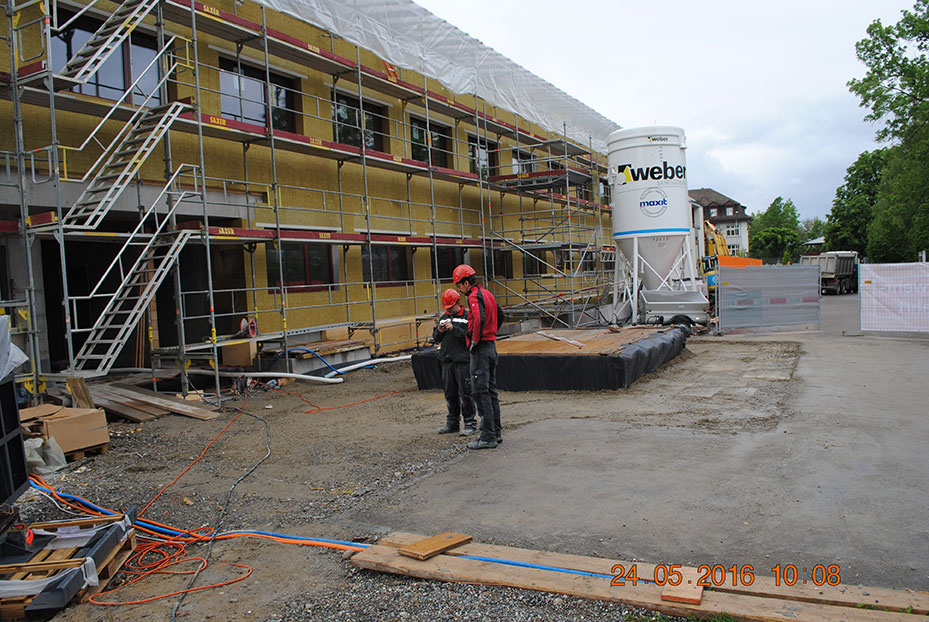

05.05. - 07.06.2016
Neue Technikzentrale im Bau
Seeschau Privée im Rohbau
Seeschau Privée innen
Neubau aus Richtung Nord-West

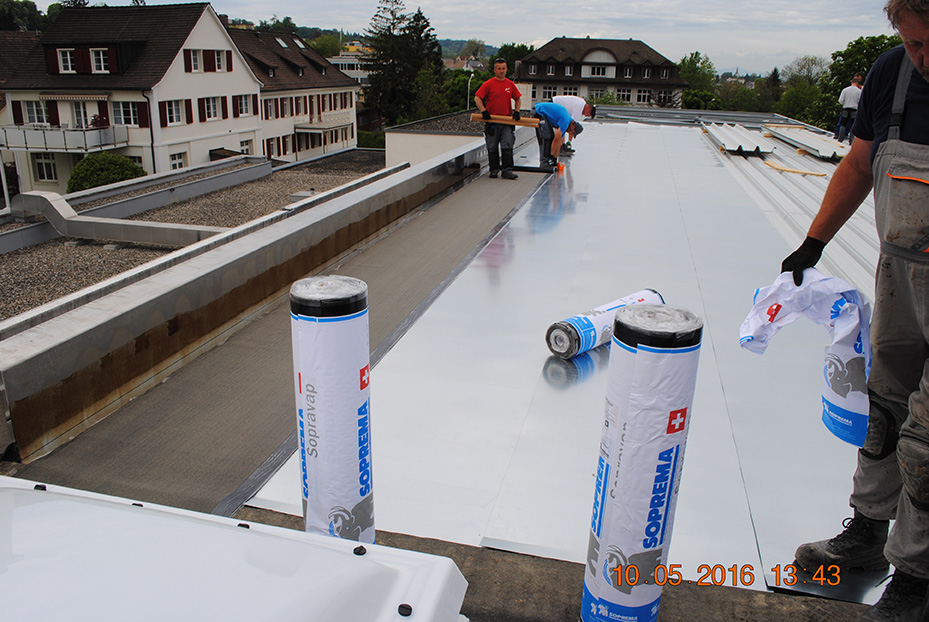

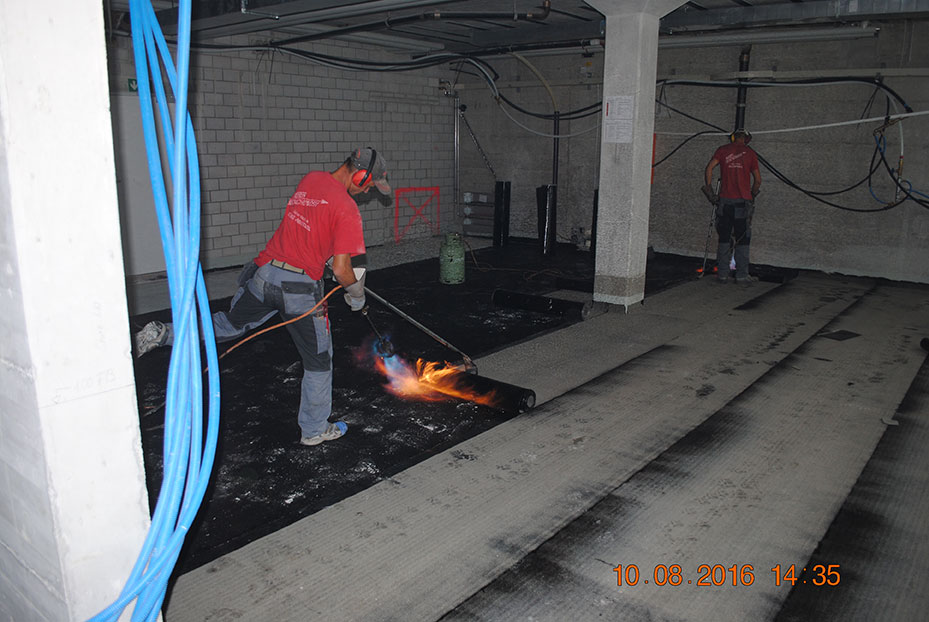

Dacharbeiten
Dacharbeiten
Dacharbeiten
Uebersicht

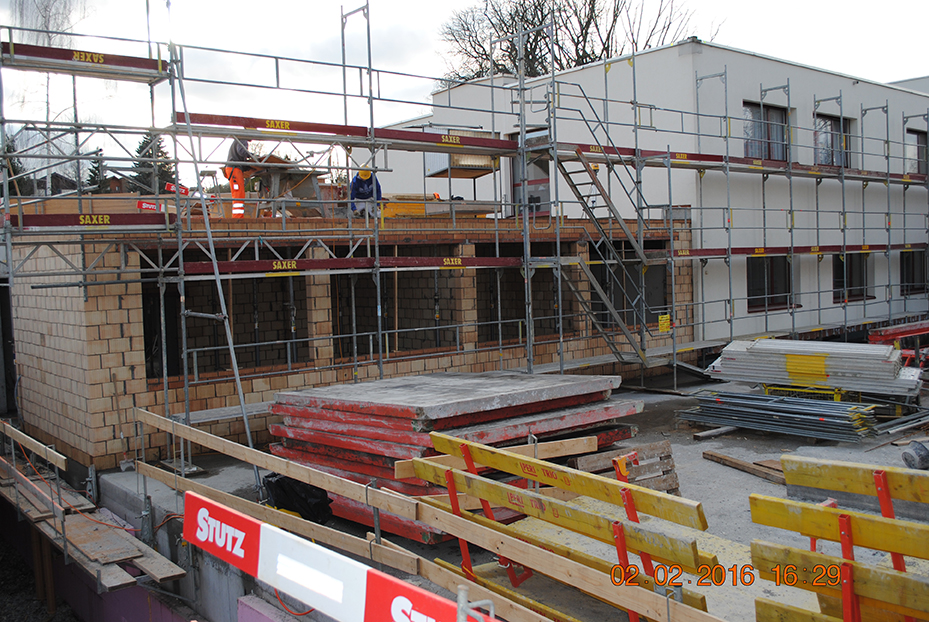

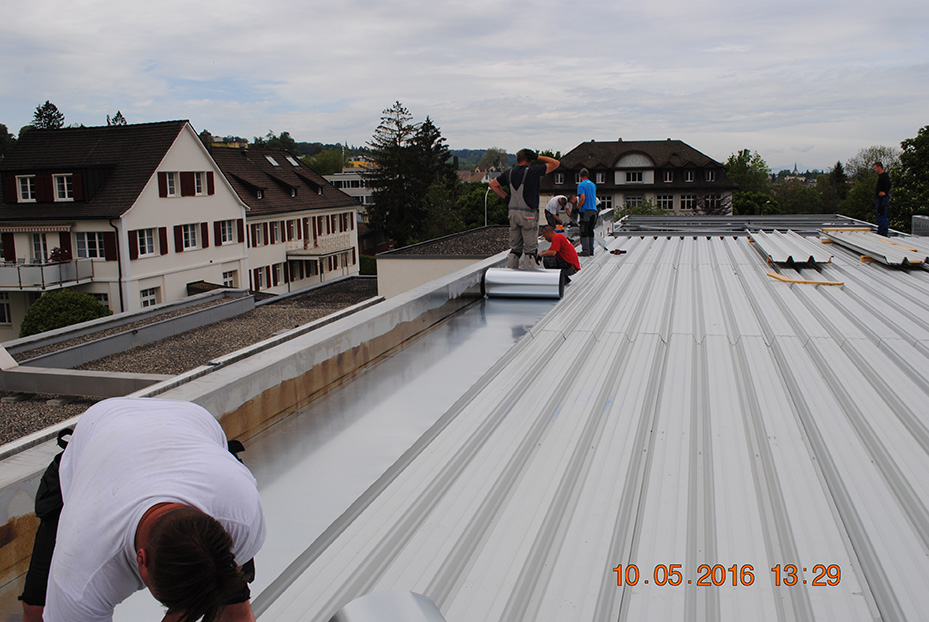

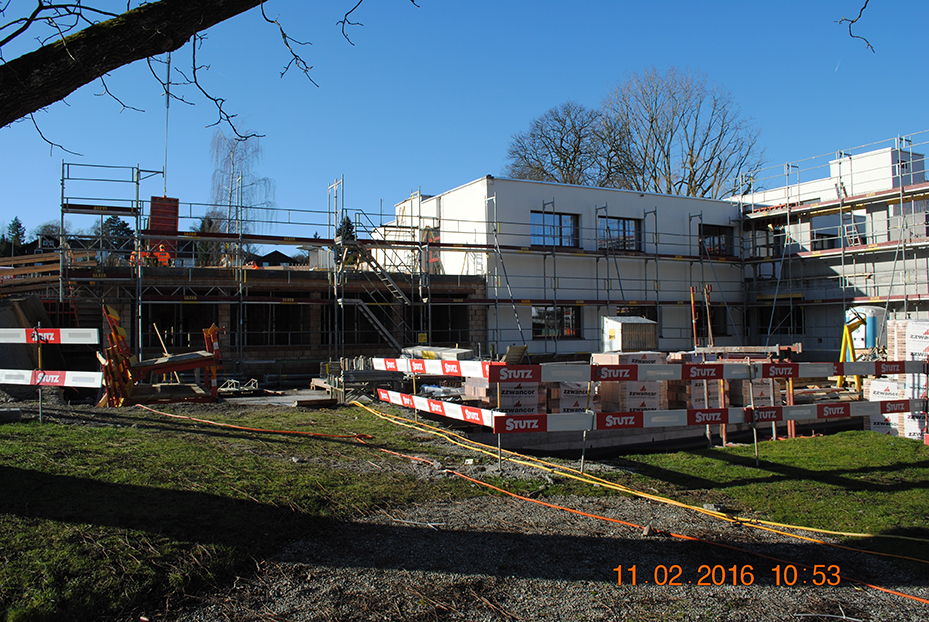

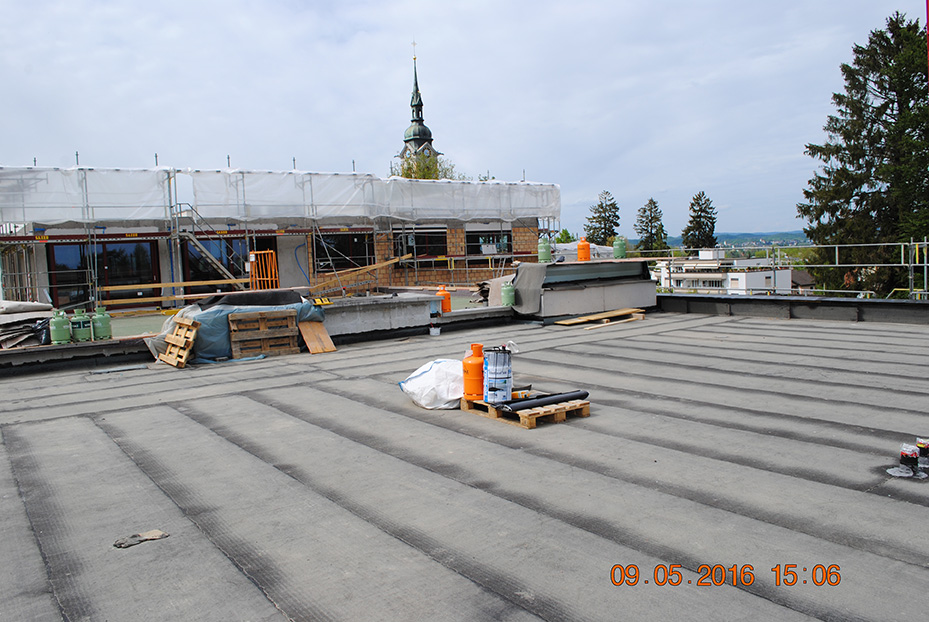

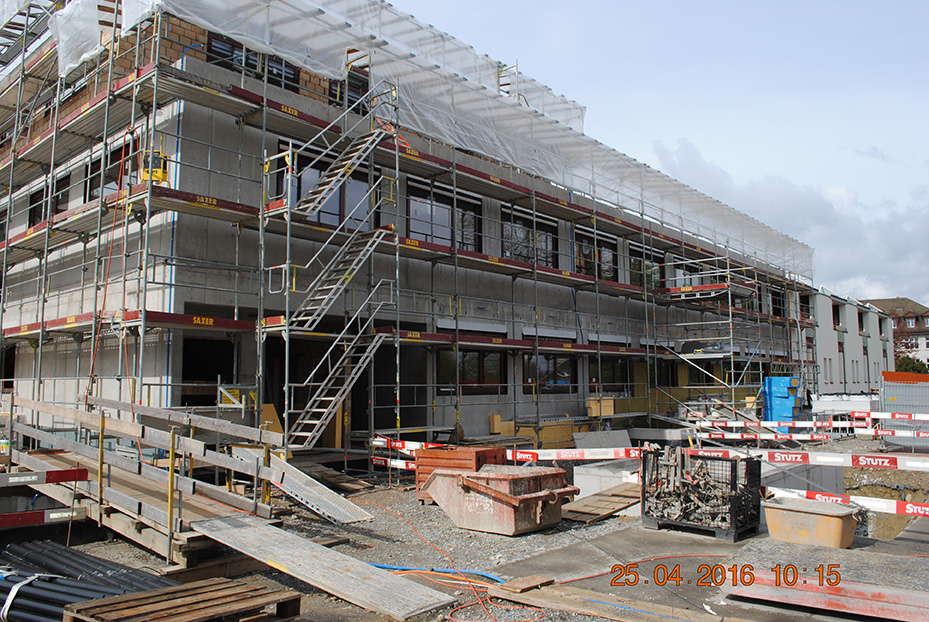

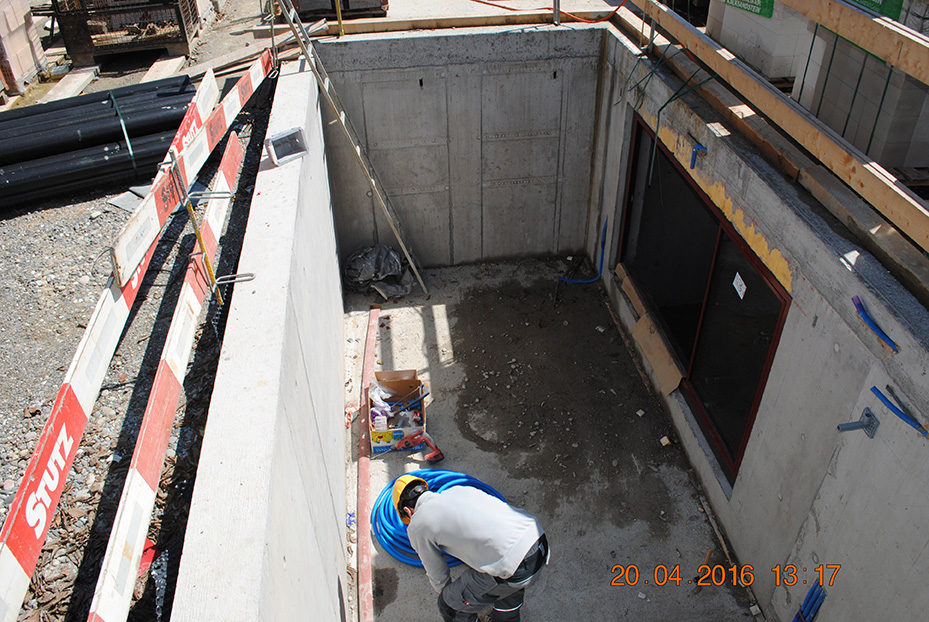

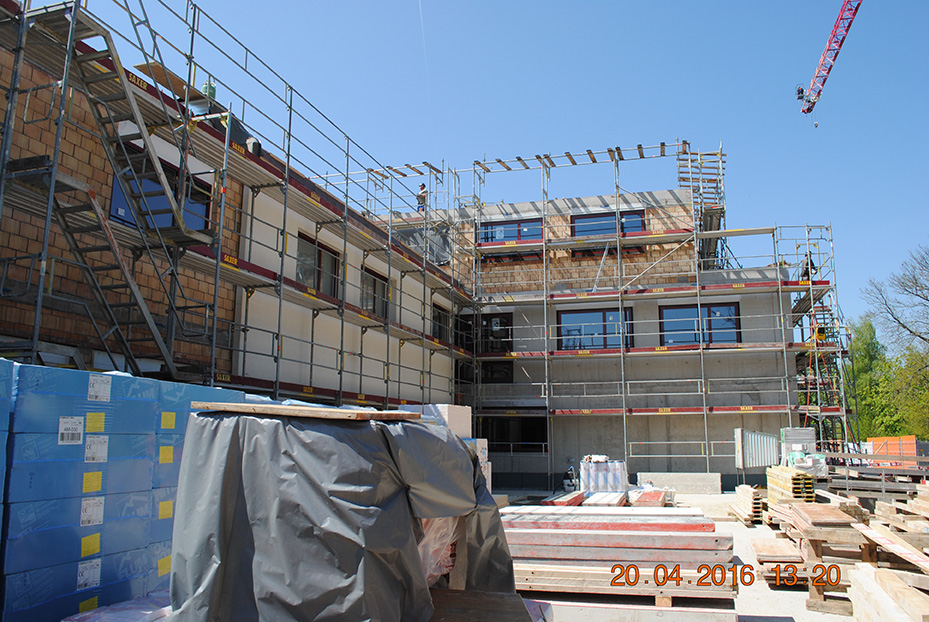

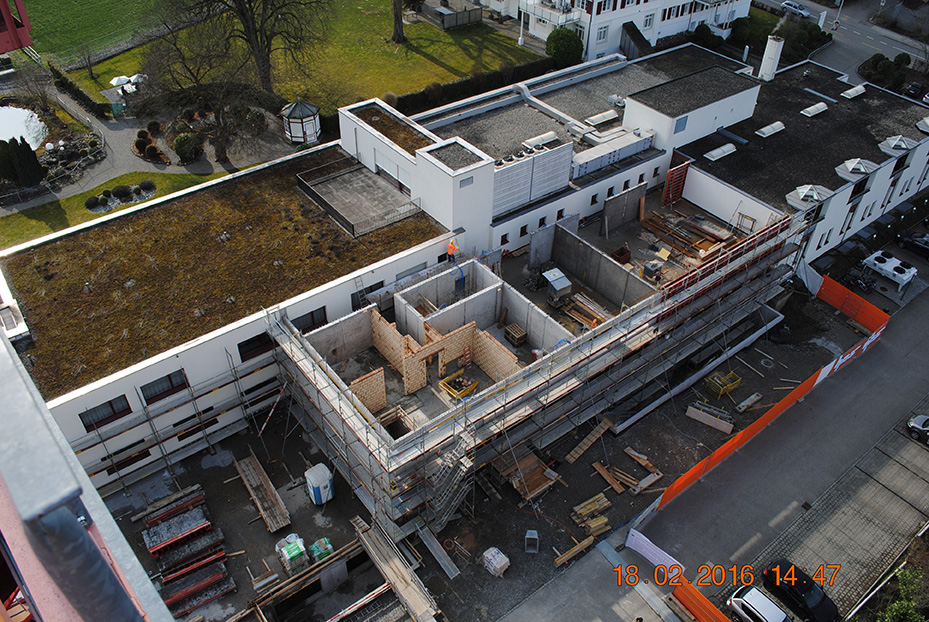

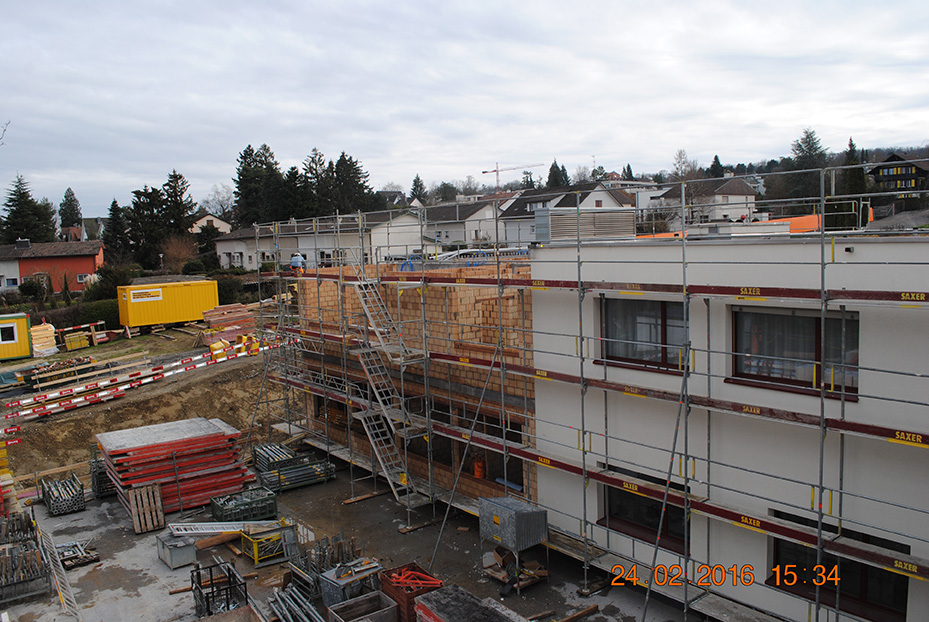

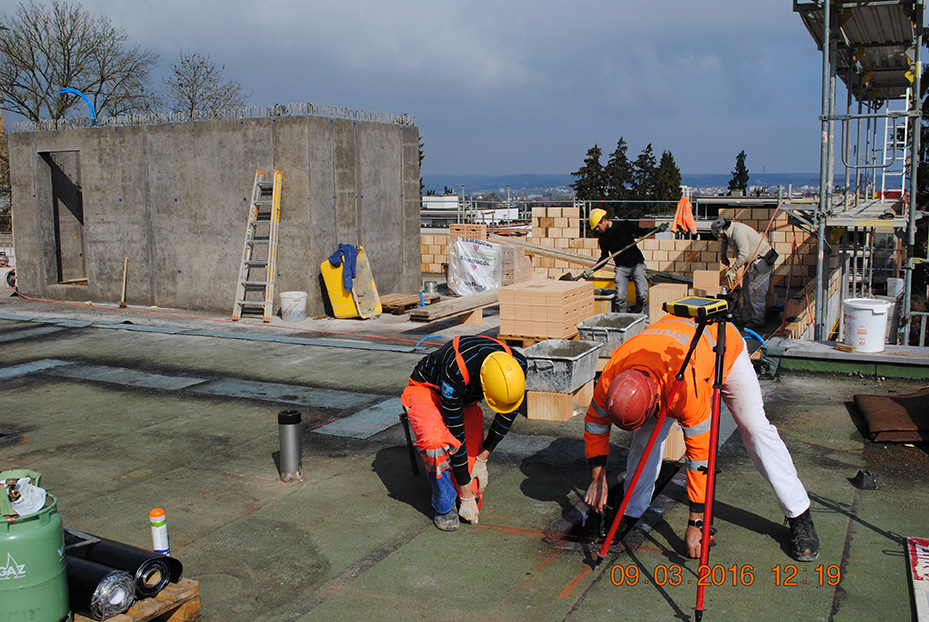

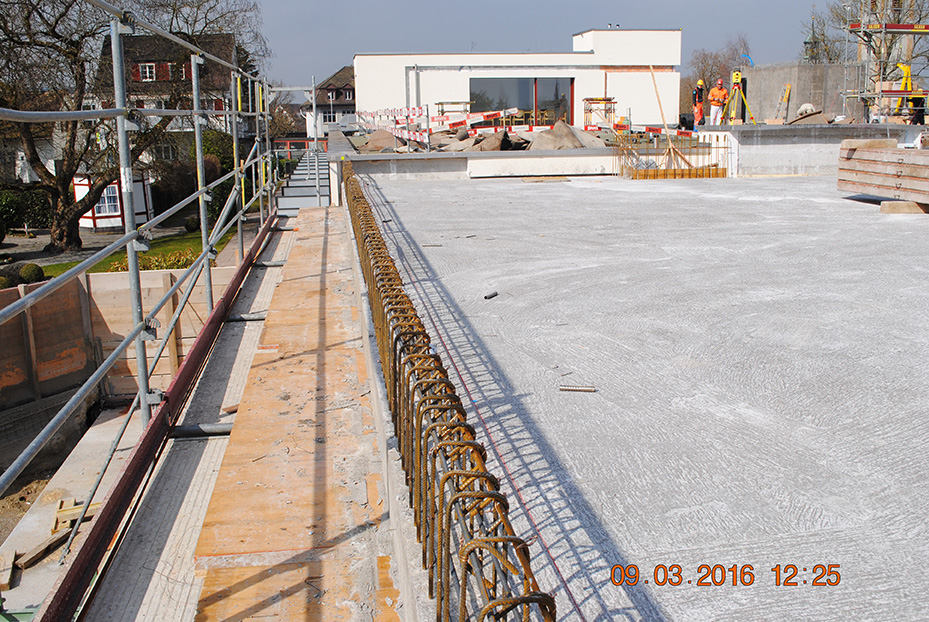

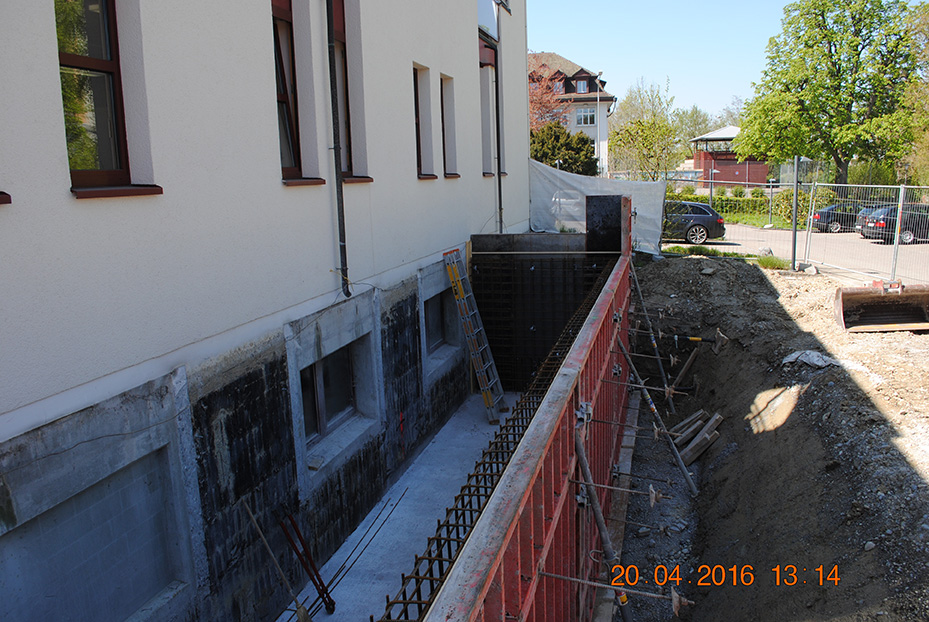

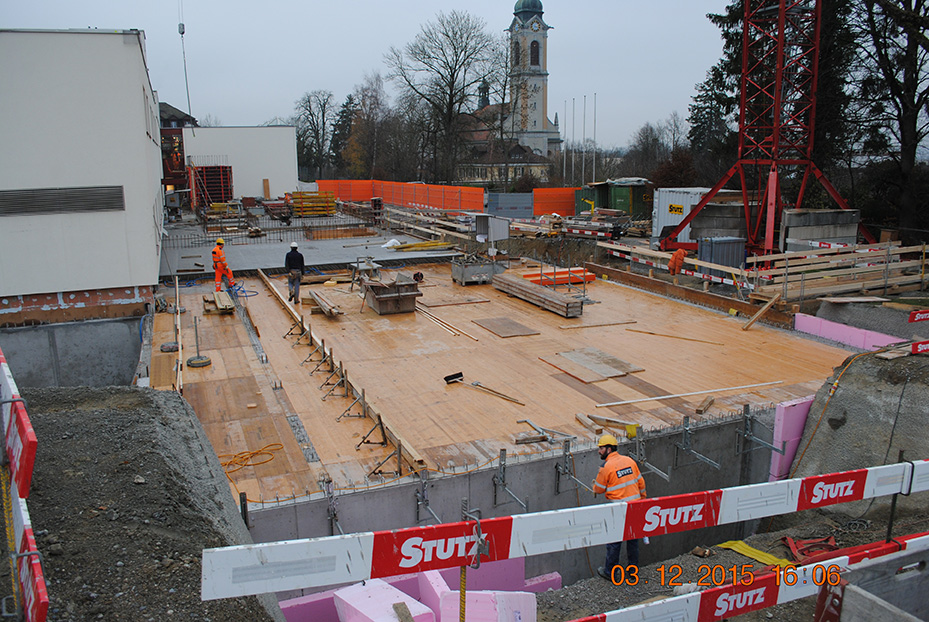

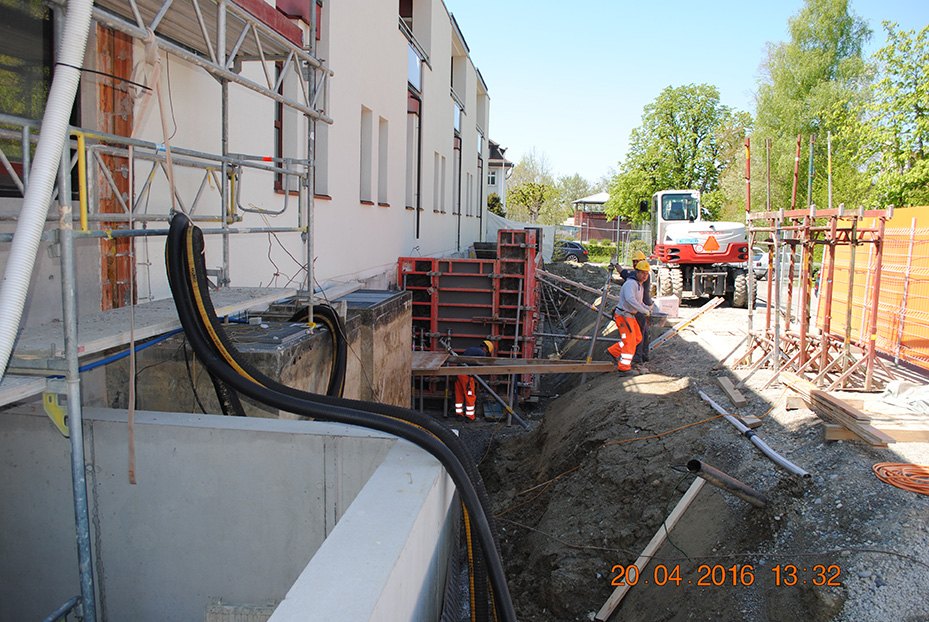

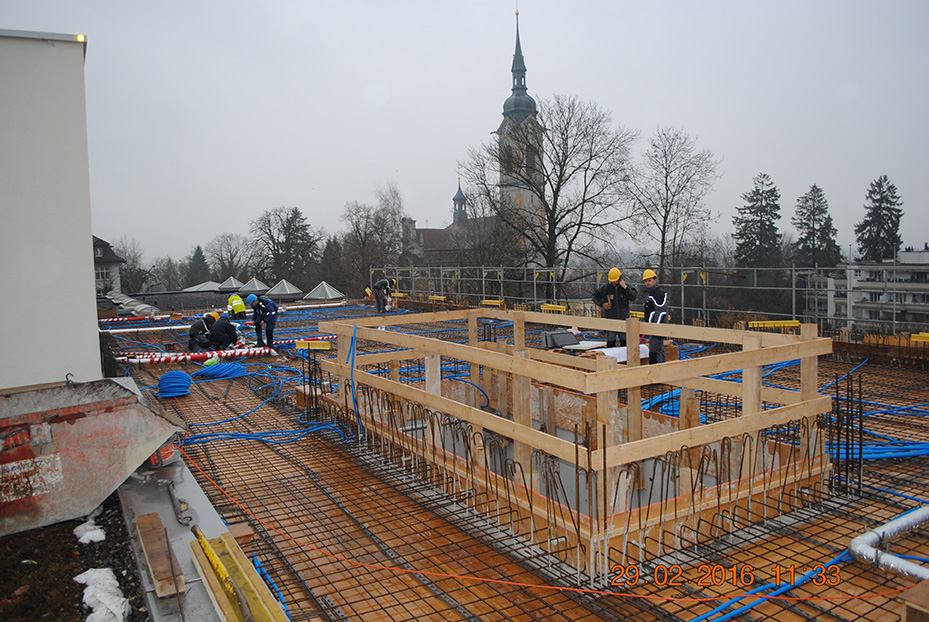

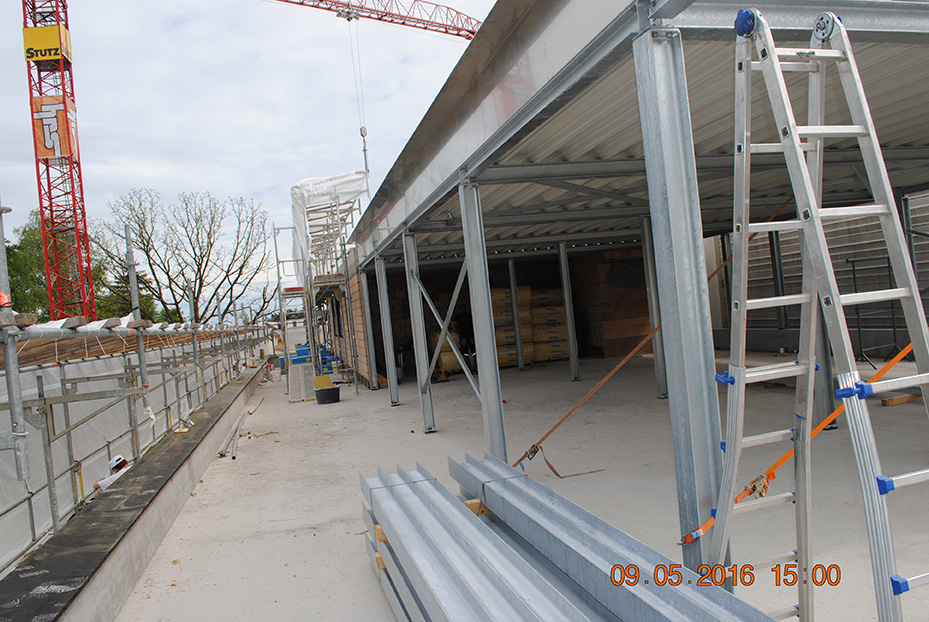

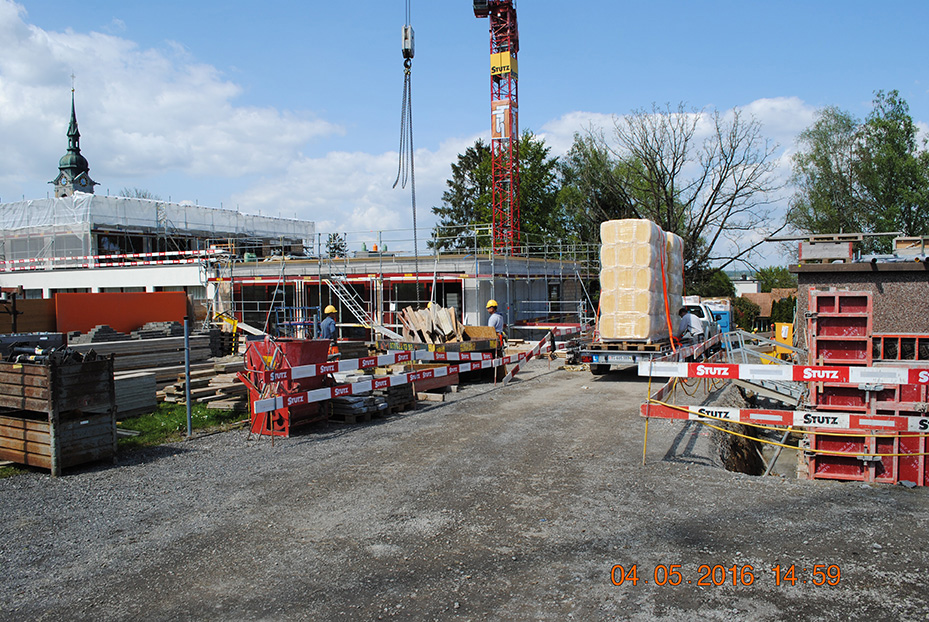

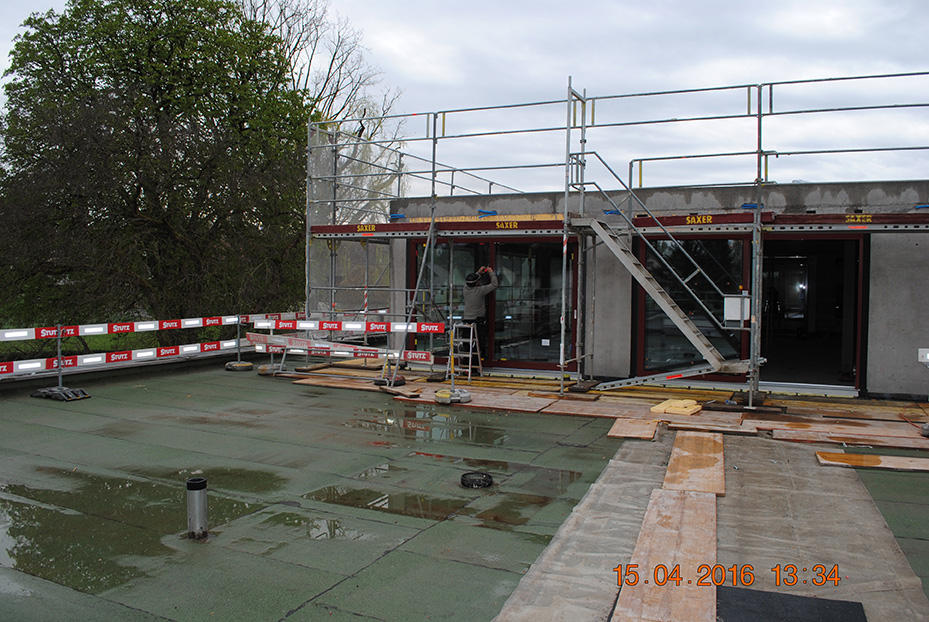

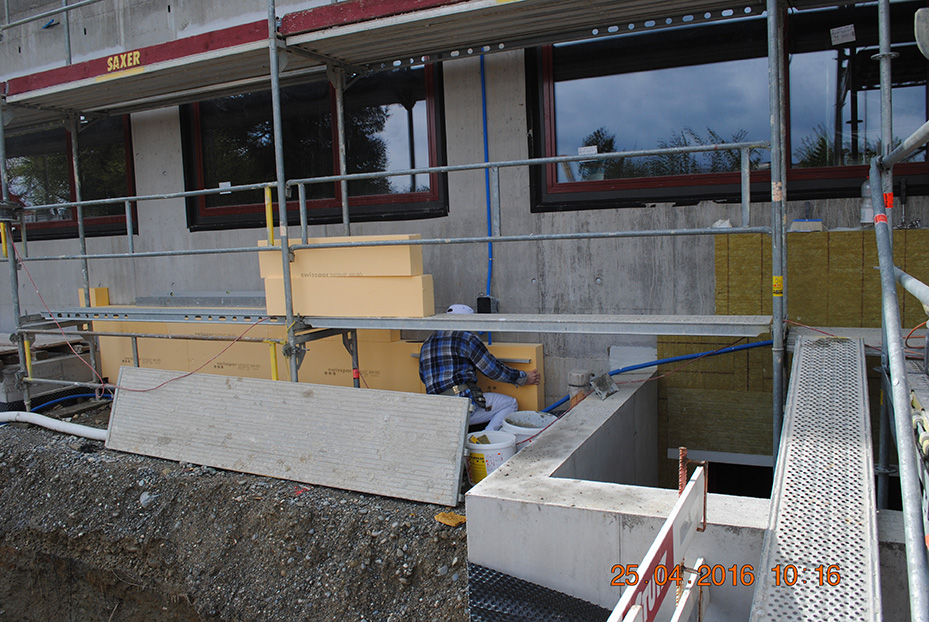

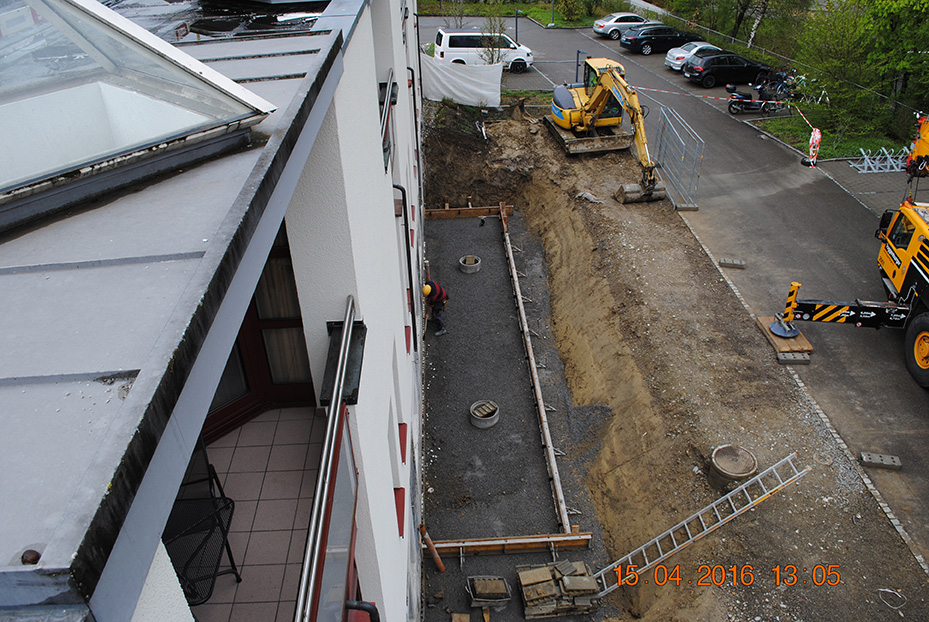

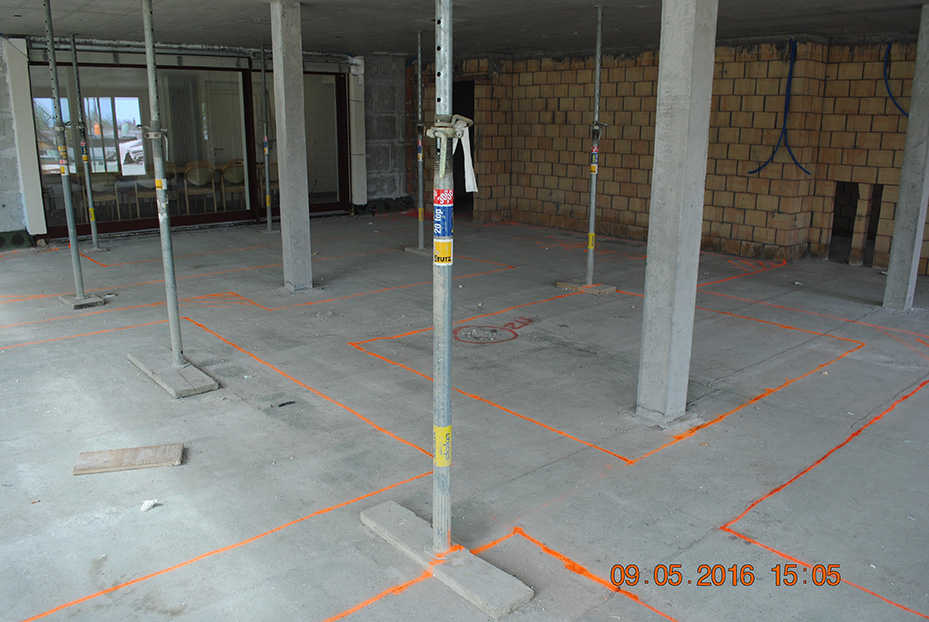

07.04. - 04.05.2016

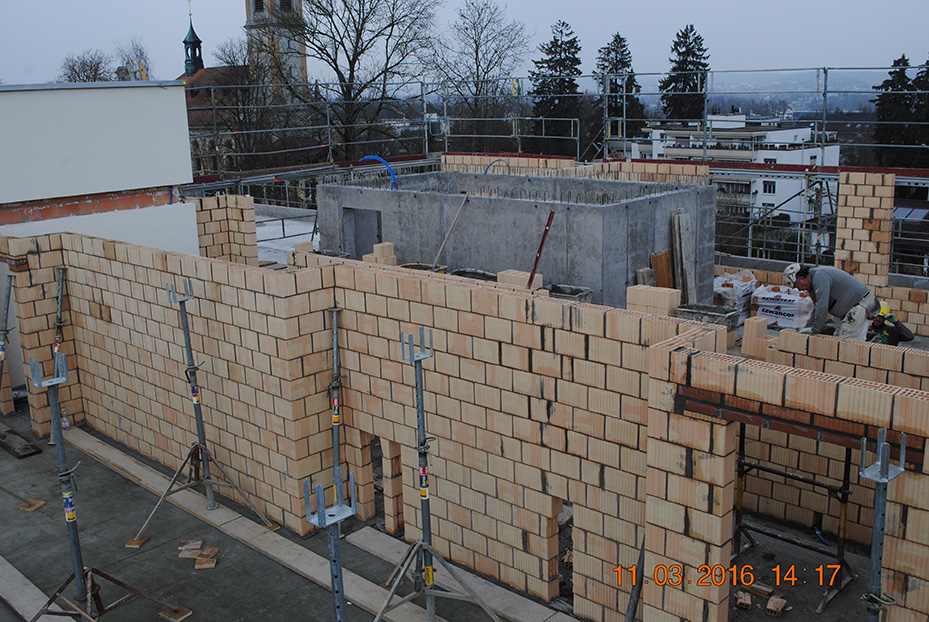

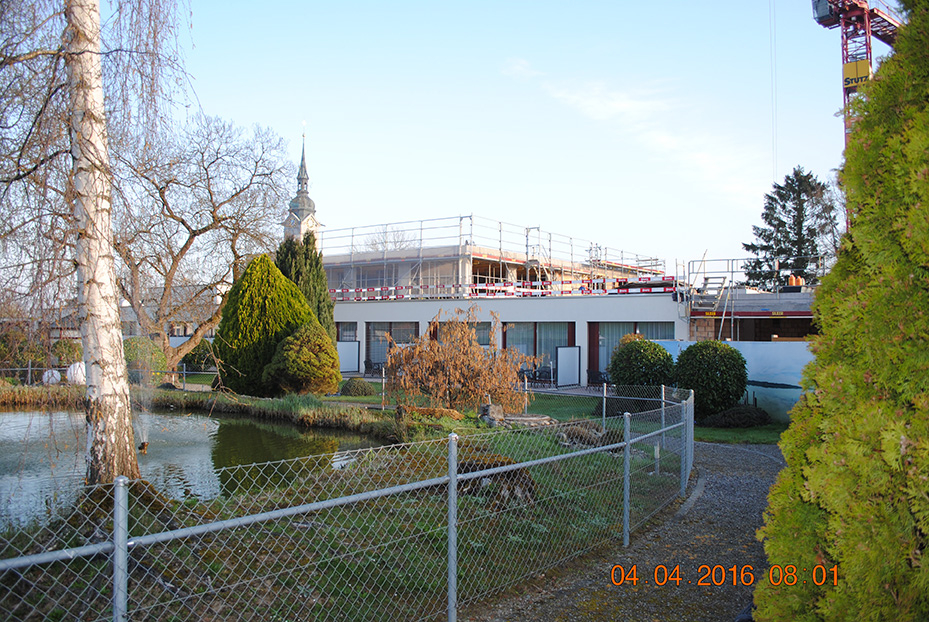

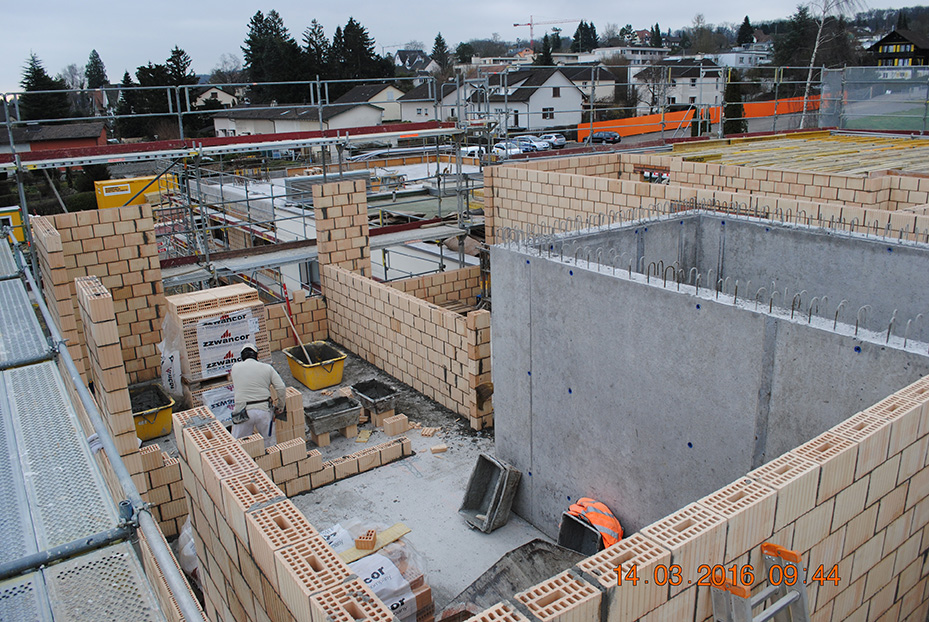

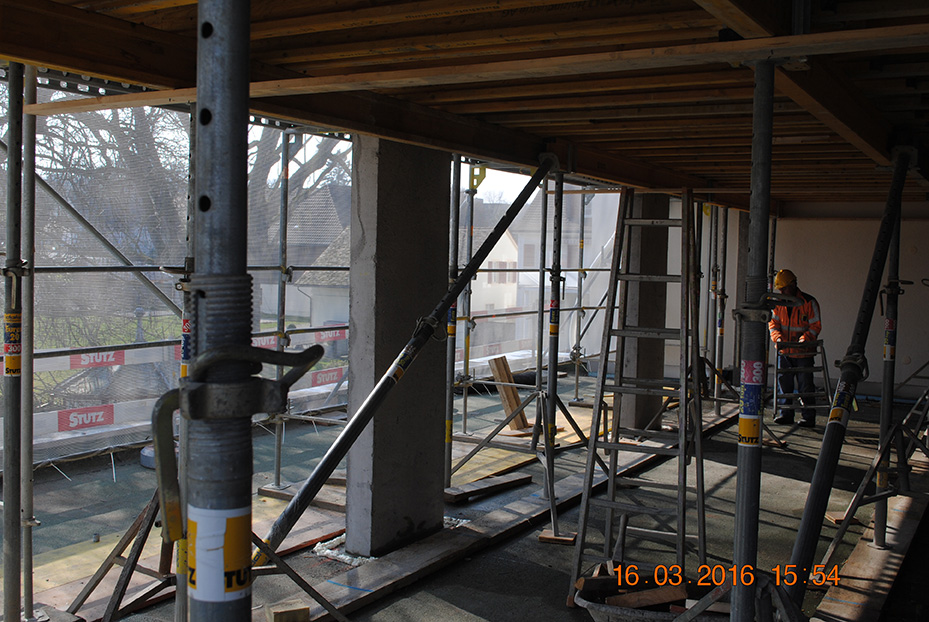

01.03. - 06.04.2016

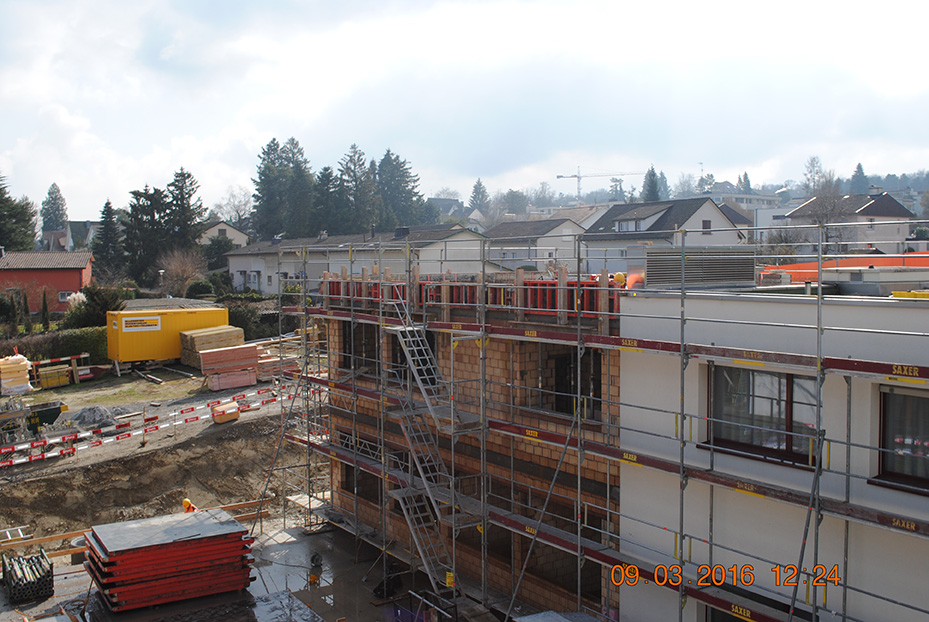

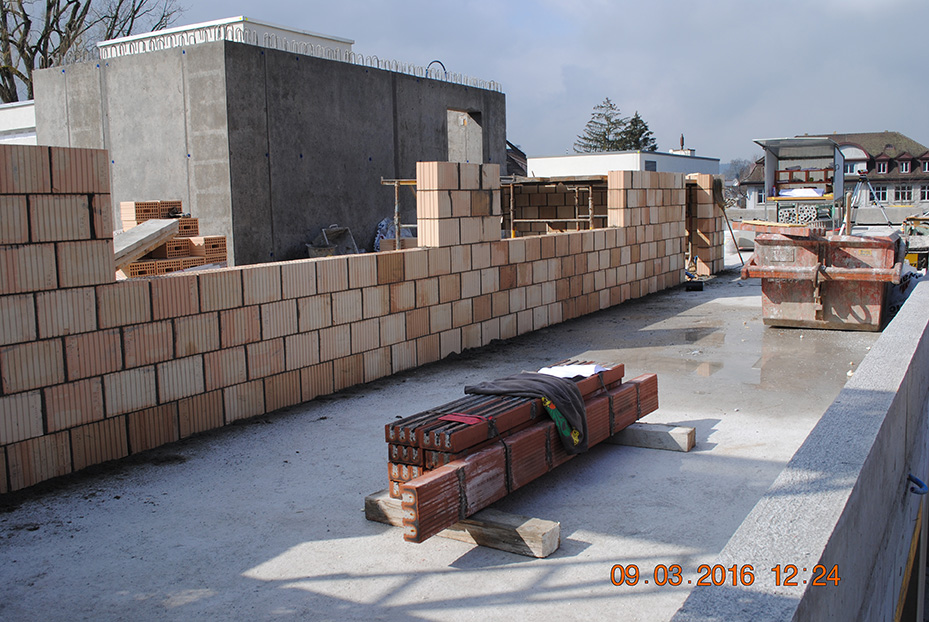

Weitwinkelaufnahme vom 06.04.2016

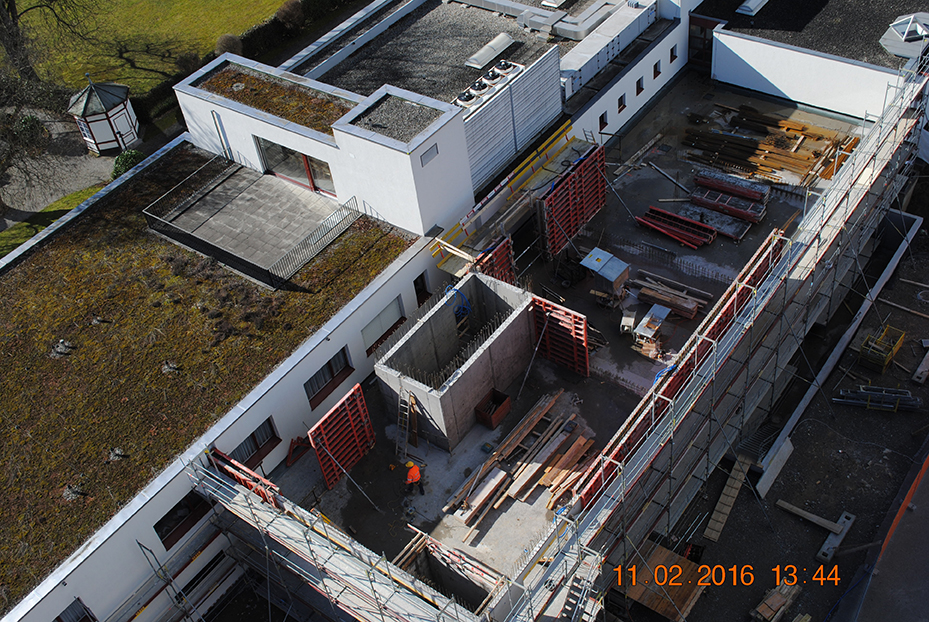

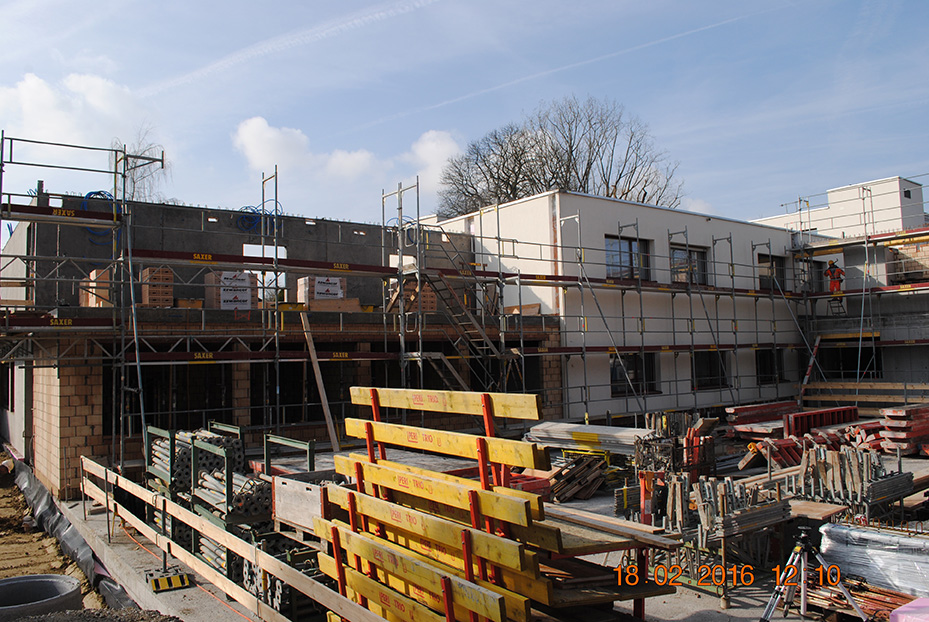

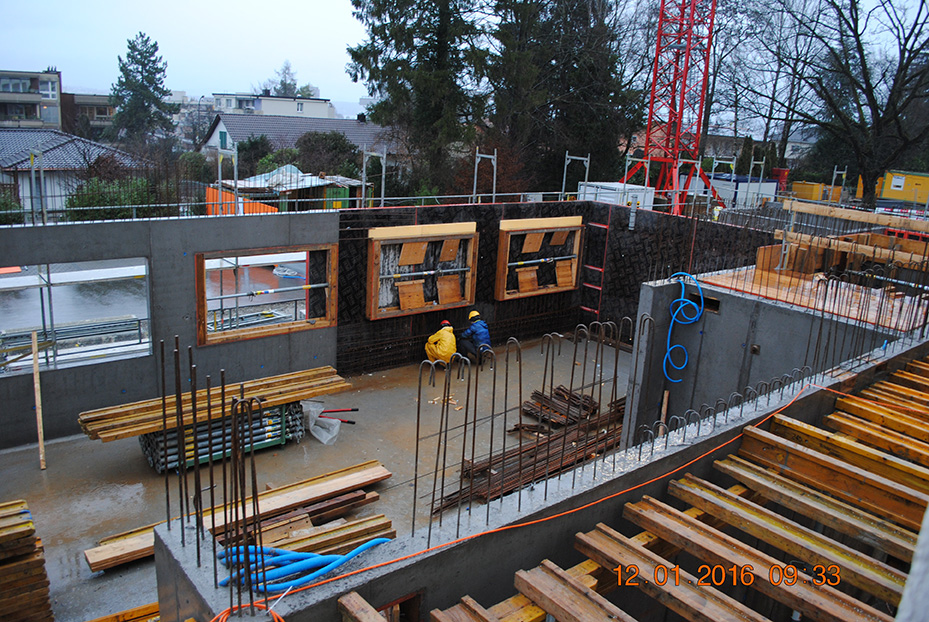

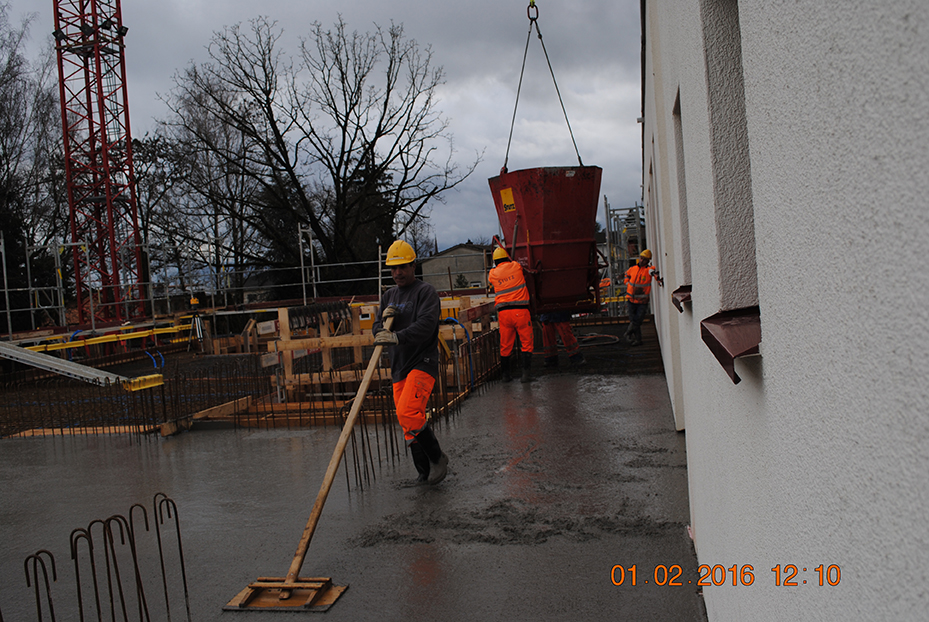

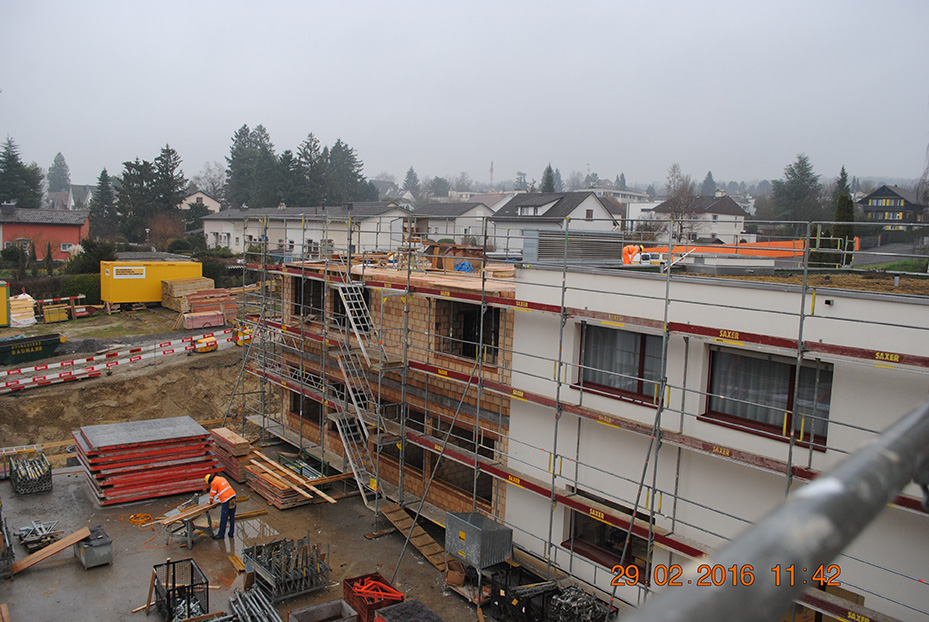

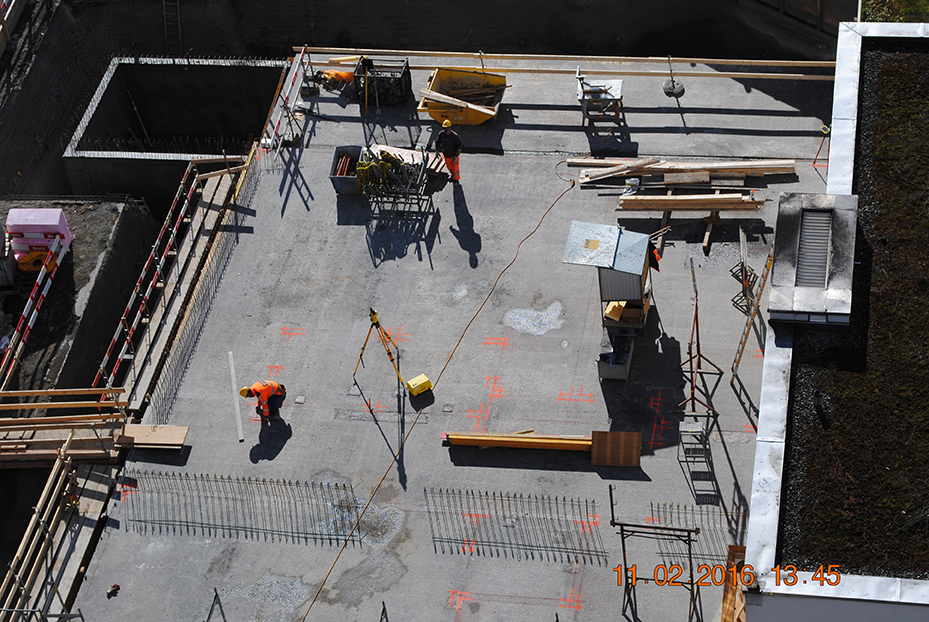

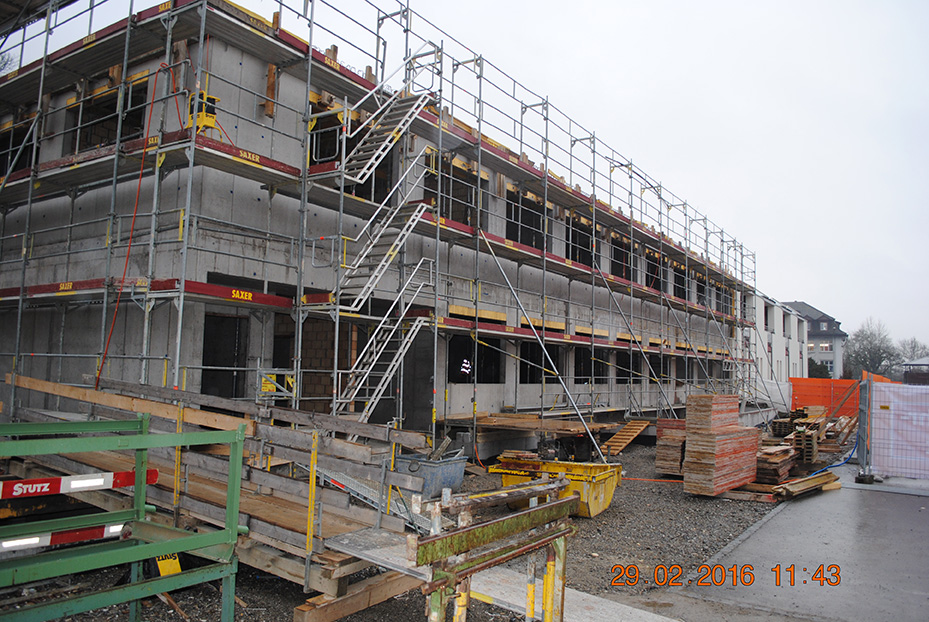

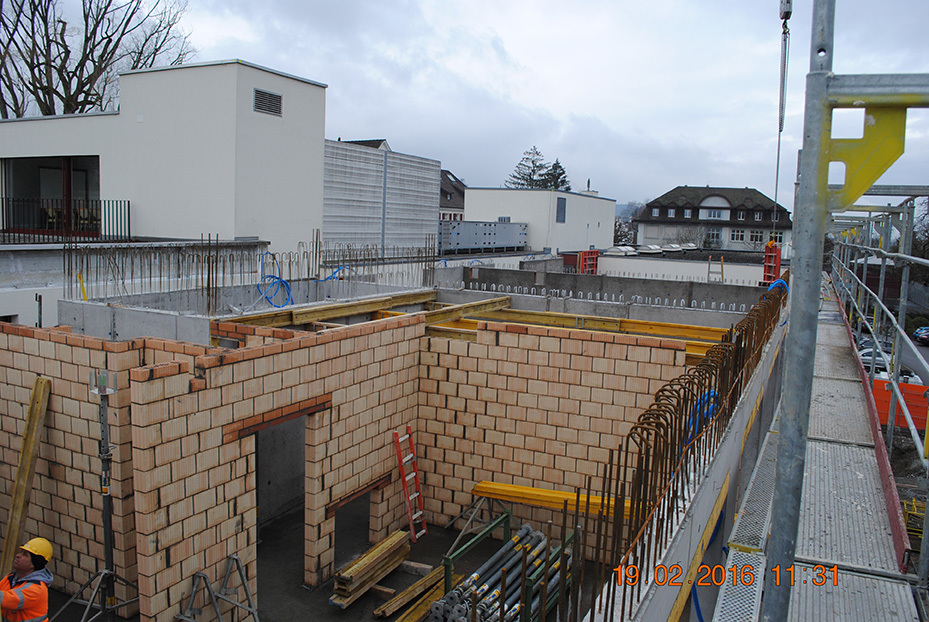

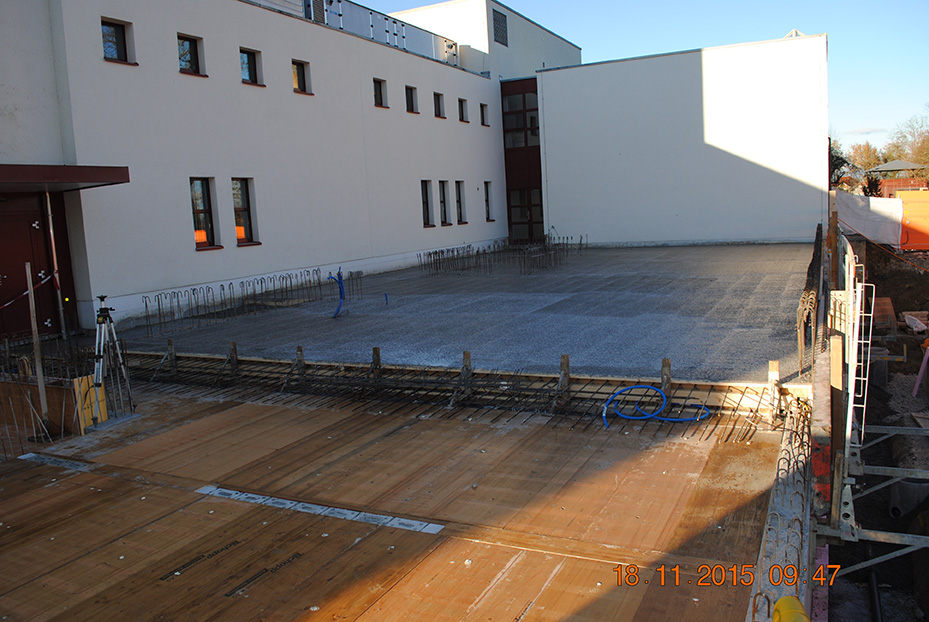

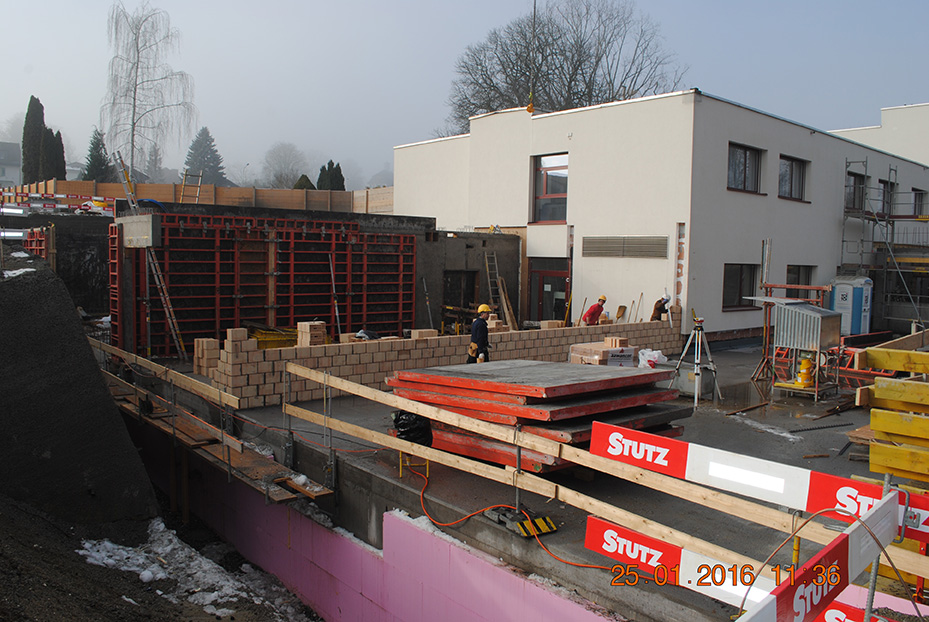

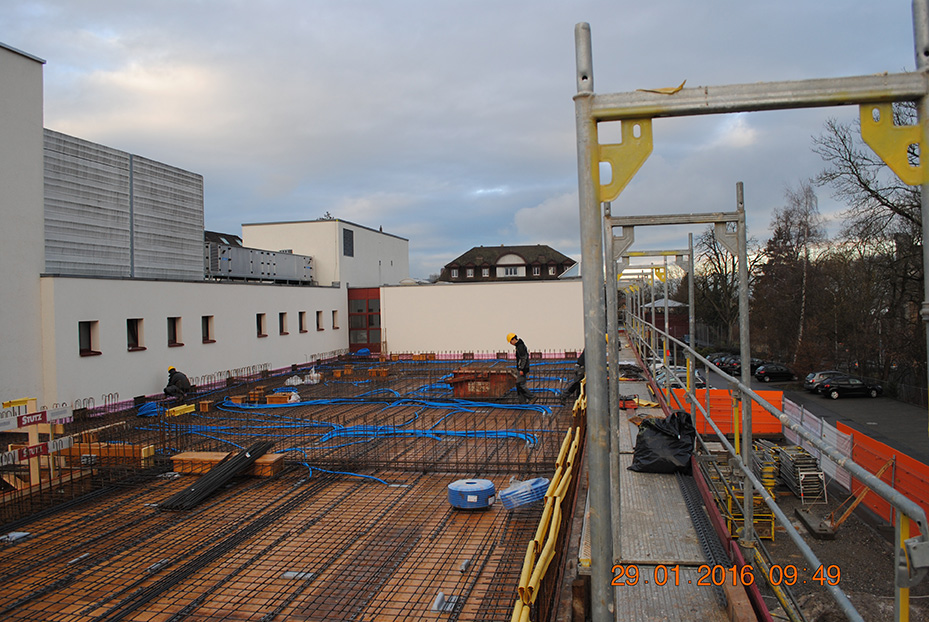

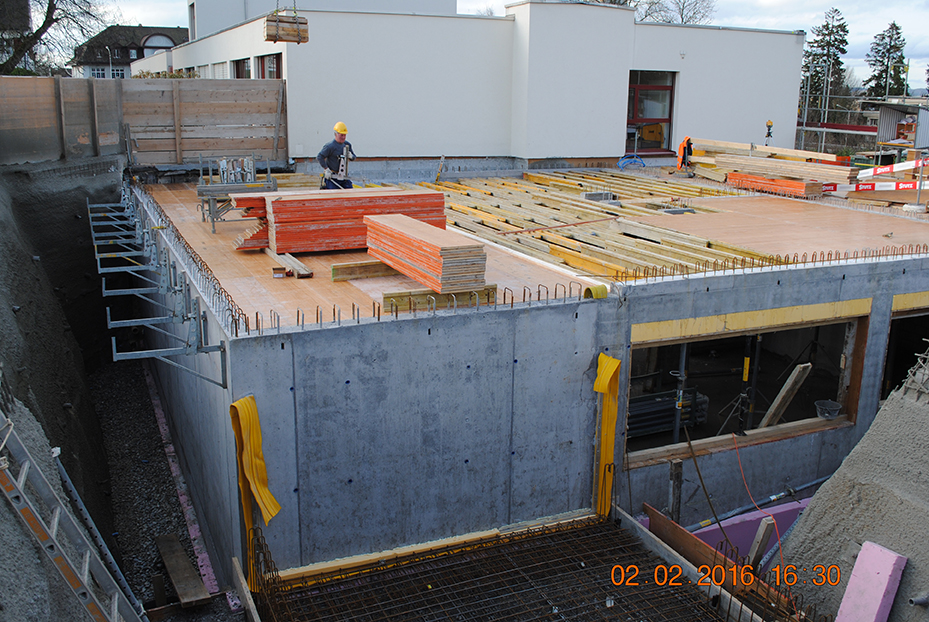

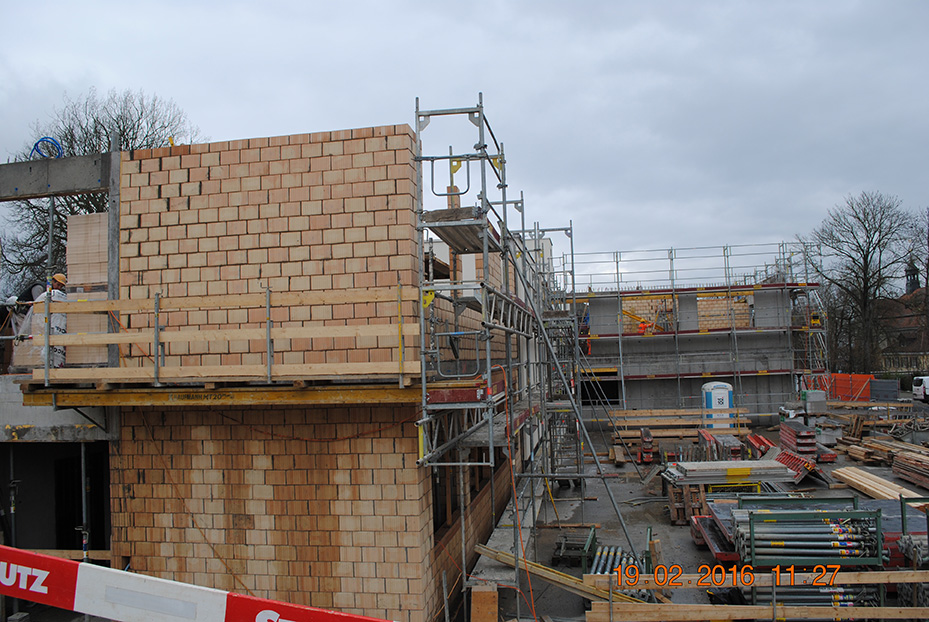

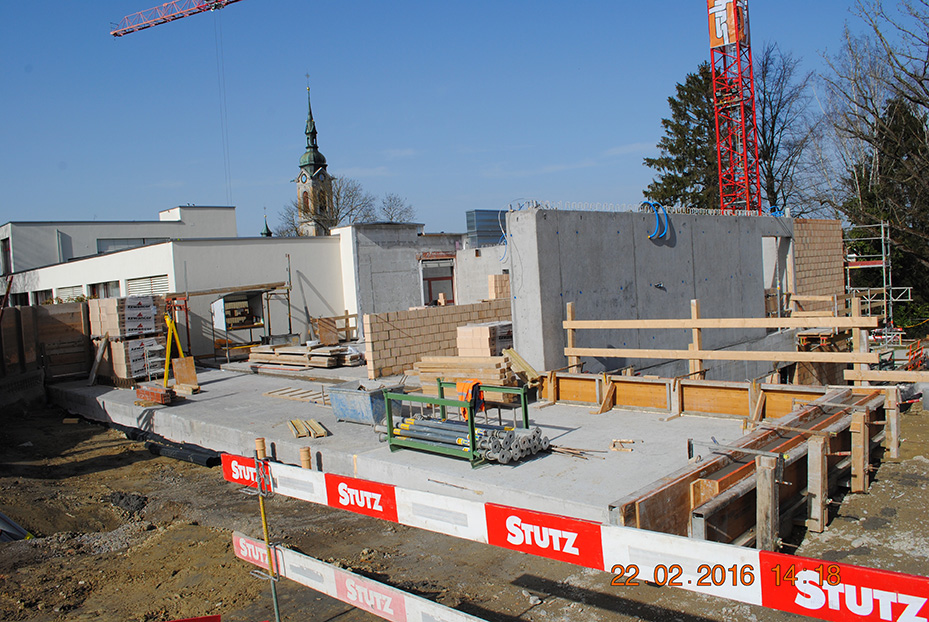

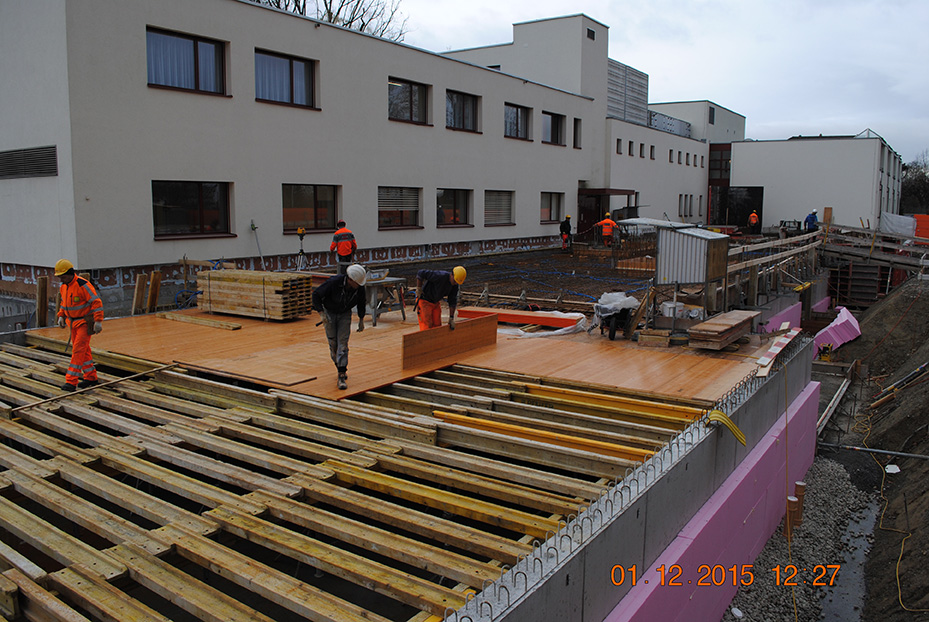

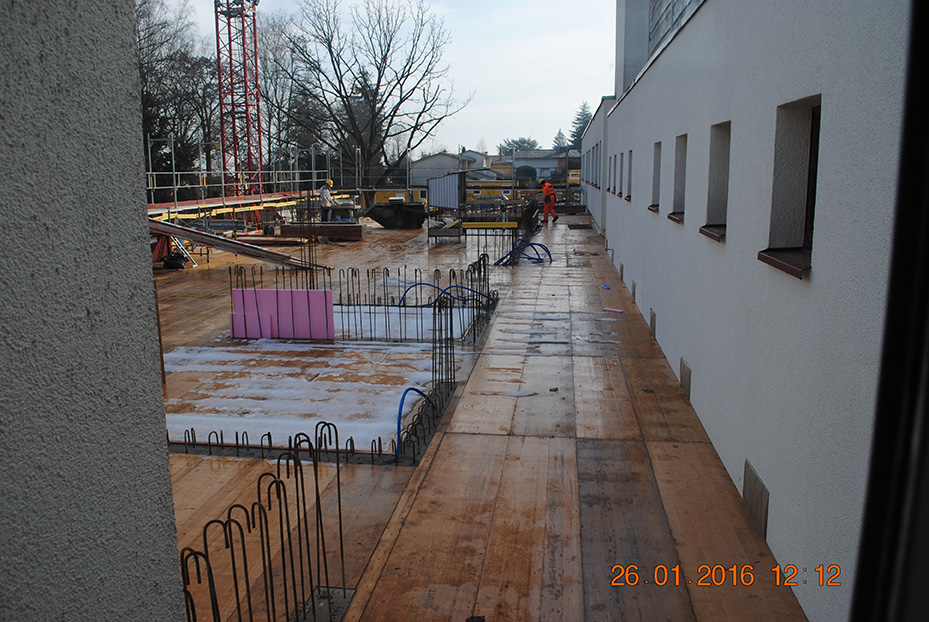

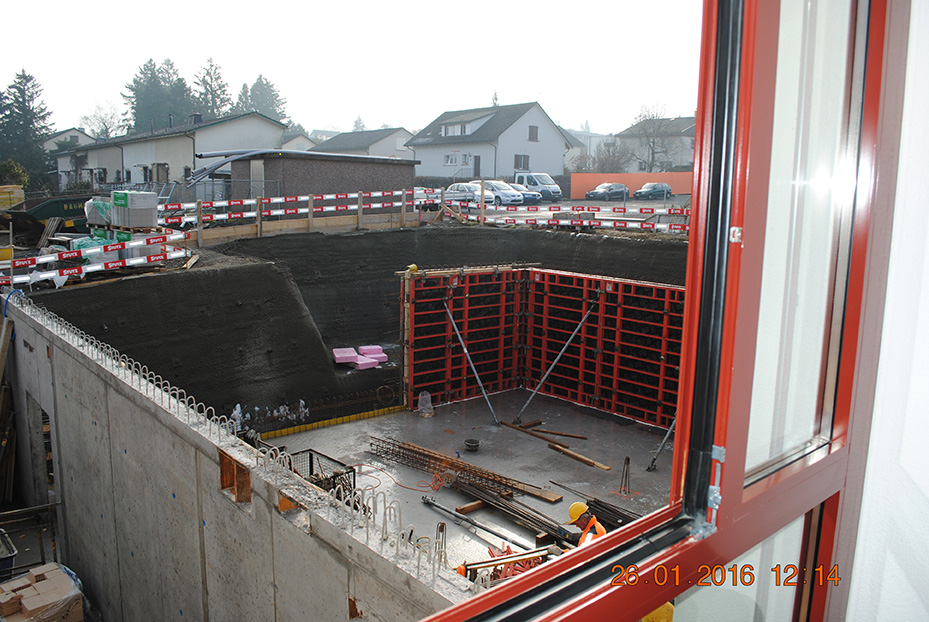

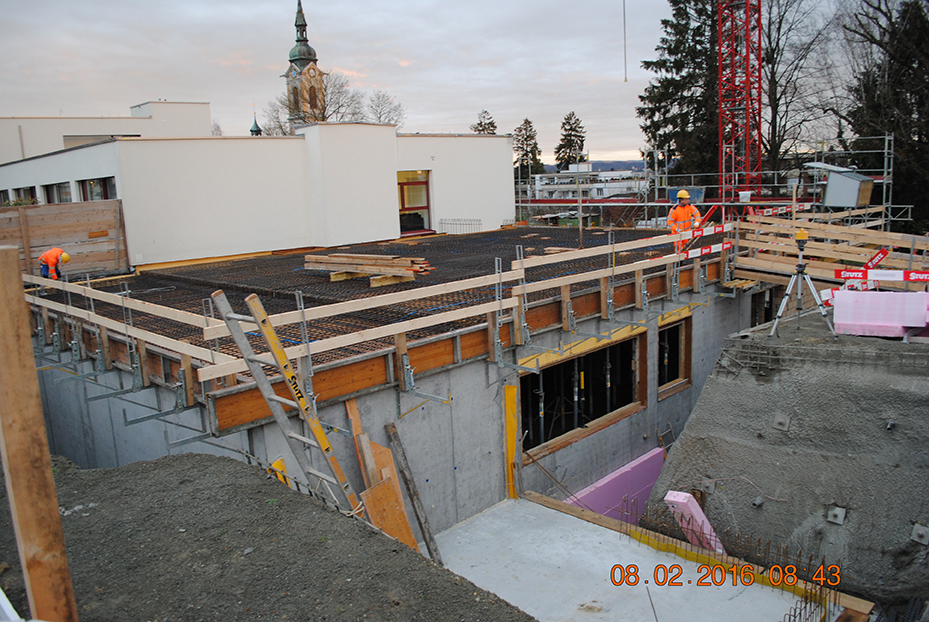

29.01. - 29.02.2016

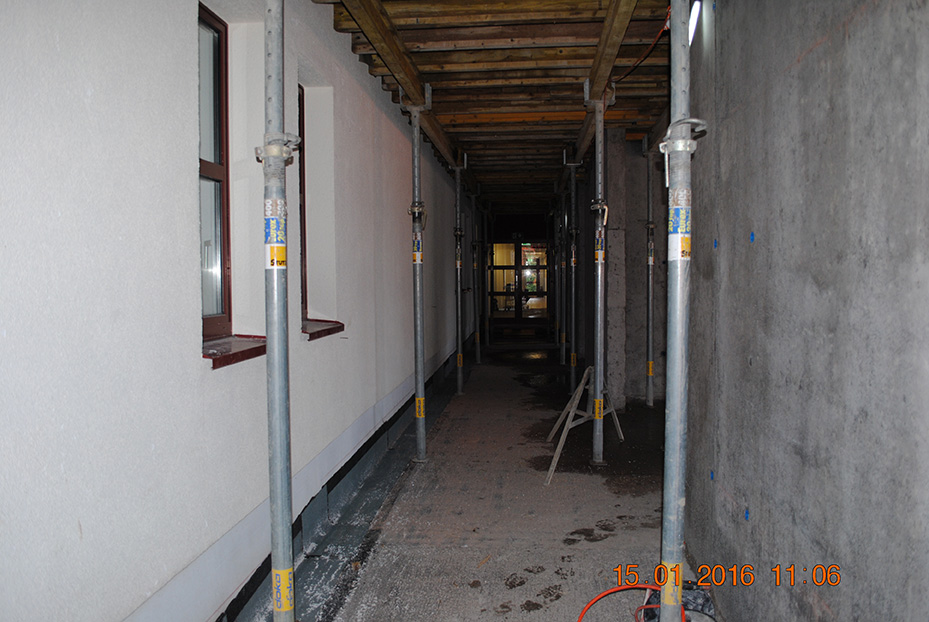

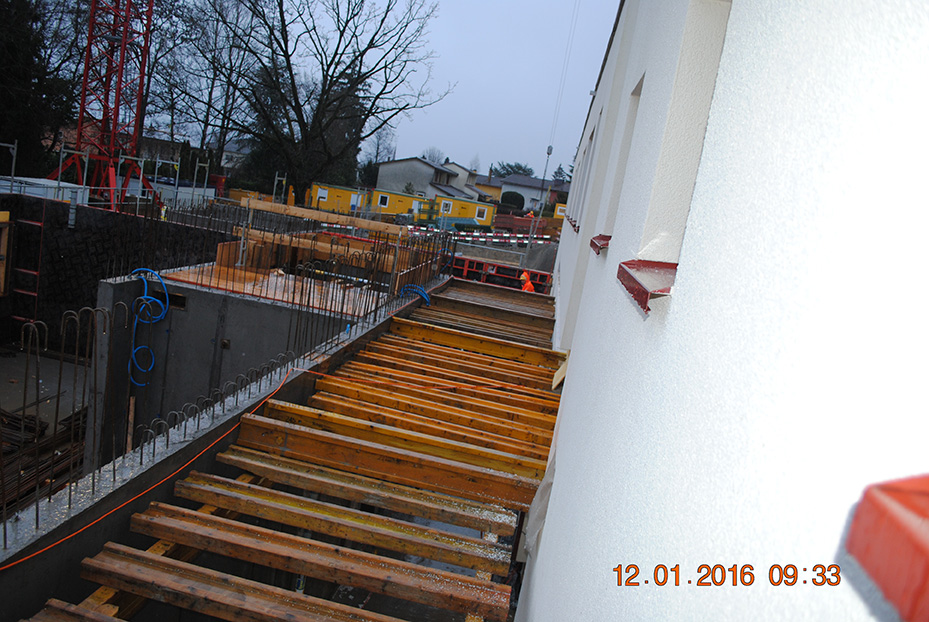

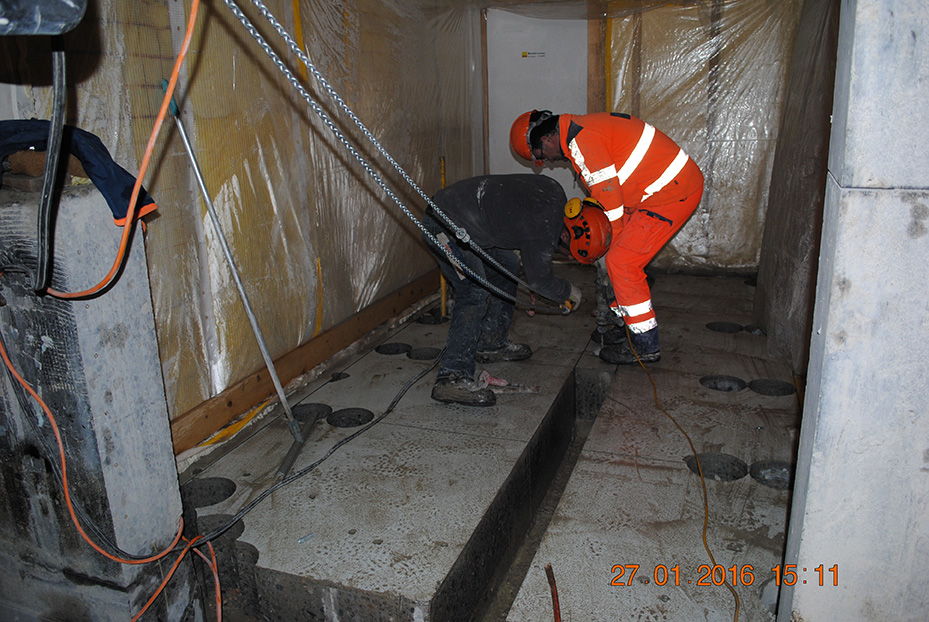

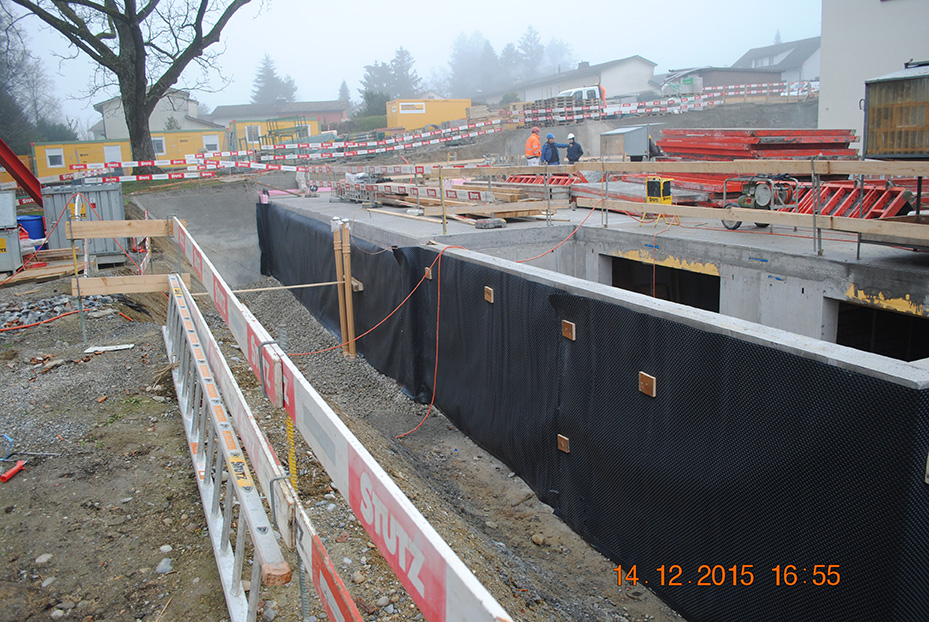

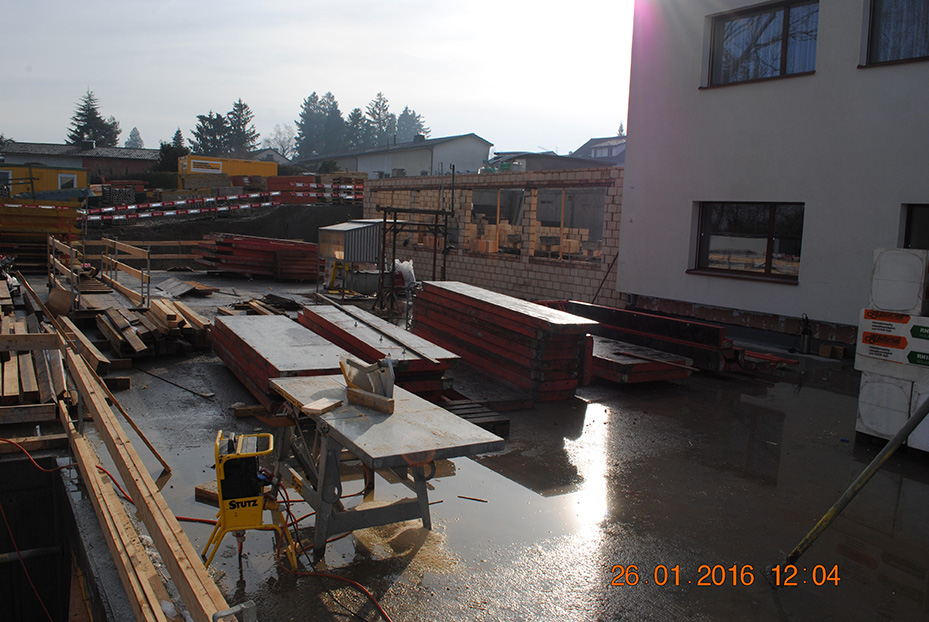

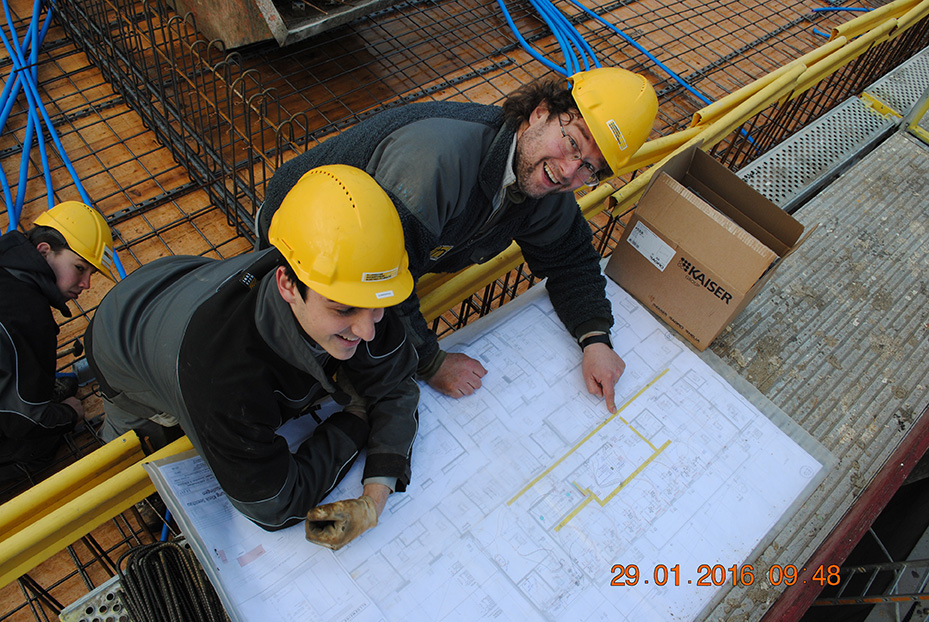

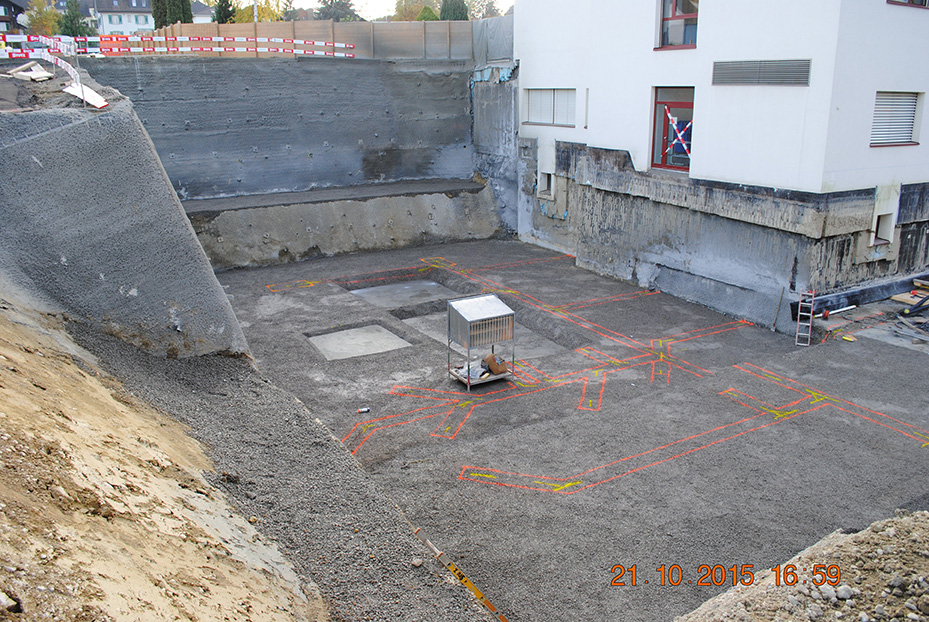

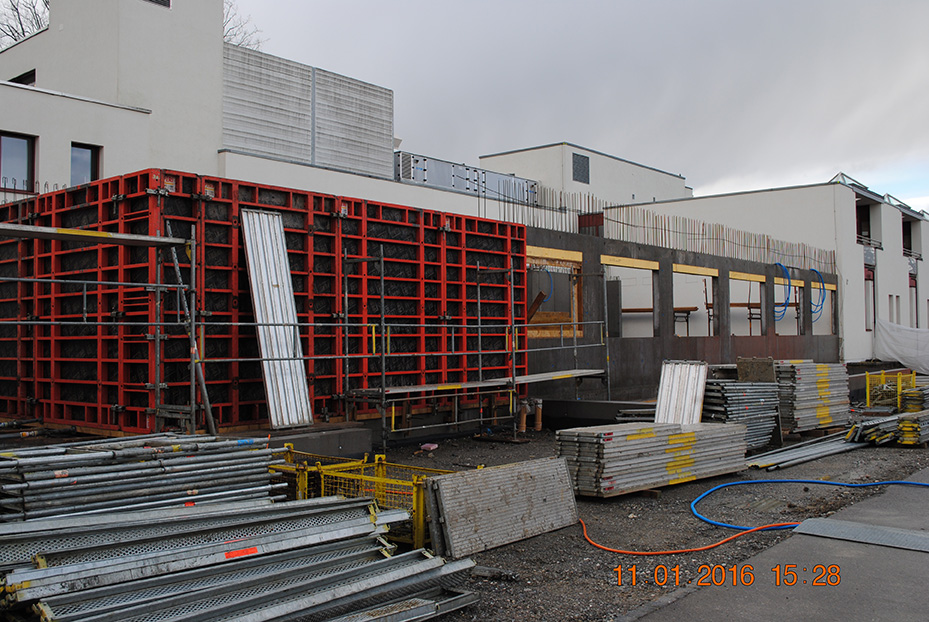

11.01. - 29.01.2016

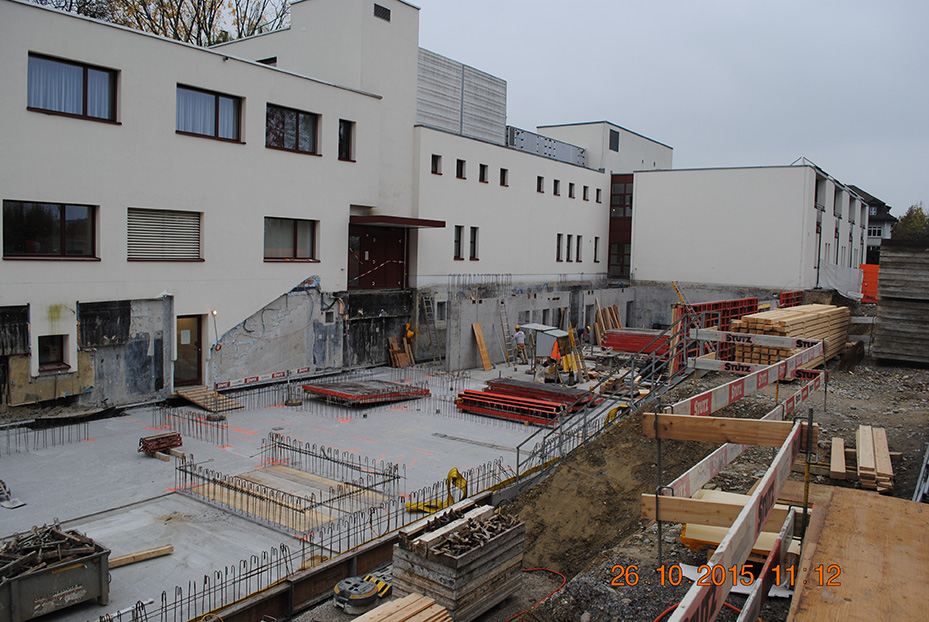

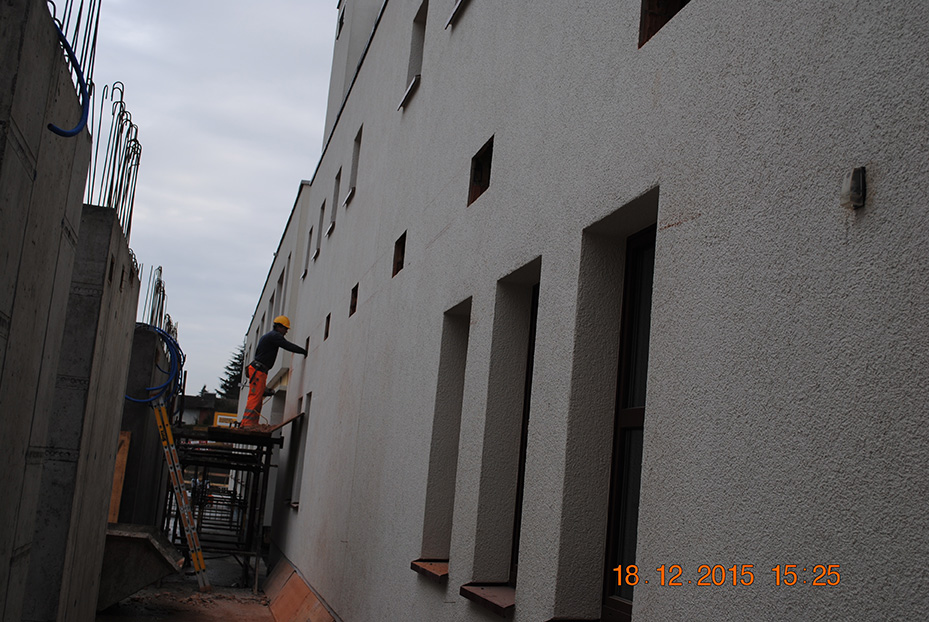

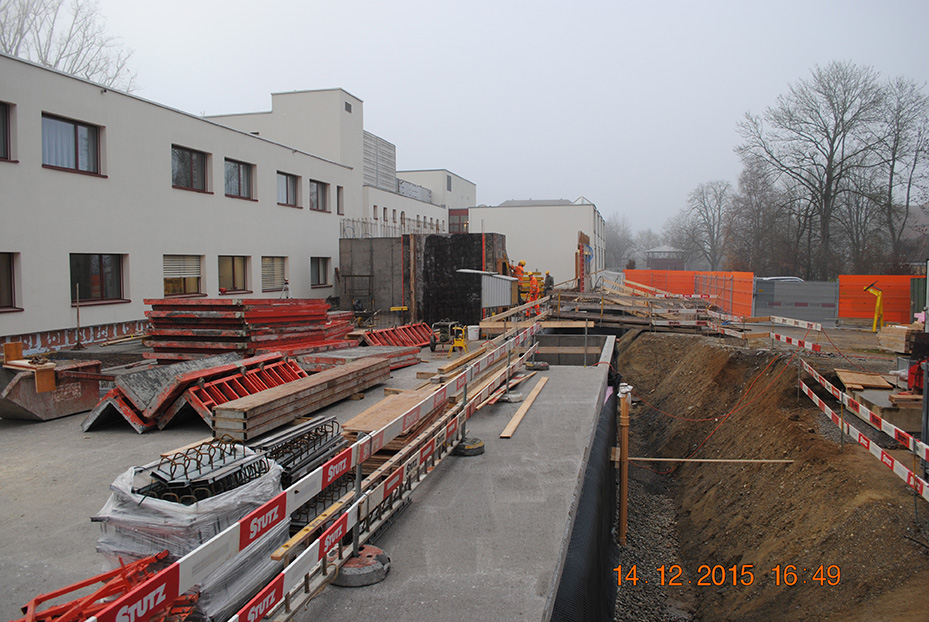

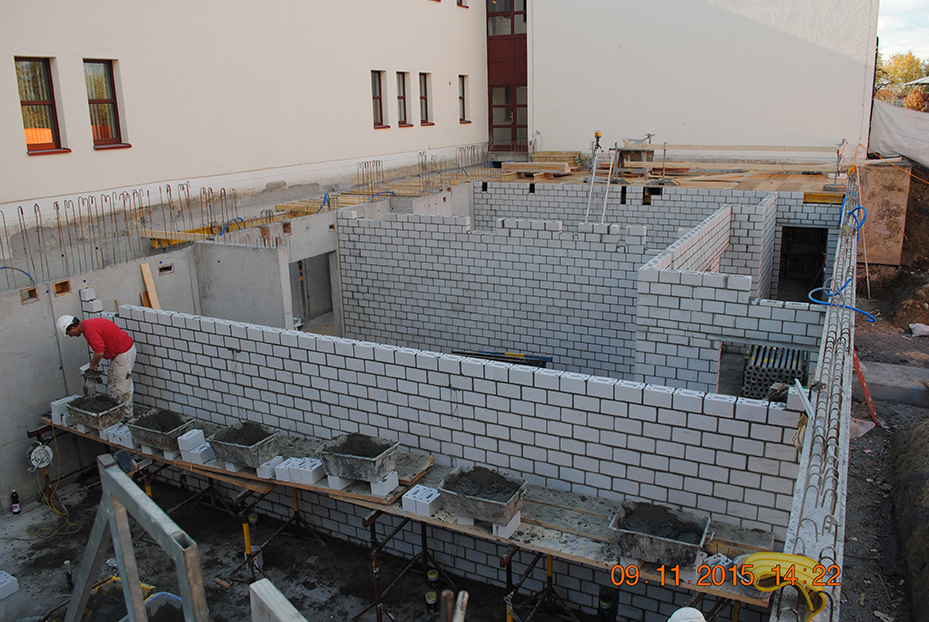

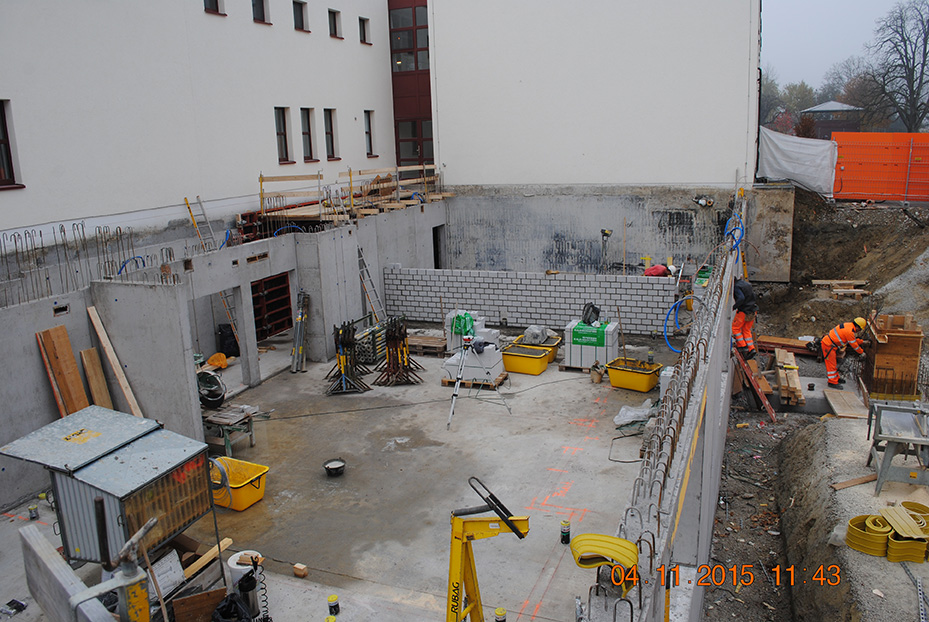

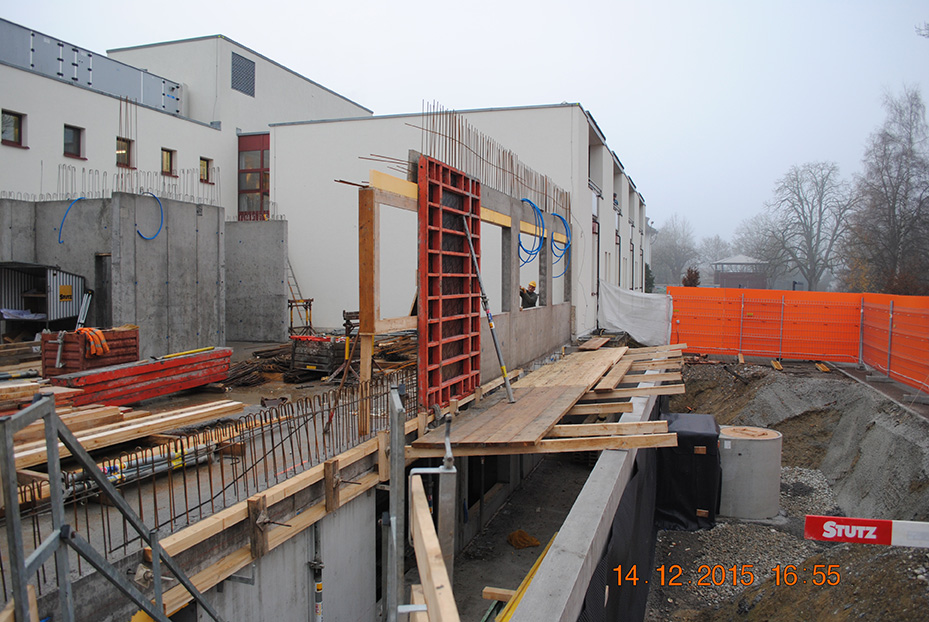

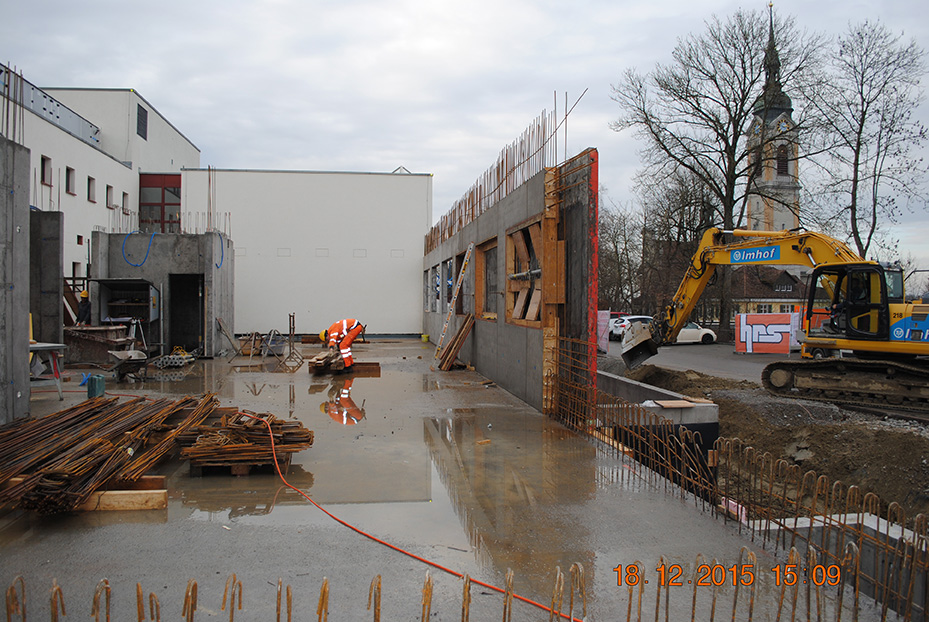

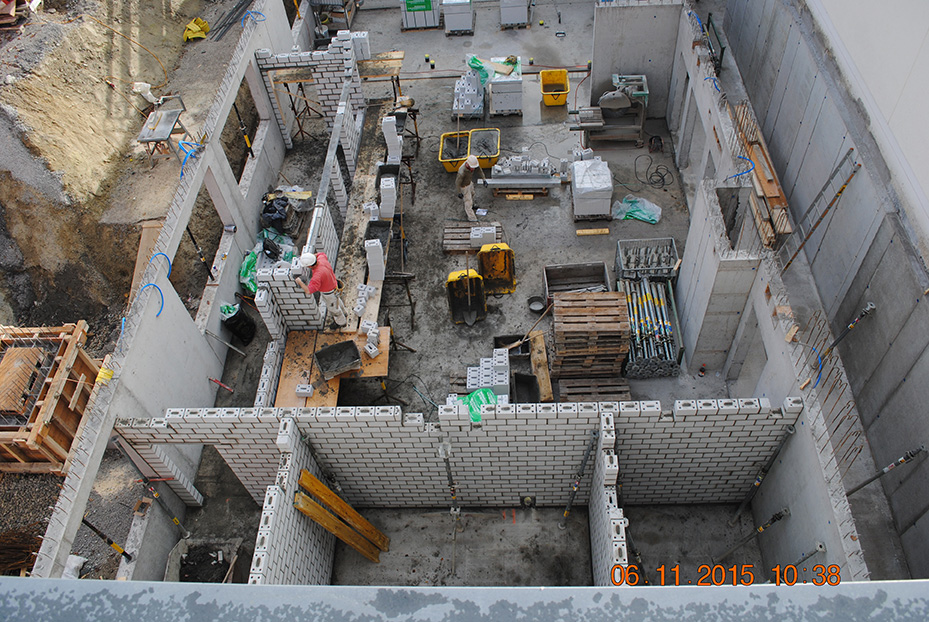

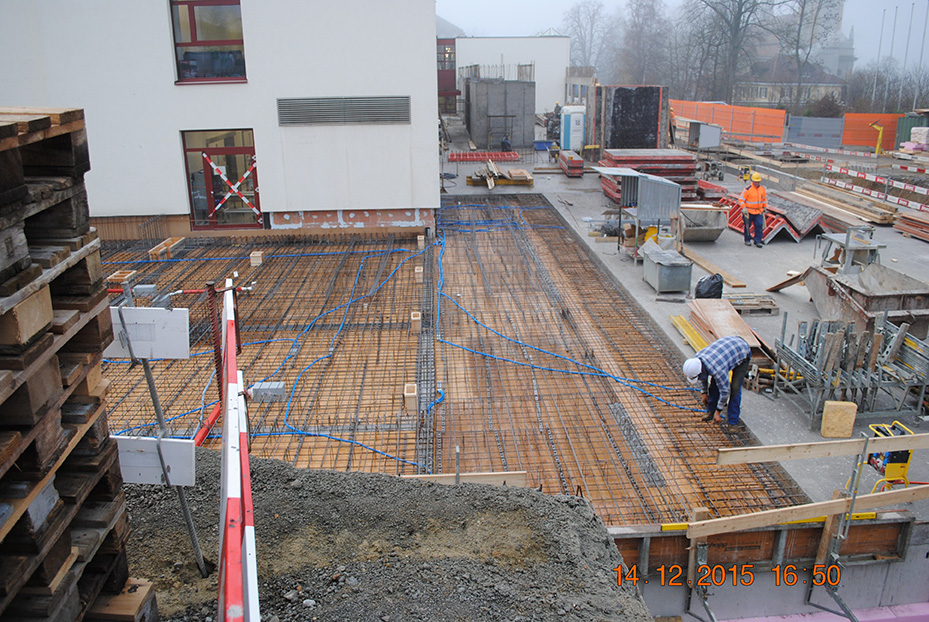

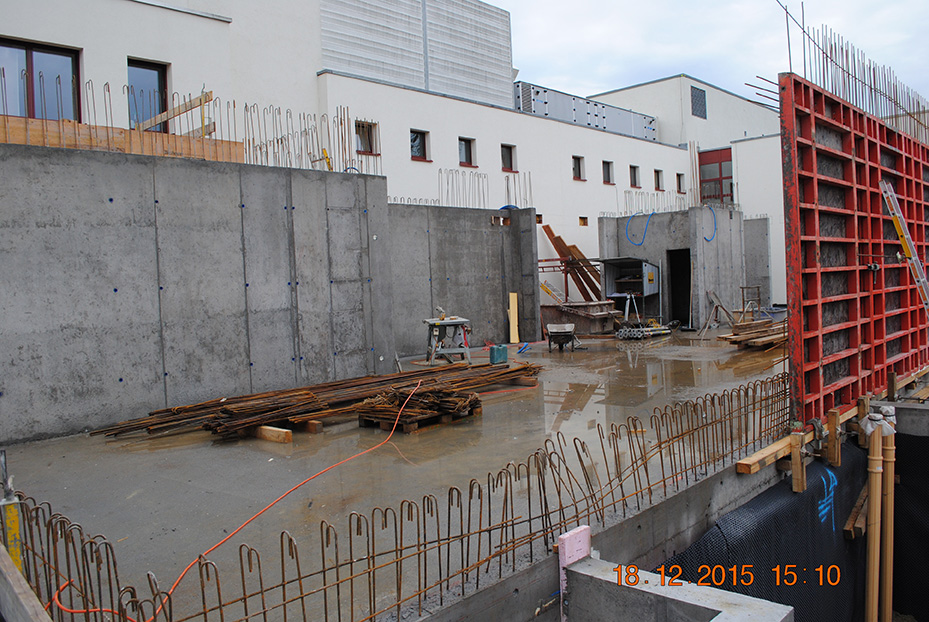

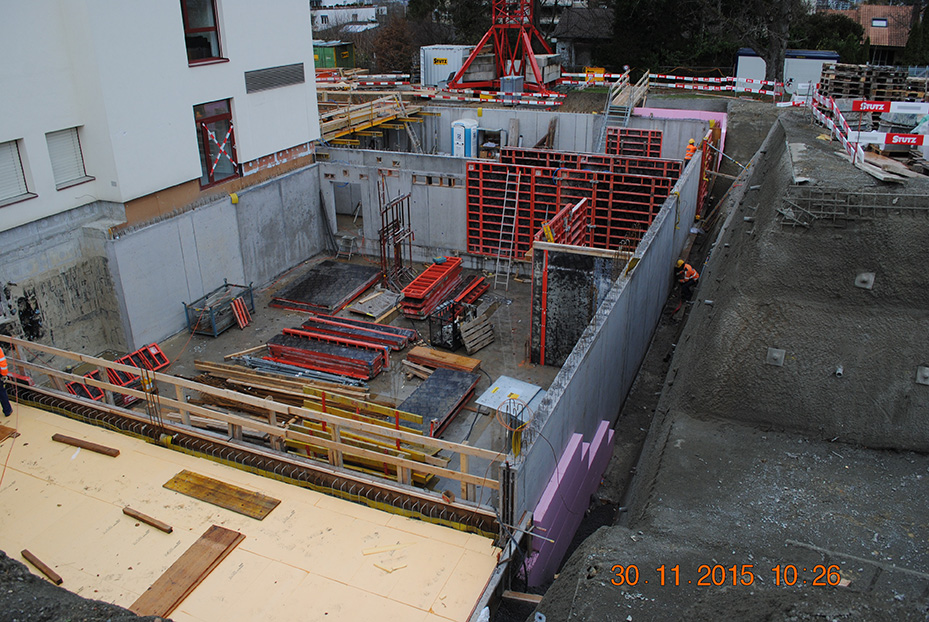

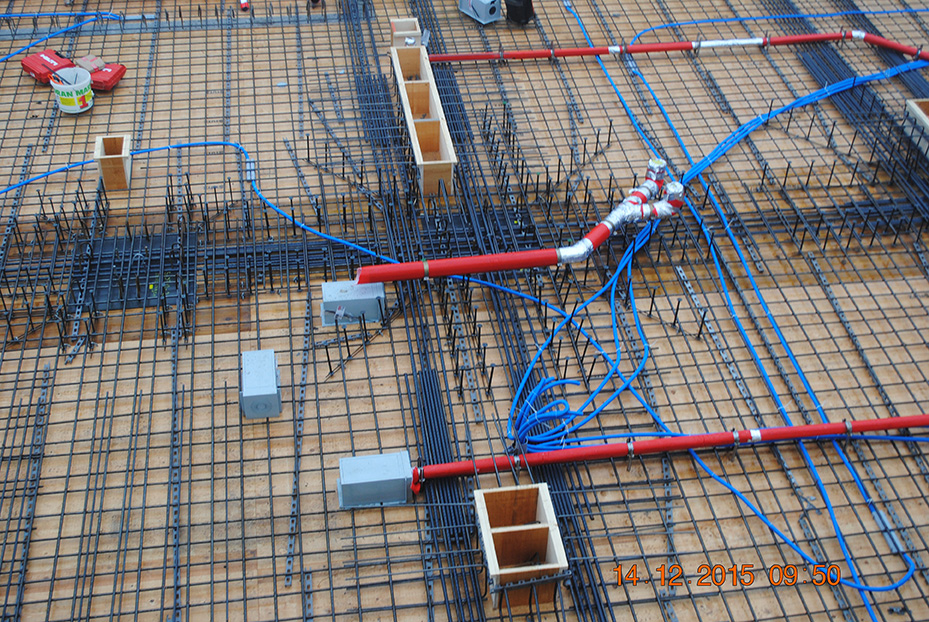

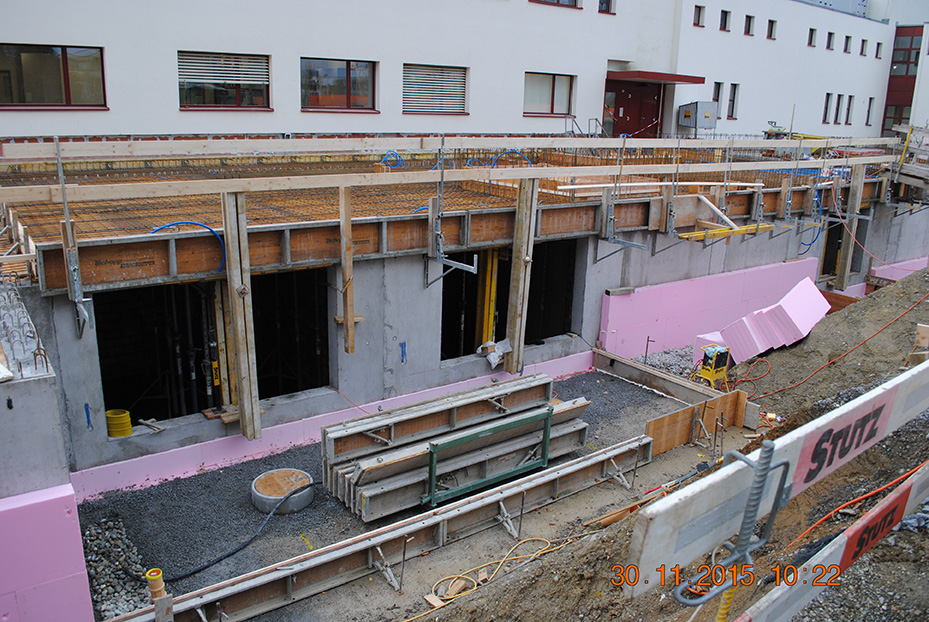

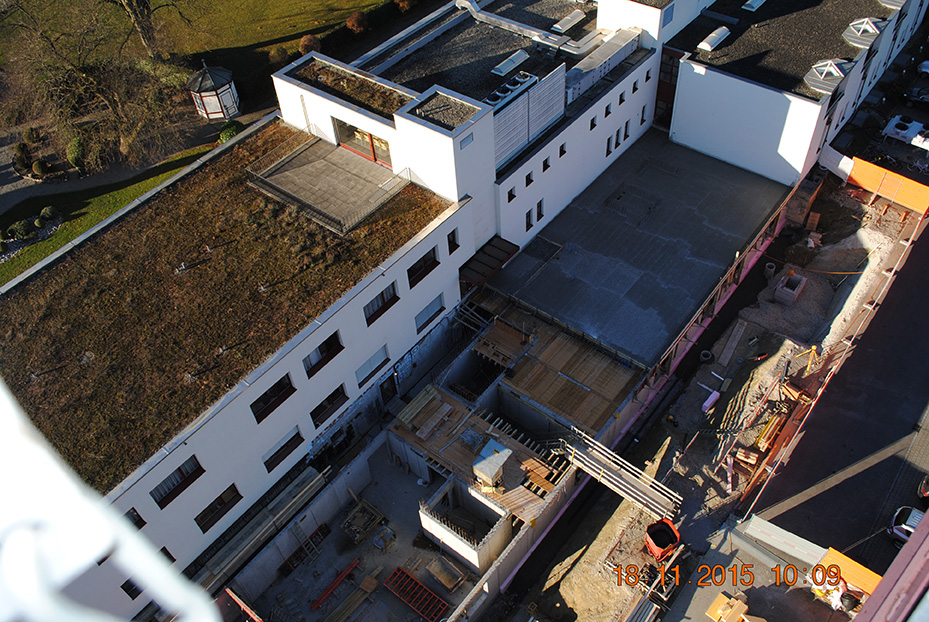

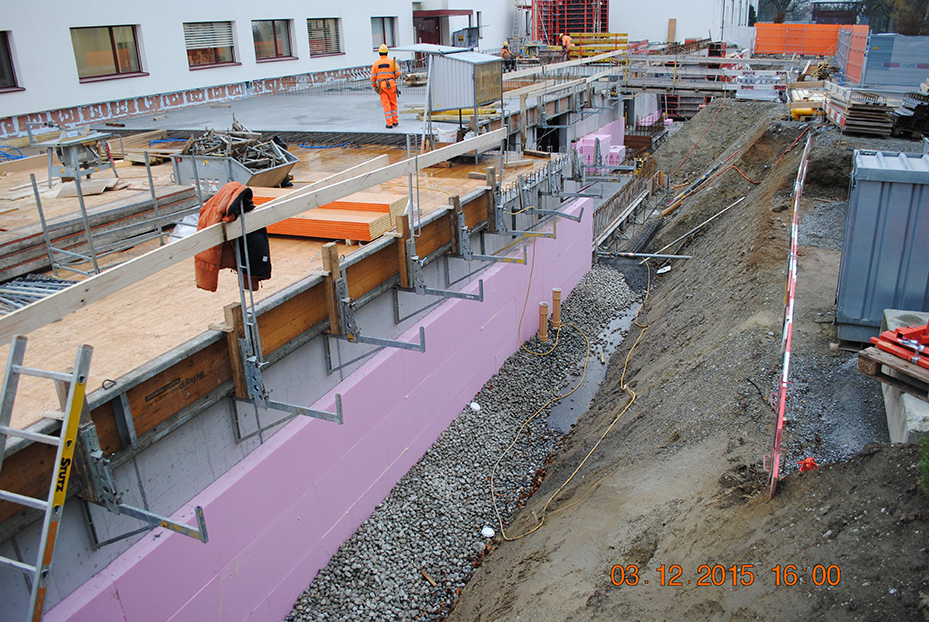

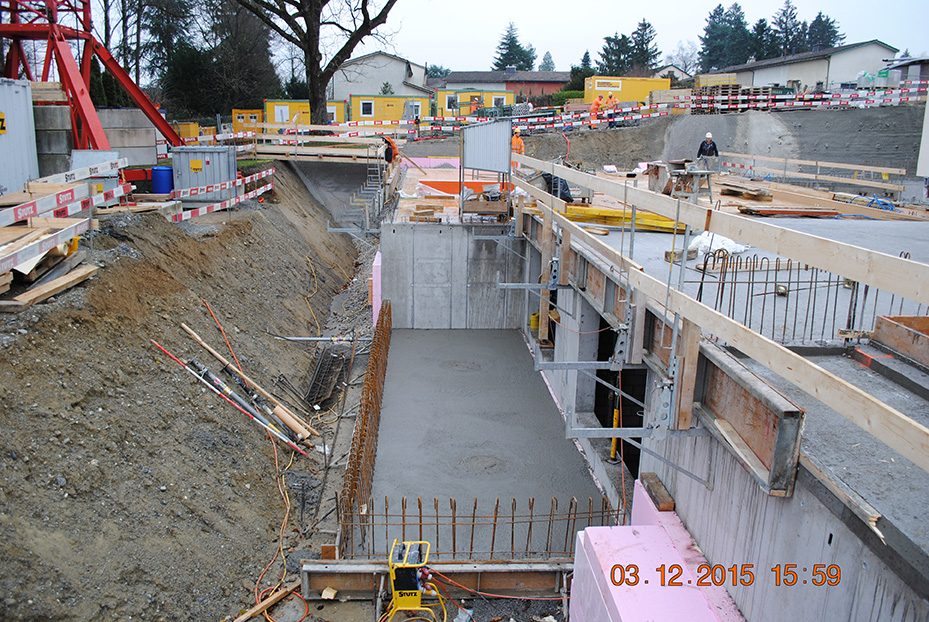

25.11.2015 - 18.12.2015

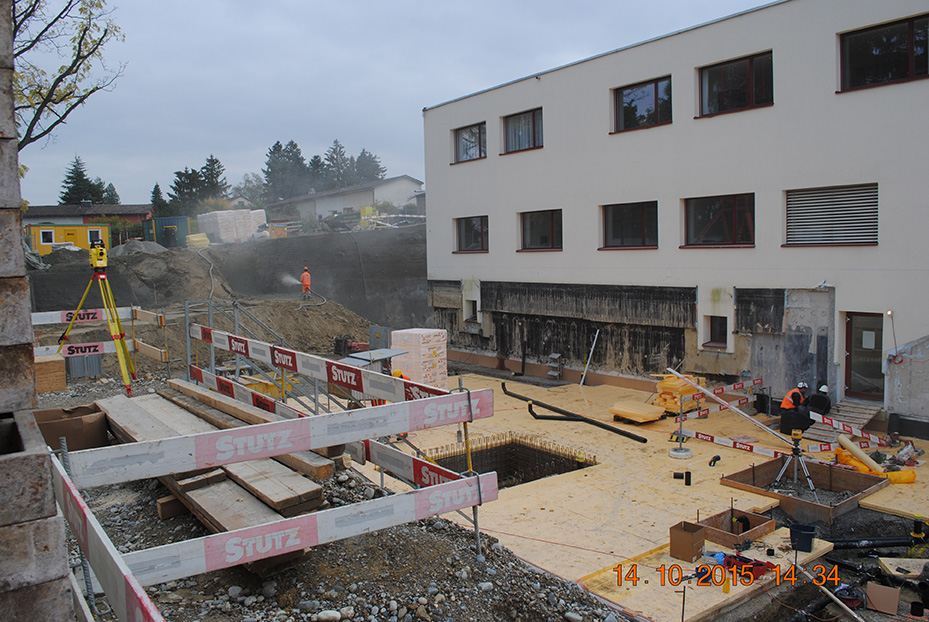

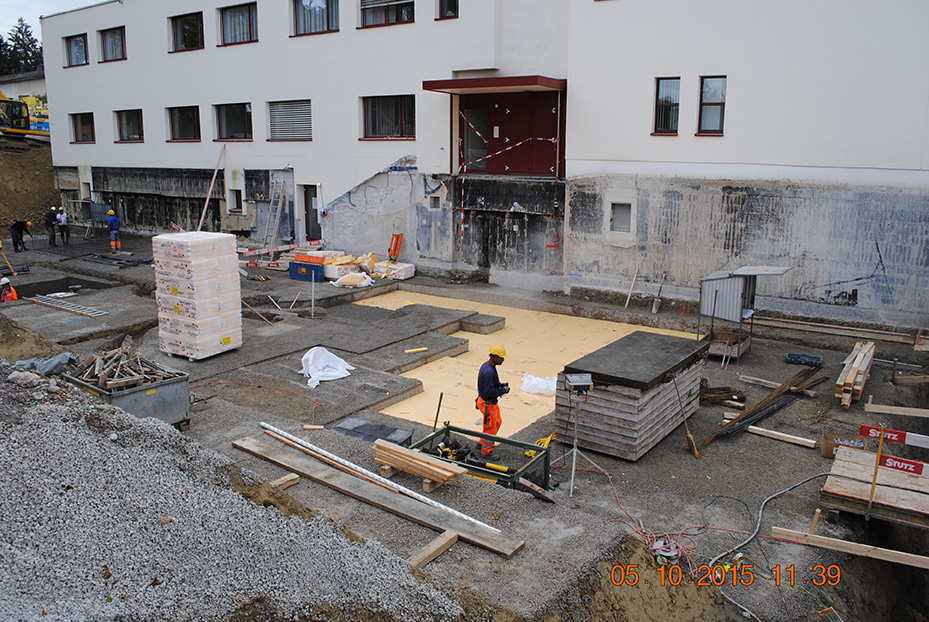

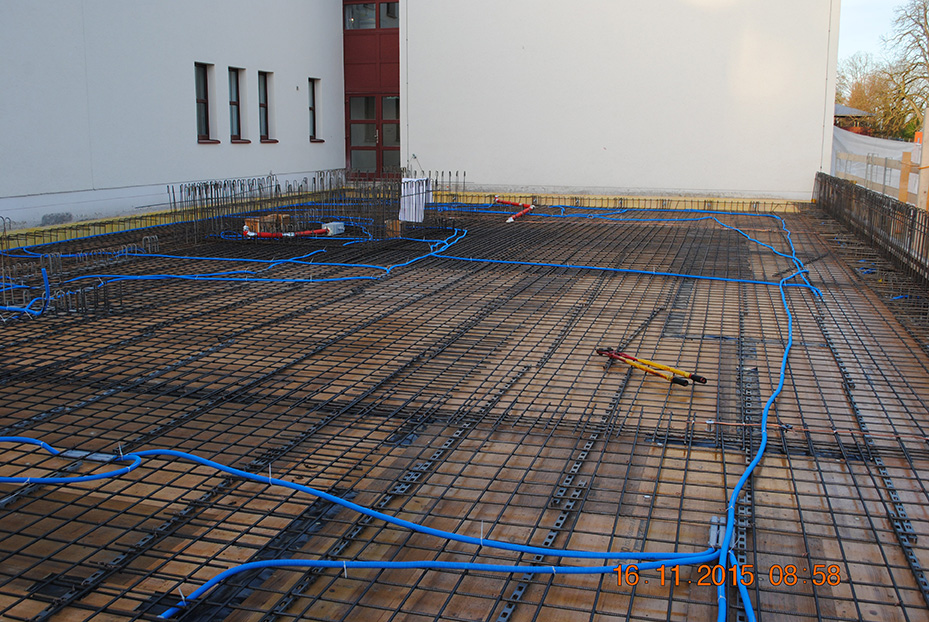

16.10.2015 - 18.11.2015

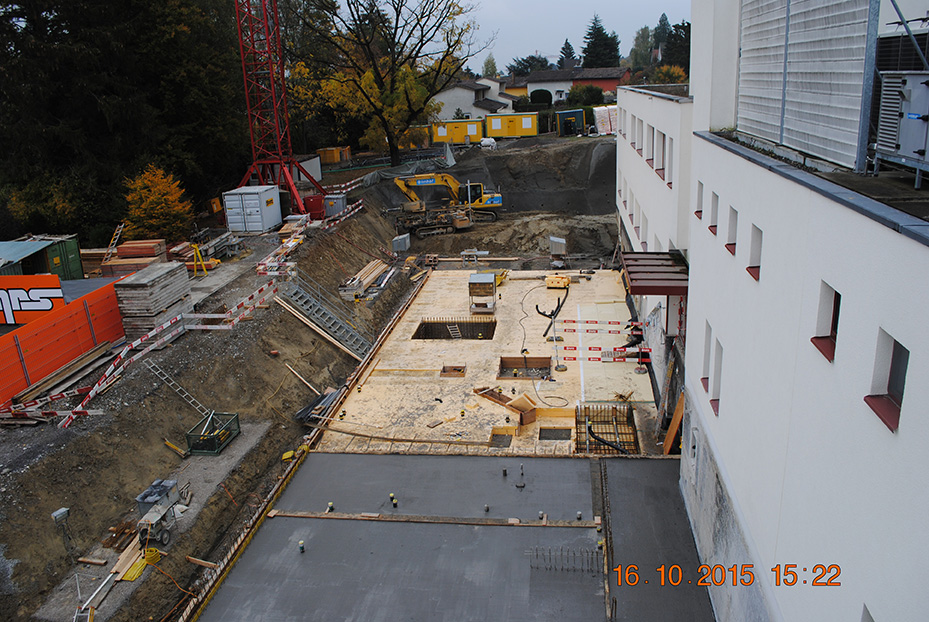

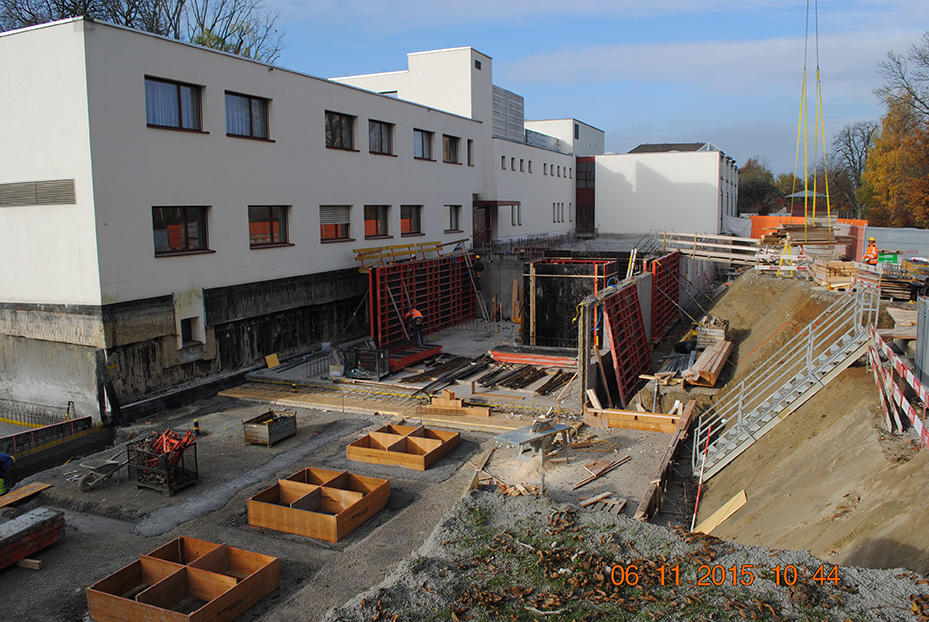

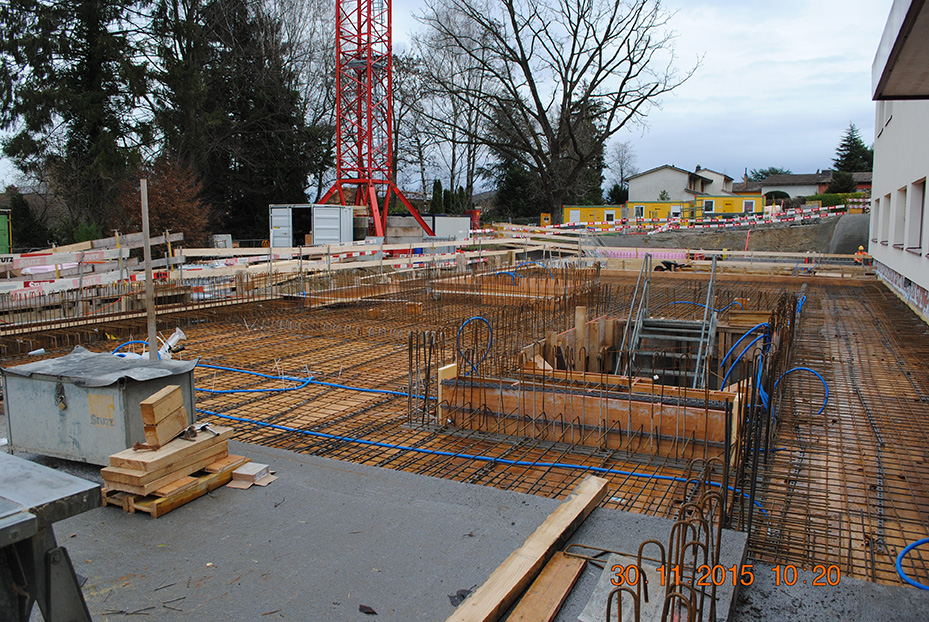

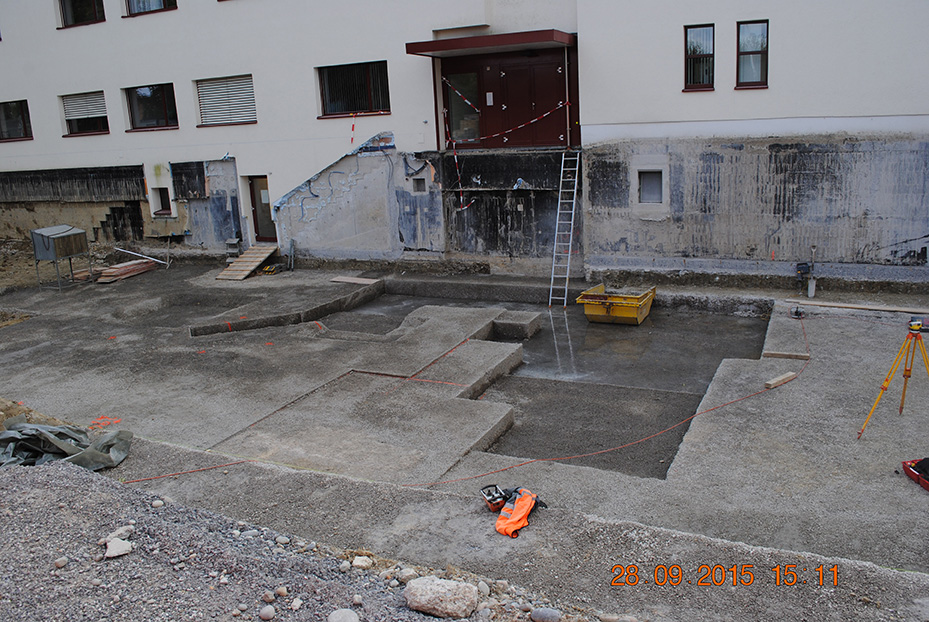

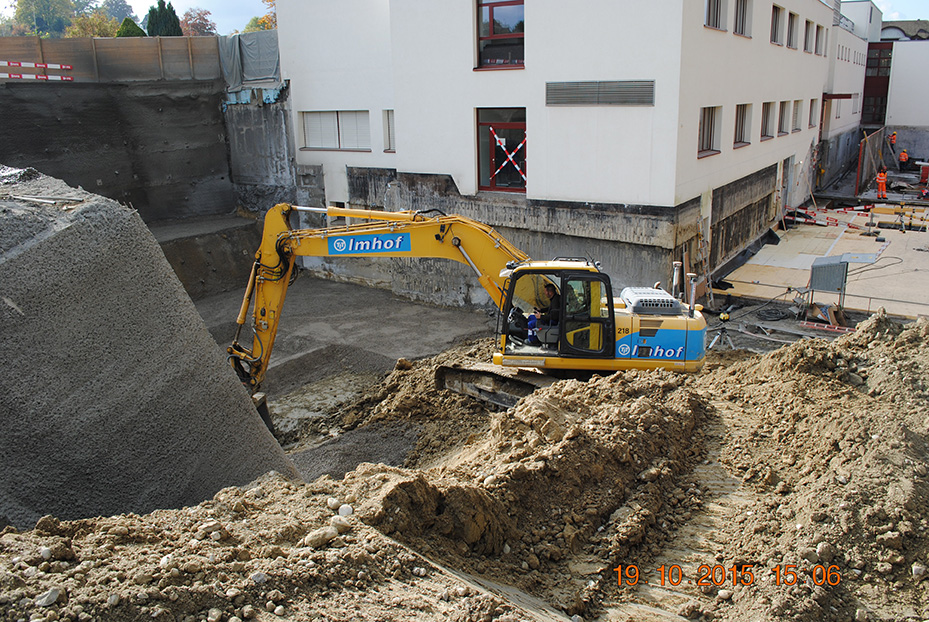

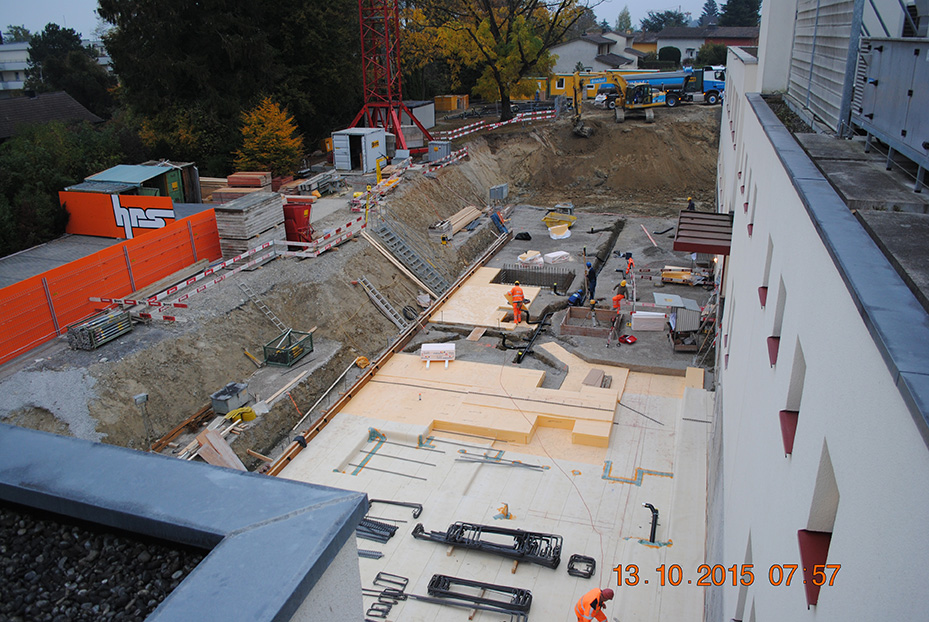

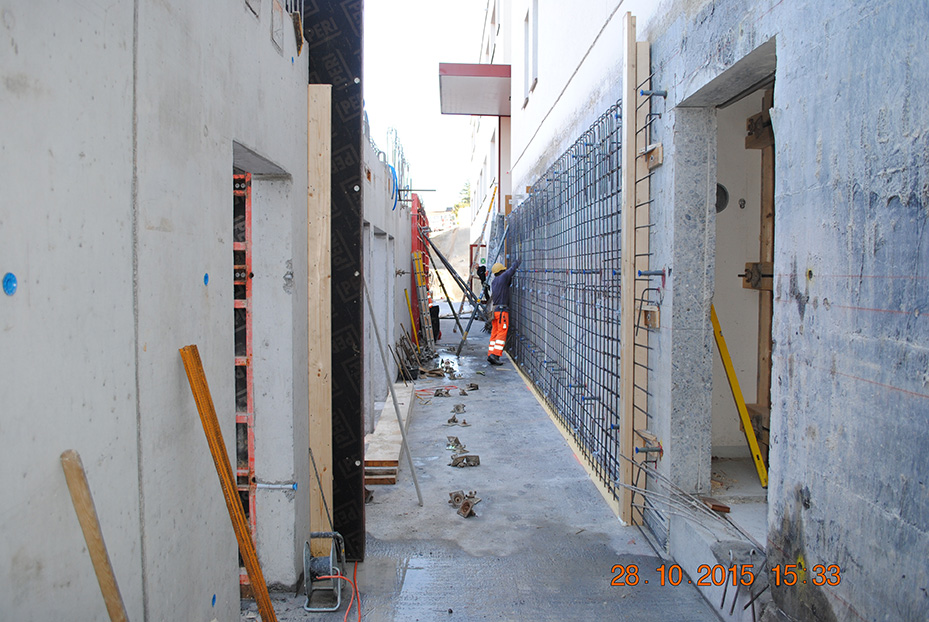

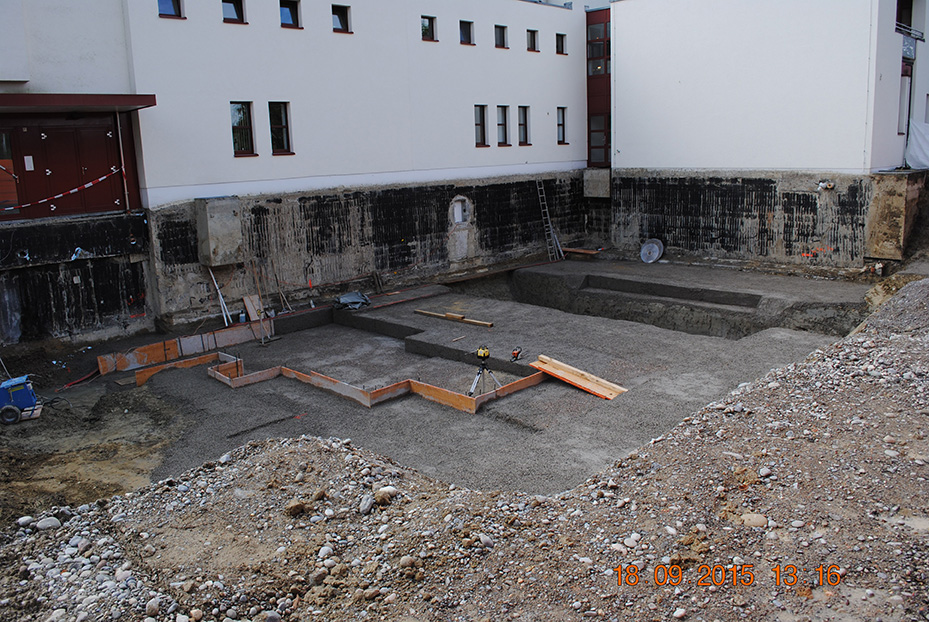

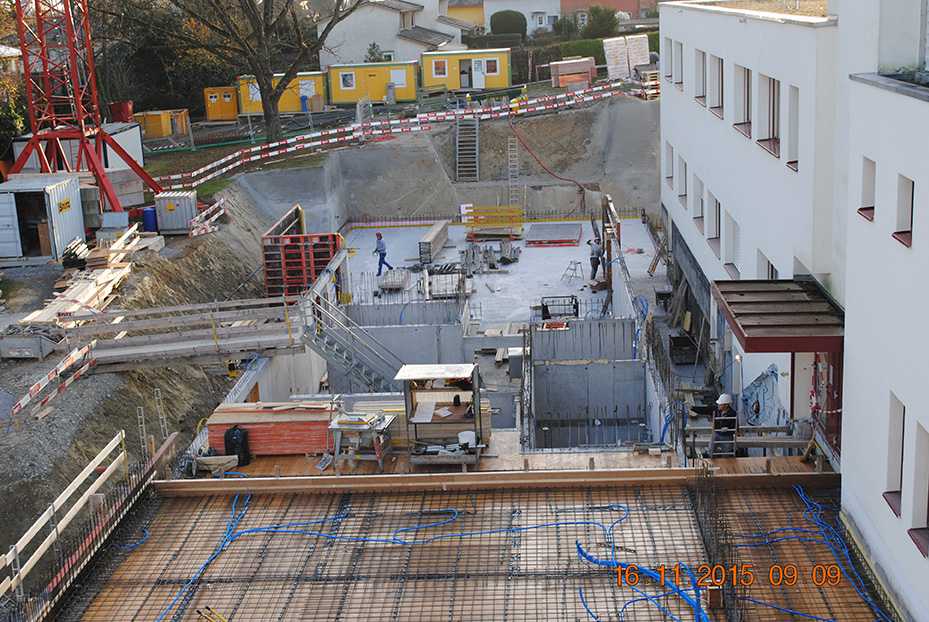

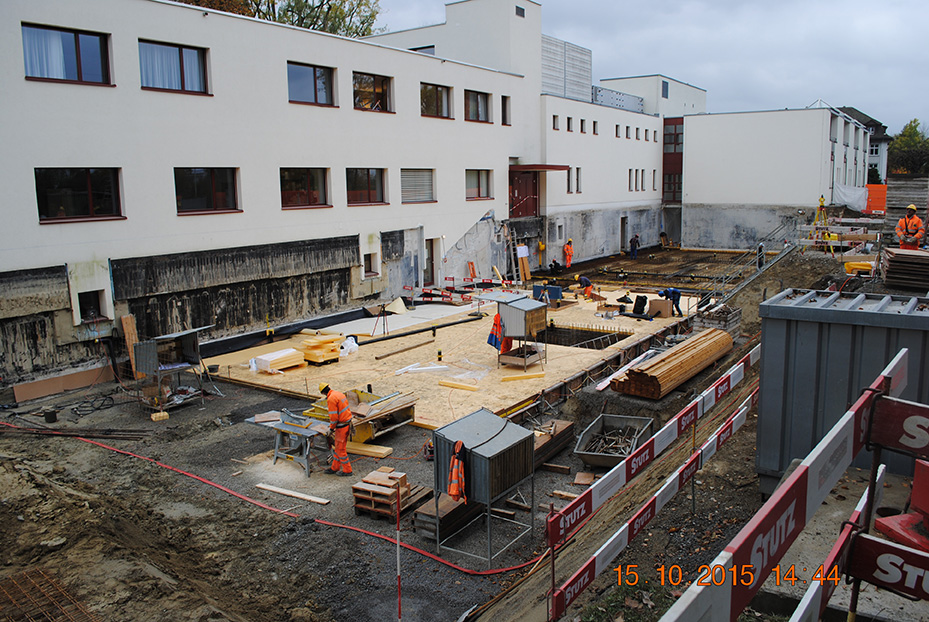

23.09. - 15.10.2015

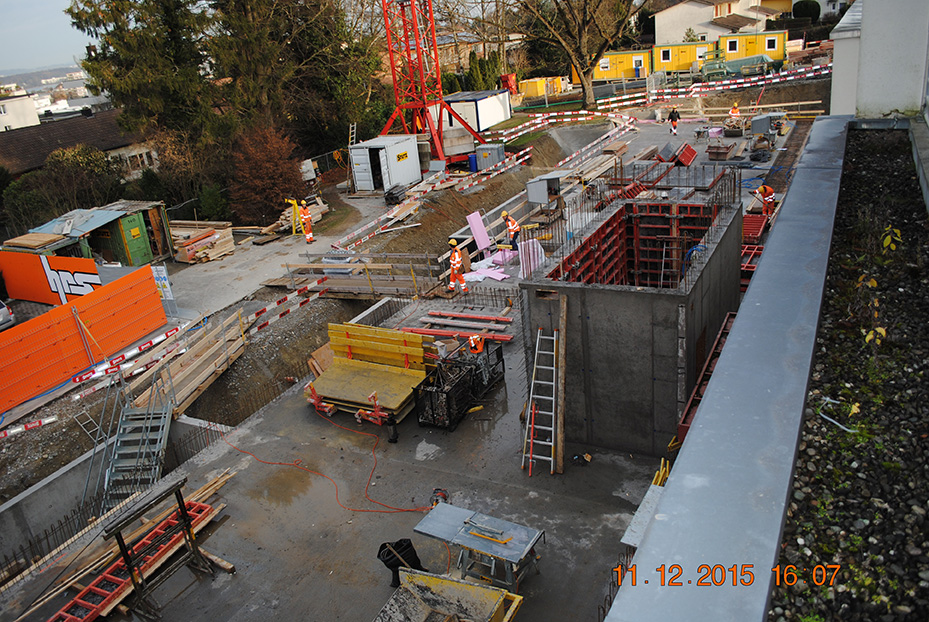

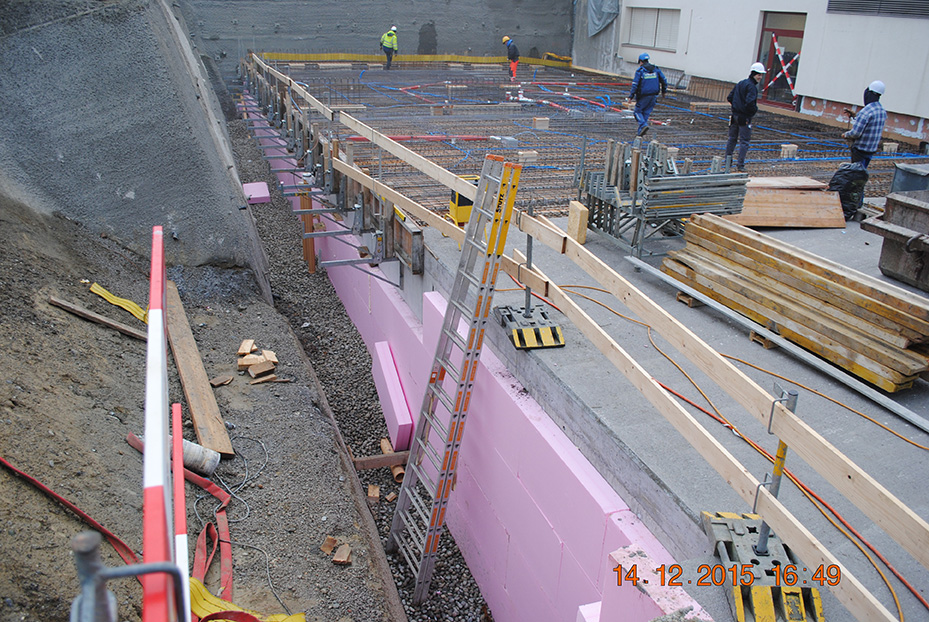

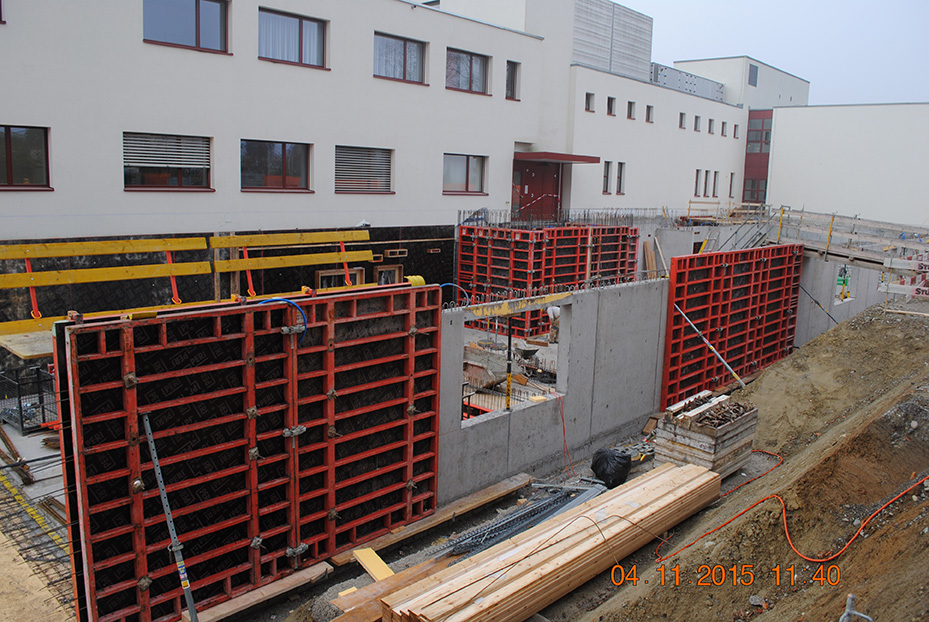

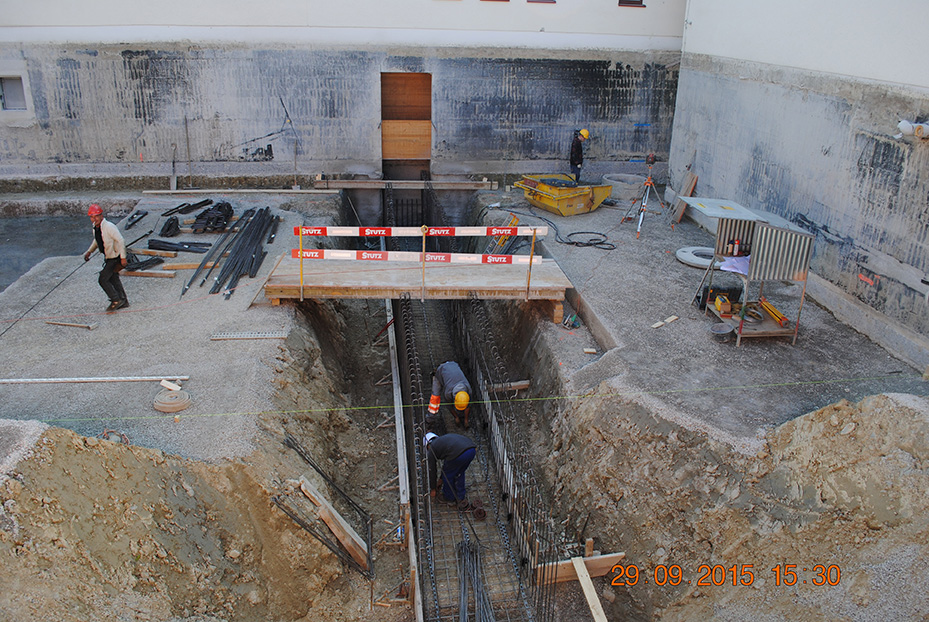

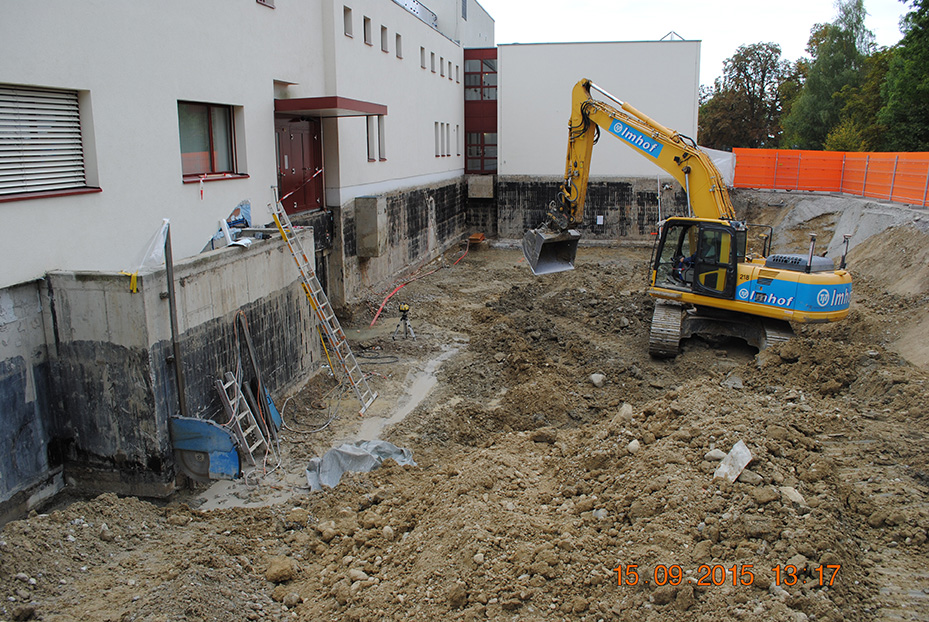

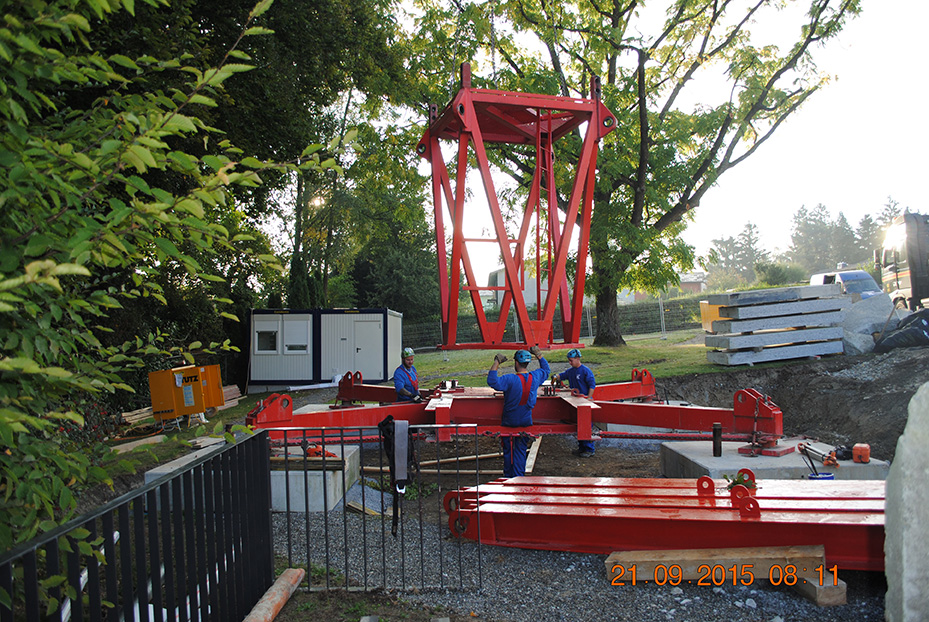

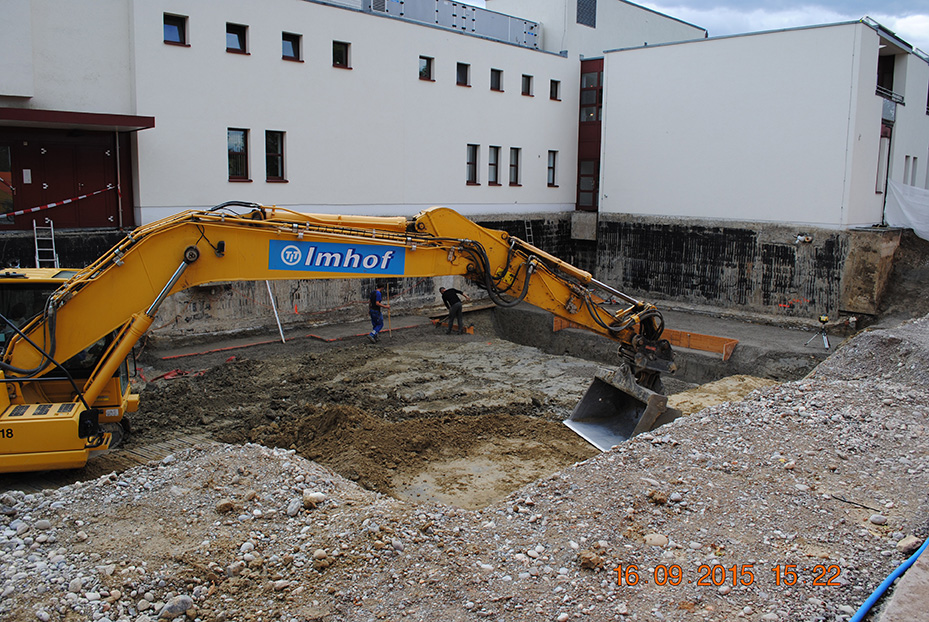

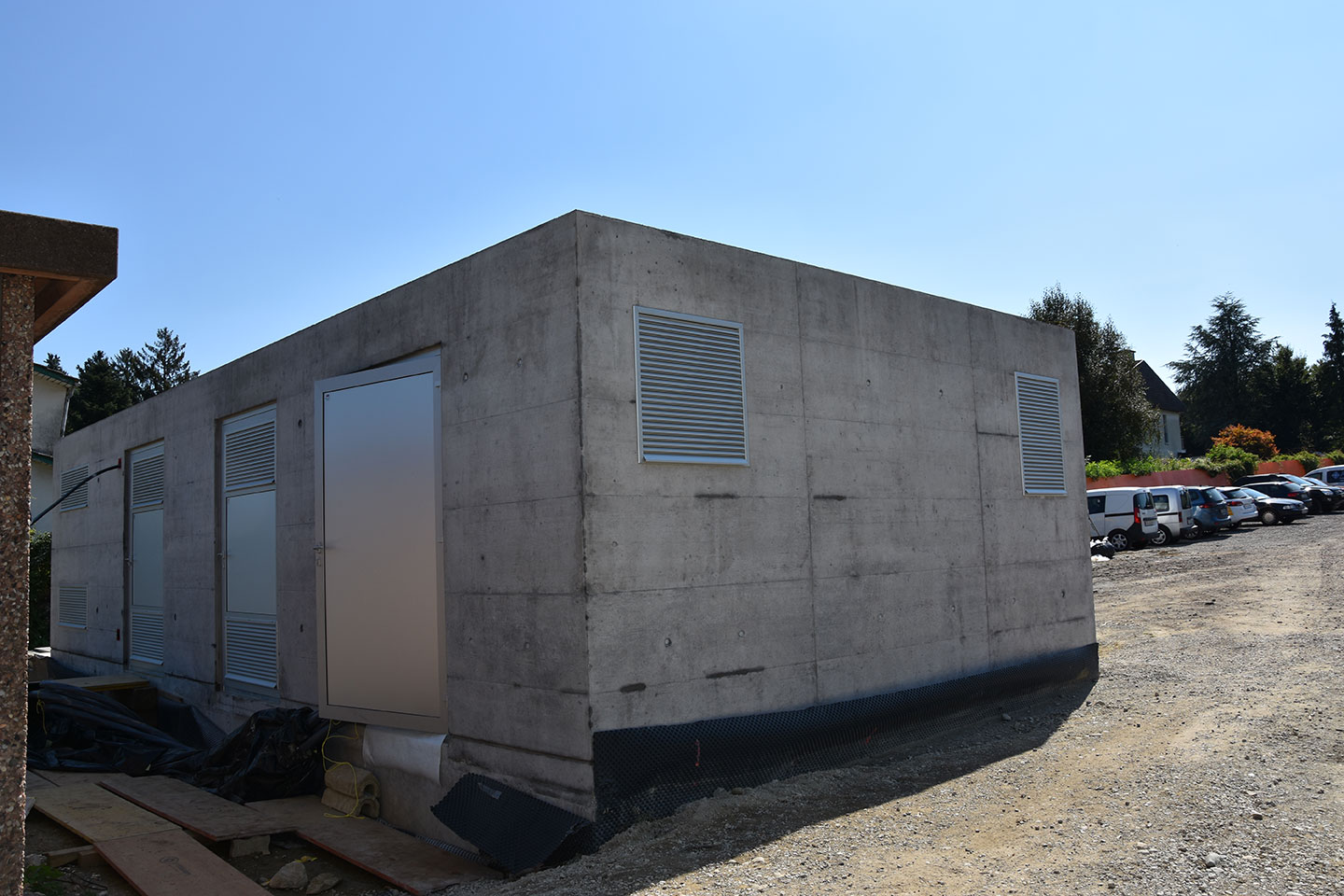

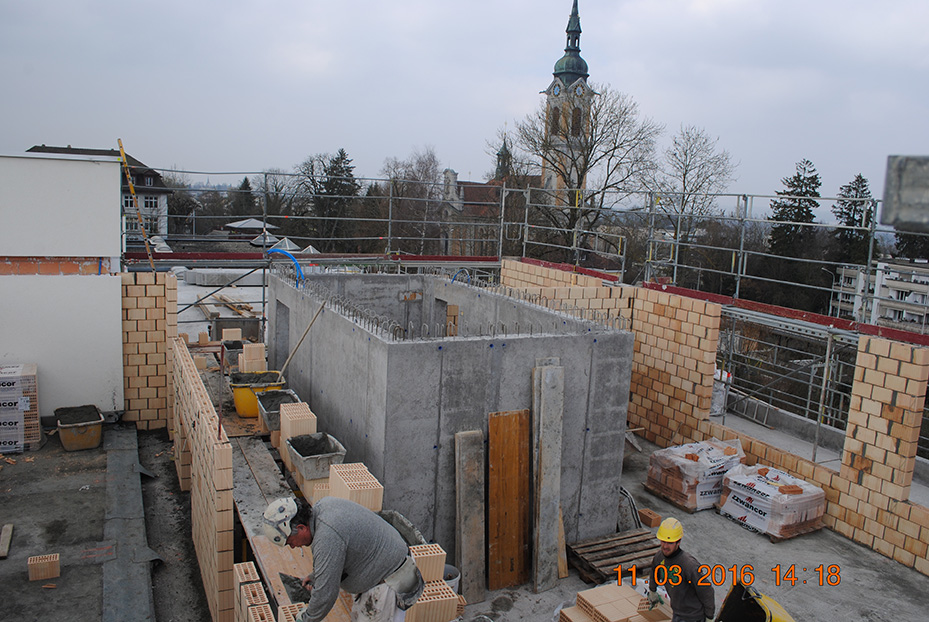

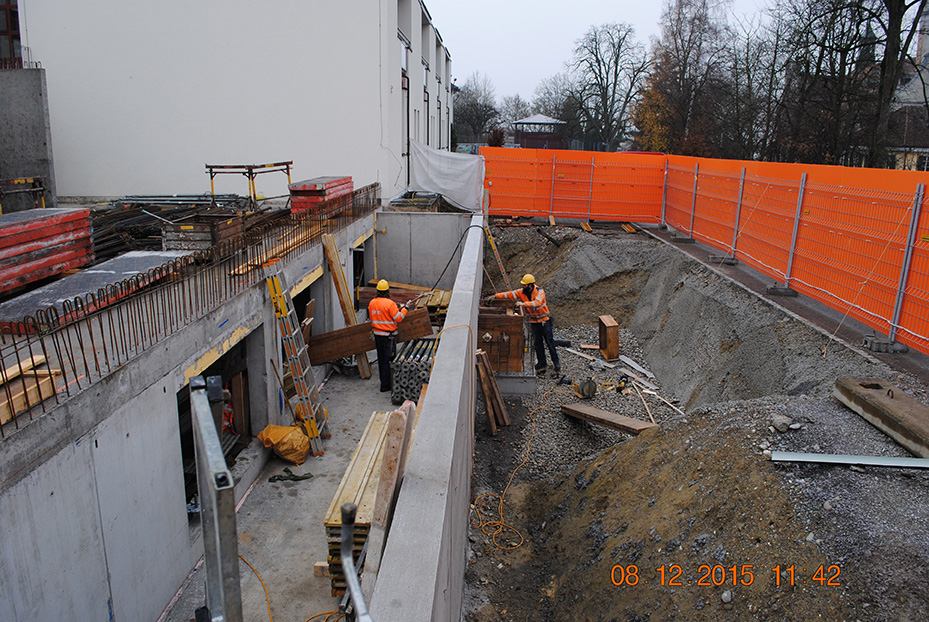

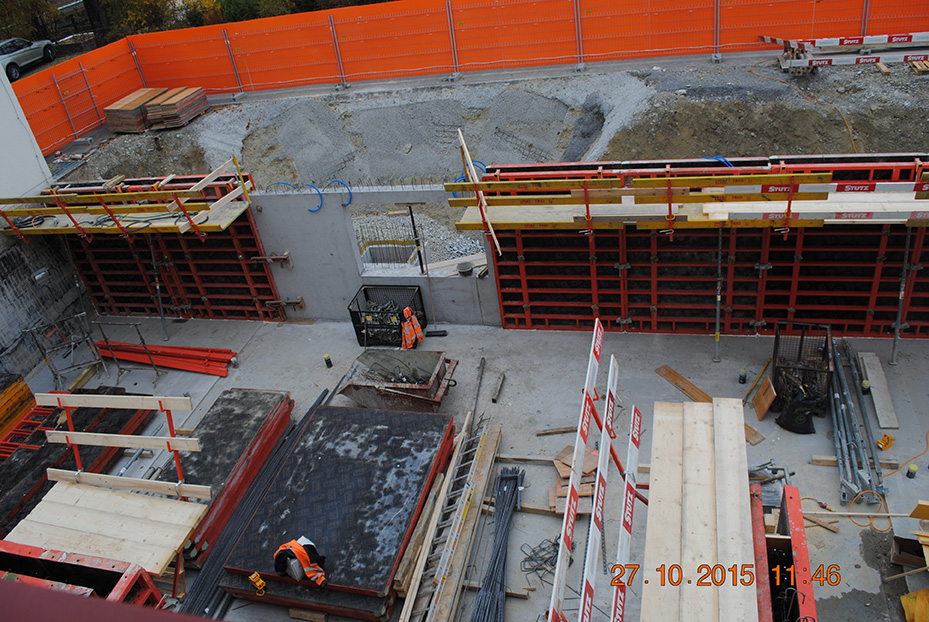

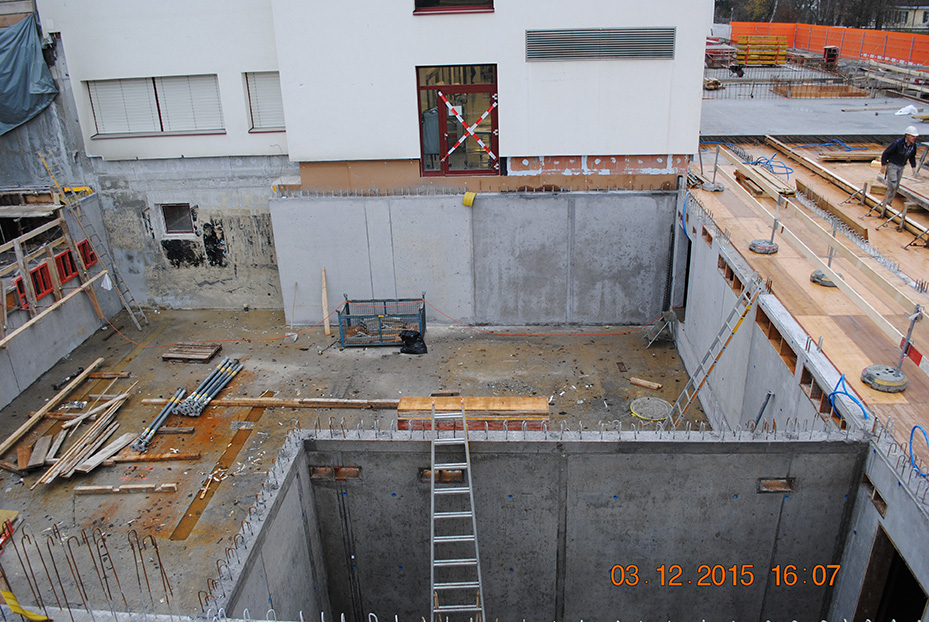

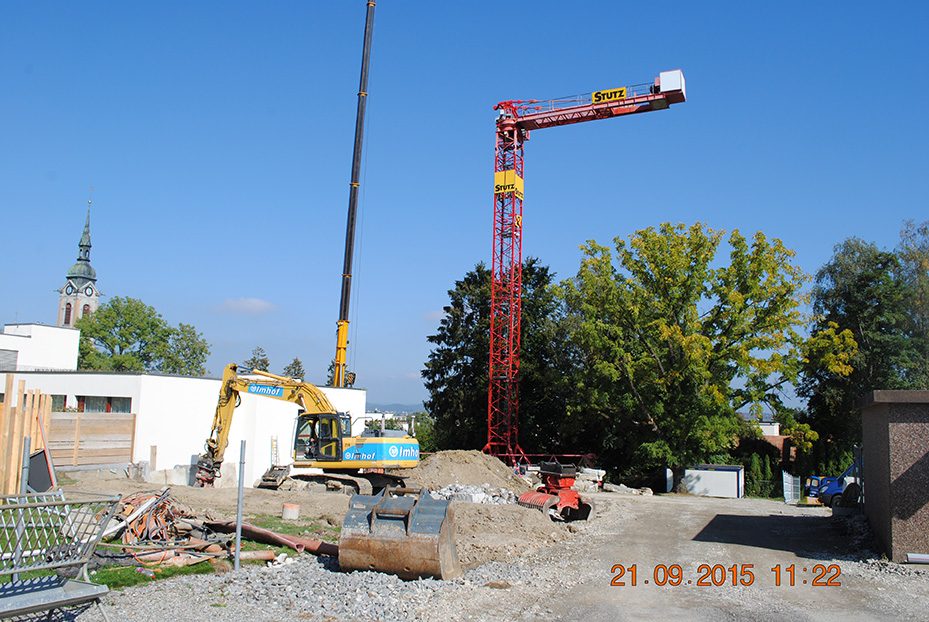

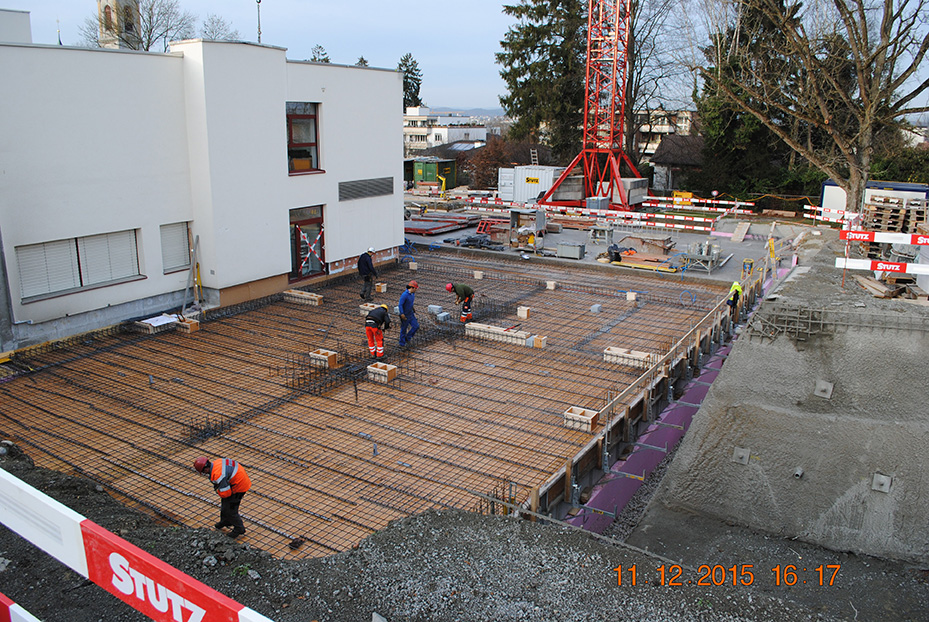

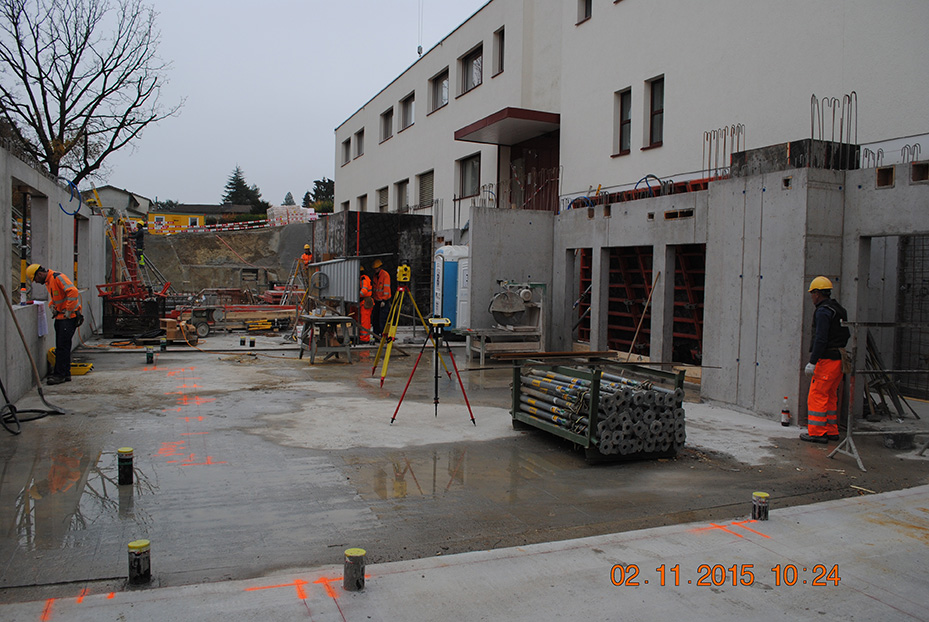

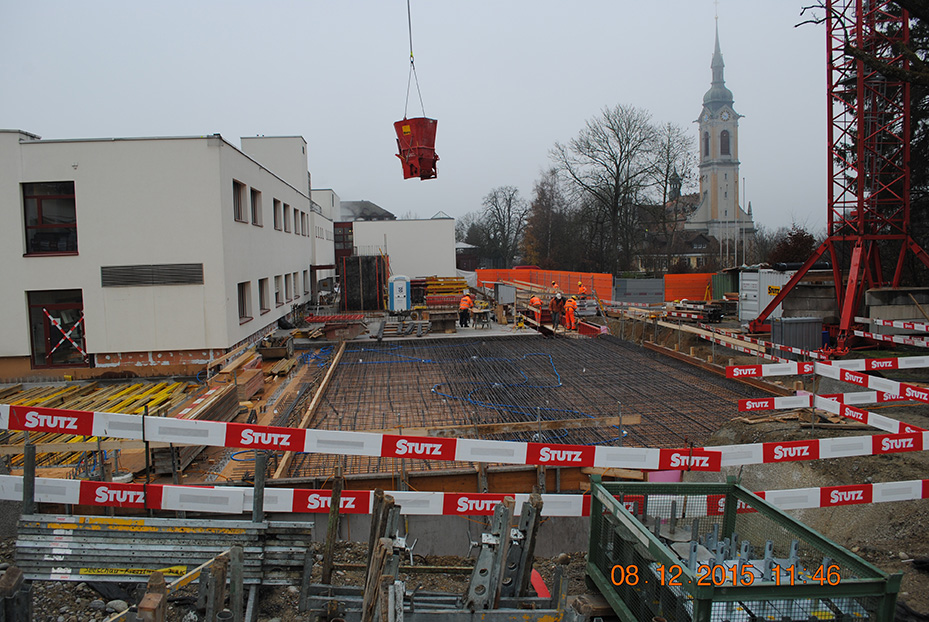

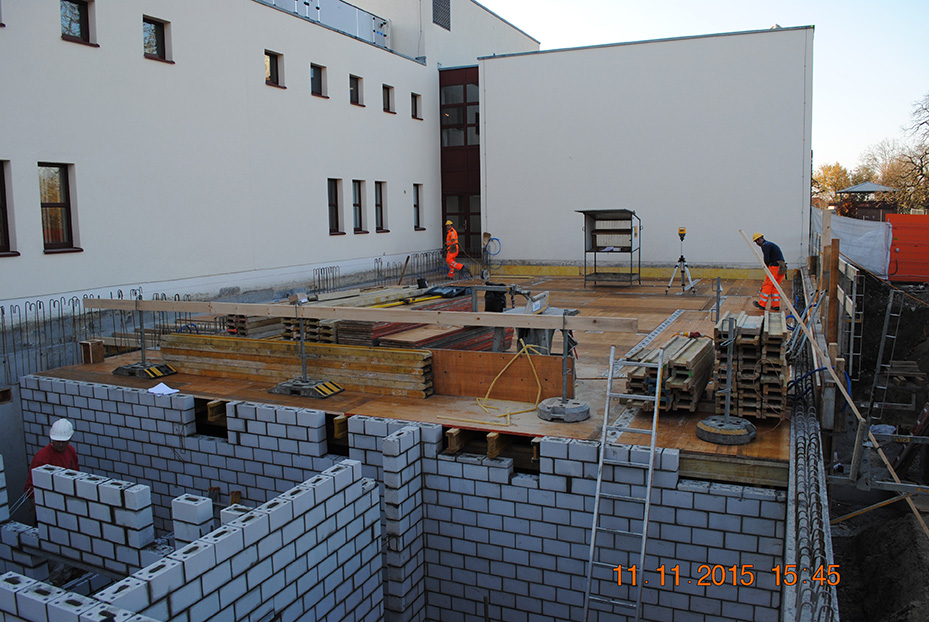

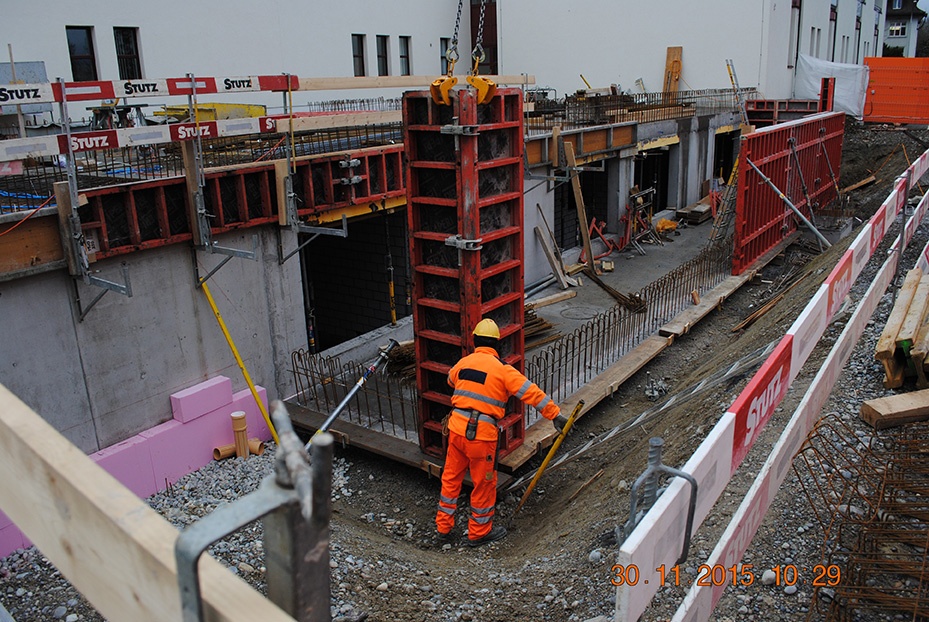

Baubeginn

Anfangs September haben die Aushubarbeiten für den Neubau des Gebäude 3 begonnen.
